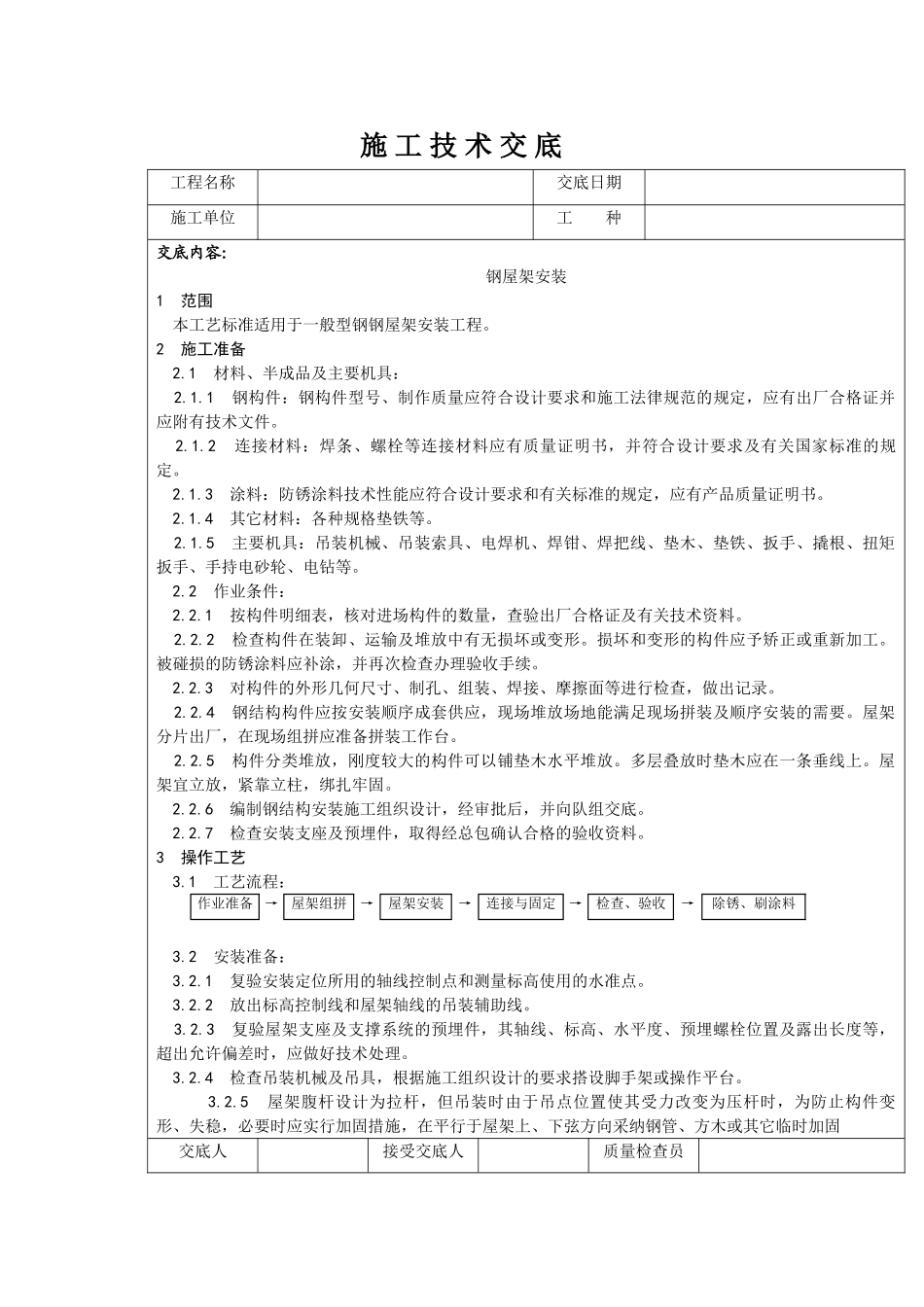

施 工 技 术 交 底工程名称交底日期施工单位工 种交底内容: 钢屋架安装1 范围 本工艺标准适用于一般型钢钢屋架安装工程
2 施工准备 2
1 材料、半成品及主要机具: 2
1 钢构件:钢构件型号、制作质量应符合设计要求和施工法律规范的规定,应有出厂合格证并应附有技术文件
2 连接材料:焊条、螺栓等连接材料应有质量证明书,并符合设计要求及有关国家标准的规定
3 涂料:防锈涂料技术性能应符合设计要求和有关标准的规定,应有产品质量证明书
4 其它材料:各种规格垫铁等
5 主要机具:吊装机械、吊装索具、电焊机、焊钳、焊把线、垫木、垫铁、扳手、撬根、扭矩扳手、手持电砂轮、电钻等
2 作业条件: 2
1 按构件明细表,核对进场构件的数量,查验出厂合格证及有关技术资料
2 检查构件在装卸、运输及堆放中有无损坏或变形
损坏和变形的构件应予矫正或重新加工
被碰损的防锈涂料应补涂,并再次检查办理验收手续
3 对构件的外形几何尺寸、制孔、组装、焊接、摩擦面等进行检查,做出记录
4 钢结构构件应按安装顺序成套供应,现场堆放场地能满足现场拼装及顺序安装的需要
屋架分片出厂,在现场组拼应准备拼装工作台
5 构件分类堆放,刚度较大的构件可以铺垫木水平堆放
多层叠放时垫木应在一条垂线上
屋架宜立放,紧靠立柱,绑扎牢固
6 编制钢结构安装施工组织设计,经审批后,并向队组交底
7 检查安装支座及预埋件,取得经总包确认合格的验收资料
3 操作工艺 3
1 工艺流程:作业准备→屋架组拼→屋架安装→连接与固定→检查、验收→除锈、刷涂料 3
2 安装准备: 3
1 复验安装定位所用的轴线控制点和测量标高使用的水准点
2 放出标高控制线和屋架轴线的吊装辅助线
3 复验屋架支座及支
