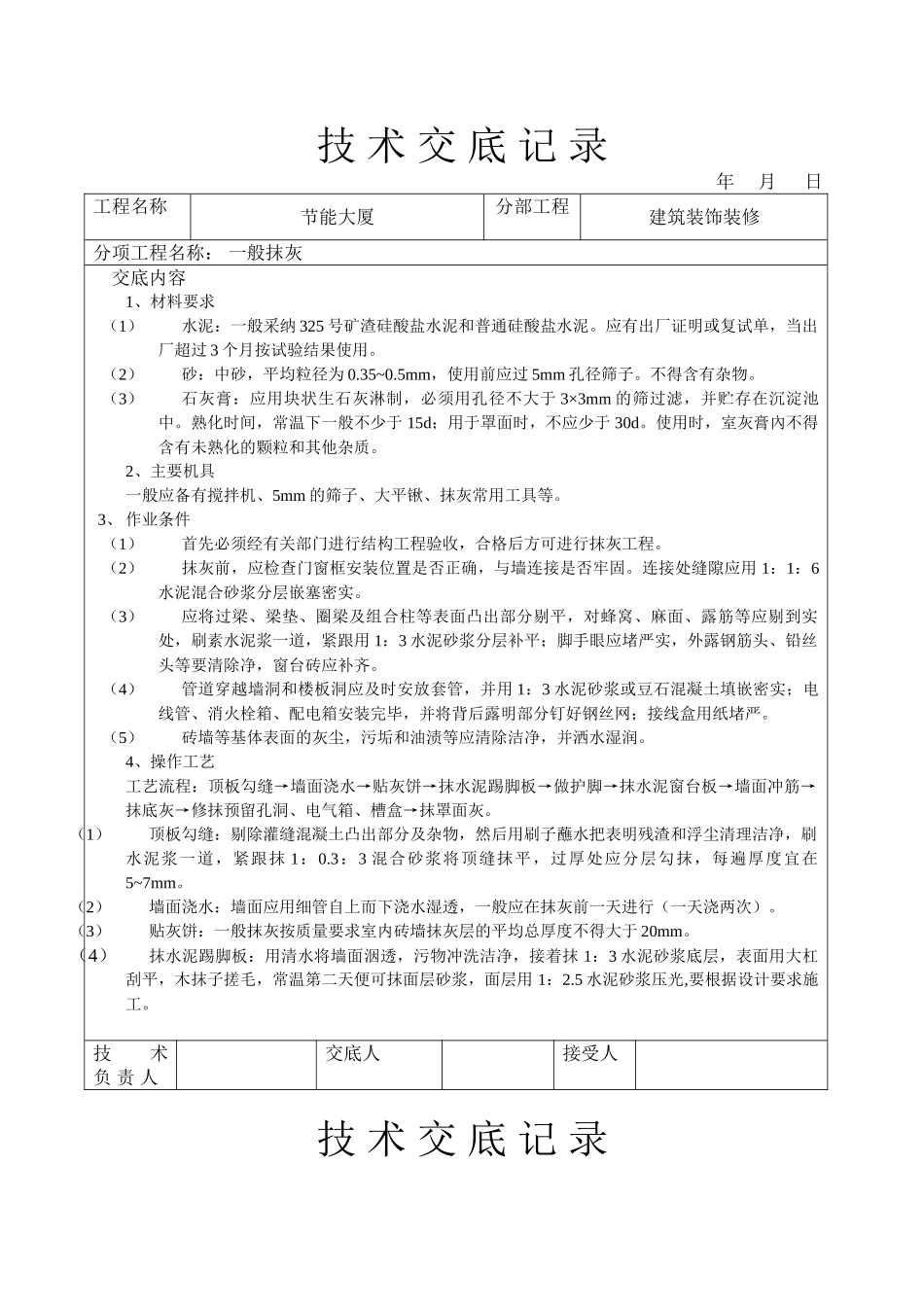

技 术 交 底 记 录年 月 日工程名称节能大厦分部工程建筑装饰装修分项工程名称: 一般抹灰交底内容1、材料要求(1)水泥:一般采纳 325 号矿渣硅酸盐水泥和普通硅酸盐水泥
应有出厂证明或复试单,当出厂超过 3 个月按试验结果使用
(2)砂:中砂,平均粒径为 0
5mm,使用前应过 5mm 孔径筛子
不得含有杂物
(3)石灰膏:应用块状生石灰淋制,必须用孔径不大于 3×3mm 的筛过滤,并贮存在沉淀池中
熟化时间,常温下一般不少于 15d;用于罩面时,不应少于 30d
使用时,室灰膏內不得含有未熟化的颗粒和其他杂质
2、主要机具一般应备有搅拌机、5mm 的筛子、大平锹、抹灰常用工具等
3、 作业条件(1)首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程
(2)抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固
连接处缝隙应用 1:1:6水泥混合砂浆分层嵌塞密实
(3)应将过梁、梁垫、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道,紧跟用 1:3 水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐
(4)管道穿越墙洞和楼板洞应及时安放套管,并用 1:3 水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严
(5)砖墙等基体表面的灰尘,污垢和油渍等应清除洁净,并洒水湿润
4、操作工艺工艺流程:顶板勾缝→墙面浇水→贴灰饼→抹水泥踢脚板→做护脚→抹水泥窗台板→墙面冲筋→抹底灰→修抹预留孔洞、电气箱、槽盒→抹罩面灰
(1)顶板勾缝:剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表明残渣和浮尘清理洁净,刷水泥浆一道,紧跟抹 1:0
3:3 混合砂浆将顶缝抹平,过厚处应分层勾抹,每遍厚度宜在5~7mm
(2)墙面浇水:墙面应用细管自上而下浇水湿透,一般
