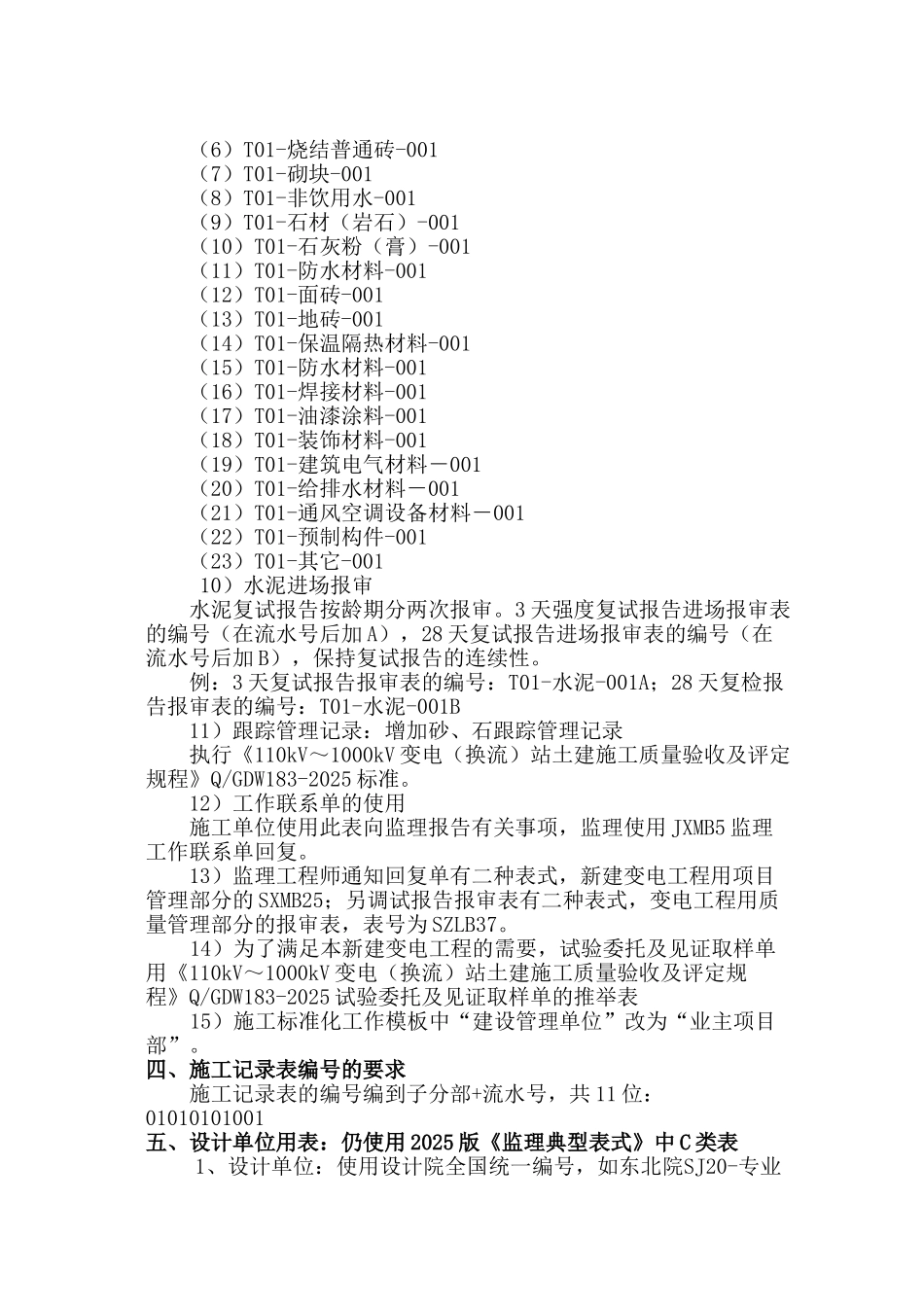

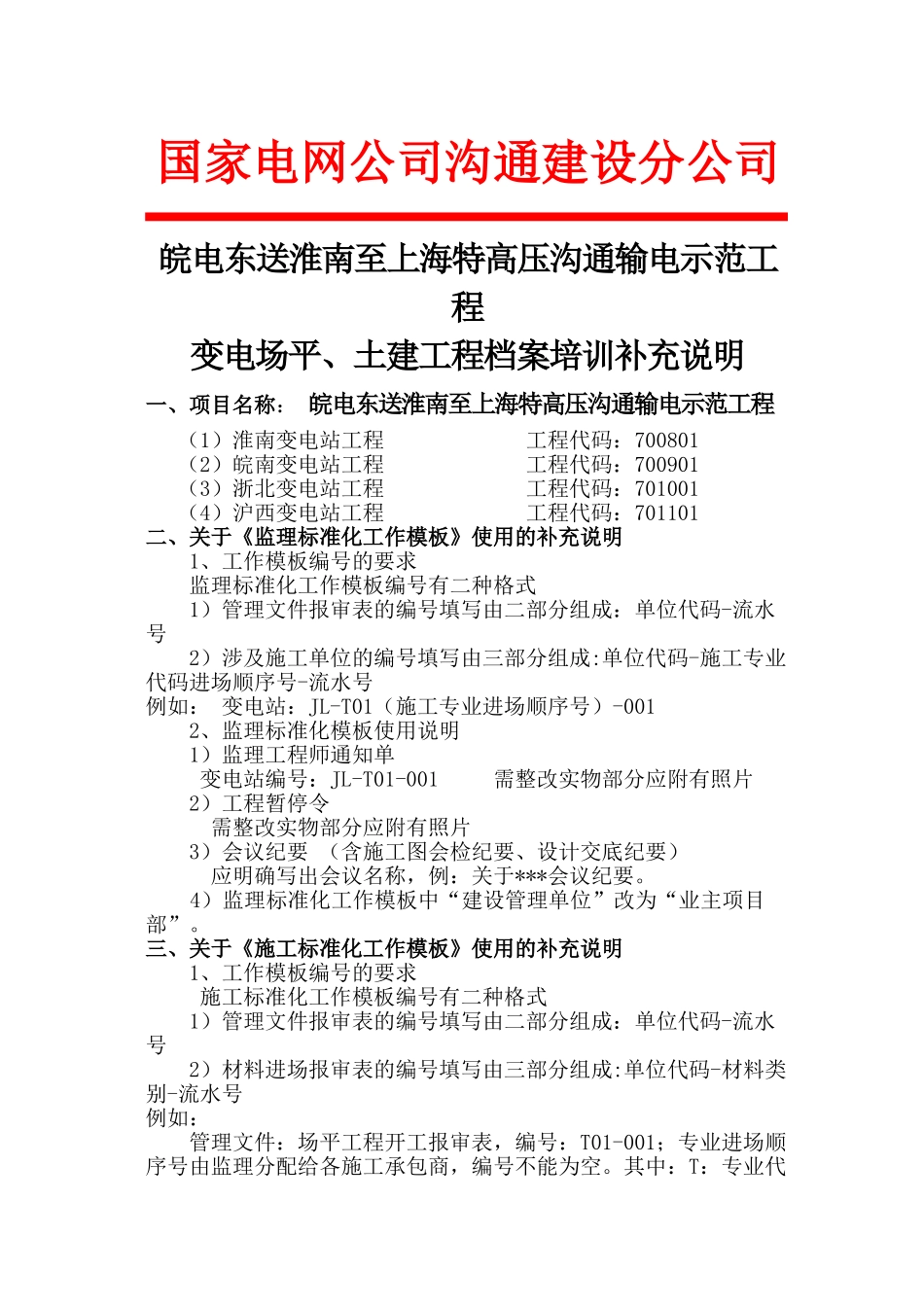

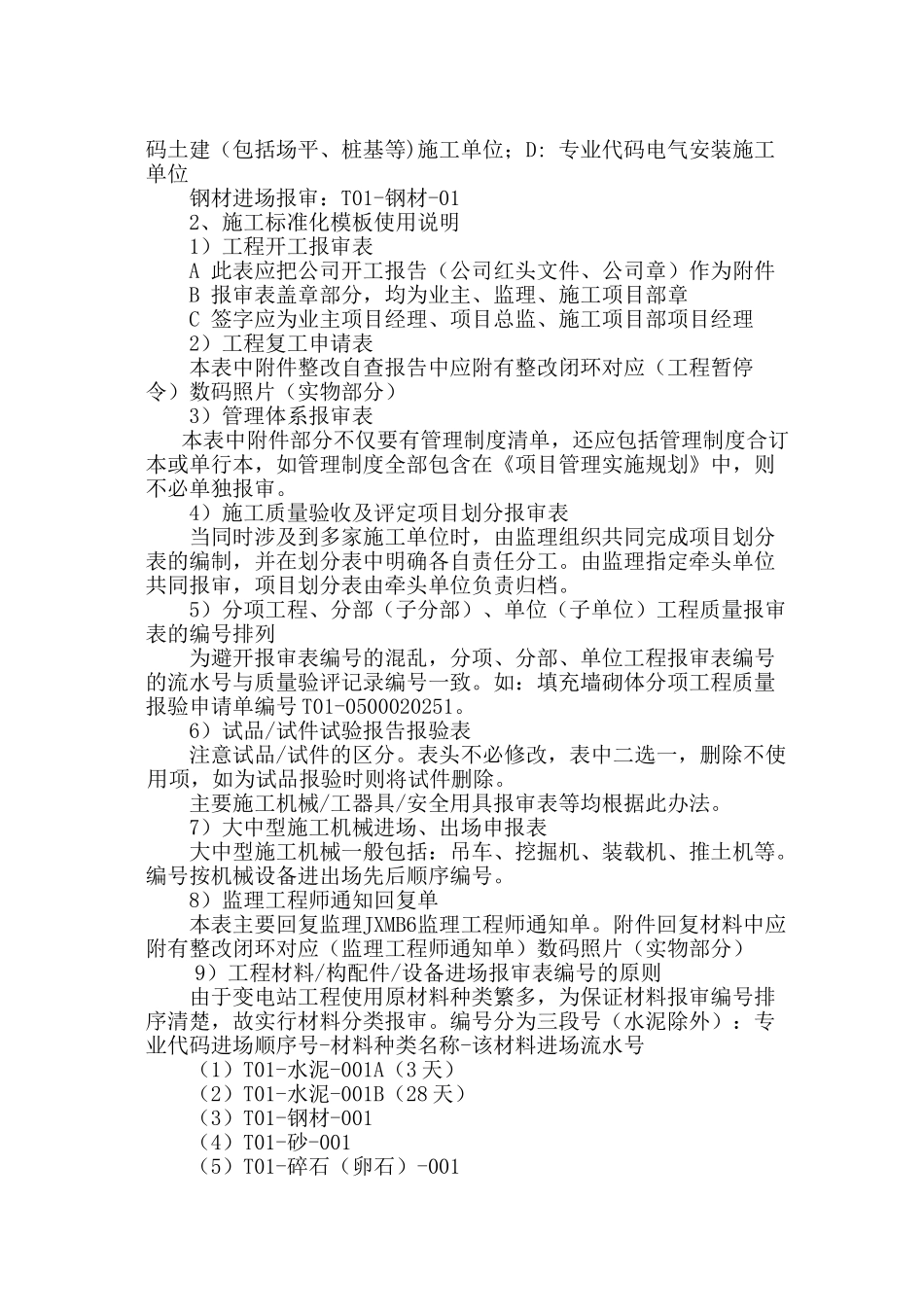

国家电网公司沟通建设分公司皖电东送淮南至上海特高压沟通输电示范工程 变电场平、土建工程档案培训补充说明一、项目名称: 皖电东送淮南至上海特高压沟通输电示范工程 (1)淮南变电站工程 工程代码:700801 (2)皖南变电站工程 工程代码:700901 (3)浙北变电站工程 工程代码:701001 (4)沪西变电站工程 工程代码:701101二、关于《监理标准化工作模板》使用的补充说明1、工作模板编号的要求监理标准化工作模板编号有二种格式1)管理文件报审表的编号填写由二部分组成:单位代码-流水号 2)涉及施工单位的编号填写由三部分组成:单位代码-施工专业代码进场顺序号-流水号例如: 变电站:JL-T01(施工专业进场顺序号)-001 2、监理标准化模板使用说明 1)监理工程师通知单 变电站编号:JL-T01-001 需整改实物部分应附有照片 2)工程暂停令 需整改实物部分应附有照片 3)会议纪要 (含施工图会检纪要、设计交底纪要) 应明确写出会议名称,例:关于***会议纪要。4)监理标准化工作模板中“建设管理单位”改为“业主项目部”。三、关于《施工标准化工作模板》使用的补充说明 1、工作模板编号的要求 施工标准化工作模板编号有二种格式1)管理文件报审表的编号填写由二部分组成:单位代码-流水号 2)材料进场报审表的编号填写由三部分组成:单位代码-材料类别-流水号例如: 管理文件:场平工程开工报审表,编号:T01-001;专业进场顺序号由监理分配给各施工承包商,编号不能为空。其中:T:专业代码土建(包括场平、桩基等)施工单位;D: 专业代码电气安装施工单位 钢材进场报审:T01-钢材-01 2、施工标准化模板使用说明 1)工程开工报审表 A 此表应把公司开工报告(公司红头文件、公司章)作为附件 B 报审表盖章部分,均为业主、监理、施工项目部章 C 签字应为业主项目经理、项目总监、施工项目部项目经理 2)工程复工申请表 本表中附件整改自查报告中应附有整改闭环对应(工程暂停令)数码照片(实物部分) 3)管理体系报审表 本表中附件部分不仅要有管理制度清单,还应包括管理制度合订本或单行本,如管理制度全部包含在《项目管理实施规划》中,则不必单独报审。 4)施工质量验收及评定项目划分报审表 当同时涉及到多家施工单位时,由监理组织共同完成项目划分表的编制,并在划分表中明确各自责任分工。由监理指定牵头单位共同报审,项目划分表由牵头单位负责归档。 5)分项工程、分部(子分部)、单位...
