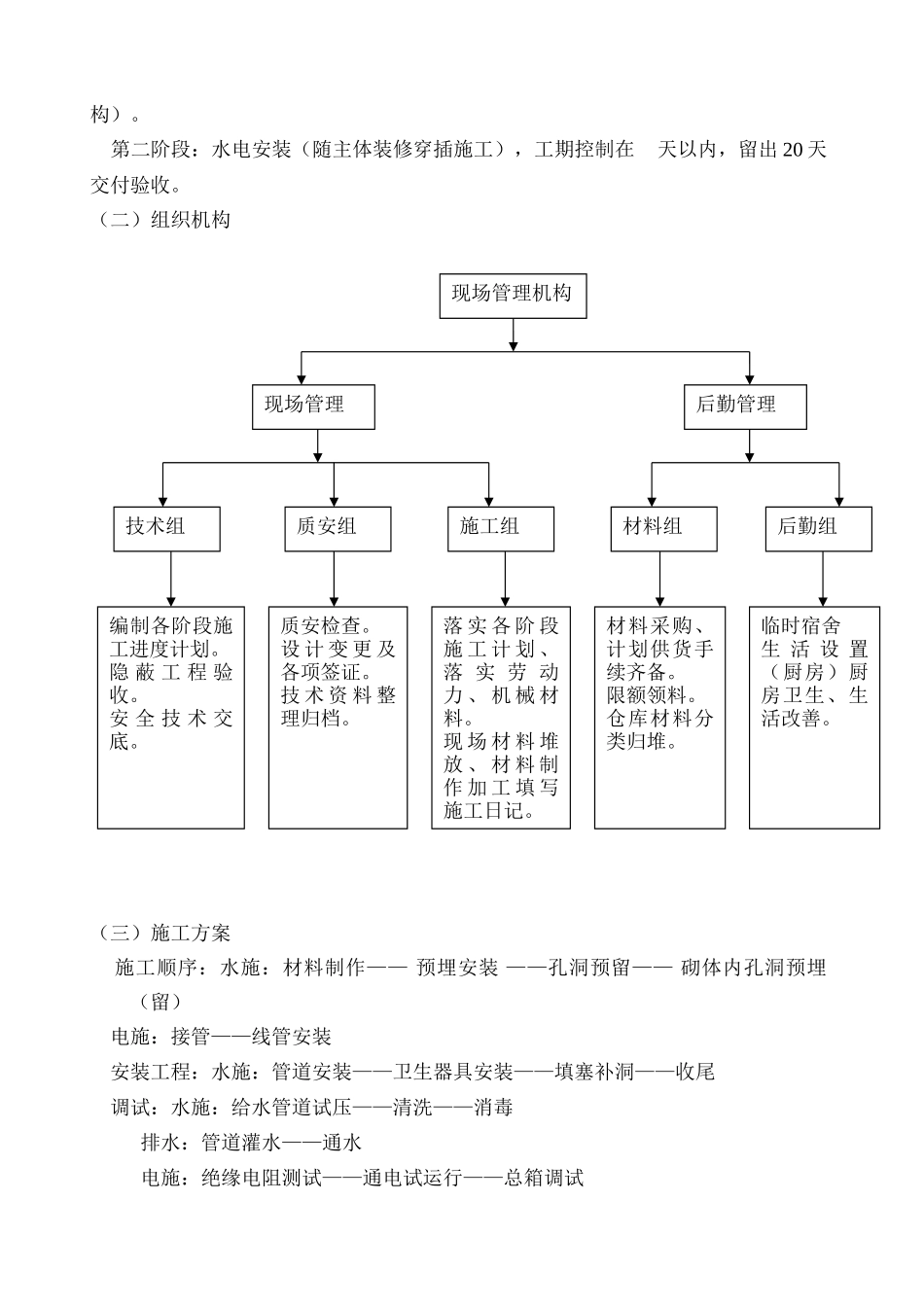

施工组织设计一、水电安装工程概况: 某市公安局第二看守所一监区附属位于某市东城区 XX 管理区,由某市公安局开发,某市建筑设计院设计,某市宏业监理公司施工监理,XX 市第一建筑工程公司承建。(一)给排水工程1、生活给水工程:由干警宿舍 A、B 栋屋顶水箱供给,给水干管埋地暗装,各支管沿墙、板暗敷。2、消防给水系统:采纳消火栓给水系统。消火栓给水系统采纳地下室消火栓泵供给,设于办公综合楼地下室。3、排水系统:本工程采纳生活污水、粪便污水、雨水分系统单独排放,粪便污水经化粪池处理后排入水市政排水管道。生活污水、雨水直接排入市政排水管道。(二)电气安装工程 1、配电系统:电源由办公综合楼低压配电室经电缆沟用电缆引来,总配电箱至各分配电箱导线采纳铜芯塑料导线沿墙在梯间用桥架敷设。 2、防雷、接地:本工程按三类防雷建筑设防,屋顶采纳避雷带防直击雷,利用柱内的对角主筋作为防雷引下线,建筑基础内钢筋作接地体,接地采纳 TN-S 系统保护。二、施工部署与施工方案(一)施工部署 1、施工准备工作 (1)参加建设单位的设计文件交底,进行图纸会审,编制施工组织设计及施工图预算书并送审; (2)做好工棚、仓库、厨房临时设施; (3)材料品牌的确定; (4)管理机构的设置及施工队伍的组织; (5)检查施工前的准备工作。 2、主要工作的工期控制:本工程总工期为 天,主要分两个阶段施工: 第一阶段:水电预埋(随主体施工穿插进行),工期控制在 天(地下至地上结构)。 第二阶段:水电安装(随主体装修穿插施工),工期控制在 天以内,留出 20 天交付验收。(二)组织机构(三)施工方案 施工顺序:水施:材料制作—— 预埋安装 ——孔洞预留—— 砌体内孔洞预埋(留) 电施:接管——线管安装 安装工程:水施:管道安装——卫生器具安装——填塞补洞——收尾 调试:水施:给水管道试压——清洗——消毒 排水:管道灌水——通水 电施:绝缘电阻测试——通电试运行——总箱调试现场管理机构现场管理后勤管理技术组质安组施工组材料组后勤组编制各阶段施工进度计划。隐 蔽 工 程 验收。安 全 技 术 交底。质安检查。设 计 变 更 及各项签证。技 术 资 料 整理归档。落 实 各 阶 段施 工 计 划 、落 实 劳 动力 、 机 械 材料。现 场 材 料 堆放 、 材 料 制作 加 工 填 写施工日记。材料采购、计划供货手续齐备。限额领料。仓库材料...
