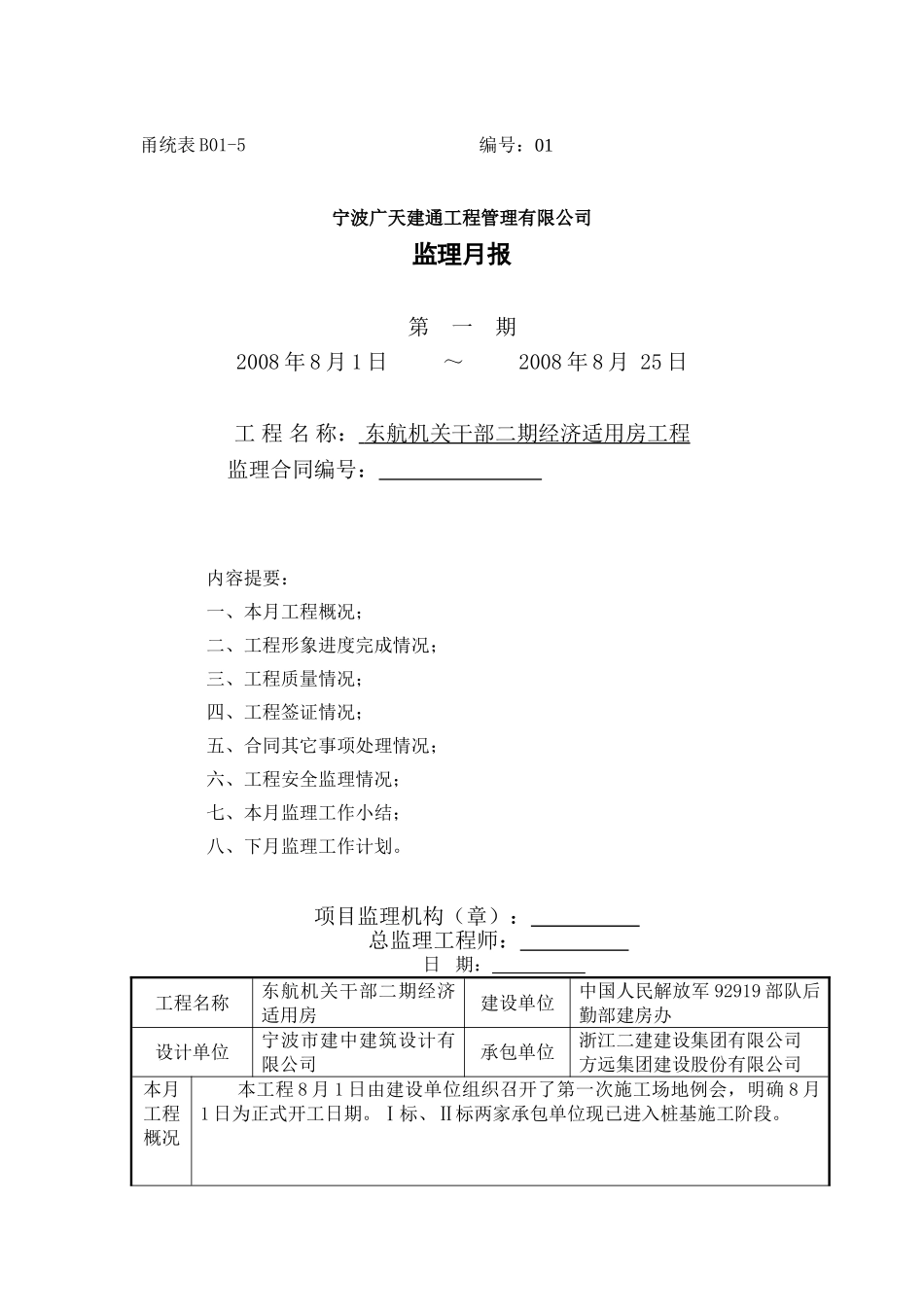

甬统表 B01-5 编号:01宁波广天建通工程管理有限公司监理月报第 一 期2008 年 8 月 1 日 ~ 2008 年 8 月 25 日工 程 名 称: 东航机关干部二期经济适用房工程 监理合同编号: 内容提要:一、本月工程概况;二、工程形象进度完成情况;三、工程质量情况;四、工程签证情况;五、合同其它事项处理情况;六、工程安全监理情况;七、本月监理工作小结;八、下月监理工作计划
项目监理机构(章): 总监理工程师: 日 期: 工程名称东航机关干部二期经济适用房建设单位中国人民解放军 92919 部队后勤部建房办设计单位宁波市建中建筑设计有限公司承包单位浙江二建建设集团有限公司方远集团建设股份有限公司本月工程概况本工程 8 月 1 日由建设单位组织召开了第一次施工场地例会,明确 8 月1 日为正式开工日期
Ⅰ标、Ⅱ标两家承包单位现已进入桩基施工阶段

工程形象进度完成情况本月共完成工程桩 枚,占全部工程量的 %
其中Ⅰ标完成工程桩 枚,占全部工程量的 %
Ⅱ标完成工程桩 枚,占全部工程量的 %
对比进度计划,工期滞后,Ⅰ标、Ⅱ标两家承包单位在原有的基础上各增加了 1 台桩机,监理机构要求两家承包单位实行措施赶抓进度
工程质量情况1
建设单位和监理机构强调周例会要求Ⅰ标、Ⅱ标两家承包单位项目经理、技术负责人、质量员、安全员参加,同时要求上述人员准时参加
监理机构人员在对钢筋笼焊接检查时发现,Ⅰ标、Ⅱ标不同程度的存在焊接不饱满,搭接长度不足,个别钢筋笼箍筋间距偏大
Ⅰ标在施工中发现204#、205#、206#、182#、183#、181#、230#、231#、234#、233#、232#桩位深度 6 米左右有障碍物,目前对这 11 枚桩的处理方案待定
监理机构要求Ⅰ标、Ⅱ标承包单位必须有管理人员对桩机施工进行专人管理,在桩机定位、终孔、钢筋笼焊接、二次清孔
