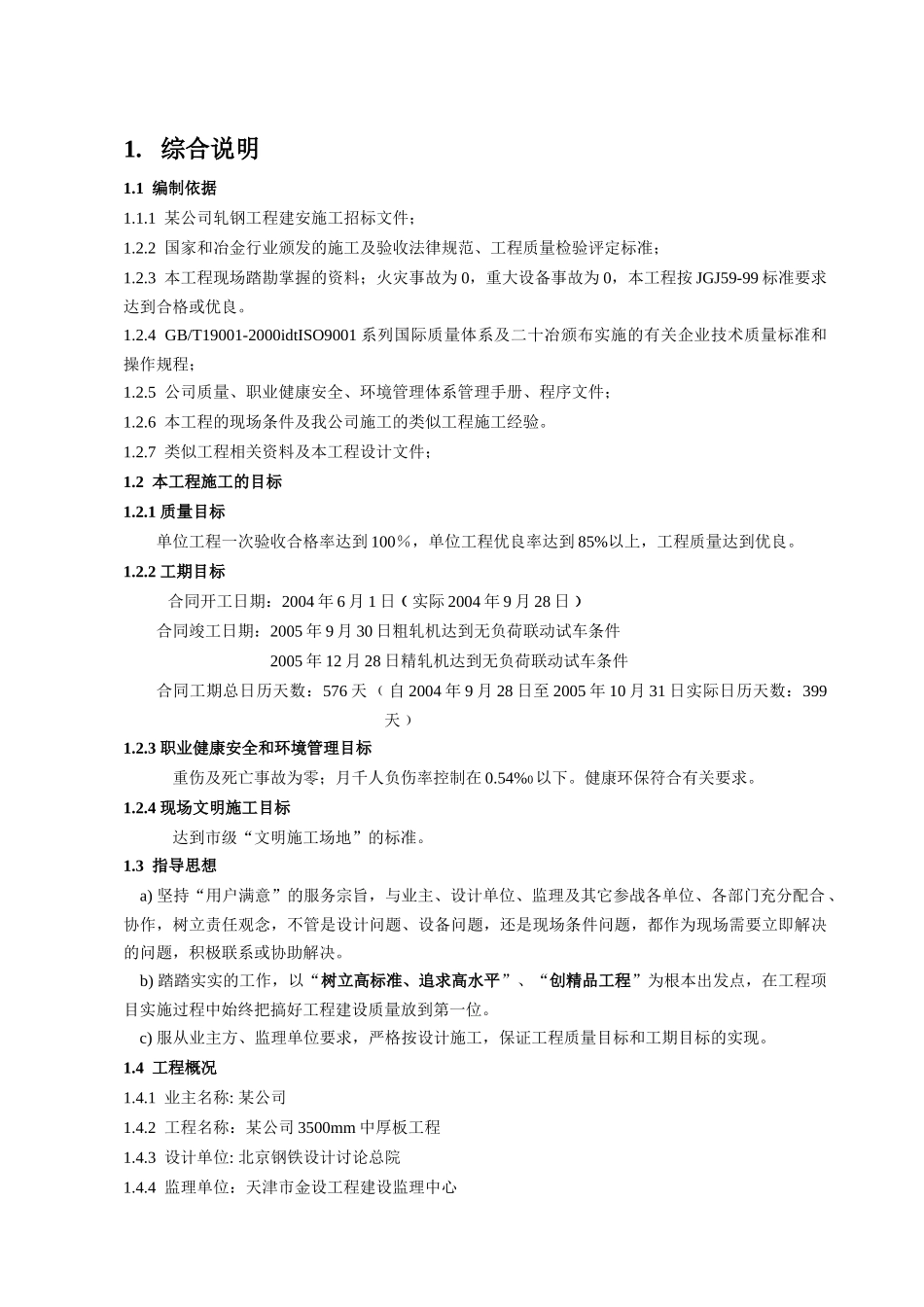

1 编制依据1
1 某公司轧钢工程建安施工招标文件;1
2 国家和冶金行业颁发的施工及验收法律规范、工程质量检验评定标准;1
3 本工程现场踏勘掌握的资料;火灾事故为 0,重大设备事故为 0,本工程按 JGJ59-99 标准要求达到合格或优良
4 GB/T19001-2000idtISO9001 系列国际质量体系及二十冶颁布实施的有关企业技术质量标准和操作规程;1
5 公司质量、职业健康安全、环境管理体系管理手册、程序文件;1
6 本工程的现场条件及我公司施工的类似工程施工经验
7 类似工程相关资料及本工程设计文件;1
2 本工程施工的目标1
1 质量目标单位工程一次验收合格率达到 100%,单位工程优良率达到 85%以上,工程质量达到优良

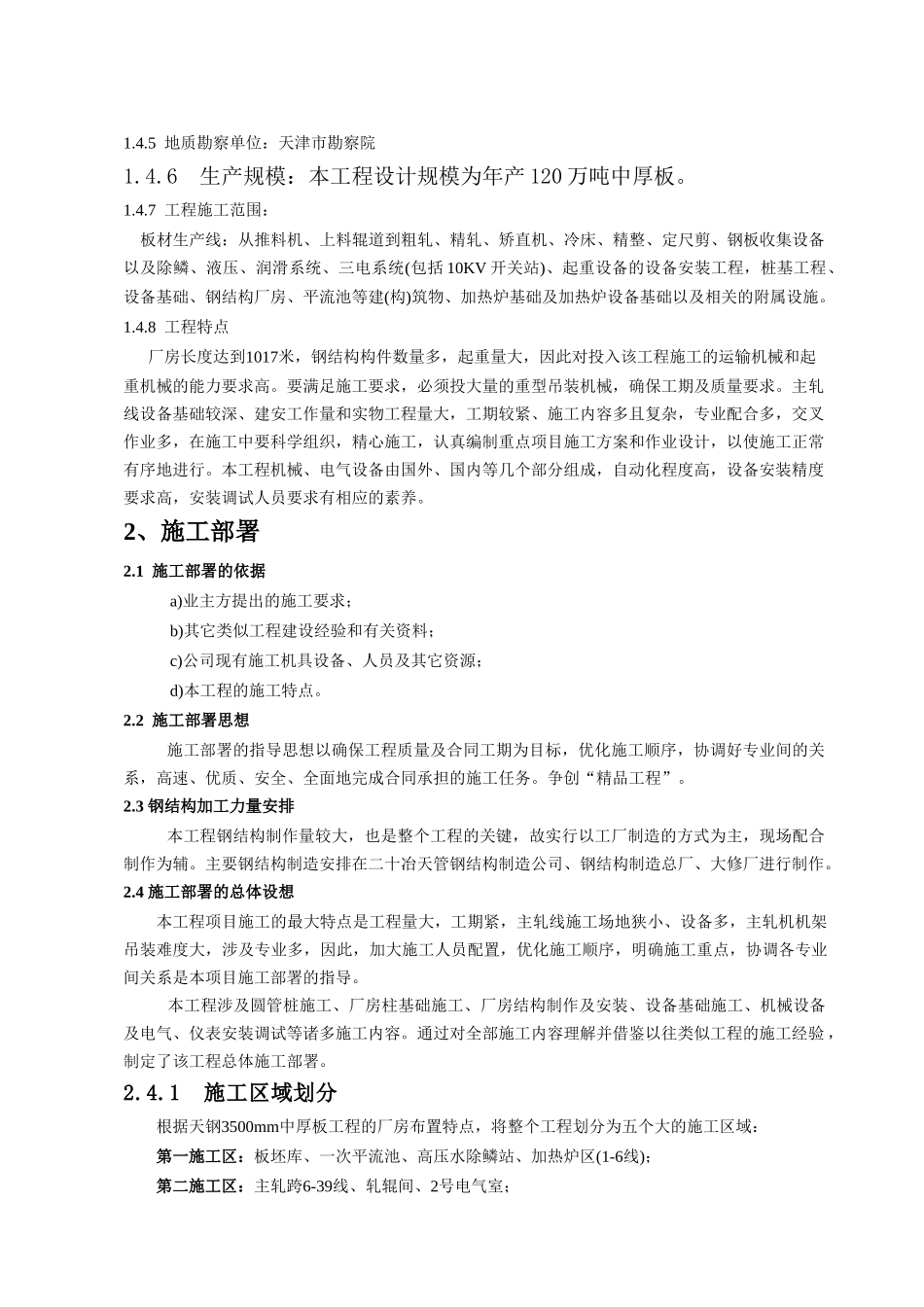

2 工期目标合同开工日期:2004 年 6 月 1 日﹙实际 2004 年 9 月 28 日﹚合同竣工日期:2005 年 9 月 30 日粗轧机达到无负荷联动试车条件2005 年 12 月 28 日精轧机达到无负荷联动试车条件 合同工期总日历天数:576 天 ﹙自 2004 年 9 月 28 日至 2005 年 10 月 31 日实际日历天数:399天﹚1
3 职业健康安全和环境管理目标重伤及死亡事故为零;月千人负伤率控制在 0
54%0以下
健康环保符合有关要求
4 现场文明施工目标达到市级“文明施工场地”的标准

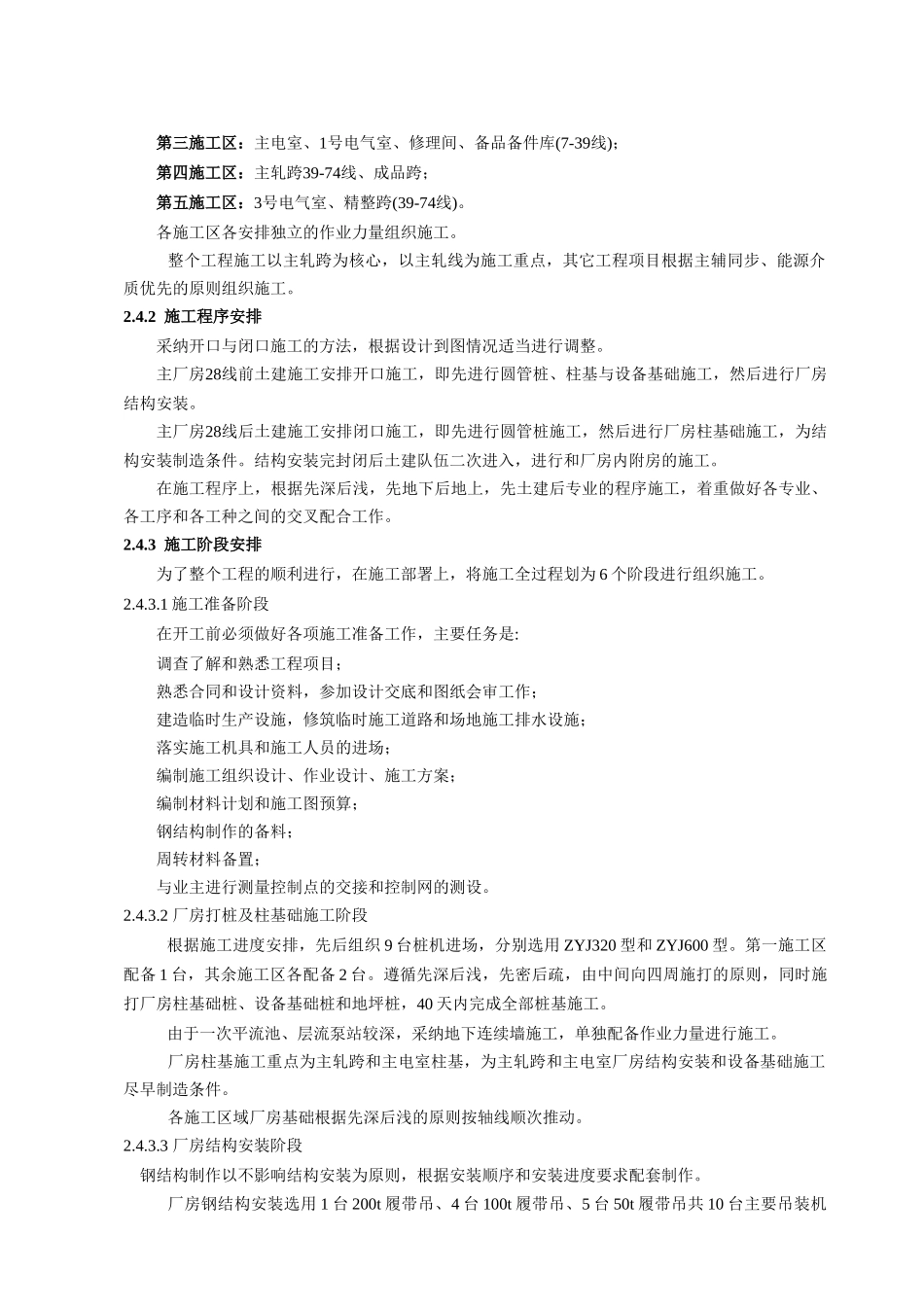

3 指导思想 a) 坚持“用户满意”的服务宗旨,与业主、设计单位、监理及其它参战各单位、各部门充分配合、协作,树立责任观念,不管是设计问题、设备问题,还是现场条件问题,都作为现场需要立即解决的问题,积极联系或协助解决
b) 踏踏实实的工作,以“树立高标准、追求高水平”、“创精品工程”为根本出发点,在工程项目实施过程中始终把搞好工程建设质量放到
