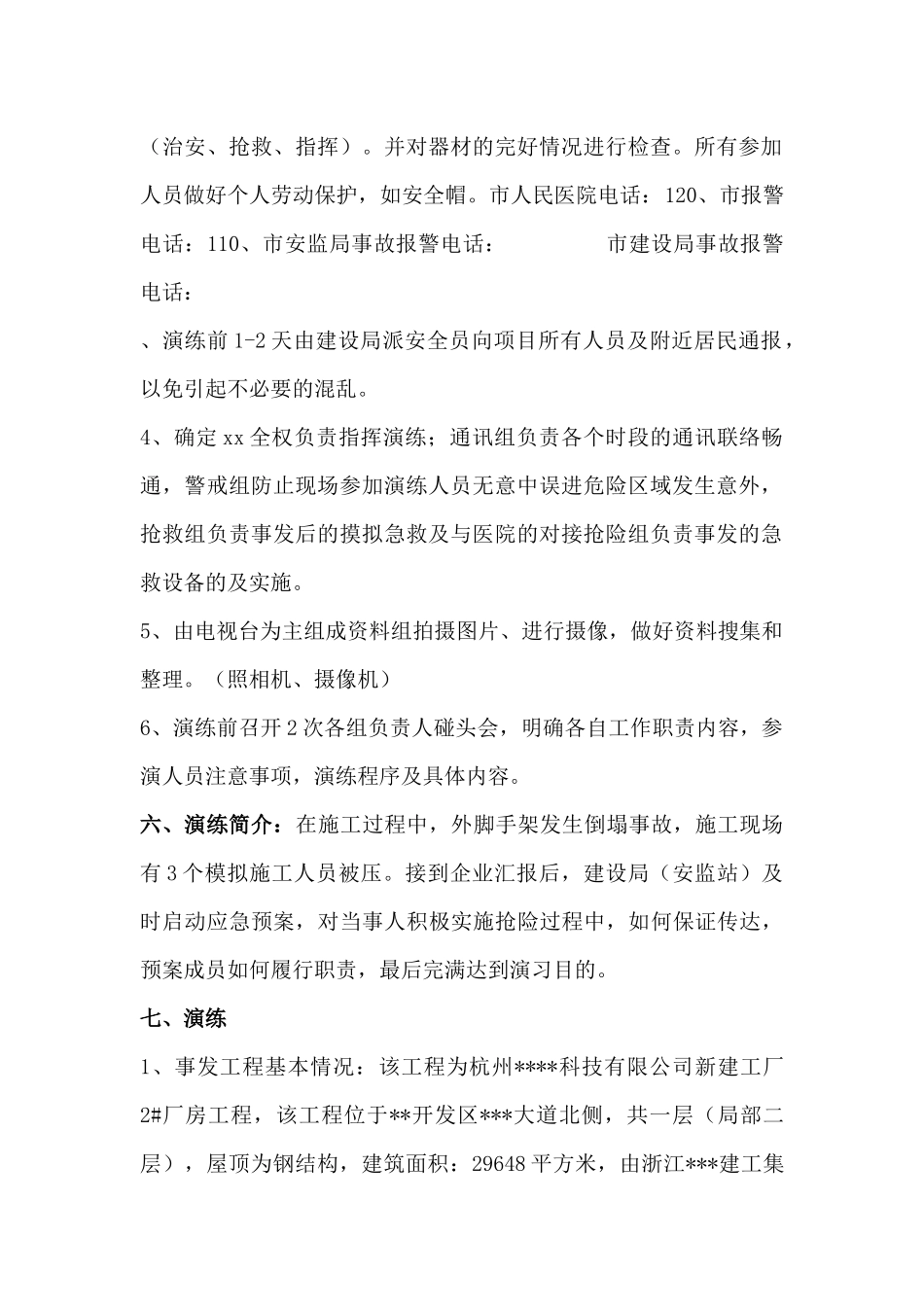

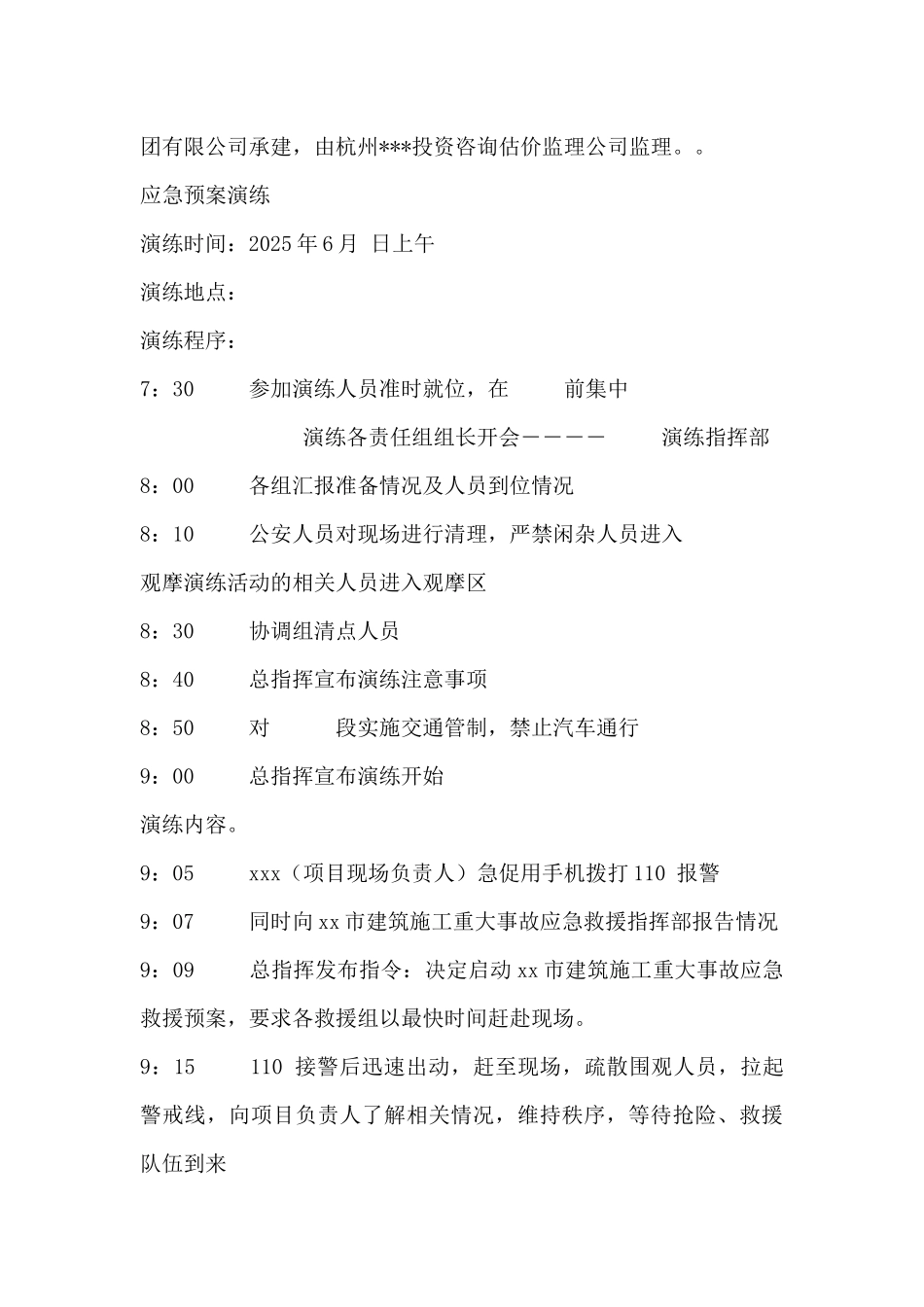

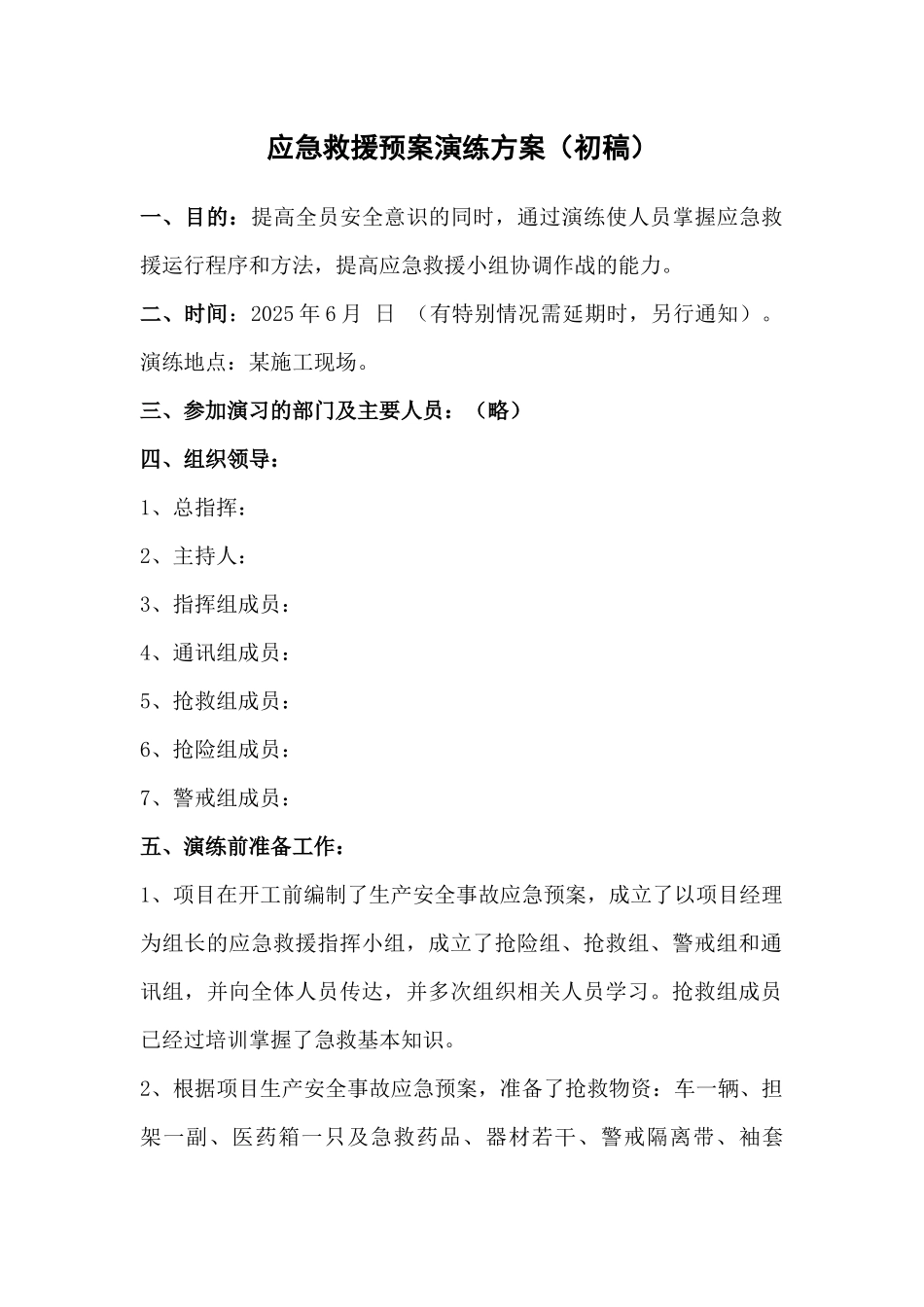

应急救援预案演练方案(初稿)一、目的:提高全员安全意识的同时,通过演练使人员掌握应急救援运行程序和方法,提高应急救援小组协调作战的能力。二、时间:2025 年 6 月 日 (有特别情况需延期时,另行通知)。演练地点:某施工现场。三、参加演习的部门及主要人员:(略)四、组织领导:1、总指挥:2、主持人:3、指挥组成员:4、通讯组成员:5、抢救组成员:6、抢险组成员:7、警戒组成员:五、演练前准备工作:1、项目在开工前编制了生产安全事故应急预案,成立了以项目经理为组长的应急救援指挥小组,成立了抢险组、抢救组、警戒组和通讯组,并向全体人员传达,并多次组织相关人员学习。抢救组成员已经过培训掌握了急救基本知识。2、根据项目生产安全事故应急预案,准备了抢救物资:车一辆、担架一副、医药箱一只及急救药品、器材若干、警戒隔离带、袖套(治安、抢救、指挥)。并对器材的完好情况进行检查。所有参加人员做好个人劳动保护,如安全帽。市人民医院电话:120、市报警电话:110、市安监局事故报警电话: 市建设局事故报警电话:、演练前 1-2 天由建设局派安全员向项目所有人员及附近居民通报,以免引起不必要的混乱。4、确定 xx 全权负责指挥演练;通讯组负责各个时段的通讯联络畅通,警戒组防止现场参加演练人员无意中误进危险区域发生意外,抢救组负责事发后的摸拟急救及与医院的对接抢险组负责事发的急救设备的及实施。5、由电视台为主组成资料组拍摄图片、进行摄像,做好资料搜集和整理。(照相机、摄像机)6、演练前召开 2 次各组负责人碰头会,明确各自工作职责内容,参演人员注意事项,演练程序及具体内容。六、演练简介:在施工过程中,外脚手架发生倒塌事故,施工现场有 3 个模拟施工人员被压。接到企业汇报后,建设局(安监站)及时启动应急预案,对当事人积极实施抢险过程中,如何保证传达,预案成员如何履行职责,最后完满达到演习目的。七、演练1、事发工程基本情况:该工程为杭州****科技有限公司新建工厂2#厂房工程,该工程位于**开发区***大道北侧,共一层(局部二层),屋顶为钢结构,建筑面积:29648 平方米,由浙江***建工集团有限公司承建,由杭州***投资咨询估价监理公司监理。。应急预案演练演练时间:2025 年 6 月 日上午演练地点:演练程序:7:30 参加演练人员准时就位,在 前集中 演练各责任组组长开会―――― 演练指挥部8:00 各组汇报准备情况及人员到位情况8:10 公安人员...
