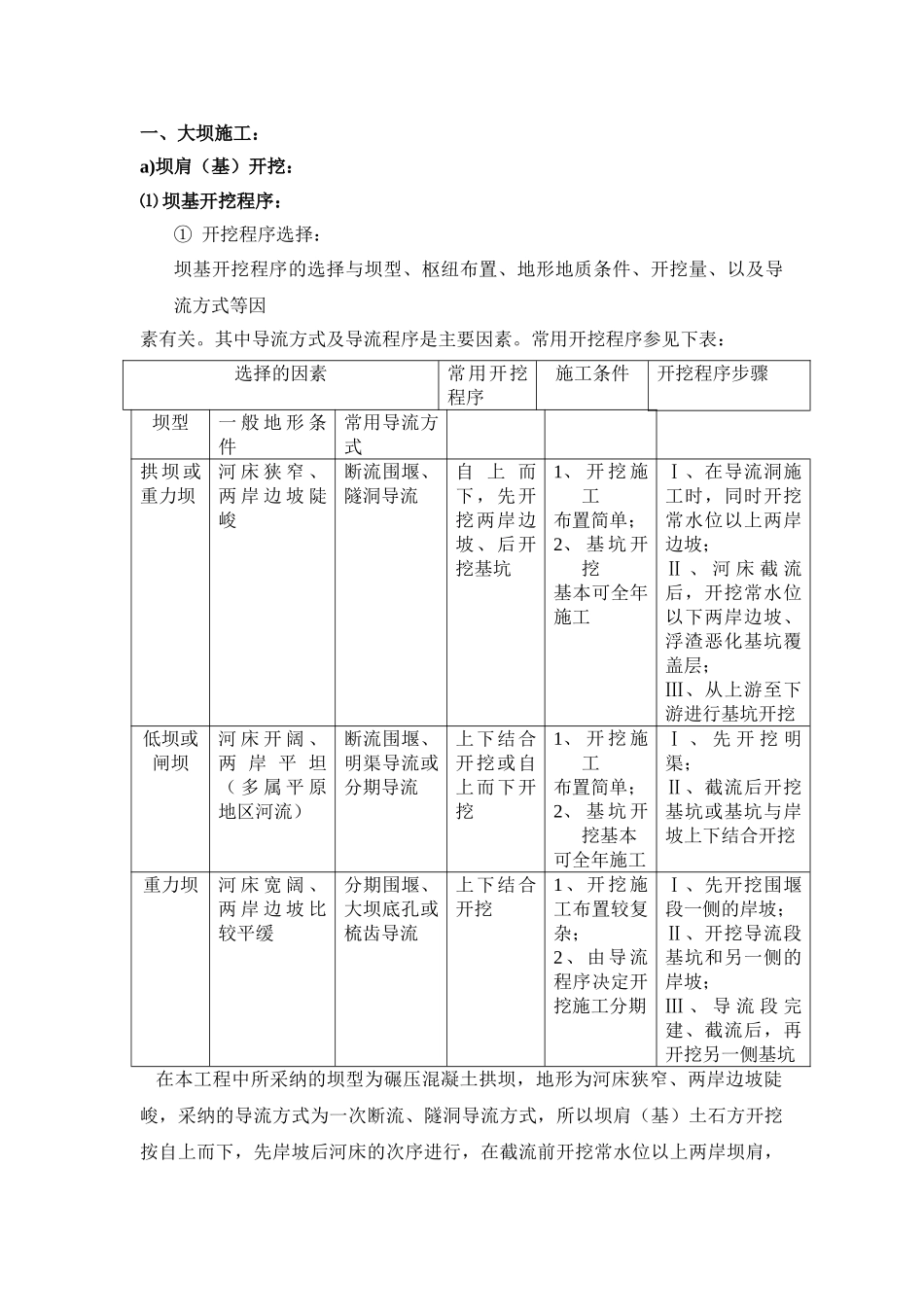

一、大坝施工:a)坝肩(基)开挖:⑴ 坝基开挖程序:① 开挖程序选择:坝基开挖程序的选择与坝型、枢纽布置、地形地质条件、开挖量、以及导流方式等因素有关
其中导流方式及导流程序是主要因素
常用开挖程序参见下表:选择的因素常用开挖程序施工条件开挖程序步骤坝型一 般 地 形 条件常用导流方式拱坝或重力坝河 床 狭 窄 、两 岸 边 坡 陡峻断流围堰、隧洞导流自 上 而下,先开挖两岸边坡、后开挖基坑1、 开 挖 施工布置简单;2、 基 坑 开挖基本可全年施工Ⅰ、在导流洞施工时,同时开挖常水位以上两岸边坡;Ⅱ 、 河 床 截 流后,开挖常水位以下两岸边坡、浮渣恶化基坑覆盖层;Ⅲ、从上游至下游进行基坑开挖低坝或闸坝河 床 开 阔 、两 岸 平 坦( 多 属 平 原地区河流)断流围堰、明渠导流或分期导流上下结合开挖或自上而下开挖1、 开 挖 施工布置简单;2、 基 坑 开挖基本可全年施工Ⅰ 、 先 开 挖 明渠;Ⅱ、截流后开挖基坑或基坑与岸坡上下结合开挖重力坝河 床 宽 阔 、两 岸 边 坡 比较平缓分期围堰、大坝底孔或梳齿导流上下结合开挖1、开挖施工布置较复杂;2、由导流程序决定开挖施工分期Ⅰ、先开挖围堰段一侧的岸坡;Ⅱ、开挖导流段基坑和另一侧的岸坡;Ⅲ 、 导 流 段 完建、截流后,再开挖另一侧基坑 在本工程中所采纳的坝型为碾压混凝土拱坝,地形为河床狭窄、两岸边坡陡峻,采纳的导流方式为一次断流、隧洞导流方式,所以坝肩(基)土石方开挖按自上而下,先岸坡后河床的次序进行,在截流前开挖常水位以上两岸坝肩,截流后开挖常水位以下两岸及河床基础

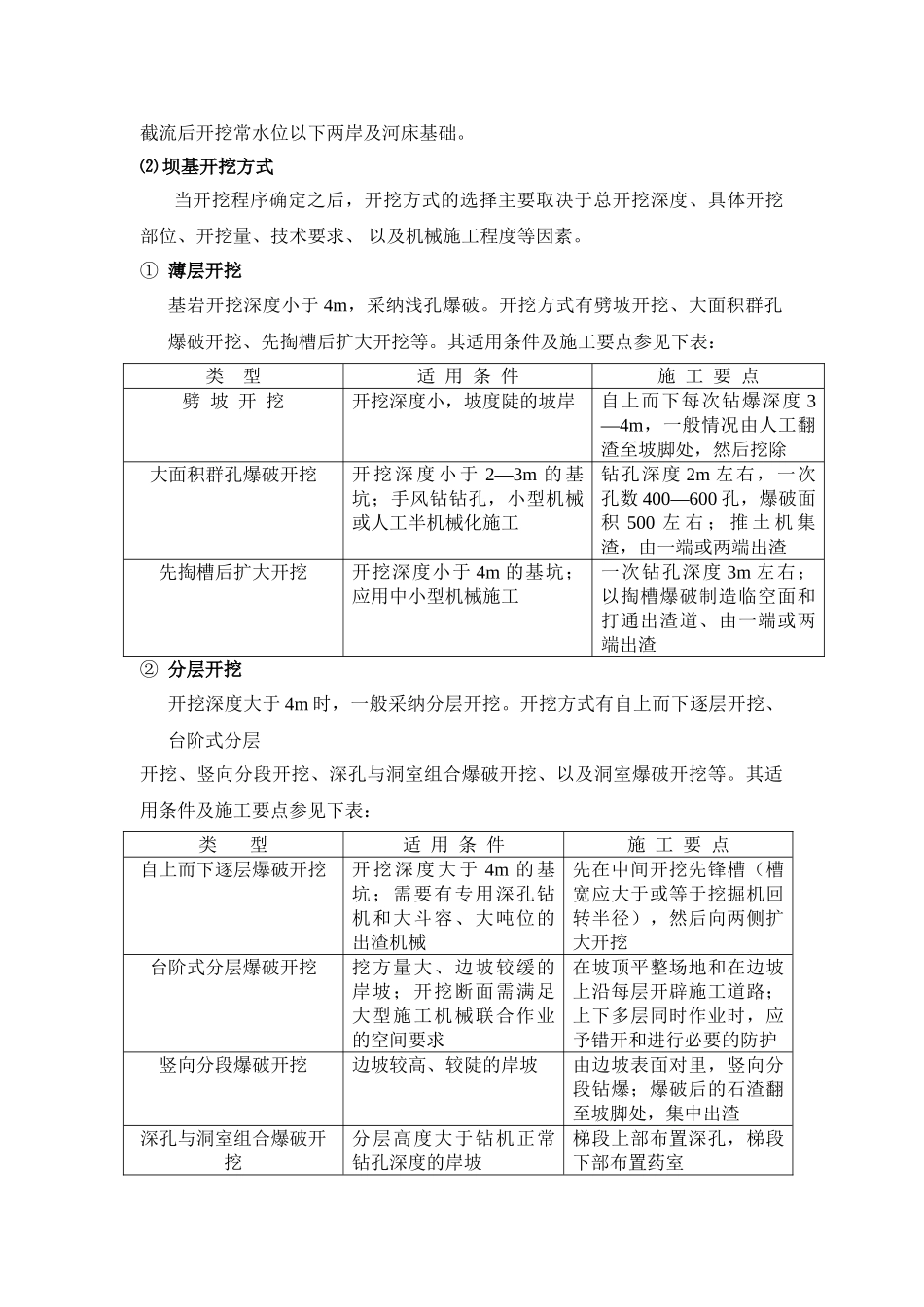

⑵ 坝基开挖方式当开挖程序确定之后,开挖方式的选择主要取决于总开挖深度、具体开挖部位、开挖量、技术要求、 以及机械施工程度等因素
① 薄层开挖基岩开挖深度小于 4m,采纳浅孔爆破
开挖方式有劈坡开挖、大面积群孔爆破开挖、先掏槽后扩大开挖等
其适用条件及施
