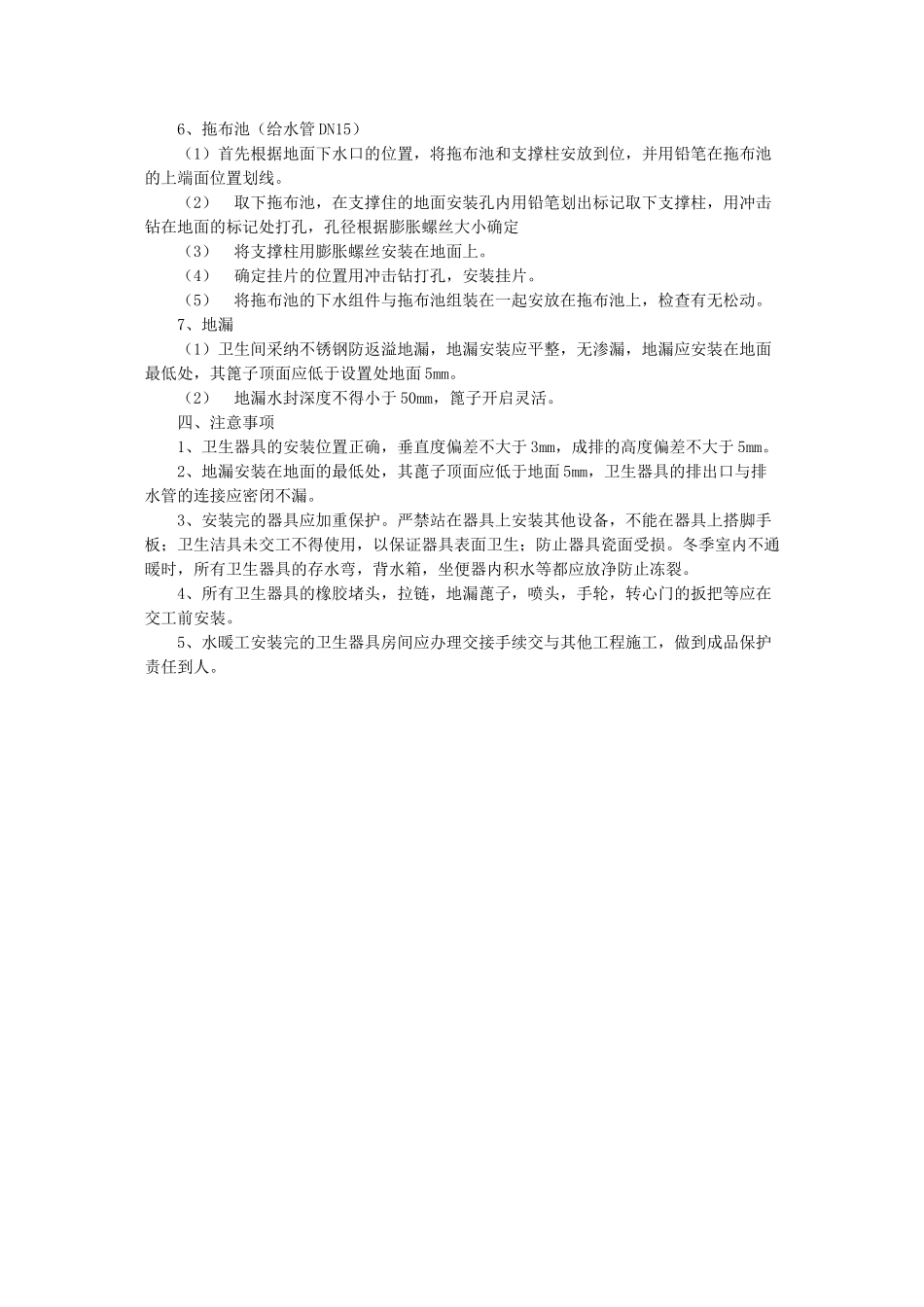

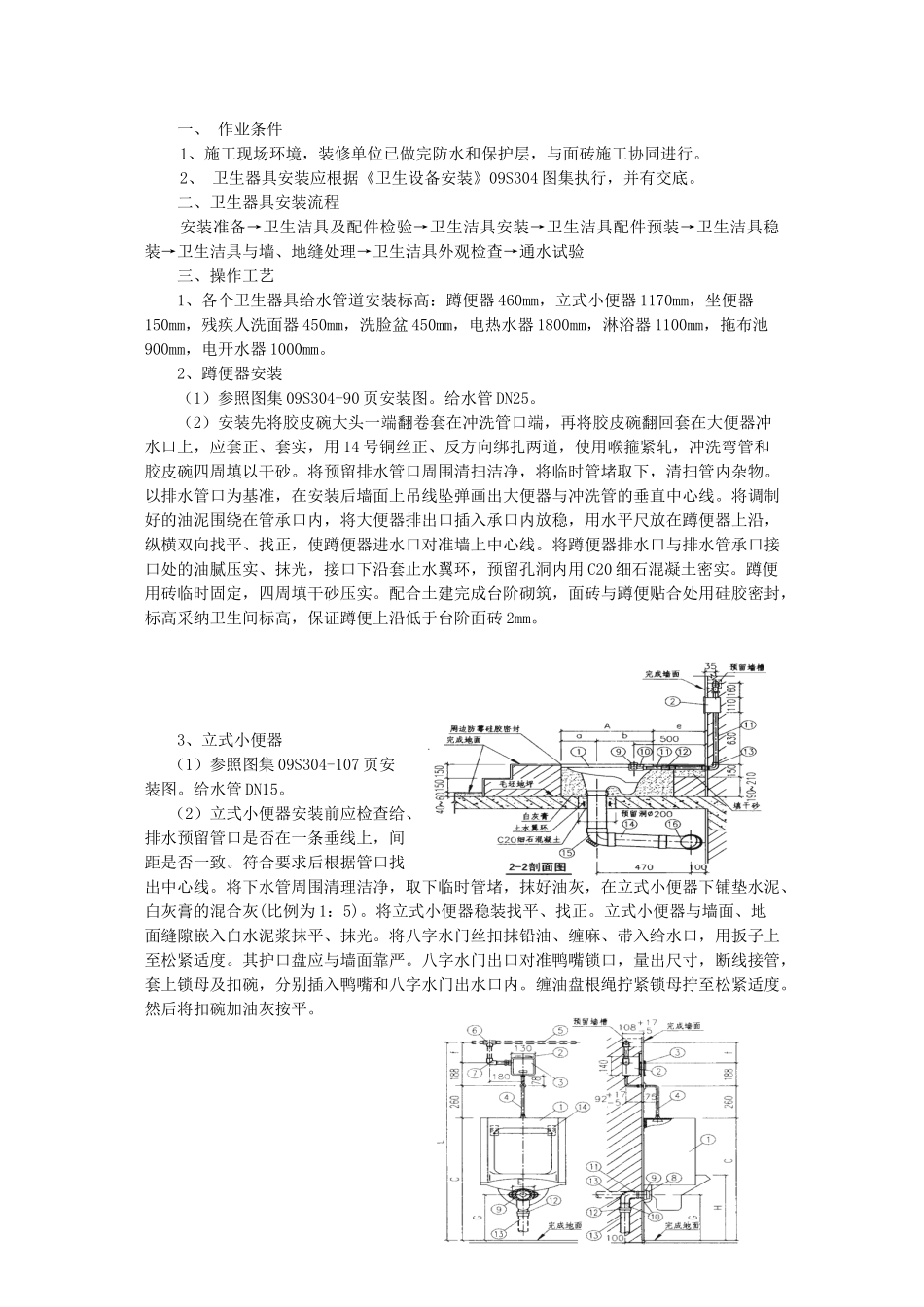

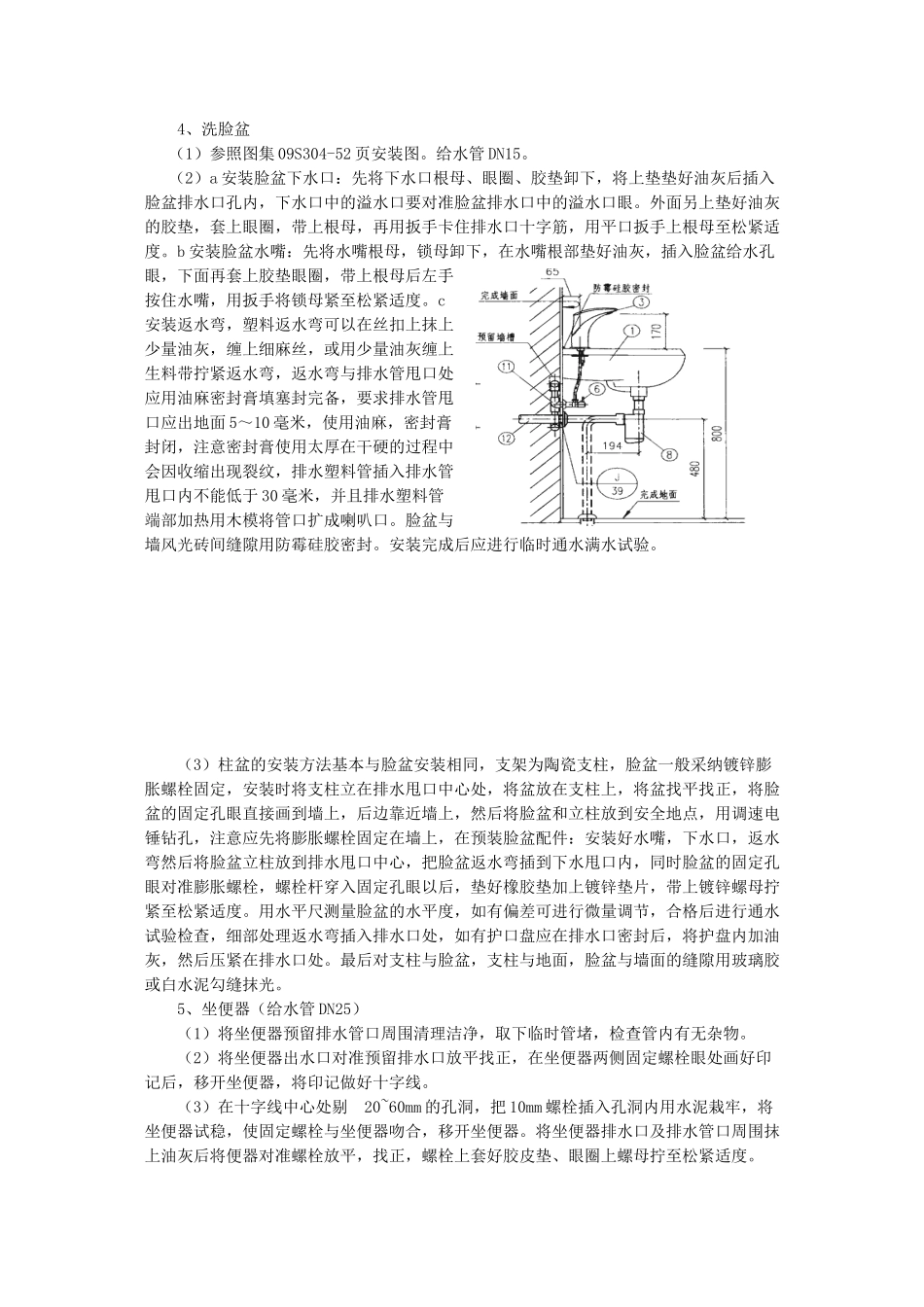

一、 作业条件1、施工现场环境,装修单位已做完防水和保护层,与面砖施工协同进行。 2、 卫生器具安装应根据《卫生设备安装》09S304 图集执行,并有交底。二、卫生器具安装流程安装准备→卫生洁具及配件检验→卫生洁具安装→卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝处理→卫生洁具外观检查→通水试验三、操作工艺 1、各个卫生器具给水管道安装标高:蹲便器 460mm,立式小便器 1170mm,坐便器150mm,残疾人洗面器 450mm,洗脸盆 450mm,电热水器 1800mm,淋浴器 1100mm,拖布池900mm,电开水器 1000mm。2、蹲便器安装(1)参照图集 09S304-90 页安装图。给水管 DN25。(2)安装先将胶皮碗大头一端翻卷套在冲洗管口端,再将胶皮碗翻回套在大便器冲水口上,应套正、套实,用 14 号铜丝正、反方向绑扎两道,使用喉箍紧轧,冲洗弯管和胶皮碗四周填以干砂。将预留排水管口周围清扫洁净,将临时管堵取下,清扫管内杂物。以排水管口为基准,在安装后墙面上吊线坠弹画出大便器与冲洗管的垂直中心线。将调制好的油泥围绕在管承口内,将大便器排出口插入承口内放稳,用水平尺放在蹲便器上沿,纵横双向找平、找正,使蹲便器进水口对准墙上中心线。将蹲便器排水口与排水管承口接口处的油腻压实、抹光,接口下沿套止水翼环,预留孔洞内用 C20 细石混凝土密实。蹲便用砖临时固定,四周填干砂压实。配合土建完成台阶砌筑,面砖与蹲便贴合处用硅胶密封,标高采纳卫生间标高,保证蹲便上沿低于台阶面砖 2mm。3、立式小便器 (1)参照图集 09S304-107 页安装图。给水管 DN15。 (2)立式小便器安装前应检查给、排水预留管口是否在一条垂线上,间距是否一致。符合要求后根据管口找出中心线。将下水管周围清理洁净,取下临时管堵,抹好油灰,在立式小便器下铺垫水泥、白灰膏的混合灰(比例为 1:5)。将立式小便器稳装找平、找正。立式小便器与墙面、地面缝隙嵌入白水泥浆抹平、抹光。将八字水门丝扣抹铅油、缠麻、带入给水口,用扳子上至松紧适度。其护口盘应与墙面靠严。八字水门出口对准鸭嘴锁口,量出尺寸,断线接管,套上锁母及扣碗,分别插入鸭嘴和八字水门出水口内。缠油盘根绳拧紧锁母拧至松紧适度。然后将扣碗加油灰按平。4、洗脸盆 (1)参照图集 09S304-52 页安装图。给水管 DN15。 (2)a 安装脸盆下水口:先将下水口根母、眼圈、胶垫卸下,将上垫垫好油灰后插入脸盆排水口孔内,下水口中的溢水口要对准脸盆排水...
