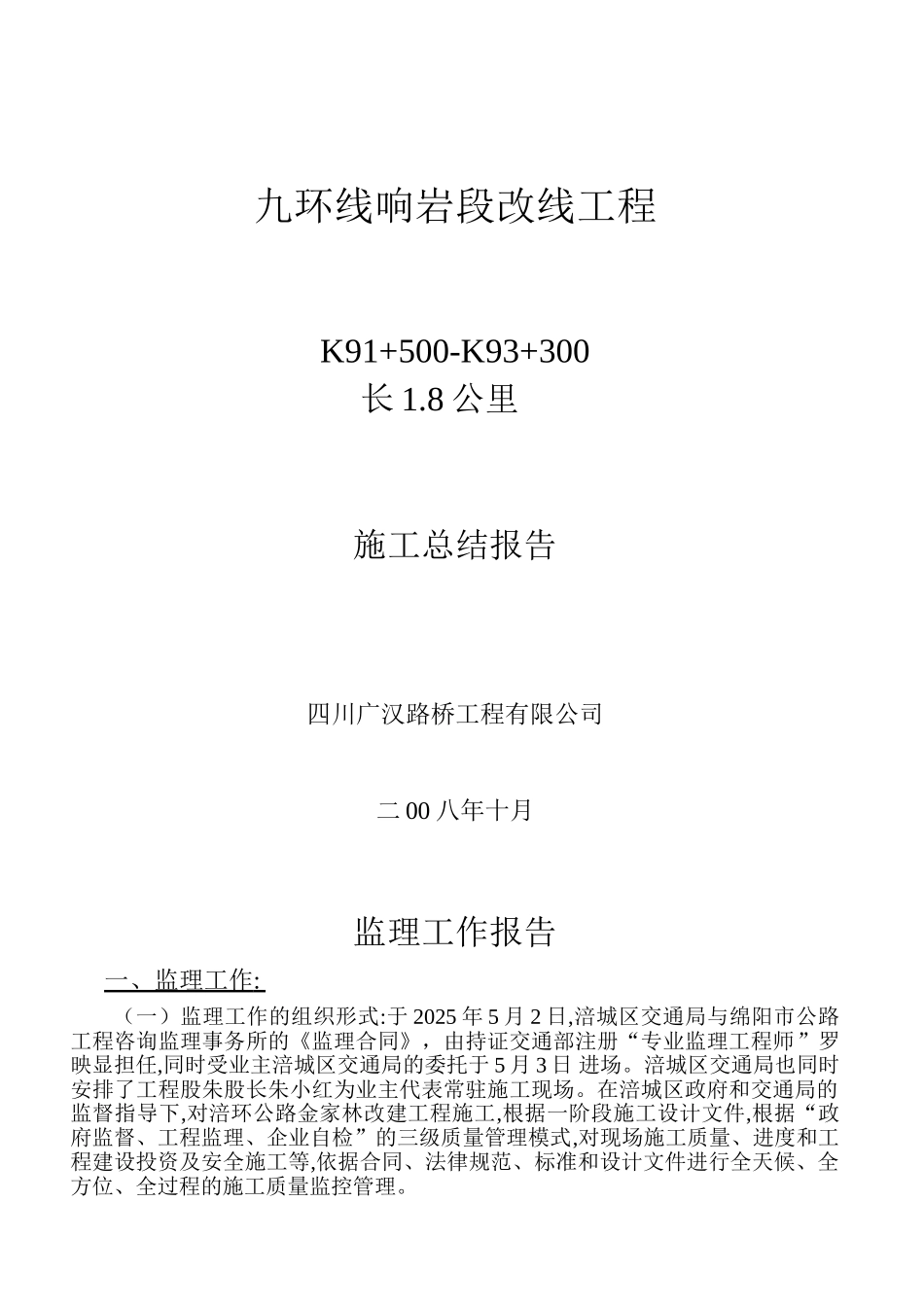

九环线响岩段改线工程K91+500-K93+300长 1
8 公里施工总结报告四川广汉路桥工程有限公司二 00 八年十月监理工作报告 一、监理工作 : (一)监理工作的组织形式:于 2025 年 5 月 2 日,涪城区交通局与绵阳市公路工程咨询监理事务所的《监理合同》,由持证交通部注册“专业监理工程师”罗映显担任,同时受业主涪城区交通局的委托于 5 月 3 日 进场

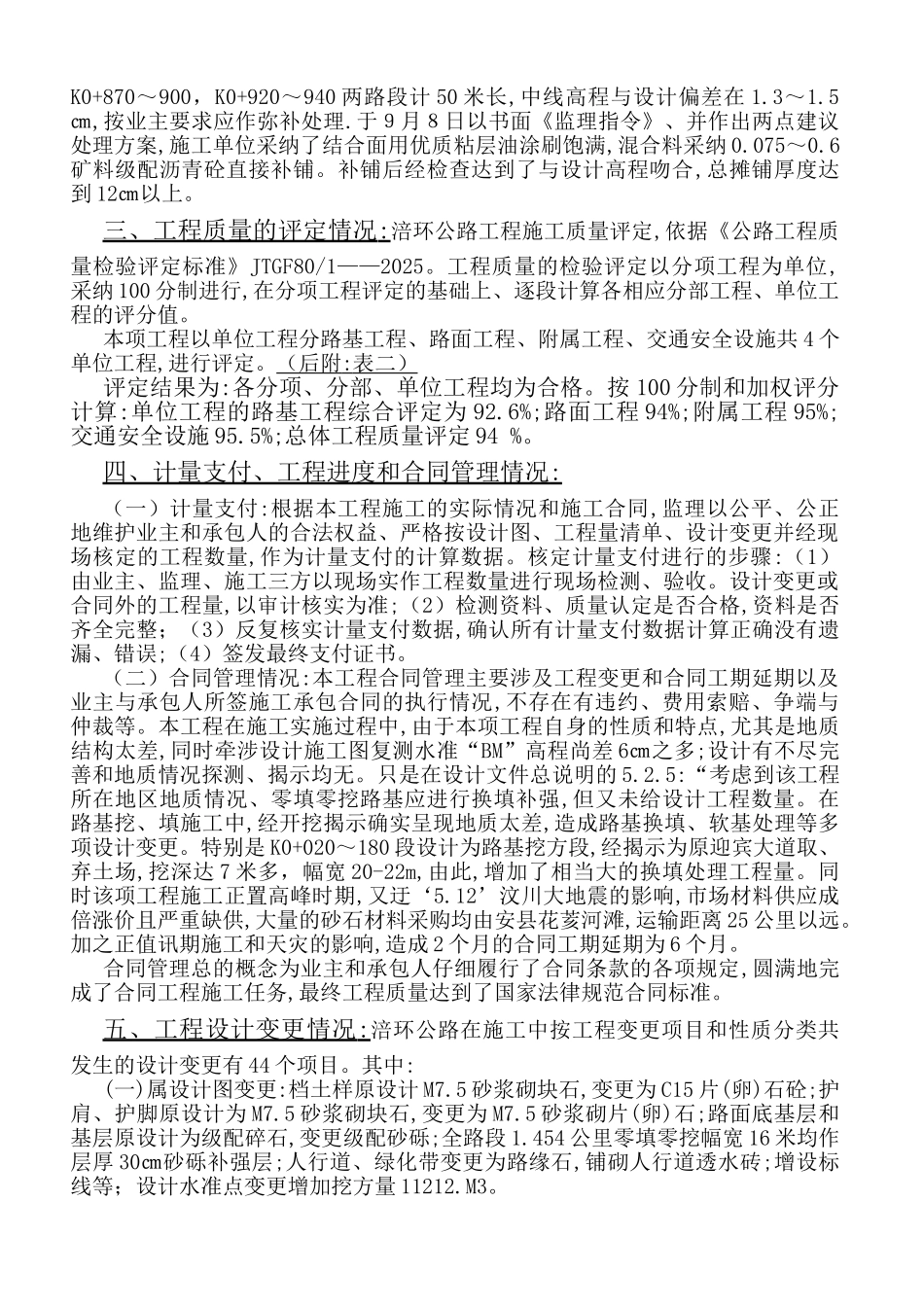

涪城区交通局也同时安排了工程股朱股长朱小红为业主代表常驻施工现场
在涪城区政府和交通局的监督指导下,对涪环公路金家林改建工程施工,根据一阶段施工设计文件,根据“政府监督、工程监理、企业自检”的三级质量管理模式,对现场施工质量、进度和工程建设投资及安全施工等,依据合同、法律规范、标准和设计文件进行全天候、全方位、全过程的施工质量监控管理
(二)制定施工管理机构和工程施工质量的监控法则:根据监理合同和施工合同的通用条款及工程建设规模、合同工期,着重以施工质量、进度、安全、费用等制定严格的监控工作法则,特别是对施工过程中,有关技术探讨、设计变更、质量事故处理及合同管理等问题,均由业主现场代表牵头、汇合监理、项目经理、技术负责人等共同讨论,并及时报告业主单位
于施工现场确定方案并经批准实施后,监理于现场则严格根据 JTGF80/1—2025《公路工程质量检验评定标准》和监理程序及设计标准等、实施严格质量跟踪,并完善检测、随机抽样送检、签认(设计变更为业主代表事先签审),报批
二、工程施工质量管理措施:(一)严格材料源头控制:(1)外购材料必须三证齐全(出厂证、合格证、检验证),材料进场后按规定进行抽检,经检验合格后方可准许使用
(2)地方材料(包括自办加工材料)采纳先查料源——取样试验——施工中抽样试验、凭中心试验室合格报告单准许施工使用
(3)现场设专人收料、不合格材料严禁使用或限期清理出场
(二)在施工过程中,监
