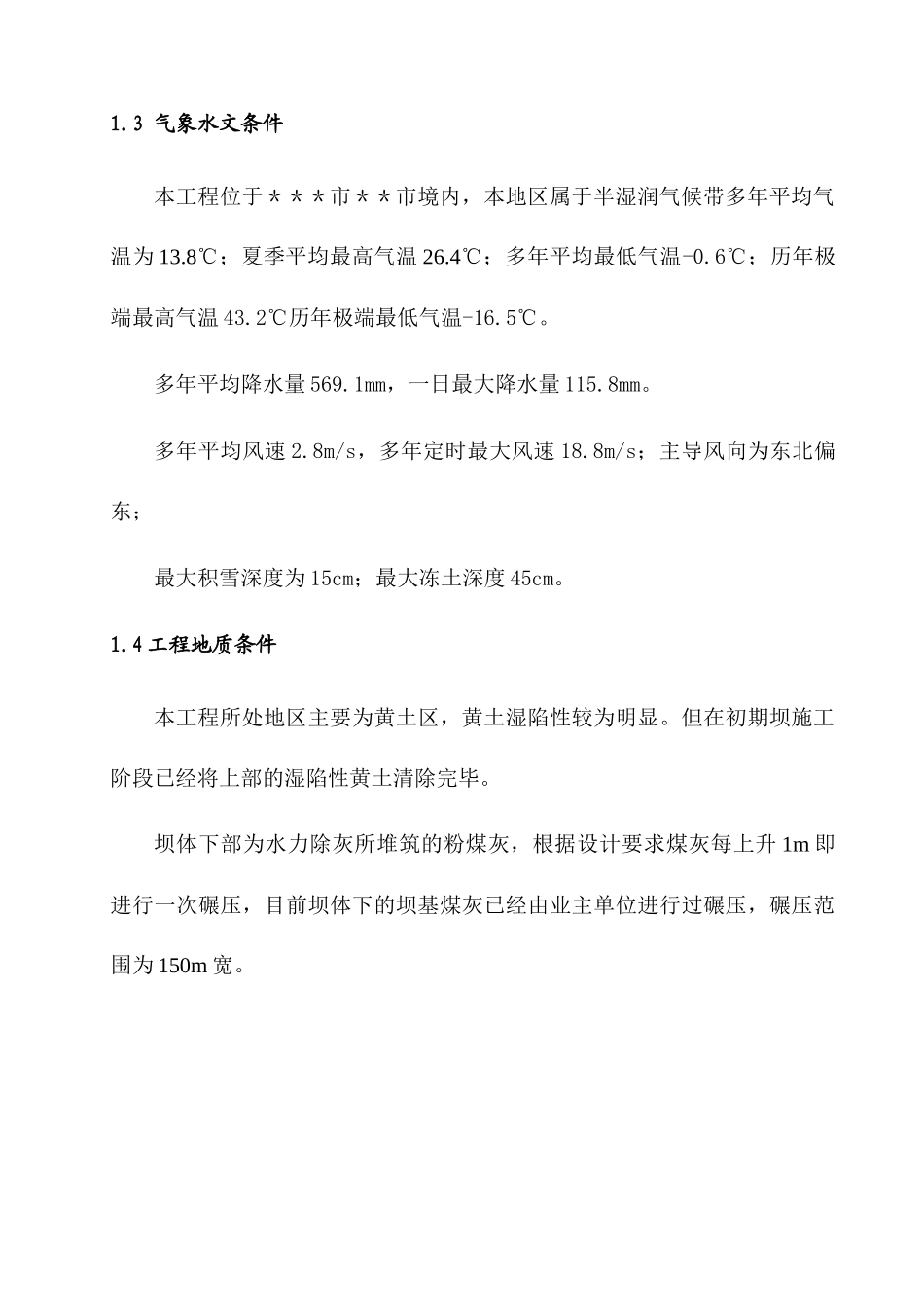

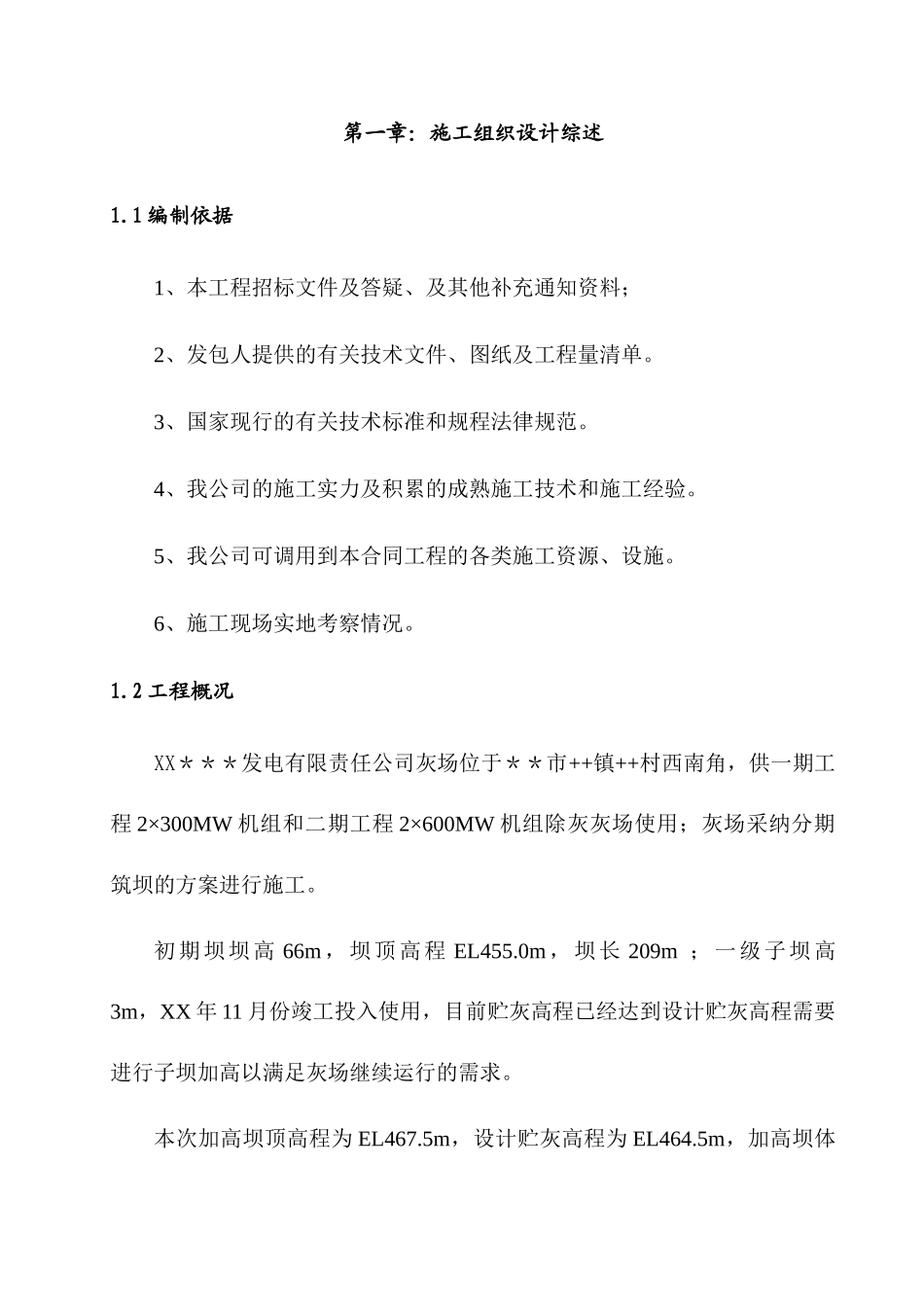

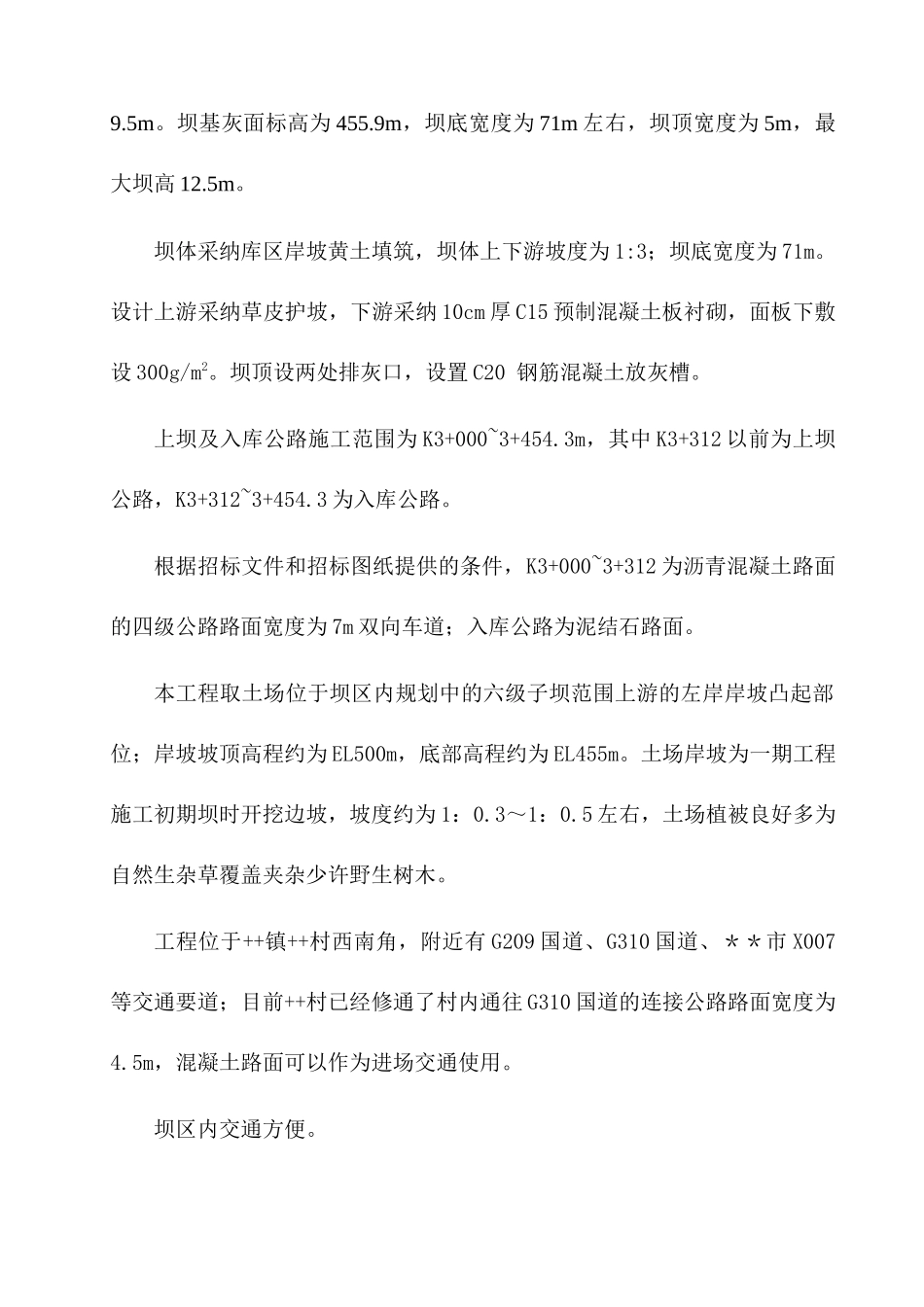

第一章:施工组织设计综述1.1 编制依据1、本工程招标文件及答疑、及其他补充通知资料;2、发包人提供的有关技术文件、图纸及工程量清单。3、国家现行的有关技术标准和规程法律规范。4、我公司的施工实力及积累的成熟施工技术和施工经验。5、我公司可调用到本合同工程的各类施工资源、设施。6、施工现场实地考察情况。1.2 工程概况XX***发电有限责任公司灰场位于**市++镇++村西南角,供一期工程 2×300MW 机组和二期工程 2×600MW 机组除灰灰场使用;灰场采纳分期筑坝的方案进行施工。初期坝坝高 66m,坝顶高程 EL455.0m,坝长 209m ;一级子坝高3m,XX 年 11 月份竣工投入使用,目前贮灰高程已经达到设计贮灰高程需要进行子坝加高以满足灰场继续运行的需求。本次加高坝顶高程为 EL467.5m,设计贮灰高程为 EL464.5m,加高坝体9.5m。坝基灰面标高为 455.9m,坝底宽度为 71m 左右,坝顶宽度为 5m,最大坝高 12.5m。坝体采纳库区岸坡黄土填筑,坝体上下游坡度为 1:3;坝底宽度为 71m。设计上游采纳草皮护坡,下游采纳 10cm 厚 C15 预制混凝土板衬砌,面板下敷设 300g/m2。坝顶设两处排灰口,设置 C20 钢筋混凝土放灰槽。上坝及入库公路施工范围为 K3+000~3+454.3m,其中 K3+312 以前为上坝公路,K3+312~3+454.3 为入库公路。根据招标文件和招标图纸提供的条件,K3+000~3+312 为沥青混凝土路面的四级公路路面宽度为 7m 双向车道;入库公路为泥结石路面。本工程取土场位于坝区内规划中的六级子坝范围上游的左岸岸坡凸起部位;岸坡坡顶高程约为 EL500m,底部高程约为 EL455m。土场岸坡为一期工程施工初期坝时开挖边坡,坡度约为 1:0.3~1:0.5 左右,土场植被良好多为自然生杂草覆盖夹杂少许野生树木。工程位于++镇++村西南角,附近有 G209 国道、G310 国道、**市 X007等交通要道;目前++村已经修通了村内通往 G310 国道的连接公路路面宽度为4.5m,混凝土路面可以作为进场交通使用。坝区内交通方便。1.3 气象水文条件本工程位于***市**市境内,本地区属于半湿润气候带多年平均气温为 13.8℃;夏季平均最高气温 26.4℃;多年平均最低气温-0.6℃;历年极端最高气温 43.2℃历年极端最低气温-16.5℃。多年平均降水量 569.1mm,一日最大降水量 115.8mm。多年平均风速 2.8m/s,多年定时最大风速 18.8m/s;主导风向为东北偏东;最大积雪深度为 15cm;最大冻土深度 45cm。1.4 工程地质条件...
