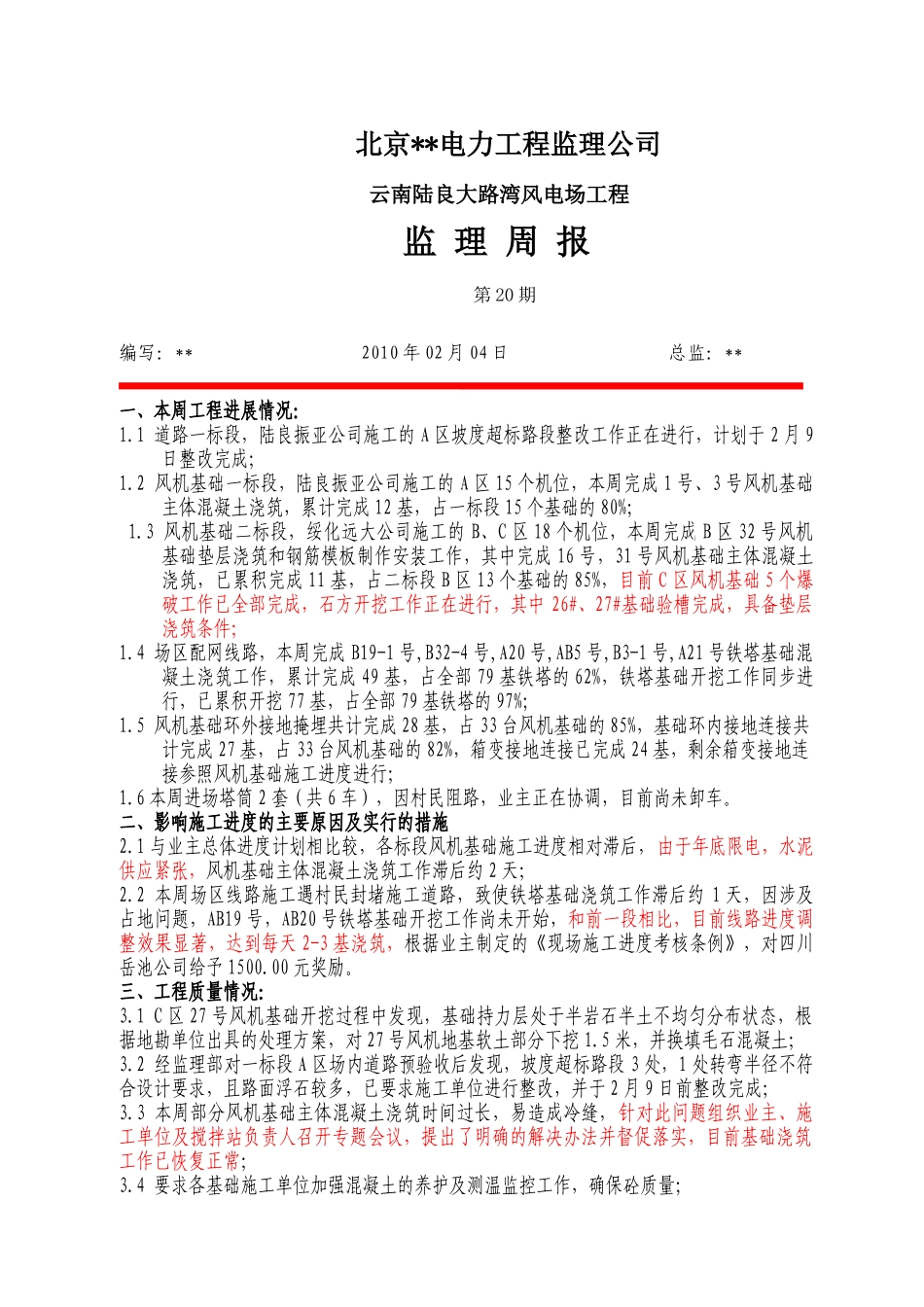

北京**电力工程监理公司 云南陆良大路湾风电场工程监 理 周 报第 20 期编写:** 2010 年 02 月 04 日 总监:**一、本周工程进展情况:1
1 道路一标段,陆良振亚公司施工的 A 区坡度超标路段整改工作正在进行,计划于 2 月 9日整改完成;1
2 风机基础一标段,陆良振亚公司施工的 A 区 15 个机位,本周完成 1 号、3 号风机基础主体混凝土浇筑,累计完成 12 基,占一标段 15 个基础的 80%; 1
3 风机基础二标段,绥化远大公司施工的 B、C 区 18 个机位,本周完成 B 区 32 号风机基础垫层浇筑和钢筋模板制作安装工作,其中完成 16 号,31 号风机基础主体混凝土浇筑,已累积完成 11 基,占二标段 B 区 13 个基础的 85%,目前 C 区风机基础 5 个爆破工作已全部完成,石方开挖工作正在进行,其中 26#、27#基础验槽完成,具备垫层浇筑条件;1
4 场区配网线路,本周完成 B19-1 号,B32-4 号,A20 号,AB5 号,B3-1 号,A21 号铁塔基础混凝土浇筑工作,累计完成 49 基,占全部 79 基铁塔的 62%,铁塔基础开挖工作同步进行,已累积开挖 77 基,占全部 79 基铁塔的 97%; 1
5 风机基础环外接地掩埋共计完成 28 基,占 33 台风机基础的 85%,基础环内接地连接共计完成 27 基,占 33 台风机基础的 82%,箱变接地连接已完成 24 基,剩余箱变接地连接参照风机基础施工进度进行;1
6 本周进场塔筒 2 套(共 6 车),因村民阻路,业主正在协调,目前尚未卸车

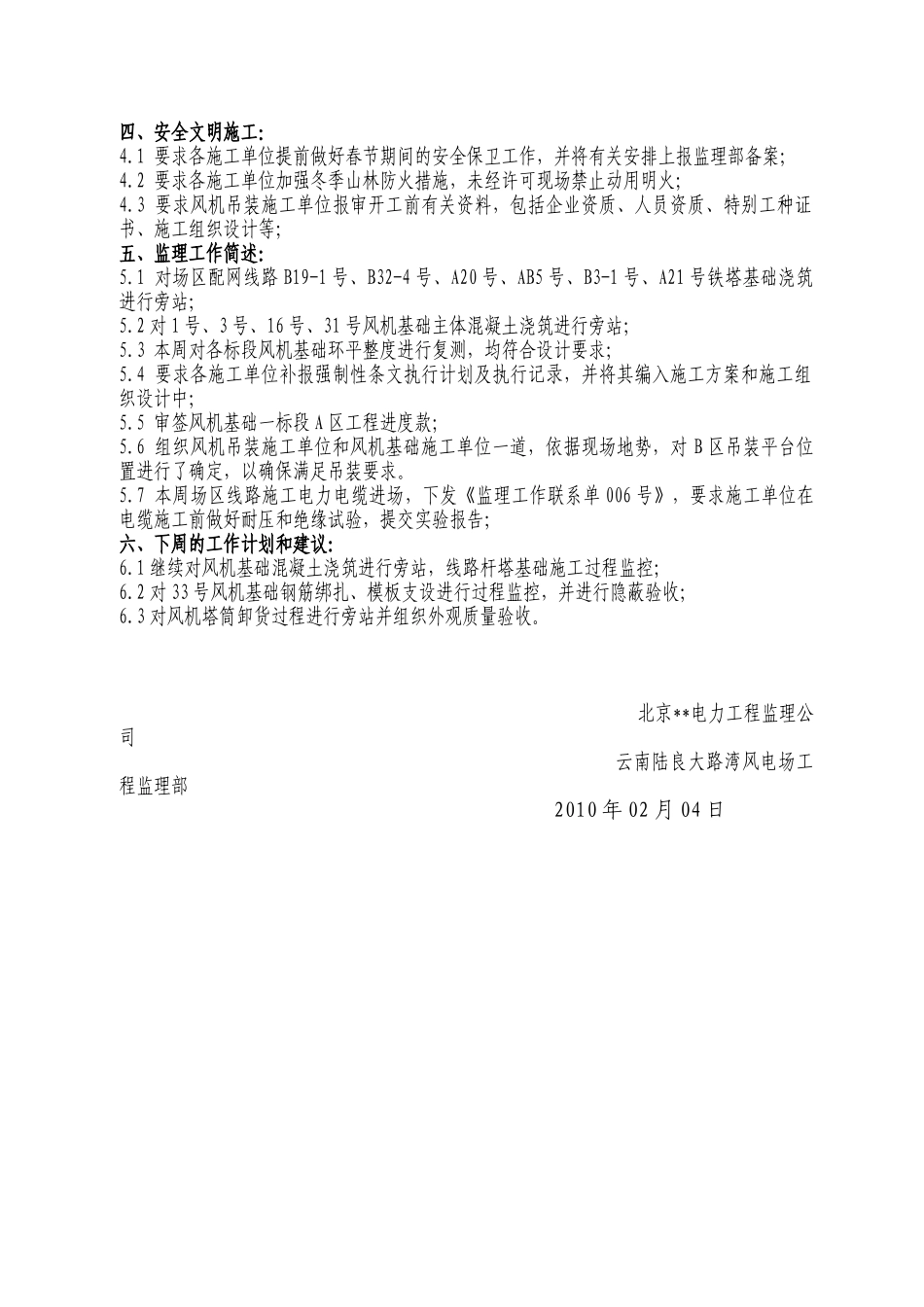

二、影响施工进度的主要原因及实行的措施2
1 与业主总体进度计划相比较,各标段风机基础施工进度相对滞后,由于年底限电,水泥供应紧张,风机基础主体混凝土浇筑工作滞后约 2 天;2
2 本周场区线路施工遇村民封堵施工道路,致使
