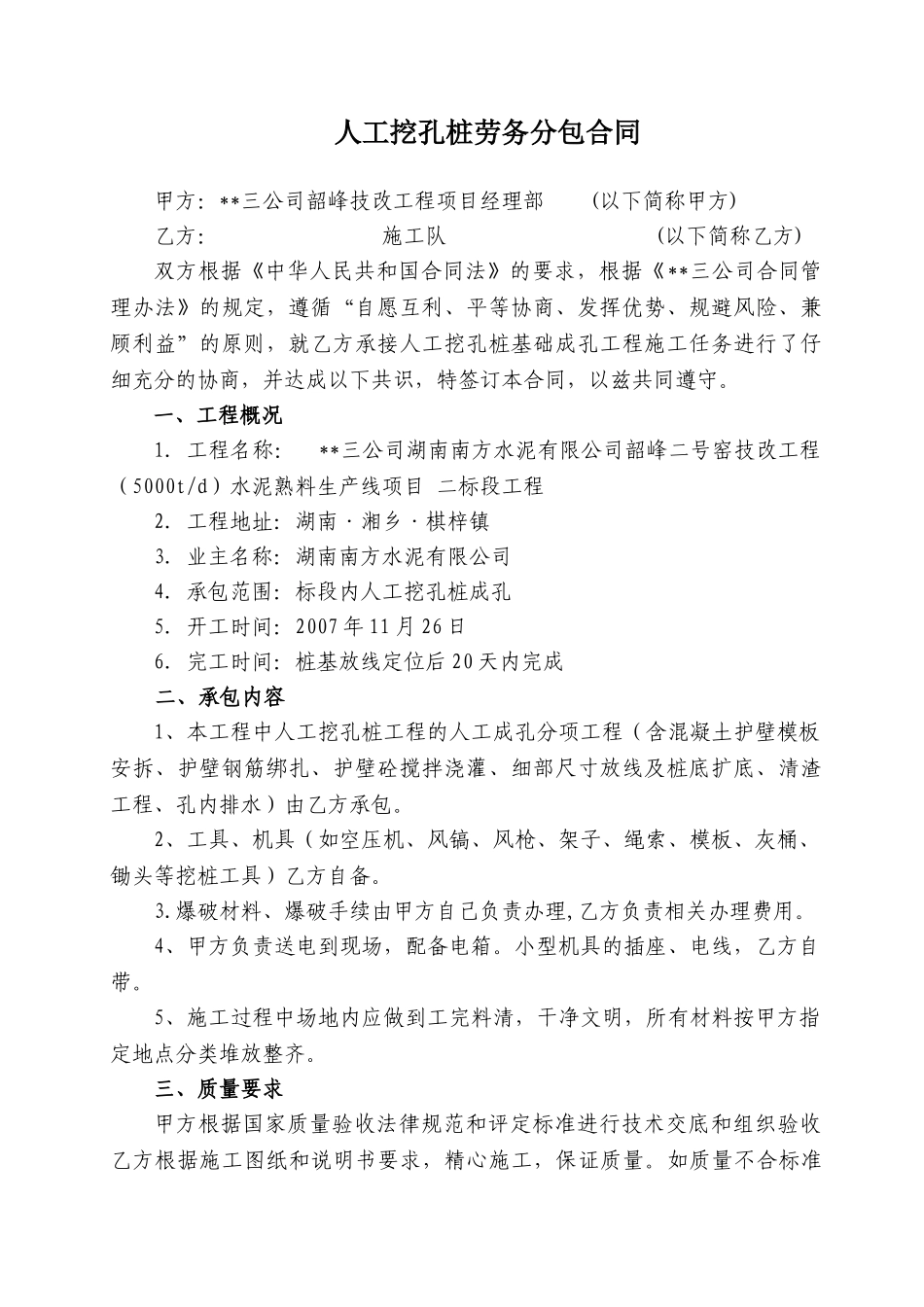

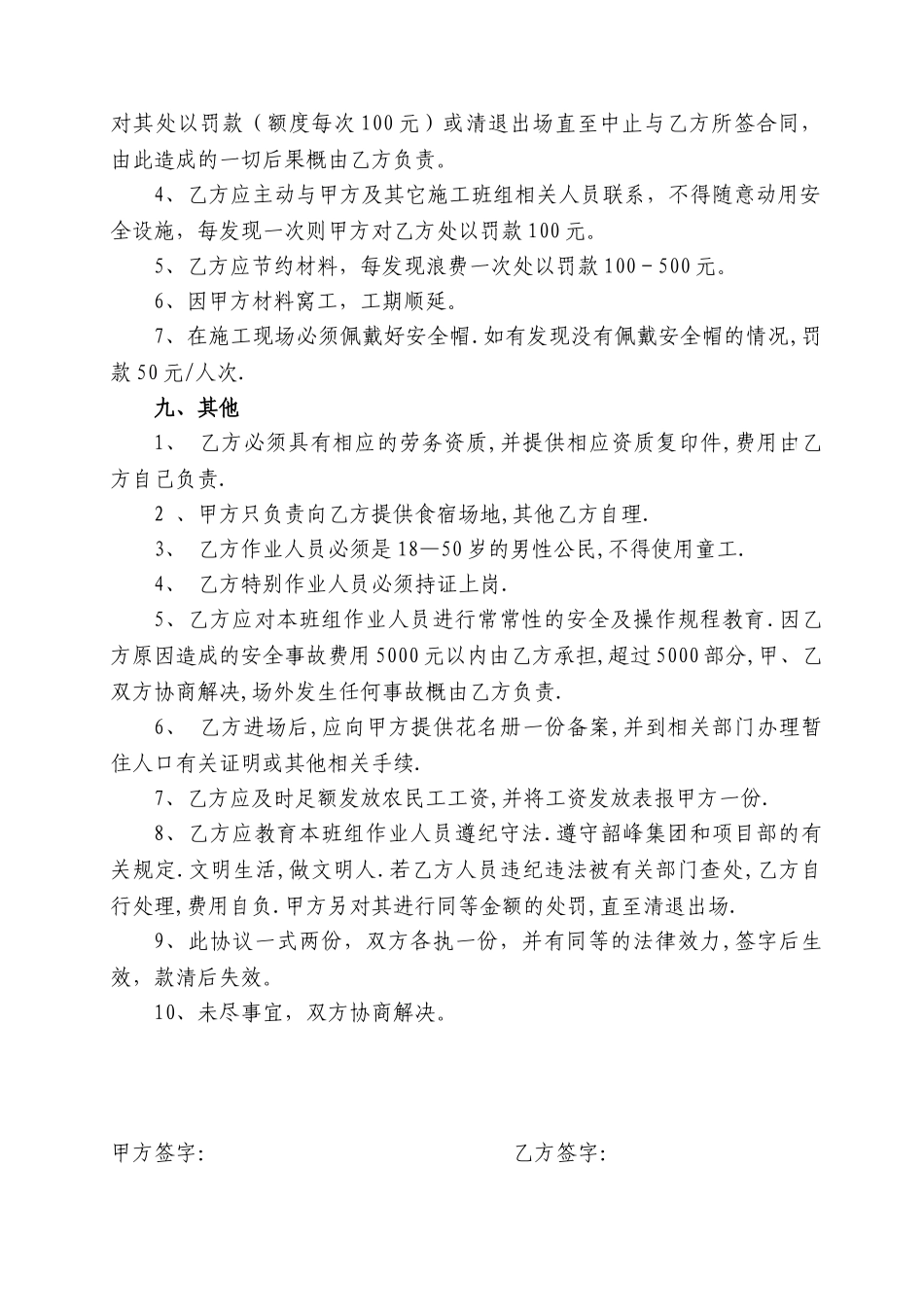

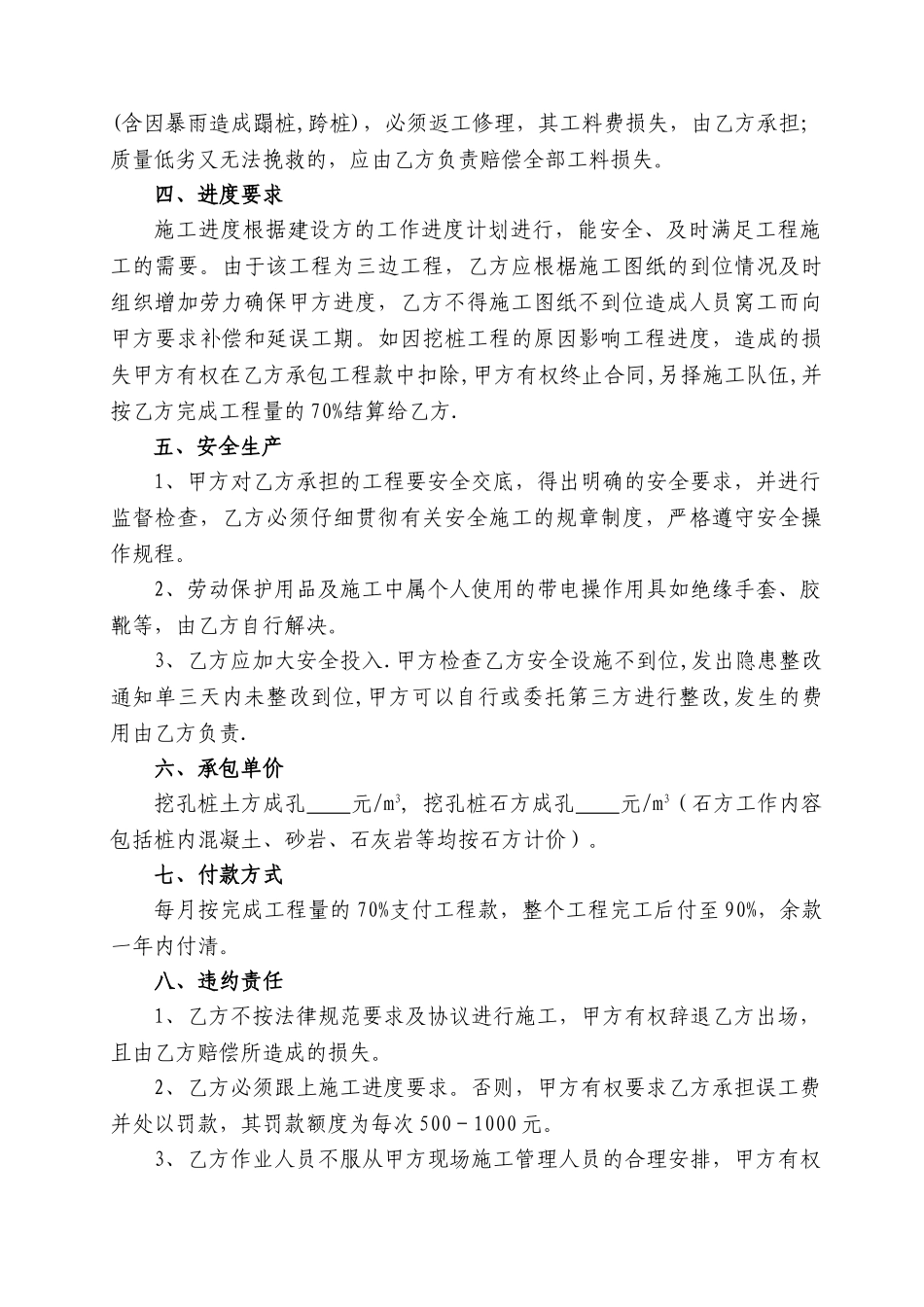

人工挖孔桩劳务分包合同甲方:**三公司韶峰技改工程项目经理部 (以下简称甲方)乙方: 施工队 (以下简称乙方)双方根据《中华人民共和国合同法》的要求,根据《**三公司合同管理办法》的规定,遵循“自愿互利、平等协商、发挥优势、规避风险、兼顾利益”的原则,就乙方承接人工挖孔桩基础成孔工程施工任务进行了仔细充分的协商,并达成以下共识,特签订本合同,以兹共同遵守。一、工程概况1.工程名称: **三公司湖南南方水泥有限公司韶峰二号窑技改工程(5000t/d)水泥熟料生产线项目 二标段工程 2.工程地址:湖南·湘乡·棋梓镇 3.业主名称:湖南南方水泥有限公司 4. 承包范围:标段内人工挖孔桩成孔 5.开工时间:2007 年 11 月 26 日 6.完工时间:桩基放线定位后 20 天内完成 二、承包内容1、本工程中人工挖孔桩工程的人工成孔分项工程(含混凝土护壁模板安拆、护壁钢筋绑扎、护壁砼搅拌浇灌、细部尺寸放线及桩底扩底、清渣工程、孔内排水)由乙方承包。2、工具、机具(如空压机、风镐、风枪、架子、绳索、模板、灰桶、锄头等挖桩工具)乙方自备。3.爆破材料、爆破手续由甲方自己负责办理,乙方负责相关办理费用。4、甲方负责送电到现场,配备电箱。小型机具的插座、电线,乙方自带。5、施工过程中场地内应做到工完料清,干净文明,所有材料按甲方指定地点分类堆放整齐。 三、质量要求甲方根据国家质量验收法律规范和评定标准进行技术交底和组织验收乙方根据施工图纸和说明书要求,精心施工,保证质量。如质量不合标准(含因暴雨造成蹋桩,跨桩),必须返工修理,其工料费损失,由乙方承担;质量低劣又无法挽救的,应由乙方负责赔偿全部工料损失。四、进度要求施工进度根据建设方的工作进度计划进行,能安全、及时满足工程施工的需要。由于该工程为三边工程,乙方应根椐施工图纸的到位情况及时组织增加劳力确保甲方进度,乙方不得施工图纸不到位造成人员窝工而向甲方要求补偿和延误工期。如因挖桩工程的原因影响工程进度,造成的损失甲方有权在乙方承包工程款中扣除,甲方有权终止合同,另择施工队伍,并按乙方完成工程量的 70%结算给乙方.五、安全生产1、甲方对乙方承担的工程要安全交底,得出明确的安全要求,并进行监督检查,乙方必须仔细贯彻有关安全施工的规章制度,严格遵守安全操作规程。2、劳动保护用品及施工中属个人使用的带电操作用具如绝缘手套、胶靴等,由乙方自行解决。3、乙方应加大安全投入.甲方检查乙方安全设...
