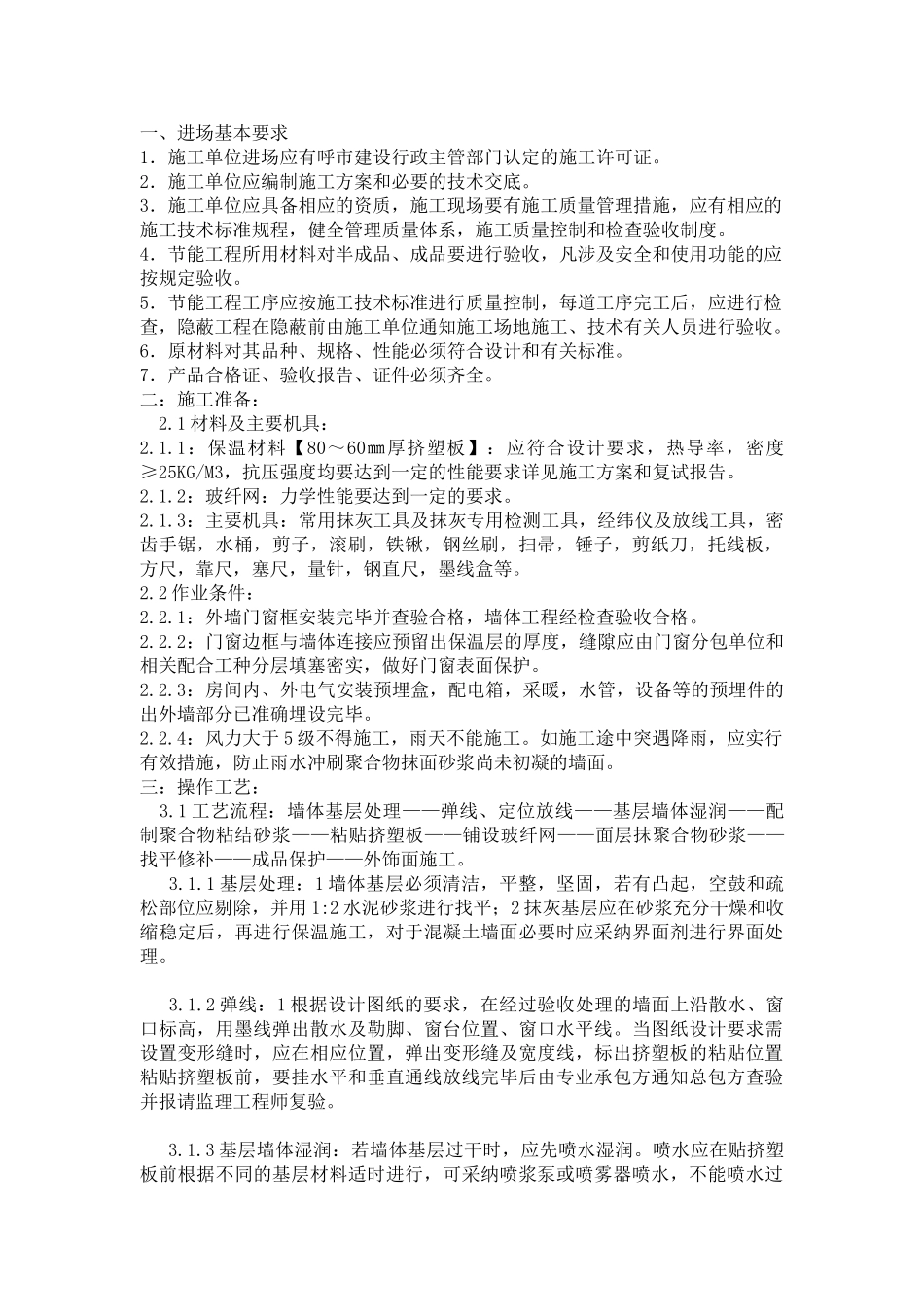

一、进场基本要求1.施工单位进场应有呼市建设行政主管部门认定的施工许可证
2.施工单位应编制施工方案和必要的技术交底
3.施工单位应具备相应的资质,施工现场要有施工质量管理措施,应有相应的施工技术标准规程,健全管理质量体系,施工质量控制和检查验收制度
4.节能工程所用材料对半成品、成品要进行验收,凡涉及安全和使用功能的应按规定验收
5.节能工程工序应按施工技术标准进行质量控制,每道工序完工后,应进行检查,隐蔽工程在隐蔽前由施工单位通知施工场地施工、技术有关人员进行验收
6.原材料对其品种、规格、性能必须符合设计和有关标准
7.产品合格证、验收报告、证件必须齐全
二:施工准备: 2
1 材料及主要机具:2
1:保温材料【80~60㎜厚挤塑板】:应符合设计要求,热导率,密度≥25KG/M3,抗压强度均要达到一定的性能要求详见施工方案和复试报告
2:玻纤网:力学性能要达到一定的要求
3:主要机具:常用抹灰工具及抹灰专用检测工具,经纬仪及放线工具,密齿手锯,水桶,剪子,滚刷,铁锹,钢丝刷,扫帚,锤子,剪纸刀,托线板,方尺,靠尺,塞尺,量针,钢直尺,墨线盒等
2 作业条件:2
1:外墙门窗框安装完毕并查验合格,墙体工程经检查验收合格
2:门窗边框与墙体连接应预留出保温层的厚度,缝隙应由门窗分包单位和相关配合工种分层填塞密实,做好门窗表面保护
3:房间内、外电气安装预埋盒,配电箱,采暖,水管,设备等的预埋件的出外墙部分已准确埋设完毕
4:风力大于 5 级不得施工,雨天不能施工
如施工途中突遇降雨,应实行有效措施,防止雨水冲刷聚合物抹面砂浆尚未初凝的墙面

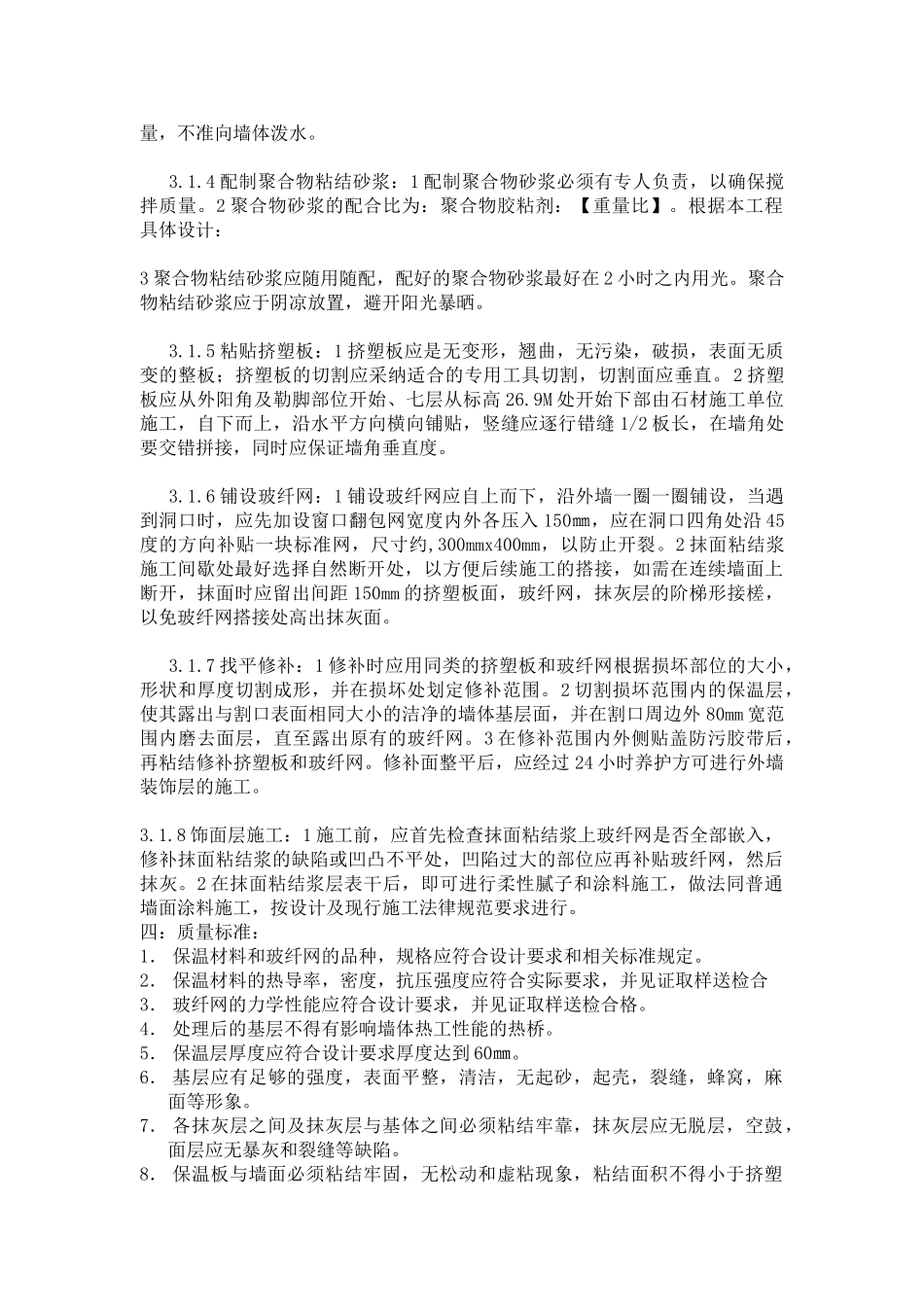

三:操作工艺: 3
1 工艺流程:墙体基层处理——弹线、定位放线——基层墙体湿润——配制聚合物粘结砂浆——粘贴挤塑板——铺设玻纤网——面层抹聚合物砂浆——找平修补——成品保护——外饰面
