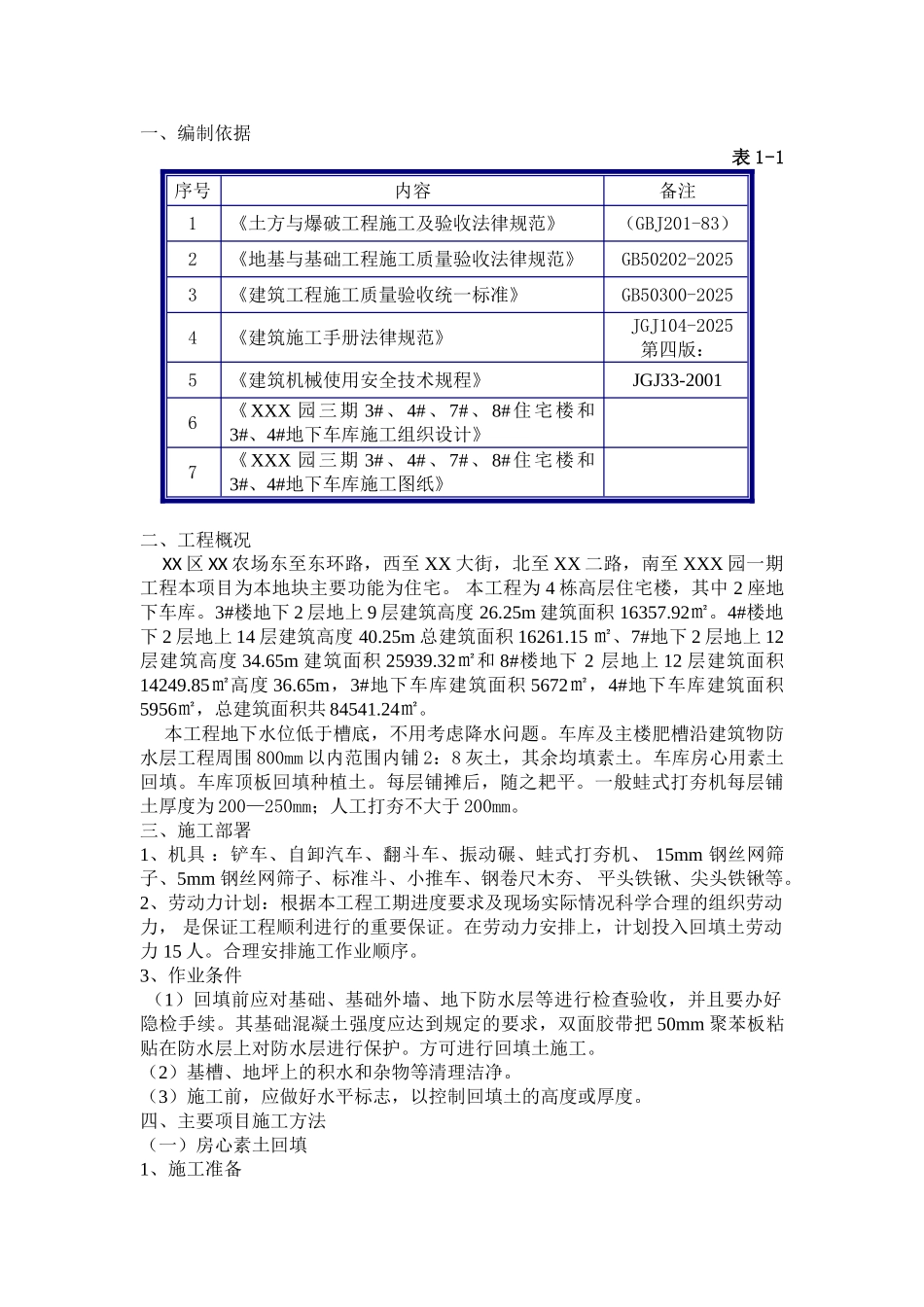

一、编制依据 表 1-1序号内容备注1《土方与爆破工程施工及验收法律规范》(GBJ201-83)2《地基与基础工程施工质量验收法律规范》GB50202-20253《建筑工程施工质量验收统一标准》GB50300-20254《建筑施工手册法律规范》 JGJ104-2025 第四版:5《建筑机械使用安全技术规程》JGJ33-2001 6《XXX 园三期 3#、4#、7#、8#住宅楼和3#、4#地下车库施工组织设计》7《XXX 园三期 3#、4#、7#、8#住宅楼和3#、4#地下车库施工图纸》二、工程概况 XX 区 XX 农场东至东环路,西至 XX 大街,北至 XX 二路,南至 XXX 园一期工程本项目为本地块主要功能为住宅
本工程为 4 栋高层住宅楼,其中 2 座地下车库
3#楼地下 2 层地上 9 层建筑高度 26
25m 建筑面积 16357
4#楼地下 2 层地上 14 层建筑高度 40
25m 总建筑面积 16261
15 ㎡、7#地下 2 层地上 12层建筑高度 34
65m 建筑面积 25939
32㎡和 8#楼地下 2 层地上 12 层建筑面积14249
85㎡高度 36
65m,3#地下车库建筑面积 5672㎡,4#地下车库建筑面积5956㎡,总建筑面积共 84541
本工程地下水位低于槽底,不用考虑降水问题
车库及主楼肥槽沿建筑物防水层工程周围 800mm 以内范围内铺 2:8 灰土,其余均填素土
车库房心用素土回填
车库顶板回填种植土
每层铺摊后,随之耙平
一般蛙式打夯机每层铺土厚度为 200—250mm;人工打夯不大于 200mm
三、施工部署1、机具 :铲车、自卸汽车、翻斗车、振动碾、蛙式打夯机、 15mm 钢丝网筛子、5mm 钢丝网筛子、标准斗、小推车、钢卷尺木夯、 平头铁锹、尖头铁锹等

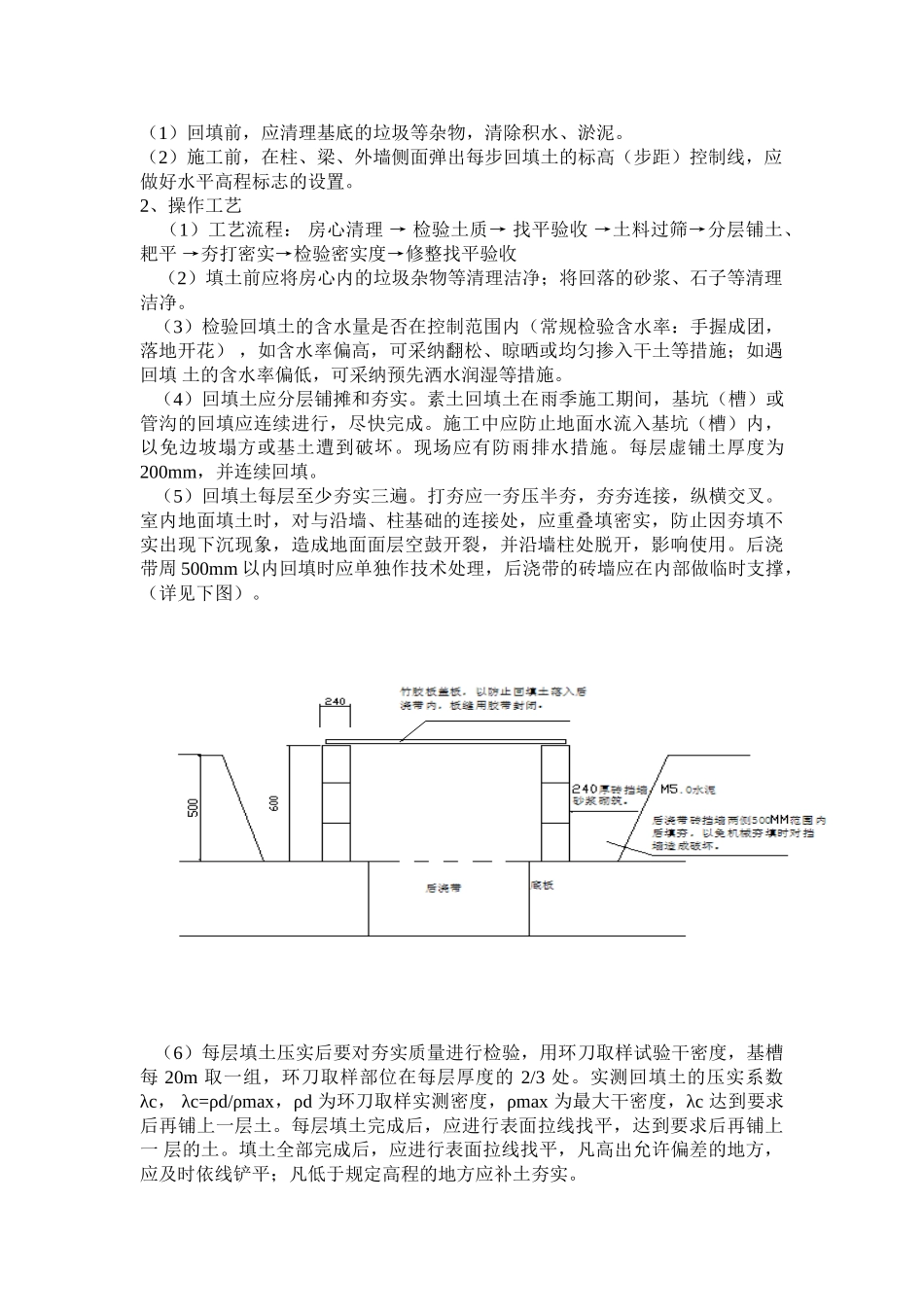

2、劳动力计划:根据本工程工期进度要求及现场实
