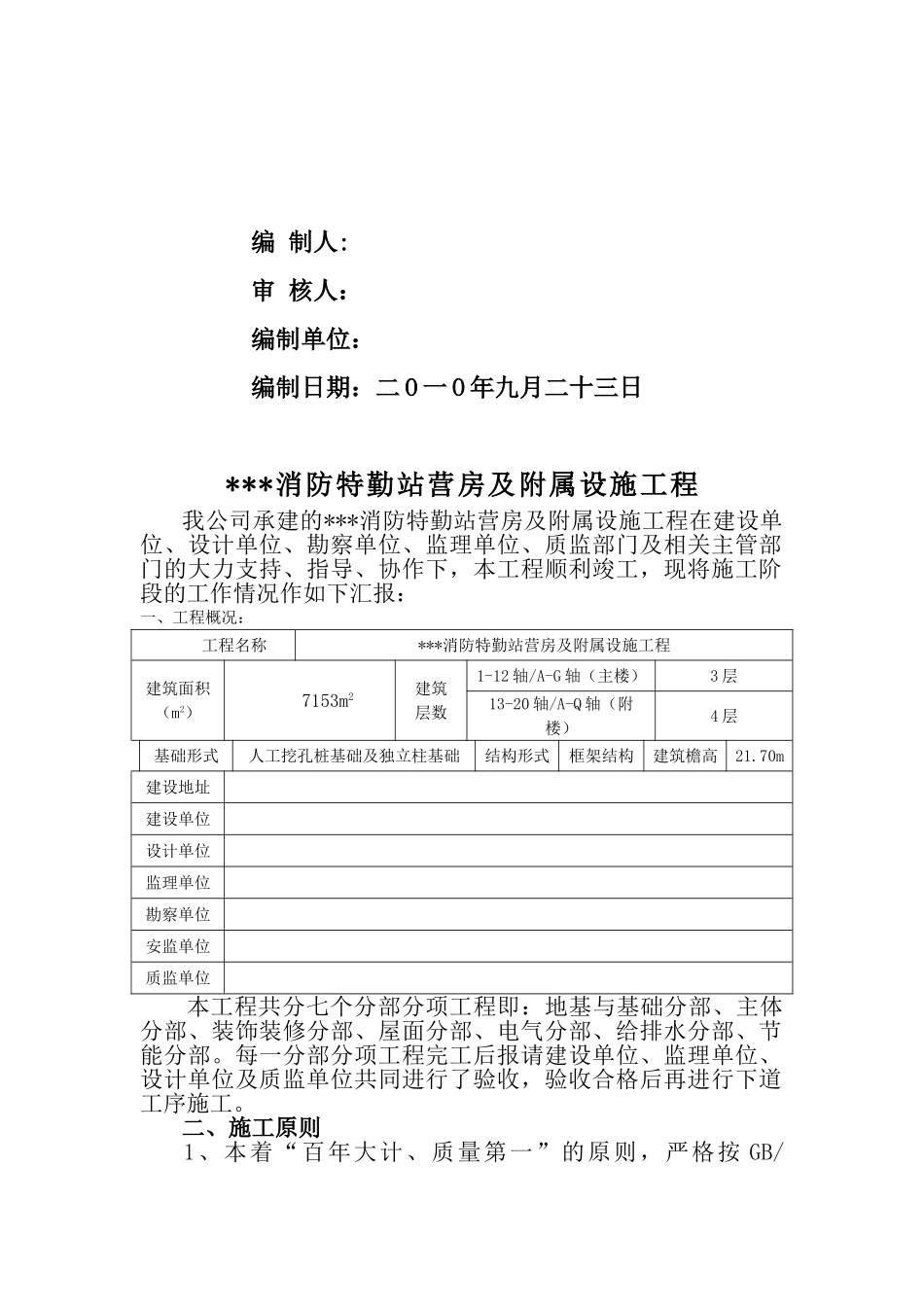

***消防特勤站营房及附属设施工程竣 工 总 结编 制人: 审 核人:编制单位:编制日期:二 O 一 O 年九月二十三日***消防特勤站营房及附属设施工程我公司承建的***消防特勤站营房及附属设施工程在建设单位、设计单位、勘察单位、监理单位、质监部门及相关主管部门的大力支持、指导、协作下,本工程顺利竣工,现将施工阶段的工作情况作如下汇报:一、工程概况:工程名称***消防特勤站营房及附属设施工程建筑面积(m2)7153m2建筑层数1-12 轴/A-G 轴(主楼)3 层13-20 轴/A-Q 轴(附楼)4 层基础形式人工挖孔桩基础及独立柱基础结构形式框架结构建筑檐高21
70m建设地址建设单位设计单位监理单位勘察单位安监单位质监单位本工程共分七个分部分项工程即:地基与基础分部、主体分部、装饰装修分部、屋面分部、电气分部、给排水分部、节能分部
每一分部分项工程完工后报请建设单位、监理单位、设计单位及质监单位共同进行了验收,验收合格后再进行下道工序施工

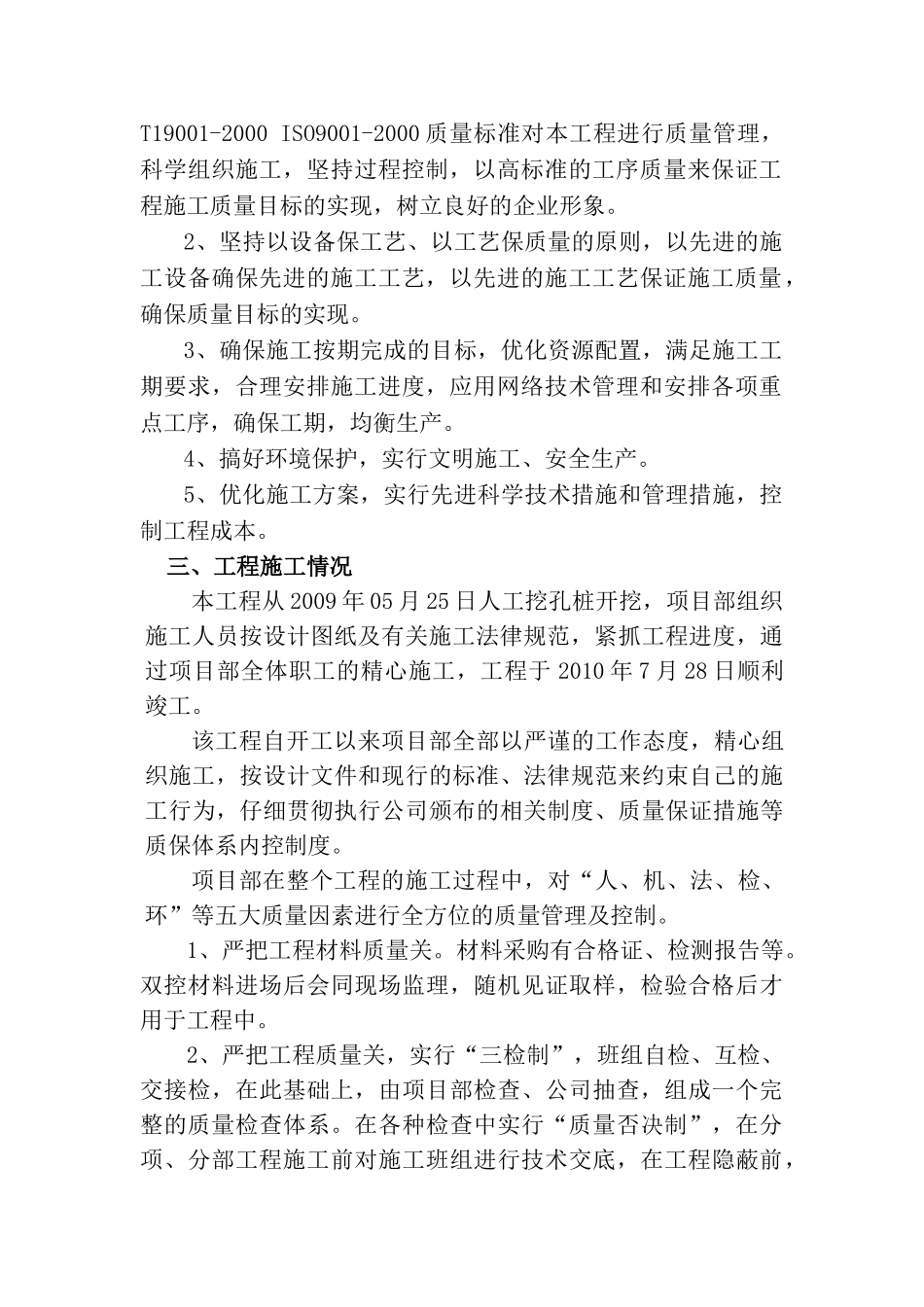

二、施工原则1、本着“百年大计、质量第一”的原则,严格按 GB/T19001-2000 ISO9001-2000 质量标准对本工程进行质量管理,科学组织施工,坚持过程控制,以高标准的工序质量来保证工程施工质量目标的实现,树立良好的企业形象
2、坚持以设备保工艺、以工艺保质量的原则,以先进的施工设备确保先进的施工工艺,以先进的施工工艺保证施工质量,确保质量目标的实现
3、确保施工按期完成的目标,优化资源配置,满足施工工期要求,合理安排施工进度,应用网络技术管理和安排各项重点工序,确保工期,均衡生产
4、搞好环境保护,实行文明施工、安全生产
5、优化施工方案,实行先进科学技术措施和管理措施,控制工程成本
三、工程施工情况本工程从 2009 年 05 月 25 日人工挖孔桩开挖,项目部组织施工人员按设计图纸及有关施工法律规范,紧抓工程进度
