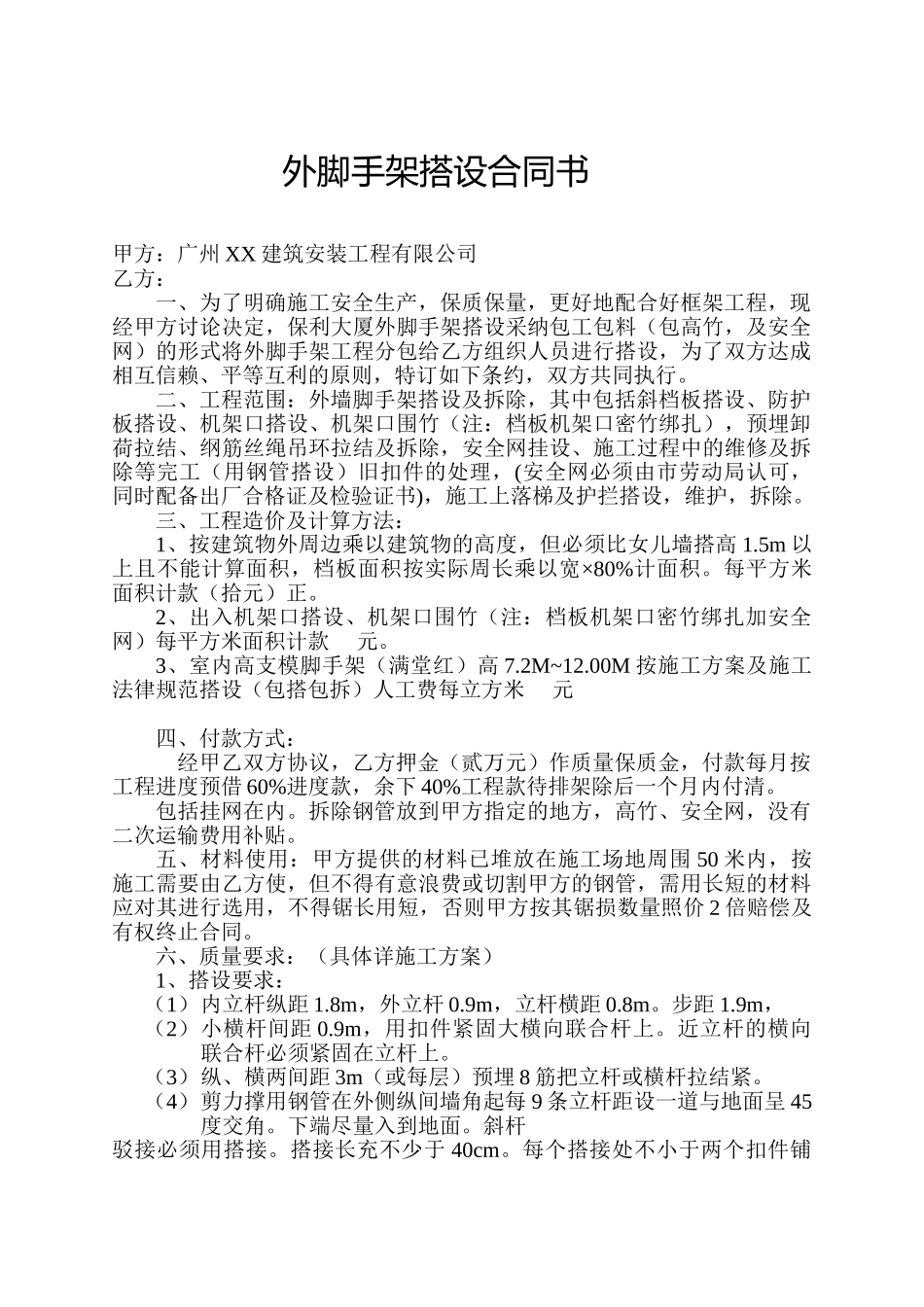

外脚手架搭设合同书甲方:广州 XX 建筑安装工程有限公司乙方:一、为了明确施工安全生产,保质保量,更好地配合好框架工程,现经甲方讨论决定,保利大厦外脚手架搭设采纳包工包料(包高竹,及安全网)的形式将外脚手架工程分包给乙方组织人员进行搭设,为了双方达成相互信赖、平等互利的原则,特订如下条约,双方共同执行
二、工程范围:外墙脚手架搭设及拆除,其中包括斜档板搭设、防护板搭设、机架口搭设、机架口围竹(注:档板机架口密竹绑扎),预埋卸荷拉结、纲筋丝绳吊环拉结及拆除,安全网挂设、施工过程中的维修及拆除等完工(用钢管搭设)旧扣件的处理,(安全网必须由市劳动局认可,同时配备出厂合格证及检验证书),施工上落梯及护拦搭设,维护,拆除
三、工程造价及计算方法:1、按建筑物外周边乘以建筑物的高度,但必须比女儿墙搭高 1
5m 以上且不能计算面积,档板面积按实际周长乘以宽×80%计面积
每平方米面积计款(拾元)正
2、出入机架口搭设、机架口围竹(注:档板机架口密竹绑扎加安全网)每平方米面积计款 元
3、室内高支模脚手架(满堂红)高 7
00M 按施工方案及施工法律规范搭设(包搭包拆)人工费每立方米 元四、付款方式:经甲乙双方协议,乙方押金(贰万元)作质量保质金,付款每月按工程进度预借 60%进度款,余下 40%工程款待排架除后一个月内付清
包括挂网在内
拆除钢管放到甲方指定的地方,高竹、安全网,没有二次运输费用补贴
五、材料使用:甲方提供的材料已堆放在施工场地周围 50 米内,按施工需要由乙方使,但不得有意浪费或切割甲方的钢管,需用长短的材料应对其进行选用,不得锯长用短,否则甲方按其锯损数量照价 2 倍赔偿及有权终止合同
六、质量要求:(具体详施工方案)1、搭设要求:(1)内立杆纵距 1
8m,外立杆 0
9m,立杆横距 0
9m,(2)小横杆间距 0
9m,用扣件紧固大
