第一章 总体概述一、编制依据1、工程设计文件:xxxx 高边路道路排水工程施工设计图;2、法律规范:(1)《城市道路设计法律规范》(CJJ37-90);(2)《公路桥涵设计通用技术法律规范》(JTJ021-89);(3)《公路桥涵地基与基础设计法律规范》(JTJ024-85);(4)《公路水泥混凝土路面设计法律规范》(JTJ D40-2025);3、实地勘察资料:现场实地勘察的本标段自然条件、地区资源条件等
二、工程概况本工程位于 xx 区 xx 镇路是依据 xx 区 xx 规划路网的路线设计,其中道路约长520m,排水管道约长 2
厂内道路采纳 C30 混凝土路面结构,道路荷载等级为汽 10,主要道路宽为 6
0 米,次要道路宽 4
工程量见:工程量清单表
3 总体施工目标一、工期目标本工程施工总工期为 150 日历天内
二、质量目标按《市政道路工程质量评定标准 CJJ 1-90》进行验评,分项工程验收合格率100%,确保本工程质量达到合格以上工程
三、安全目标合同履行期间不发生人身伤亡事故、重大交通事故和重大火灾事故
4 施工程序的总体设想一、施工程序根据本工程的特点、主要施工内容以及现场交通情况,拟按如下程序进行:⑴施工准备工作,包括场地清理,修建汽车便道、临时用地、临时电线、通讯线路,临时水渠的建设,测量放线,原材料土工试验等;⑵进行填砂及土石方工程的施工同时进行排水管涵、渠箱工程的施工
⑶进行路面施工
本路段目前尚未提供地质钻探资料,无法掌握软土层的分布情况,施工设计图纸中也未提供路基处理设计,因此需在施工过程中,视实际情况进行加固处理

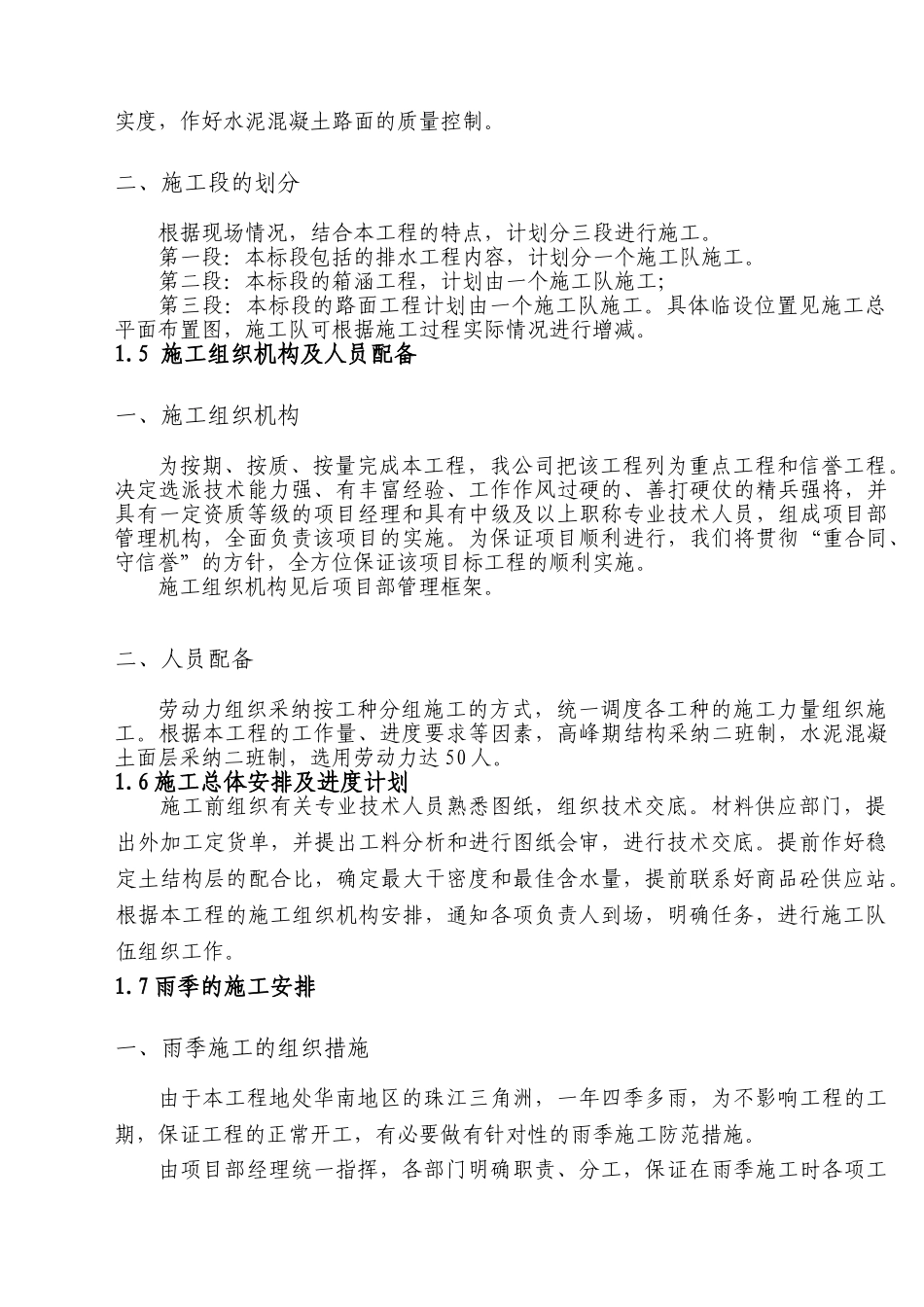

本项目的工作重点是排水渠箱施工和水泥混凝土路面的施工,保证路基的压实度,作好水泥混凝土路面的质量控制
二、施工段的划分根据现场情况,结合本工程的特点,计划分三段进行施工
第一段:本标段包括的排水工程内容,计
