入口通道搭设施工方案

入口通道搭设施工方案_第1页
1/7
入口通道搭设施工方案_第2页
2/7
入口通道搭设施工方案_第3页
3/7

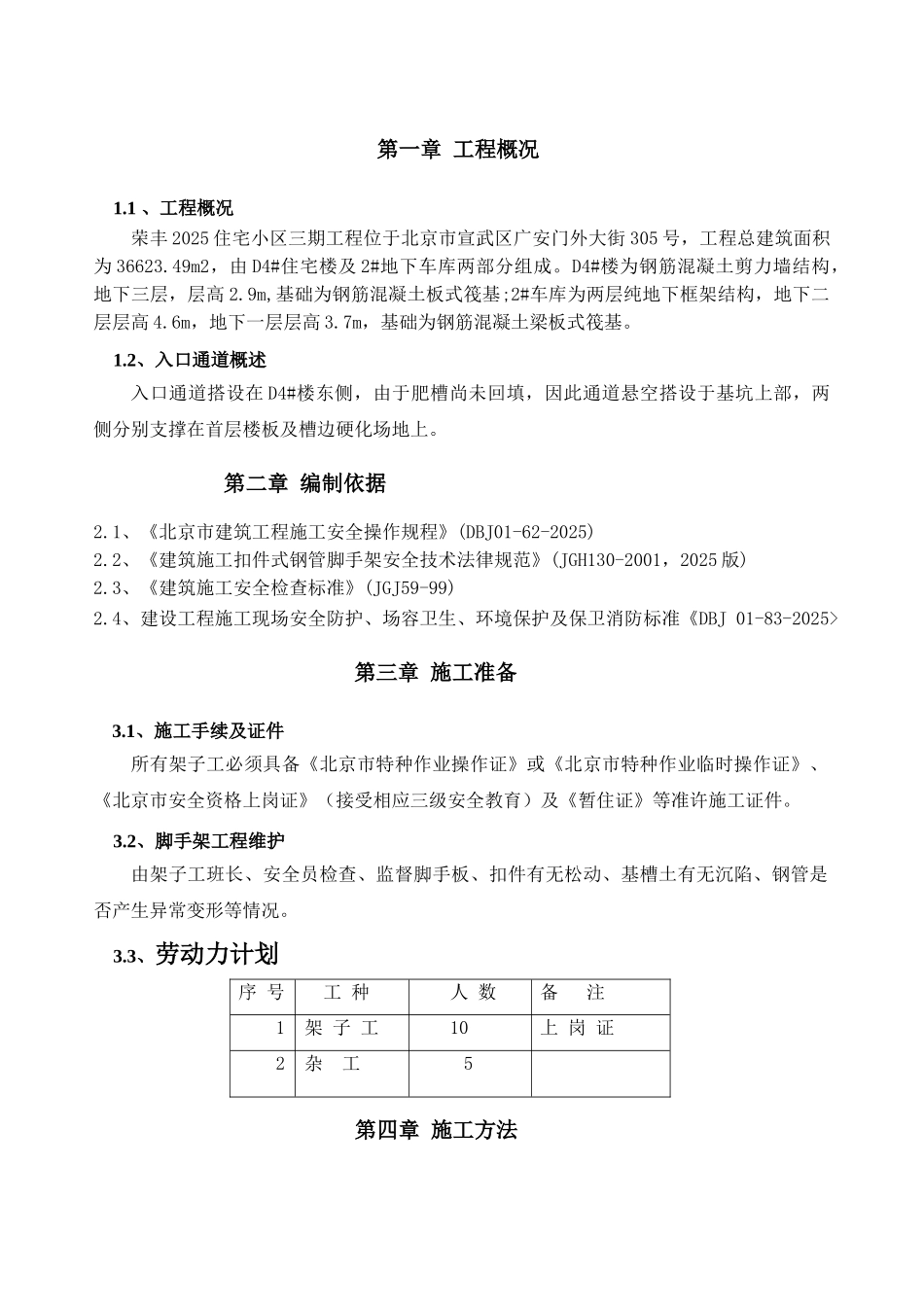

第一章 工程概况1.1 、工程概况荣丰 2025 住宅小区三期工程位于北京市宣武区广安门外大街 305 号,工程总建筑面积为 36623.49m2,由 D4#住宅楼及 2#地下车库两部分组成。D4#楼为钢筋混凝土剪力墙结构,地下三层,层高 2.9m,基础为钢筋混凝土板式筏基;2#车库为两层纯地下框架结构,地下二层层高 4.6m,地下一层层高 3.7m,基础为钢筋混凝土梁板式筏基。1.2、入口通道概述入口通道搭设在 D4#楼东侧,由于肥槽尚未回填,因此通道悬空搭设于基坑上部,两侧分别支撑在首层楼板及槽边硬化场地上。 第二章 编制依据2.1、《北京市建筑工程施工安全操作规程》(DBJ01-62-2025)2.2、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGH130-2001,2025 版)2.3、《建筑施工安全检查标准》(JGJ59-99)2.4、建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准《DBJ 01-83-2025>第三章 施工准备3.1、施工手续及证件所有架子工必须具备《北京市特种作业操作证》或《北京市特种作业临时操作证》、《北京市安全资格上岗证》(接受相应三级安全教育)及《暂住证》等准许施工证件。3.2、脚手架工程维护由架子工班长、安全员检查、监督脚手板、扣件有无松动、基槽土有无沉陷、钢管是否产生异常变形等情况。3.3、劳动力计划序 号工 种人 数备 注1架 子 工10上 岗 证2杂 工5第四章 施工方法4.1、施工方法本工程的入口通道搭设见下图,通道主要用于人行走。通道长 7m,宽 2.1 m,高 3.8 m;立杆纵距 1500mm,横杆步距 1000 mm,距地 300 mm 设扫地杆;通道内设防护栏杆及挡脚板,并满挂密目网(外立杆内侧),两侧立杆处设斜撑。由于肥槽尚未回填,因此通道悬空搭设于基坑上部,两侧分别支撑在首层楼板及槽边硬化场地上;与首层楼板连接一侧,外墙内侧底部设横杆抱柱与伸入的钢管连接;通道下部为 900 mm 高行架支撑体系,底部三根横杆两侧分别支撑在地下室外墙及基坑护壁上,加强通道底部钢管承载力及通道的整体稳定性。 通道搭设双层护头棚,护头棚上满铺双层脚手板,并在入口处明显位置挂安全提示标识。4.2、通道计算:入口通道长 7m 高 3.8m 宽 2.1m4.2.1、荷载(1)、钢管:5×5 m×2+8×7 m×2+8×4 m+4×6 m+8×2 m+12×2 m+4×4 m=50+112+32+24+16+24+16=274 m 274 ×3.84㎏/ m=1052.16㎏=10521.6N(2)、扣件:50+20+16+12+12+12=122 个 122×15N=1830N(3)、木跳板:16+3...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

入口通道搭设施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
