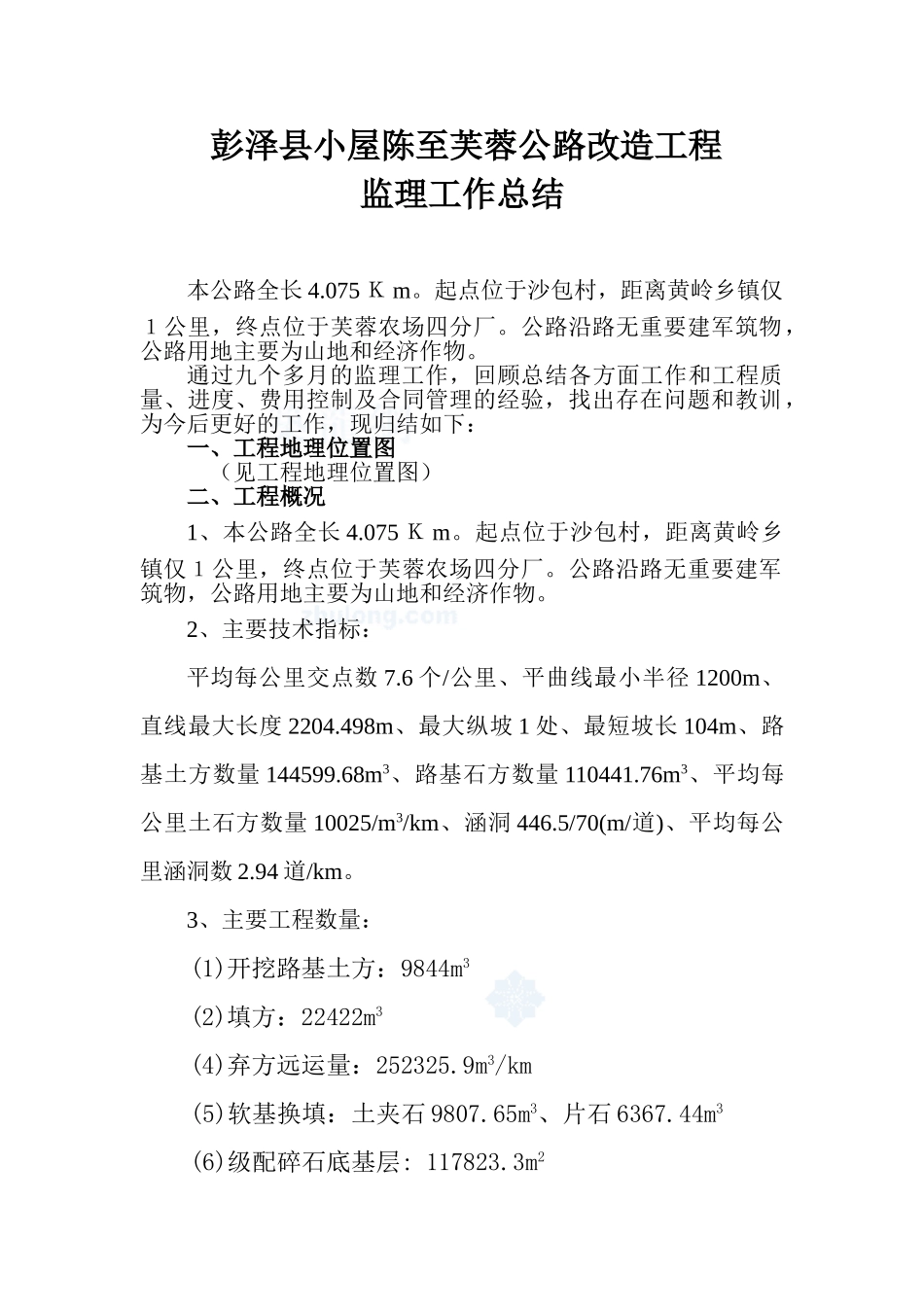

彭泽县小屋陈至芙蓉公路改造工程监理工作总结本公路全长 4
075 K m
起点位于沙包村,距离黄岭乡镇仅1公里,终点位于芙蓉农场四分厂
公路沿路无重要建军筑物,公路用地主要为山地和经济作物
通过九个多月的监理工作,回顾总结各方面工作和工程质量、进度、费用控制及合同管理的经验,找出存在问题和教训,为今后更好的工作,现归结如下:一、工程地理位置图 (见工程地理位置图)二、工程概况1、本公路全长 4
075 K m
起点位于沙包村,距离黄岭乡镇仅1公里,终点位于芙蓉农场四分厂
公路沿路无重要建军筑物,公路用地主要为山地和经济作物
2、主要技术指标:平均每公里交点数 7
6 个/公里、平曲线最小半径 1200m、直线最大长度 2204
498m、最大纵坡 1 处、最短坡长 104m、路基土方数量 144599
68m3、路基石方数量 110441
76m3、平均每公里土石方数量 10025/m3/km、涵洞 446
5/70(m/道)、平均每公里涵洞数 2
94 道/km
3、主要工程数量:(1)开挖路基土方:9844m3(2)填方:22422m3(4)弃方远运量:252325
9m3/km(5)软基换填:土夹石 9807
65m3、片石 6367
44m3(6)级配碎石底基层: 117823

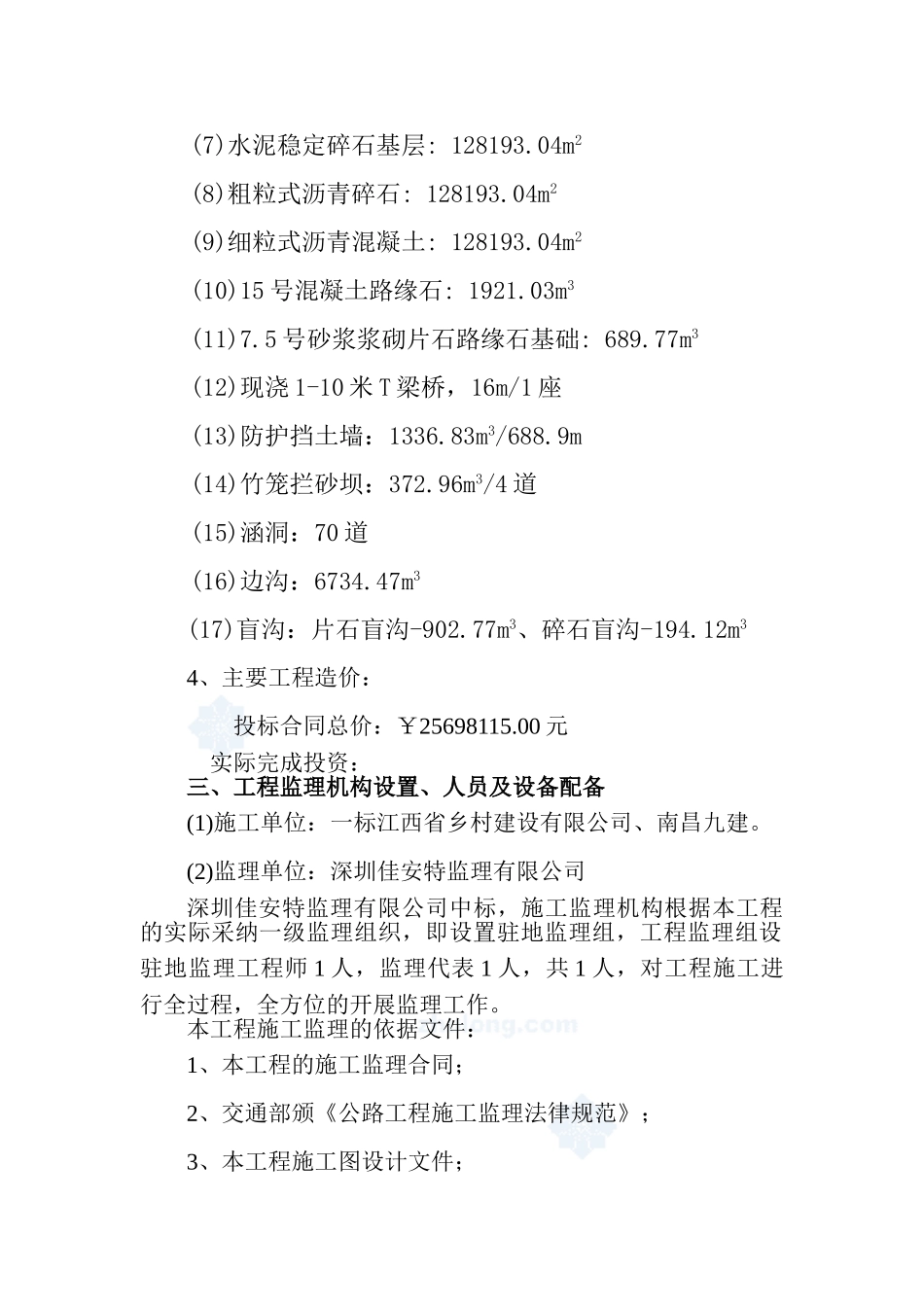

3m2(7)水泥稳定碎石基层: 128193
04m2(8)粗粒式沥青碎石: 128193
04m2(9)细粒式沥青混凝土: 128193
04m2(10)15 号混凝土路缘石: 1921
03m3(11)7
5 号砂浆浆砌片石路缘石基础: 689
77m3(12)现浇 1-10 米 T 梁桥,16m/1 座(13)防护挡土墙:1336
83m3/688
9m(14)竹笼拦砂坝:372
96m3/4 道(15)涵洞:70 道(16)边沟:6734
47m3(17)盲沟:片石盲沟-902
