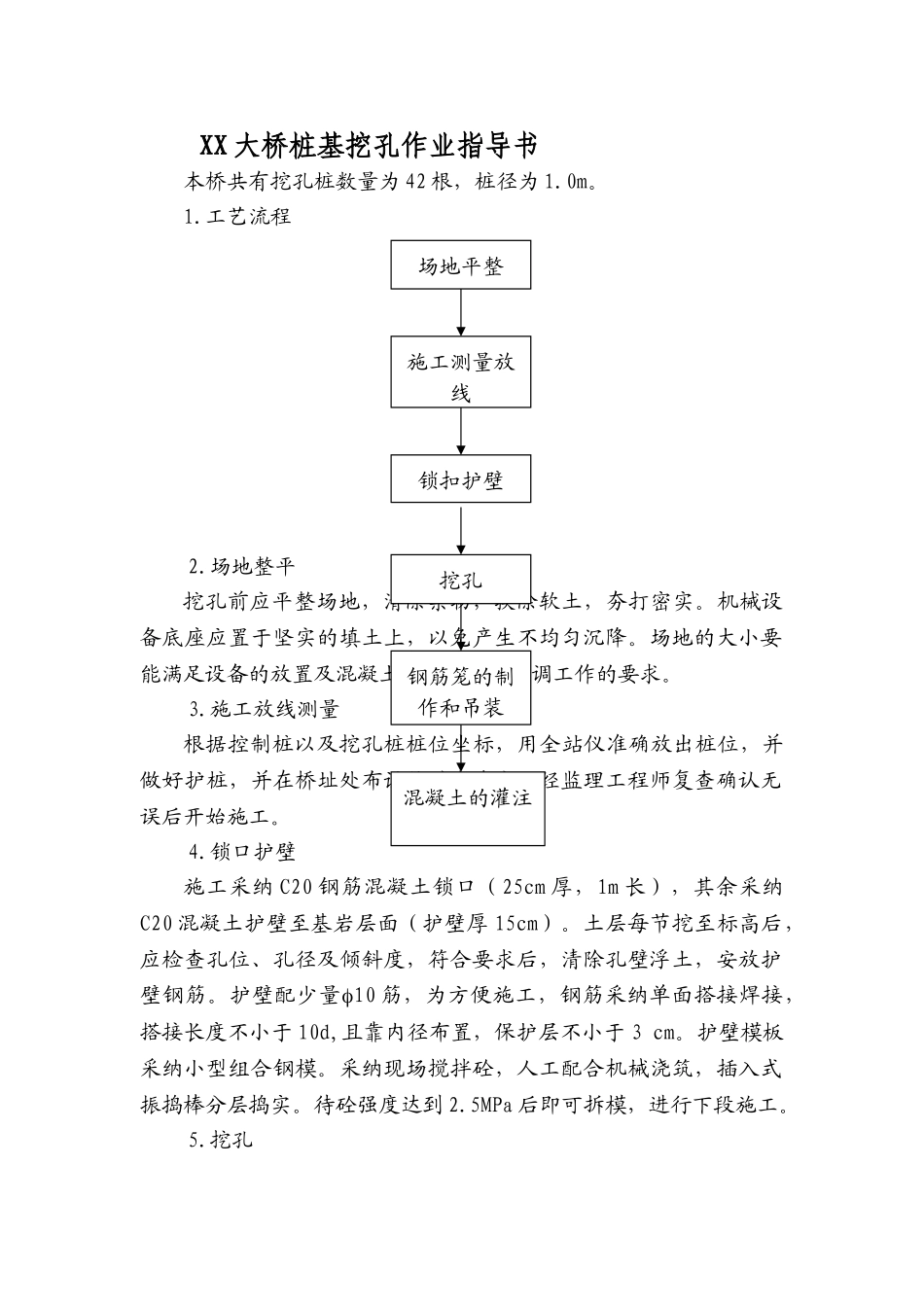

XX 大桥桩基挖孔作业指导书本桥共有挖孔桩数量为 42 根,桩径为 1
场地整平挖孔前应平整场地,清除杂物,换除软土,夯打密实
机械设备底座应置于坚实的填土上,以免产生不均匀沉降
场地的大小要能满足设备的放置及混凝土运输设备等协调工作的要求
施工放线测量根据控制桩以及挖孔桩桩位坐标,用全站仪准确放出桩位,并做好护桩,并在桥址处布设临时水准点
经监理工程师复查确认无误后开始施工
锁口护壁施工采纳 C20 钢筋混凝土锁口(25cm 厚,1m 长),其余采纳C20 混凝土护壁至基岩层面(护壁厚 15cm)
土层每节挖至标高后,应检查孔位、孔径及倾斜度,符合要求后,清除孔壁浮土,安放护壁钢筋
护壁配少量10 筋,为方便施工,钢筋采纳单面搭接焊接,搭接长度不小于 10d,且靠内径布置,保护层不小于 3 cm
护壁模板采纳小型组合钢模
采纳现场搅拌砼,人工配合机械浇筑,插入式振捣棒分层捣实
待砼强度达到 2
5MPa 后即可拆模,进行下段施工

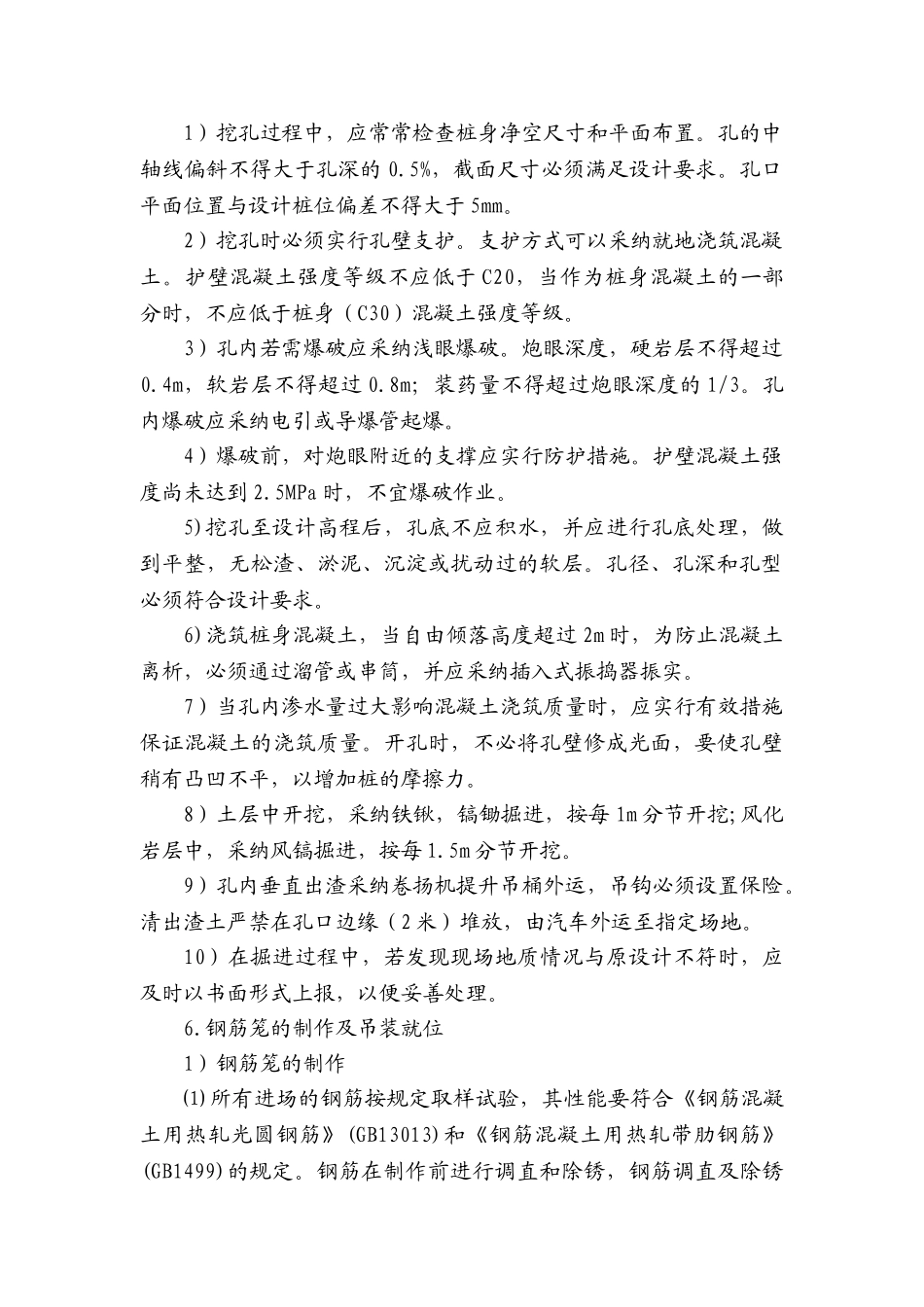

挖孔场地平整施工测量放线锁扣护壁挖孔钢筋笼的制作和吊装混凝土的灌注1)挖孔过程中,应常常检查桩身净空尺寸和平面布置
孔的中轴线偏斜不得大于孔深的 0
5%,截面尺寸必须满足设计要求
孔口平面位置与设计桩位偏差不得大于 5mm
2)挖孔时必须实行孔壁支护
支护方式可以采纳就地浇筑混凝土
护壁混凝土强度等级不应低于 C20,当作为桩身混凝土的一部分时,不应低于桩身(C30)混凝土强度等级
3)孔内若需爆破应采纳浅眼爆破
炮眼深度,硬岩层不得超过0
4m,软岩层不得超过 0
8m;装药量不得超过炮眼深度的 1/3
孔内爆破应采纳电引或导爆管起爆
4)爆破前,对炮眼附近的支撑应实行防护措施
护壁混凝土强度尚未达到 2
5MPa 时,不宜爆破作业

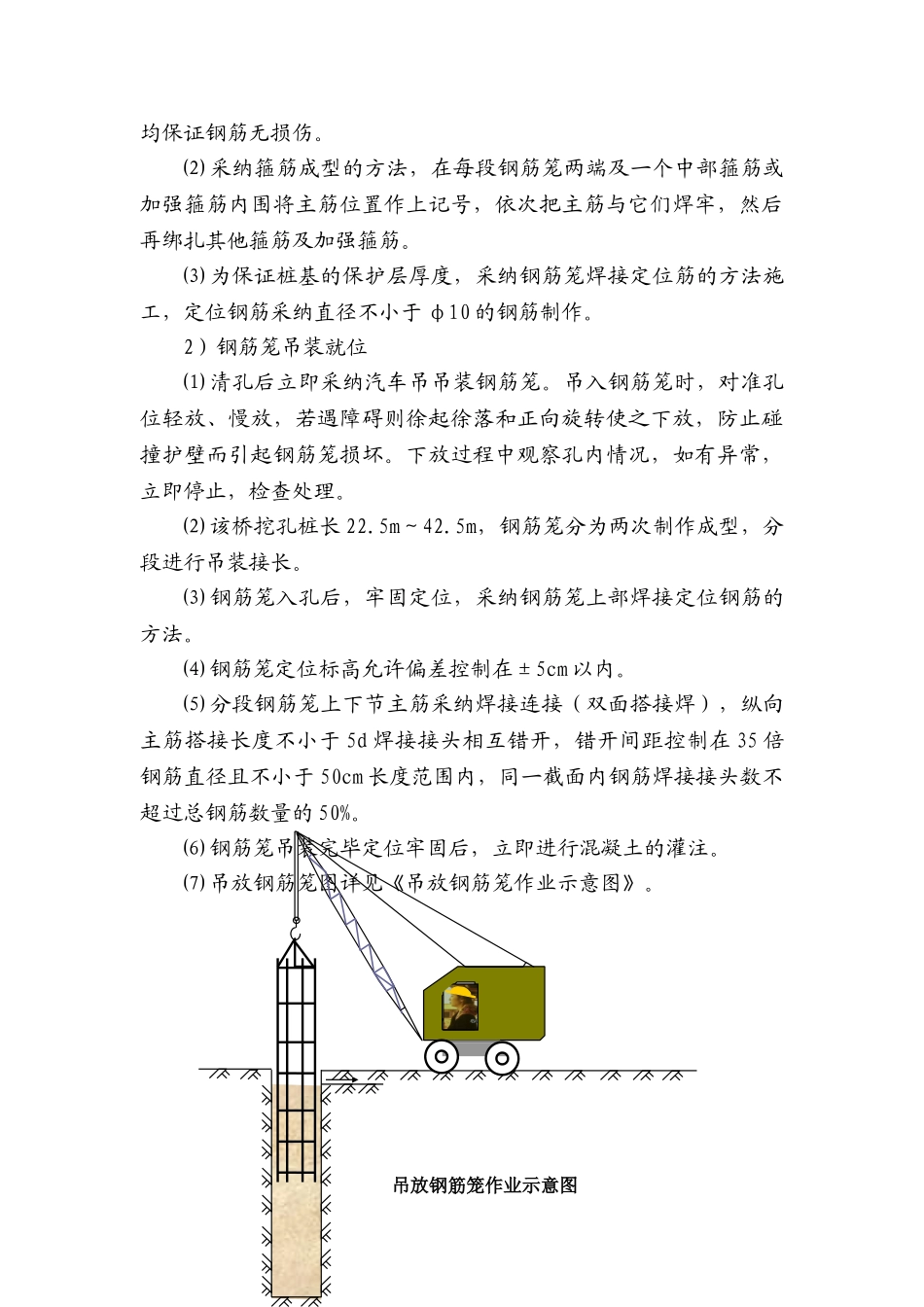

5)挖孔至设计高程后,孔底不应积水,并应进行孔底处理,做到平整,无松渣、淤
