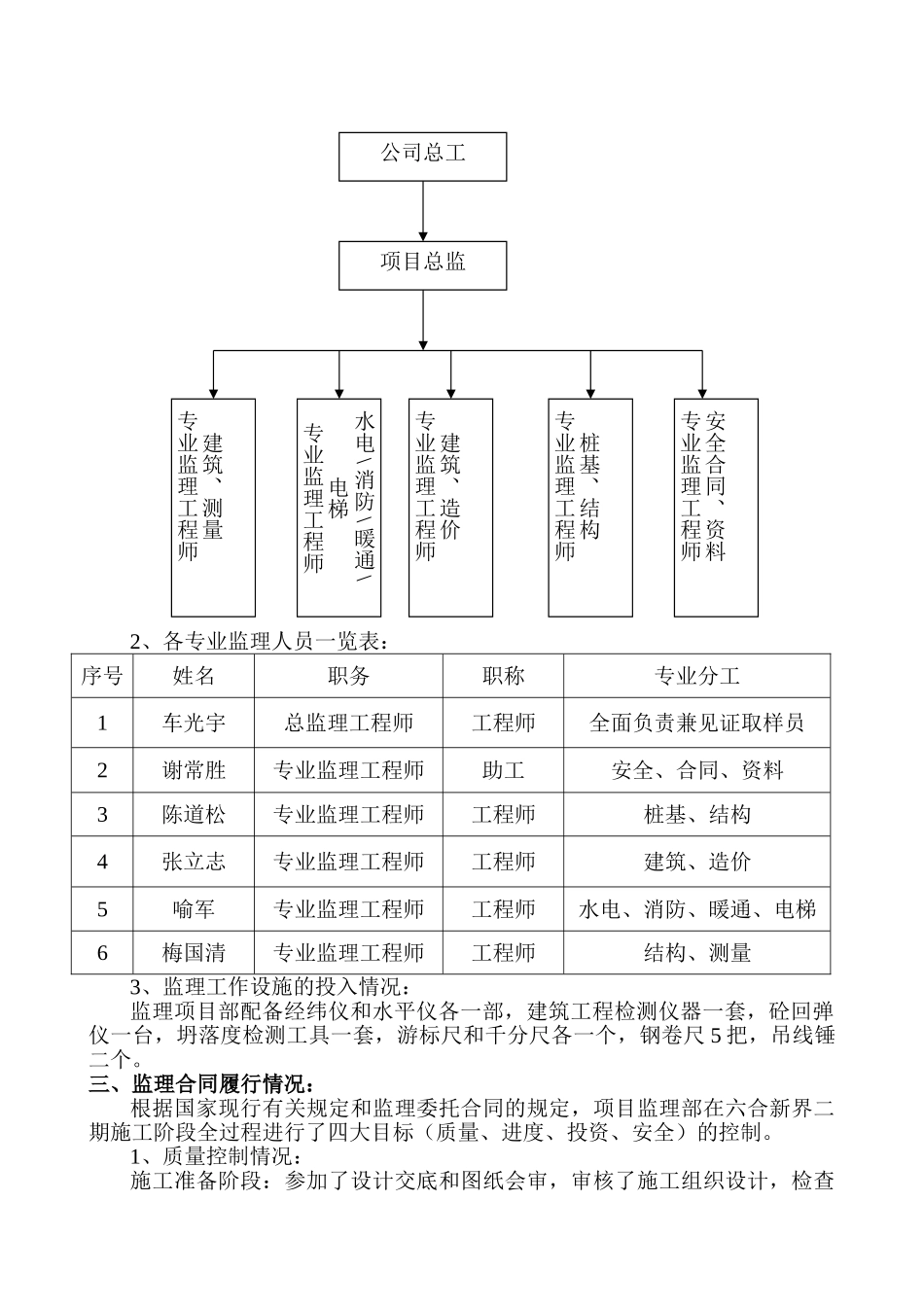

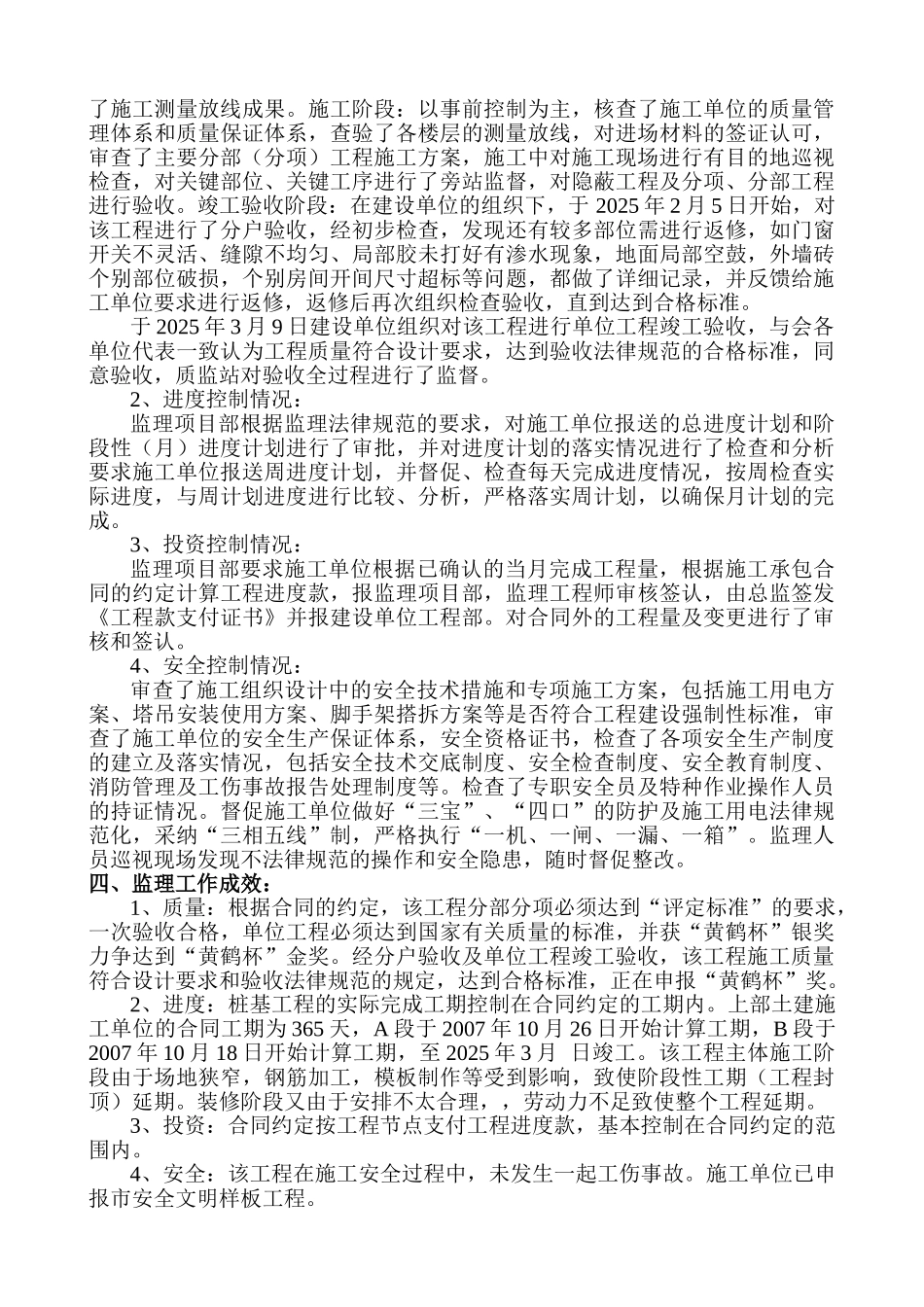

一、工程概况:1、地理位置及地质水文条件:六合新界二期工程位于汉口中山大道与六合路交汇处,根据武汉市勘察设计院提供的岩土勘察报告,地貌单元属长江Ⅰ级阶地,场地土类别为中软场地土,土质概况从上往下分 12 层:(1-1)杂填土,(1-2)素填土,(2-1)粉土夹粉砂……(2-2)粉细砂,(3-2a)粉砂,(4)强风化砂砾岩。场区地下水对砼不具腐蚀性,对砼中的钢筋及钢结构具弱腐蚀性。2、工程法律规范:该工程地下一层,地上 25(A 段)~28 层(B 段),地下一层为停车场,1-2 层为商铺,3 层为架空层,四层及其以上为住宅楼,结构型式为框架剪力墙结构,建筑面积 29783.7m2,建筑层高底层 6.5m,二层 3.9m,三层 3.05m,四层及其以上为 3m。建筑高度 A 段 79.75m,B 段 89.75m。3、设计要求:建筑抗震设防类别为丙类,建筑物抗震设防烈度 6 度,框架抗震等级为三级,剪力墙抗震等级为三级,短肢剪力墙抗震等级为二级,一、二层为剪力墙底部加强部位。建筑物安全等级二级,合理使用年限 50 年。4、开竣工日期:该工程于 2025 年 9 月 6 日开始工程桩施工,2025 年 10 月 7 日桩基完工,上部土建施工单位 A 段为武汉第四建设集团有限公司,于 2025 年 10 月 26 日开工,B 段为新八建设集团有限公司于 2025 年 10 月 18 日开工,至 2025 年 3 月 9日同时竣工验收。二、监理组织机构和人员、设备的投入情况:根据监理委托合同及相关文件,公司组建了六合新界二期项目监理部,于2025 年 8 月 8 日进驻施工现场。1、项目监理部组织机构图:2、各专业监理人员一览表:序号姓名职务职称专业分工1车光宇总监理工程师工程师全面负责兼见证取样员2谢常胜专业监理工程师助工安全、合同、资料3陈道松专业监理工程师工程师桩基、结构4张立志专业监理工程师工程师建筑、造价5喻军专业监理工程师工程师水电、消防、暖通、电梯6梅国清专业监理工程师工程师结构、测量3、监理工作设施的投入情况:监理项目部配备经纬仪和水平仪各一部,建筑工程检测仪器一套,砼回弹仪一台,坍落度检测工具一套,游标尺和千分尺各一个,钢卷尺 5 把,吊线锤二个。三、监理合同履行情况:根据国家现行有关规定和监理委托合同的规定,项目监理部在六合新界二期施工阶段全过程进行了四大目标(质量、进度、投资、安全)的控制。1、质量控制情况:施工准备阶段:参加了设计交底和图纸会审,审核了施工组织设计,检查公司...
