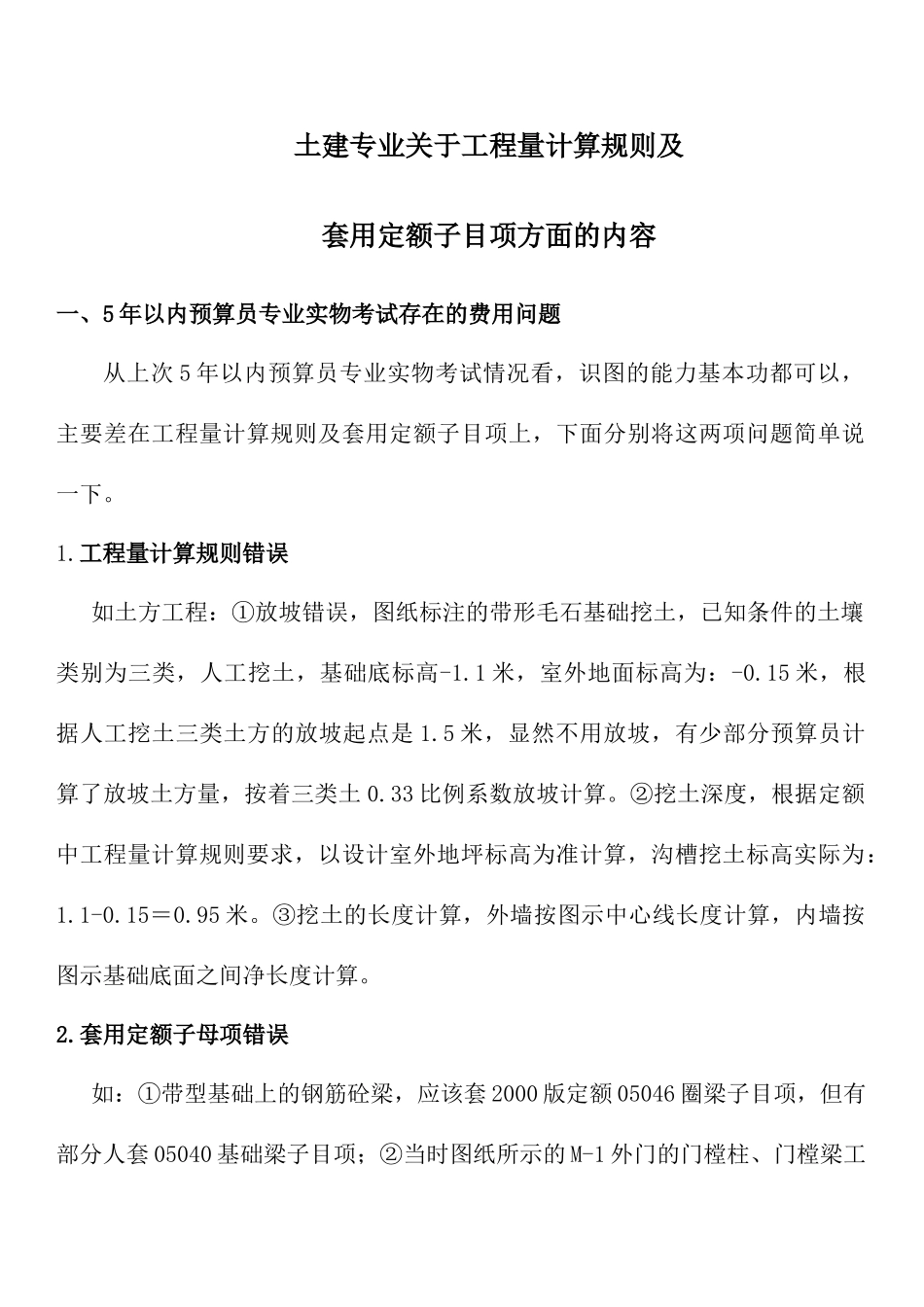

土建专业关于工程量计算规则及套用定额子目项方面的内容一、5 年以内预算员专业实物考试存在的费用问题从上次 5 年以内预算员专业实物考试情况看,识图的能力基本功都可以,主要差在工程量计算规则及套用定额子目项上,下面分别将这两项问题简单说一下
工程量计算规则错误如土方工程:①放坡错误,图纸标注的带形毛石基础挖土,已知条件的土壤类别为三类,人工挖土,基础底标高-1
1 米,室外地面标高为:-0
15 米,根据人工挖土三类土方的放坡起点是 1
5 米,显然不用放坡,有少部分预算员计算了放坡土方量,按着三类土 0
33 比例系数放坡计算
②挖土深度,根据定额中工程量计算规则要求,以设计室外地坪标高为准计算,沟槽挖土标高实际为:1
③挖土的长度计算,外墙按图示中心线长度计算,内墙按图示基础底面之间净长度计算

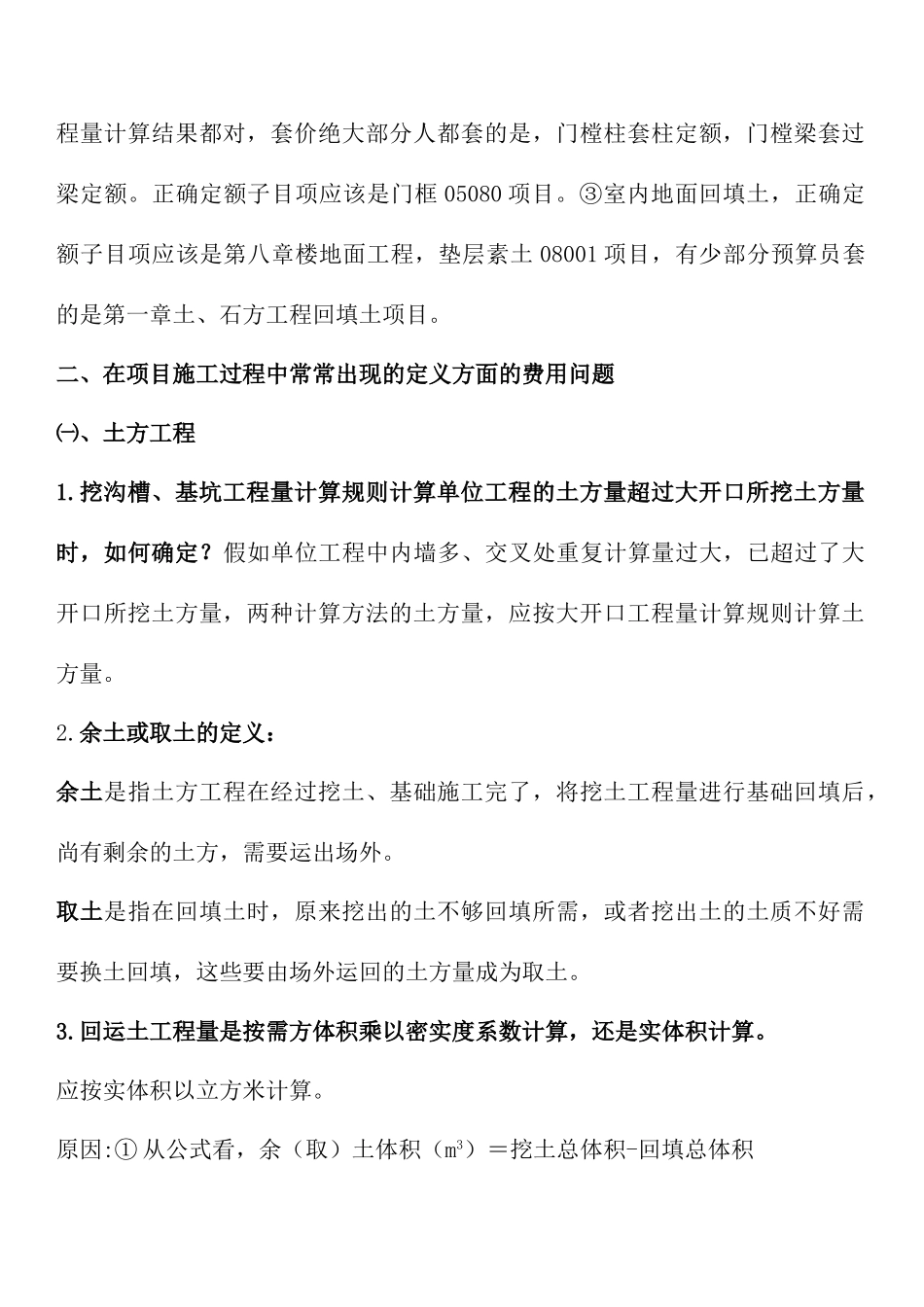

套用定额子母项错误如:①带型基础上的钢筋砼梁,应该套 2000 版定额 05046 圈梁子目项,但有部分人套 05040 基础梁子目项;②当时图纸所示的 M-1 外门的门樘柱、门樘梁工程量计算结果都对,套价绝大部分人都套的是,门樘柱套柱定额,门樘梁套过梁定额
正确定额子目项应该是门框 05080 项目
③室内地面回填土,正确定额子目项应该是第八章楼地面工程,垫层素土 08001 项目,有少部分预算员套的是第一章土、石方工程回填土项目

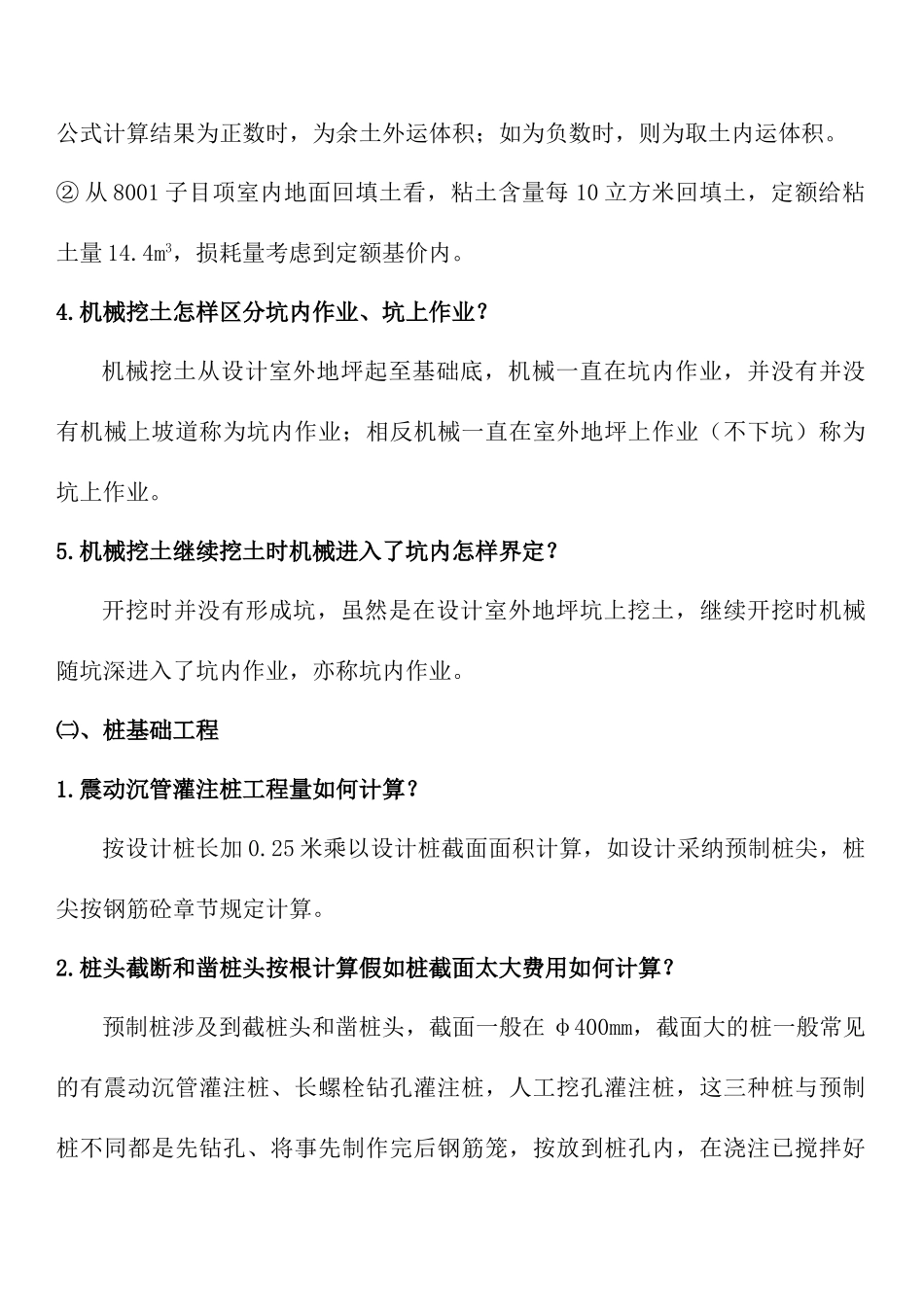

二、在项目施工过程中常常出现的定义方面的费用问题㈠、土方工程1
挖沟槽、基坑工程量计算规则计算单位工程的土方量超过大开口所挖土方量时,如何确定
假如单位工程中内墙多、交叉处重复计算量过大,已超过了大开口所挖土方量,两种计算方法的土方量,应按大开口工程量计算规则计算土方量
余土或取土的定义:余土是指土方工程在经过挖土、基础施工完了,将挖土工程量进行基础回填后,尚有剩余的土方,需要运出场外
取土是指在回填土时,原来挖
