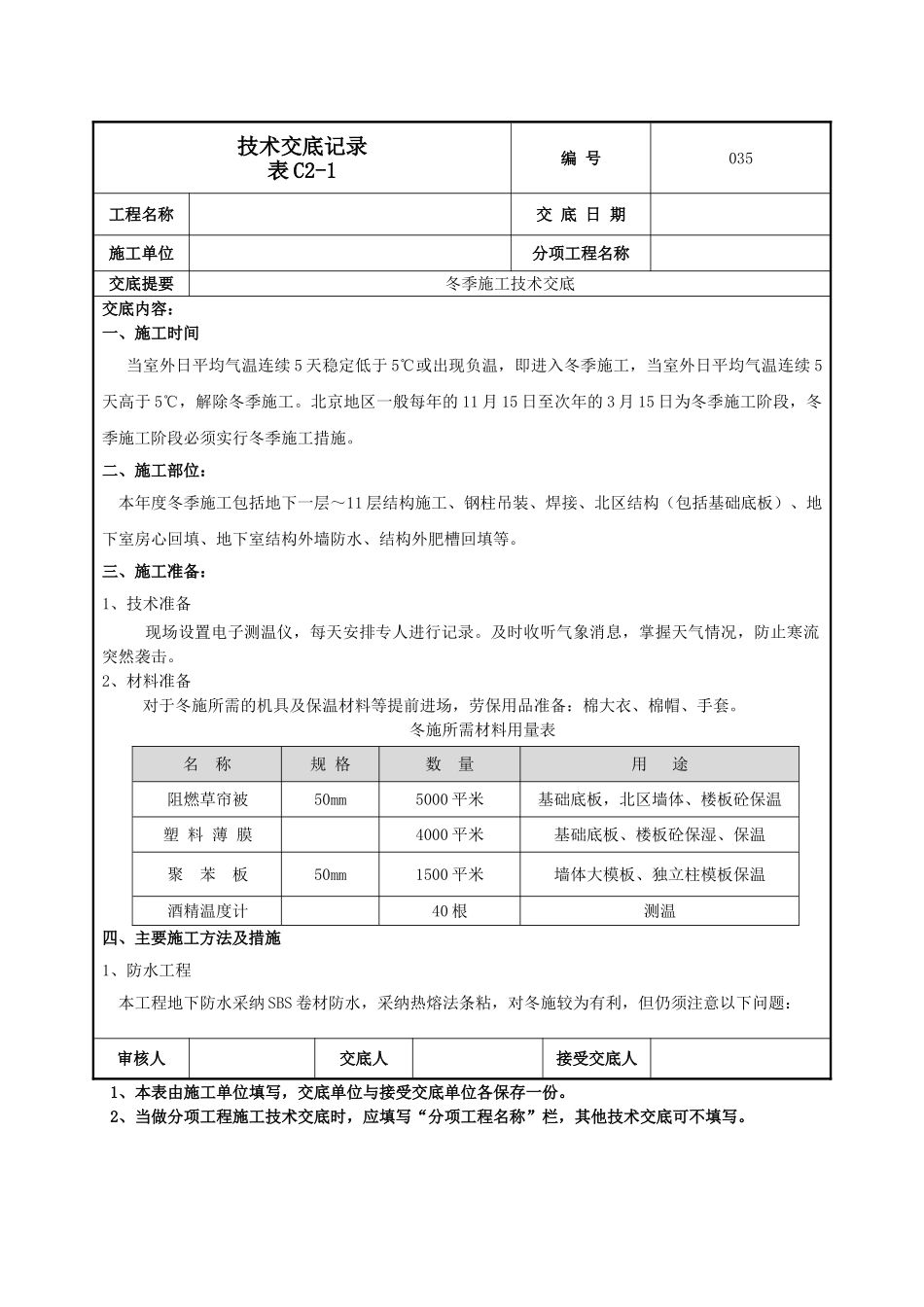

技术交底记录表 C2-1编 号035工程名称交 底 日 期施工单位分项工程名称交底提要冬季施工技术交底交底内容: 一、施工时间当室外日平均气温连续 5 天稳定低于 5℃或出现负温,即进入冬季施工,当室外日平均气温连续 5天高于 5℃,解除冬季施工
北京地区一般每年的 11 月 15 日至次年的 3 月 15 日为冬季施工阶段,冬季施工阶段必须实行冬季施工措施
二、施工部位:本年度冬季施工包括地下一层~11 层结构施工、钢柱吊装、焊接、北区结构(包括基础底板)、地下室房心回填、地下室结构外墙防水、结构外肥槽回填等
三、施工准备:1、技术准备现场设置电子测温仪,每天安排专人进行记录
及时收听气象消息,掌握天气情况,防止寒流突然袭击
2、材料准备 对于冬施所需的机具及保温材料等提前进场,劳保用品准备:棉大衣、棉帽、手套
冬施所需材料用量表名 称规 格数 量用 途阻燃草帘被50mm5000 平米基础底板,北区墙体、楼板砼保温塑 料 薄 膜4000 平米基础底板、楼板砼保湿、保温聚 苯 板50mm1500 平米墙体大模板、独立柱模板保温酒精温度计40 根测温四、主要施工方法及措施1、防水工程本工程地下防水采纳 SBS 卷材防水,采纳热熔法条粘,对冬施较为有利,但仍须注意以下问题:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

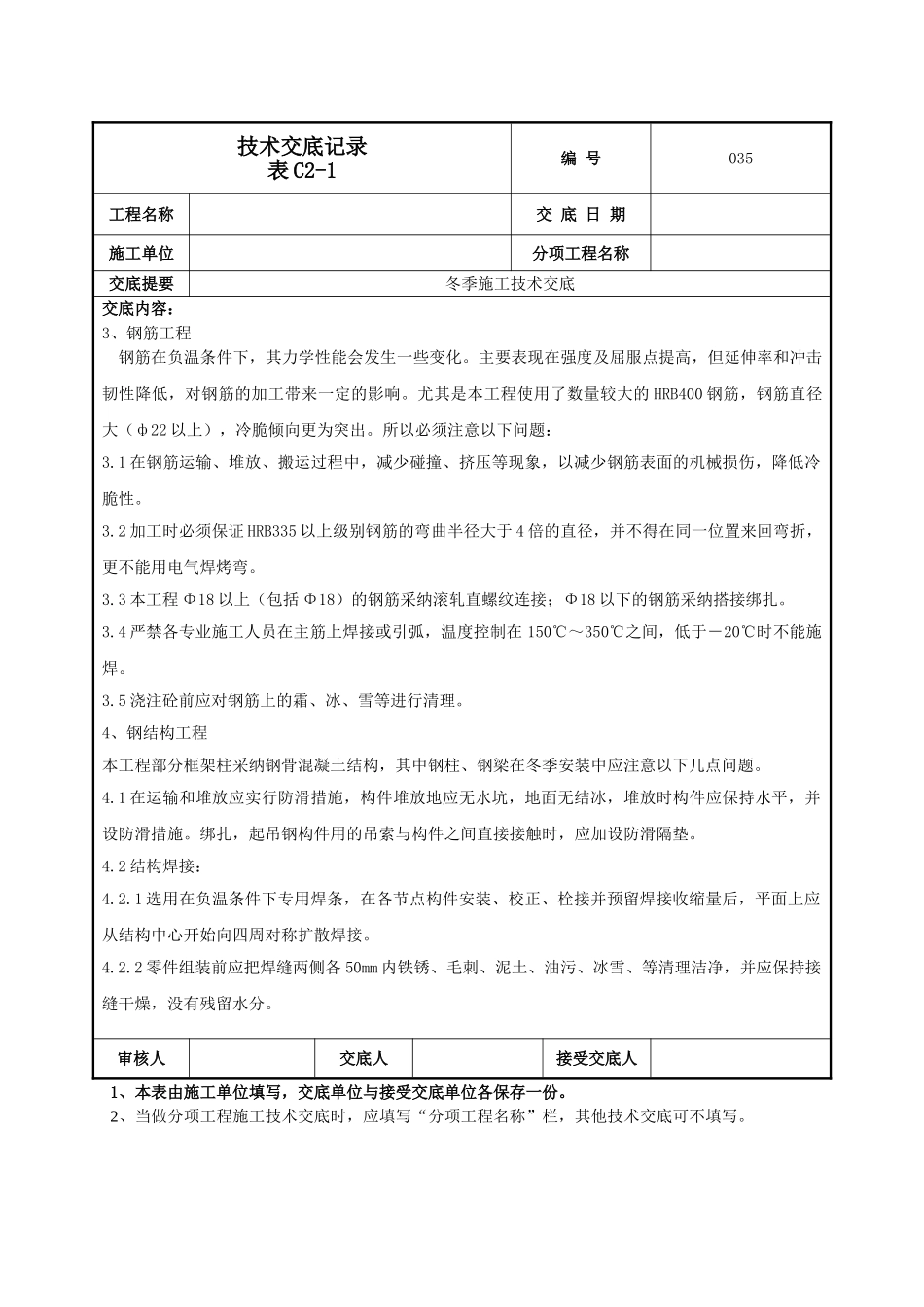

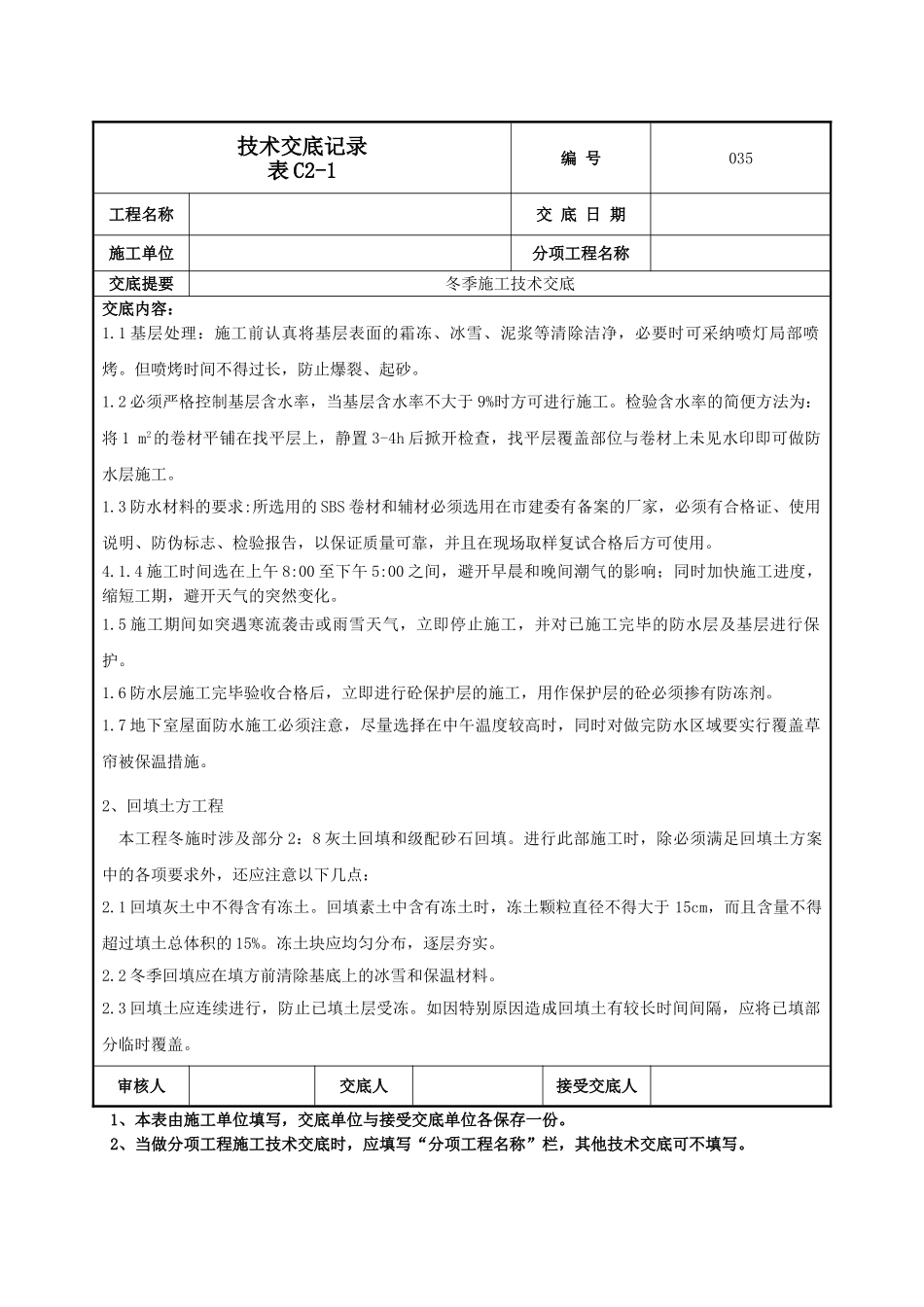

技术交底记录表 C2-1编 号035工程名称交 底 日 期施工单位分项工程名称交底提要冬季施工技术交底交底内容: 1
1 基层处理:施工前认真将基层表面的霜冻、冰雪、泥浆等清除洁净,必要时可采纳喷灯局部喷烤
但喷烤时间不得过长,防止爆裂、起砂
2 必须严格控制基层含水率,当基层含水率不大于 9%时方可进行施工
检验含水率的简便方法为:将 1 m2
