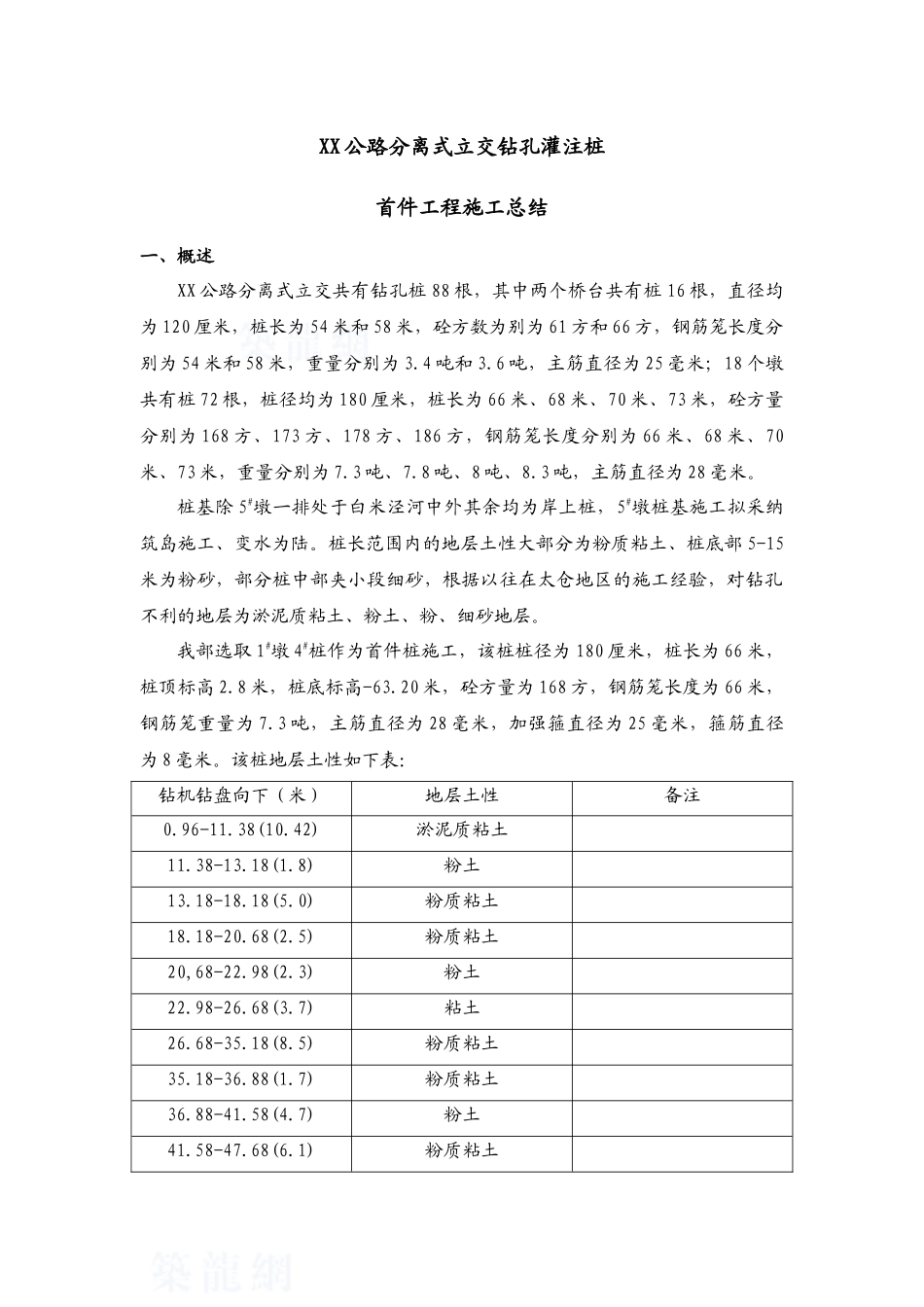

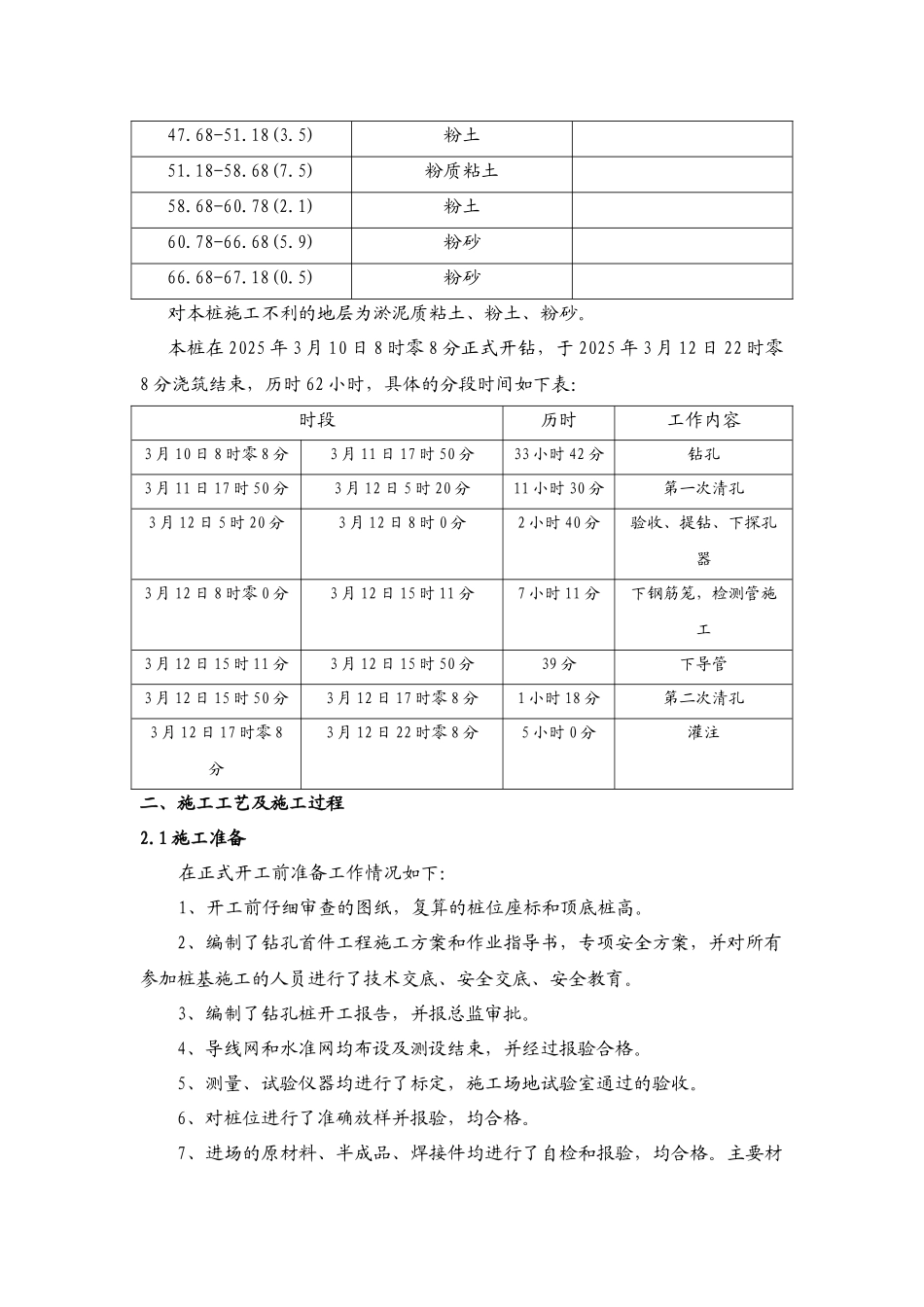

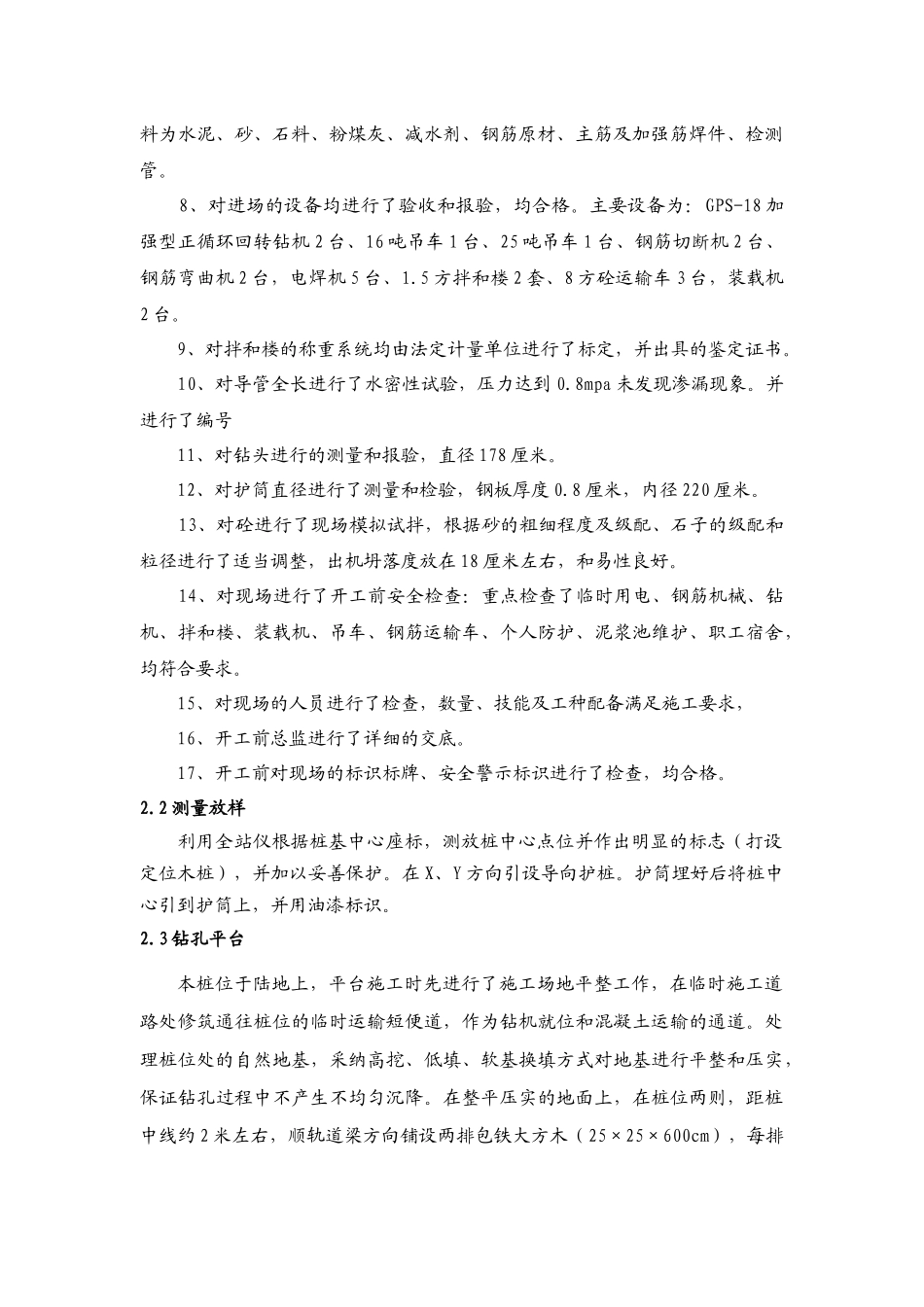

XX 公路分离式立交钻孔灌注桩首件工程施工总结一、概述XX 公路分离式立交共有钻孔桩 88 根,其中两个桥台共有桩 16 根,直径均为 120 厘米,桩长为 54 米和 58 米,砼方数为别为 61 方和 66 方,钢筋笼长度分别为 54 米和 58 米,重量分别为 3.4 吨和 3.6 吨,主筋直径为 25 毫米;18 个墩共有桩 72 根,桩径均为 180 厘米,桩长为 66 米、68 米、70 米、73 米,砼方量分别为 168 方、173 方、178 方、186 方,钢筋笼长度分别为 66 米、68 米、70米、73 米,重量分别为 7.3 吨、7.8 吨、8 吨、8.3 吨,主筋直径为 28 毫米。桩基除 5#墩一排处于白米泾河中外其余均为岸上桩,5#墩桩基施工拟采纳筑岛施工、变水为陆。桩长范围内的地层土性大部分为粉质粘土、桩底部 5-15米为粉砂,部分桩中部夹小段细砂,根据以往在太仓地区的施工经验,对钻孔不利的地层为淤泥质粘土、粉土、粉、细砂地层。我部选取 1#墩 4#桩作为首件桩施工,该桩桩径为 180 厘米,桩长为 66 米,桩顶标高 2.8 米,桩底标高-63.20 米,砼方量为 168 方,钢筋笼长度为 66 米,钢筋笼重量为 7.3 吨,主筋直径为 28 毫米,加强箍直径为 25 毫米,箍筋直径为 8 毫米。该桩地层土性如下表:钻机钻盘向下(米)地层土性备注0.96-11.38(10.42)淤泥质粘土11.38-13.18(1.8)粉土13.18-18.18(5.0)粉质粘土18.18-20.68(2.5)粉质粘土20,68-22.98(2.3)粉土22.98-26.68(3.7)粘土26.68-35.18(8.5)粉质粘土35.18-36.88(1.7)粉质粘土36.88-41.58(4.7)粉土41.58-47.68(6.1)粉质粘土47.68-51.18(3.5)粉土51.18-58.68(7.5)粉质粘土58.68-60.78(2.1)粉土60.78-66.68(5.9)粉砂66.68-67.18(0.5)粉砂对本桩施工不利的地层为淤泥质粘土、粉土、粉砂。本桩在 2025 年 3 月 10 日 8 时零 8 分正式开钻,于 2025 年 3 月 12 日 22 时零8 分浇筑结束,历时 62 小时,具体的分段时间如下表:时段历时工作内容3 月 10 日 8 时零 8 分3 月 11 日 17 时 50 分33 小时 42 分钻孔3 月 11 日 17 时 50 分3 月 12 日 5 时 20 分11 小时 30 分第一次清孔3 月 12 日 5 时 20 分3 月 12 日 8 时 0 分2 小时 40 分验收、提钻、下探孔器3 月 12 日 8 时零 0 分3 月 12 日 15 时 11 分7 小时 11 分下钢筋笼,检测管施工3 月 12 日 15 时 11 分3 ...
