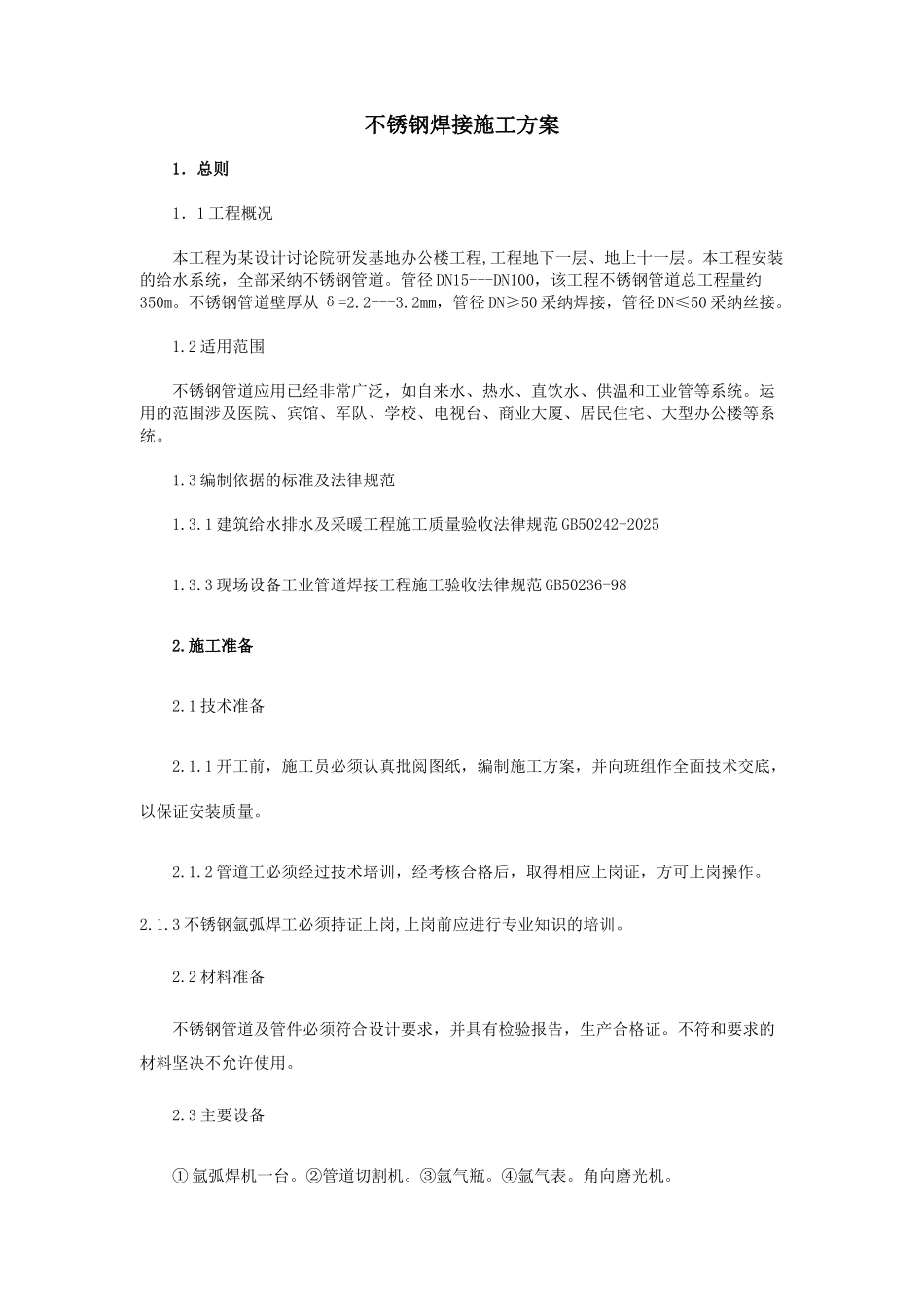

不锈钢焊接施工方案1.总则1.1 工程概况本工程为某设计讨论院研发基地办公楼工程,工程地下一层、地上十一层
本工程安装的给水系统,全部采纳不锈钢管道
管径 DN15---DN100,该工程不锈钢管道总工程量约350m
不锈钢管道壁厚从 δ=2
2mm,管径 DN≥50 采纳焊接,管径 DN≤50 采纳丝接
2 适用范围不锈钢管道应用已经非常广泛,如自来水、热水、直饮水、供温和工业管等系统
运用的范围涉及医院、宾馆、军队、学校、电视台、商业大厦、居民住宅、大型办公楼等系统
3 编制依据的标准及法律规范1
1 建筑给水排水及采暖工程施工质量验收法律规范 GB50242-20251
3 现场设备工业管道焊接工程施工验收法律规范 GB50236-982
1 技术准备2
1 开工前,施工员必须认真批阅图纸,编制施工方案,并向班组作全面技术交底,以保证安装质量
2 管道工必须经过技术培训,经考核合格后,取得相应上岗证,方可上岗操作
3 不锈钢氩弧焊工必须持证上岗,上岗前应进行专业知识的培训
2 材料准备不锈钢管道及管件必须符合设计要求,并具有检验报告,生产合格证
不符和要求的材料坚决不允许使用
3 主要设备① 氩弧焊机一台
②管道切割机

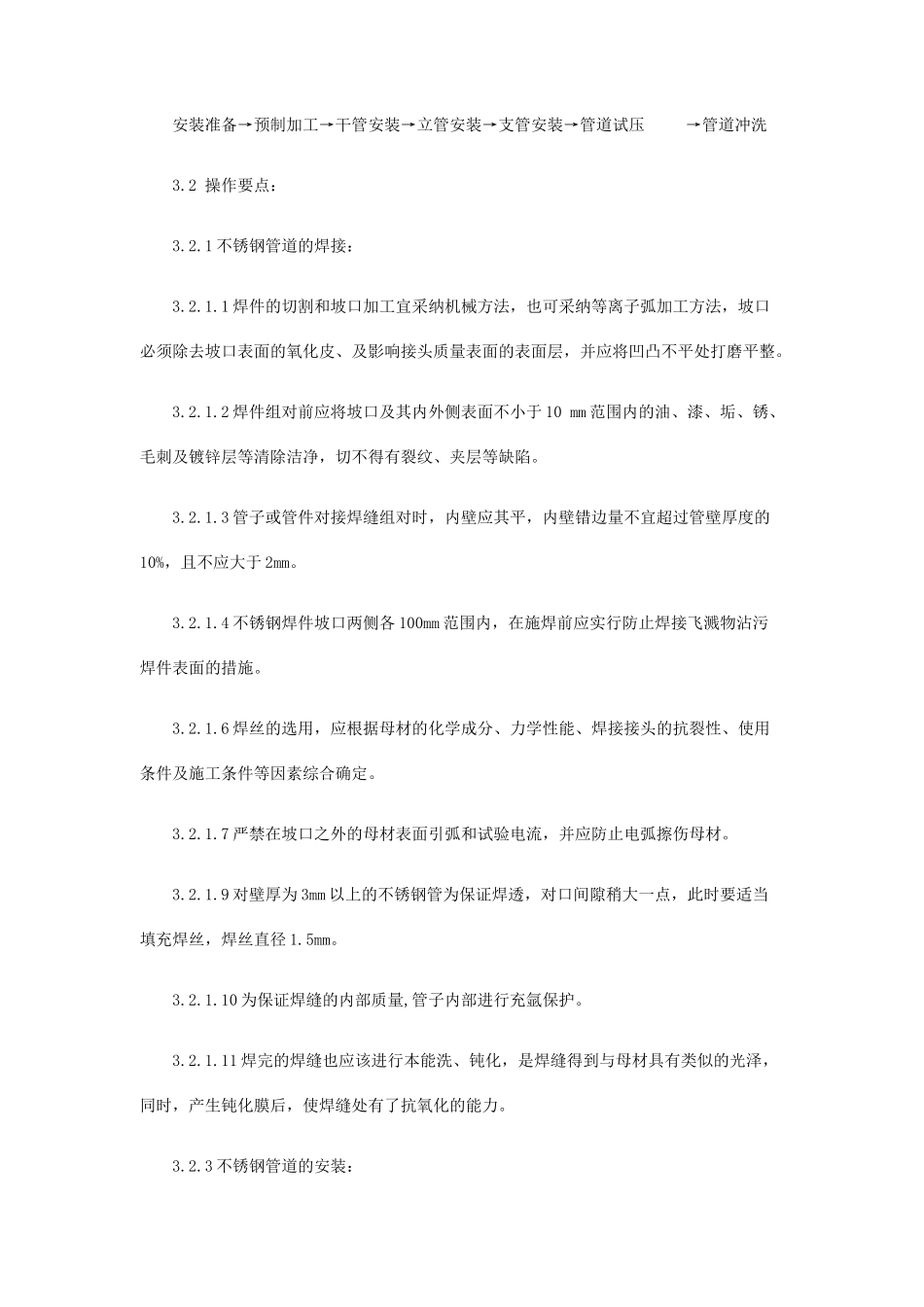

4 施工作业条件土建墙体砌筑及粉刷完毕后室内就可具备管道安装条件

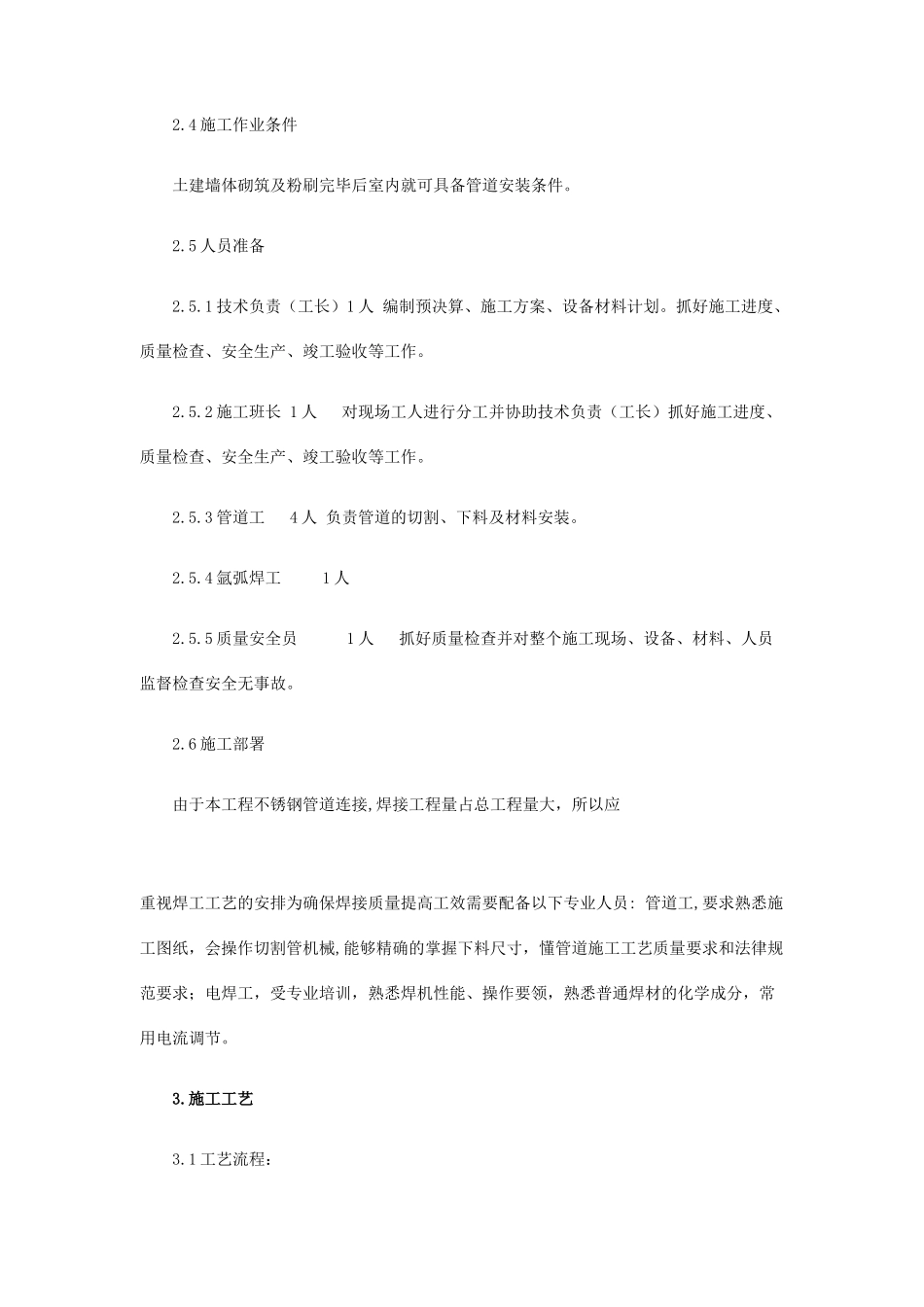

5 人员准备2
1 技术负责(工长)1 人 编制预决算、施工方案、设备材料计划
抓好施工进度、质量检查、安全生产、竣工验收等工作
2 施工班长 1 人 对现场工人进行分工并协助技术负责(工长)抓好施工进度、质量检查、安全生产、竣工验收等工作
3 管道工 4 人 负责管道的切割、下料及材料安装
4 氩弧焊工 1 人2
5 质量安全员 1 人 抓好质量
