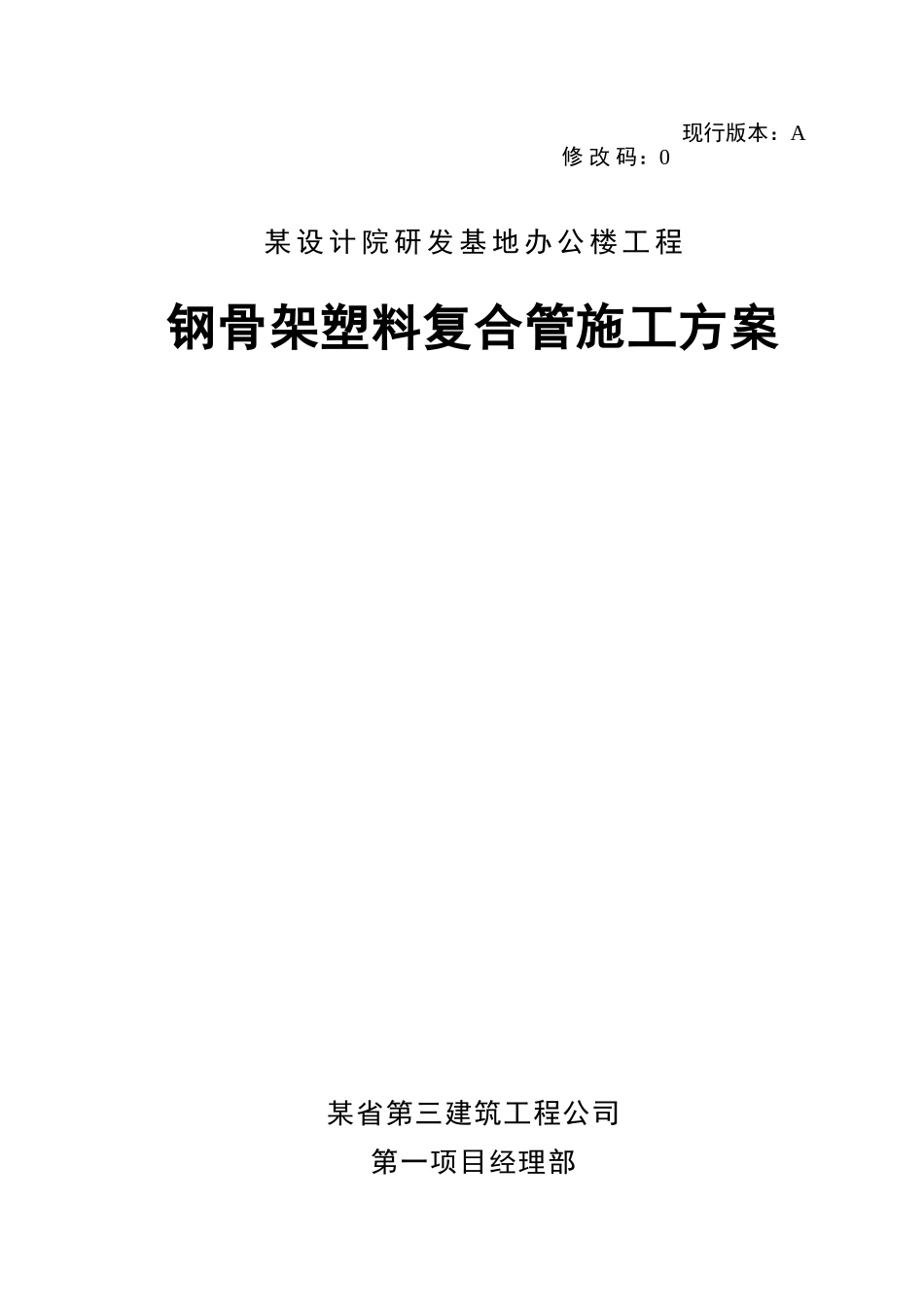

现行版本:A 修 改 码:0某 设 计 院 研 发 基 地 办 公 楼 工 程钢骨架塑料复合管施工方案某省第三建筑工程公司第一项目经理部钢骨架塑料复合管施工方案1

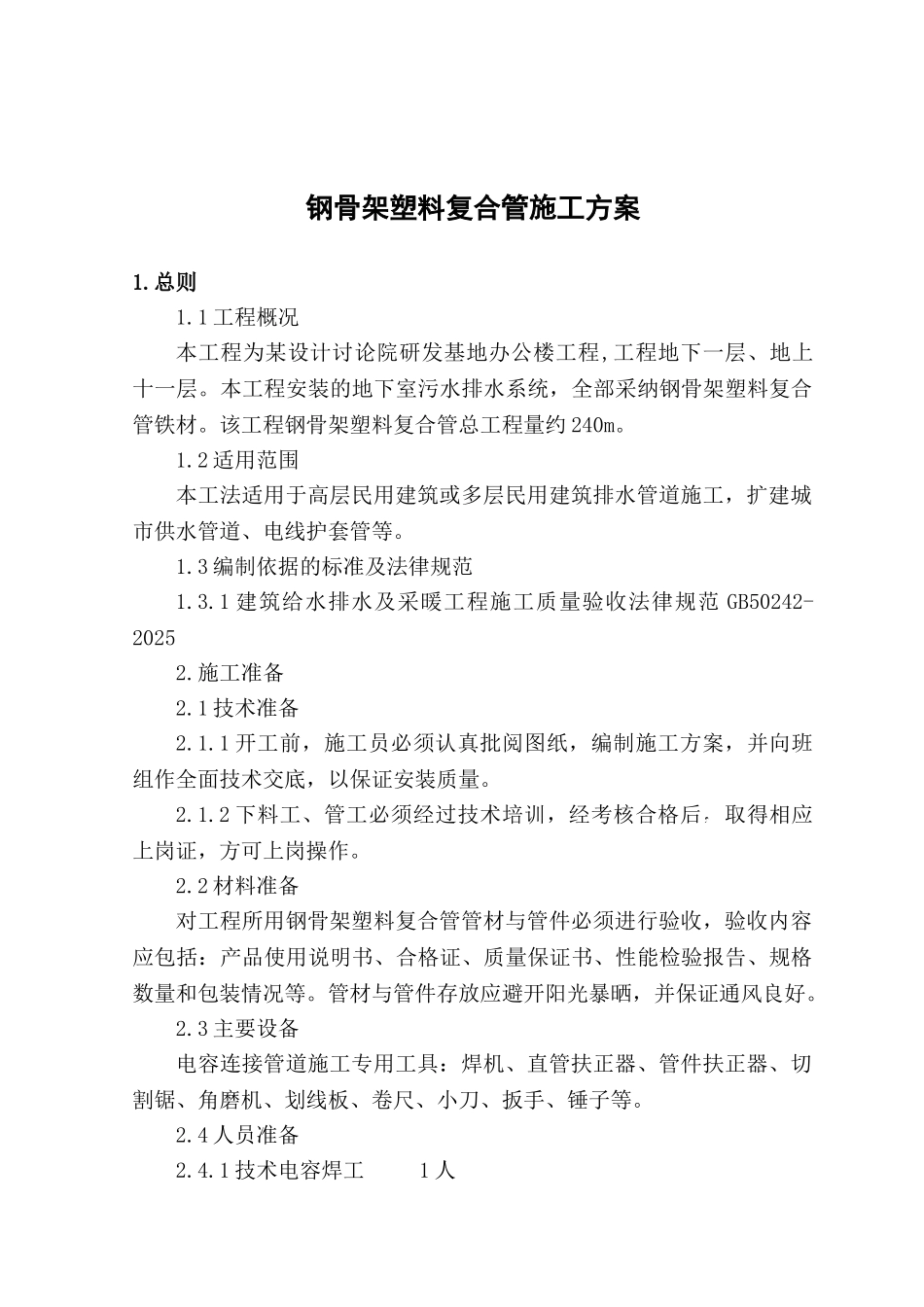

1 工程概况本工程为某设计讨论院研发基地办公楼工程,工程地下一层、地上十一层
本工程安装的地下室污水排水系统,全部采纳钢骨架塑料复合管铁材
该工程钢骨架塑料复合管总工程量约 240m
2 适用范围本工法适用于高层民用建筑或多层民用建筑排水管道施工,扩建城市供水管道、电线护套管等
3 编制依据的标准及法律规范1
1 建筑给水排水及采暖工程施工质量验收法律规范 GB50242-20252
1 技术准备2
1 开工前,施工员必须认真批阅图纸,编制施工方案,并向班组作全面技术交底,以保证安装质量
2 下料工、管工必须经过技术培训,经考核合格后,取得相应上岗证,方可上岗操作
2 材料准备对工程所用钢骨架塑料复合管管材与管件必须进行验收,验收内容应包括:产品使用说明书、合格证、质量保证书、性能检验报告、规格数量和包装情况等
管材与管件存放应避开阳光暴晒,并保证通风良好
3 主要设备电容连接管道施工专用工具:焊机、直管扶正器、管件扶正器、切割锯、角磨机、划线板、卷尺、小刀、扳手、锤子等
4 人员准备2
1 技术电容焊工 1 人2

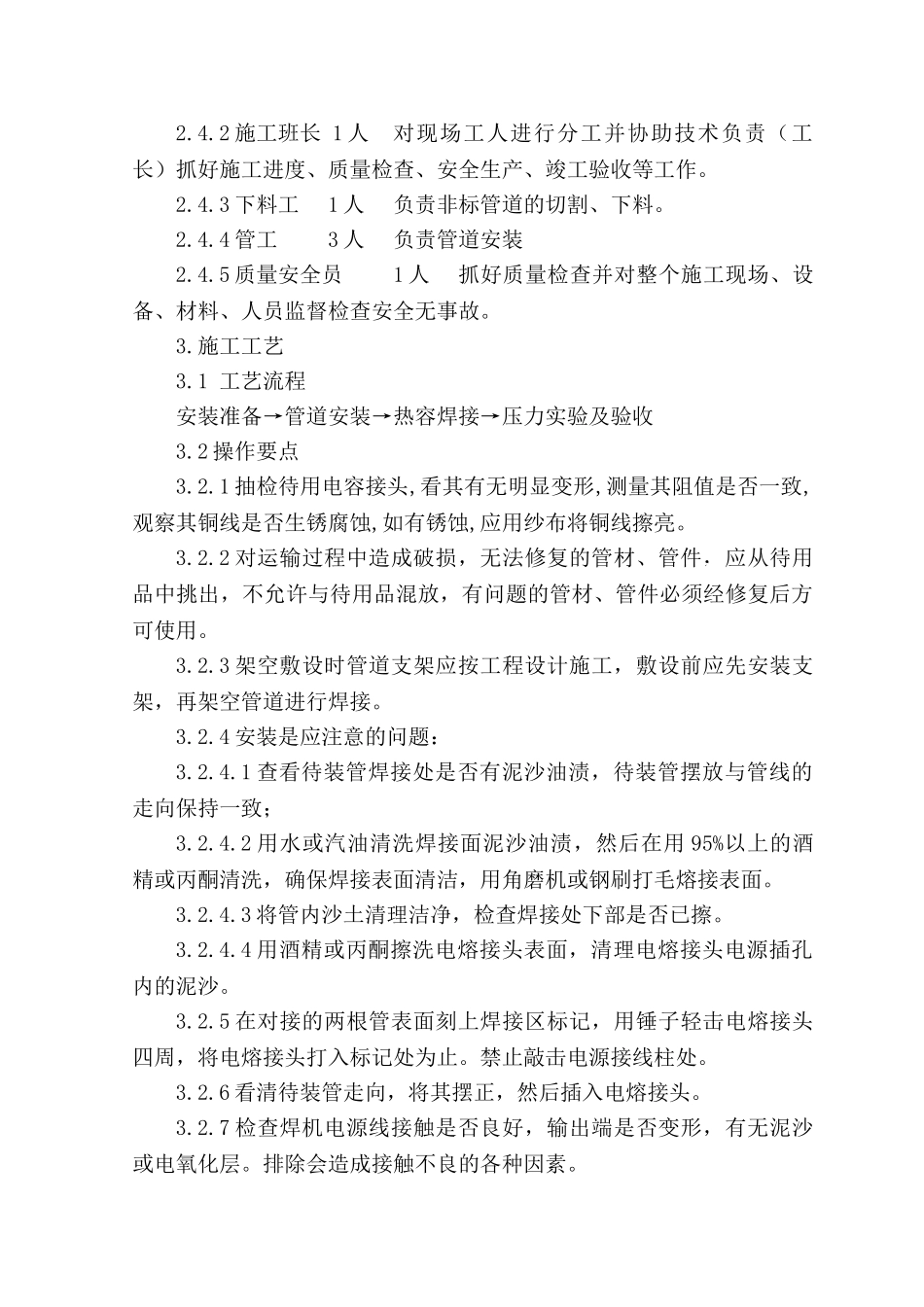

2 施工班长 1 人对现场工人进行分工并协助技术负责(工长)抓好施工进度、质量检查、安全生产、竣工验收等工作
3 下料工1 人负责非标管道的切割、下料
4 管工 3 人负责管道安装2
5 质量安全员 1 人抓好质量检查并对整个施工现场、设备、材料、人员监督检查安全无事故
1 工艺流程安装准备→管道安装→热容焊接→压力实验及验收3
2 操作要点3
1 抽检待用电容接头,看其有无明显变形,测量其阻值是否
