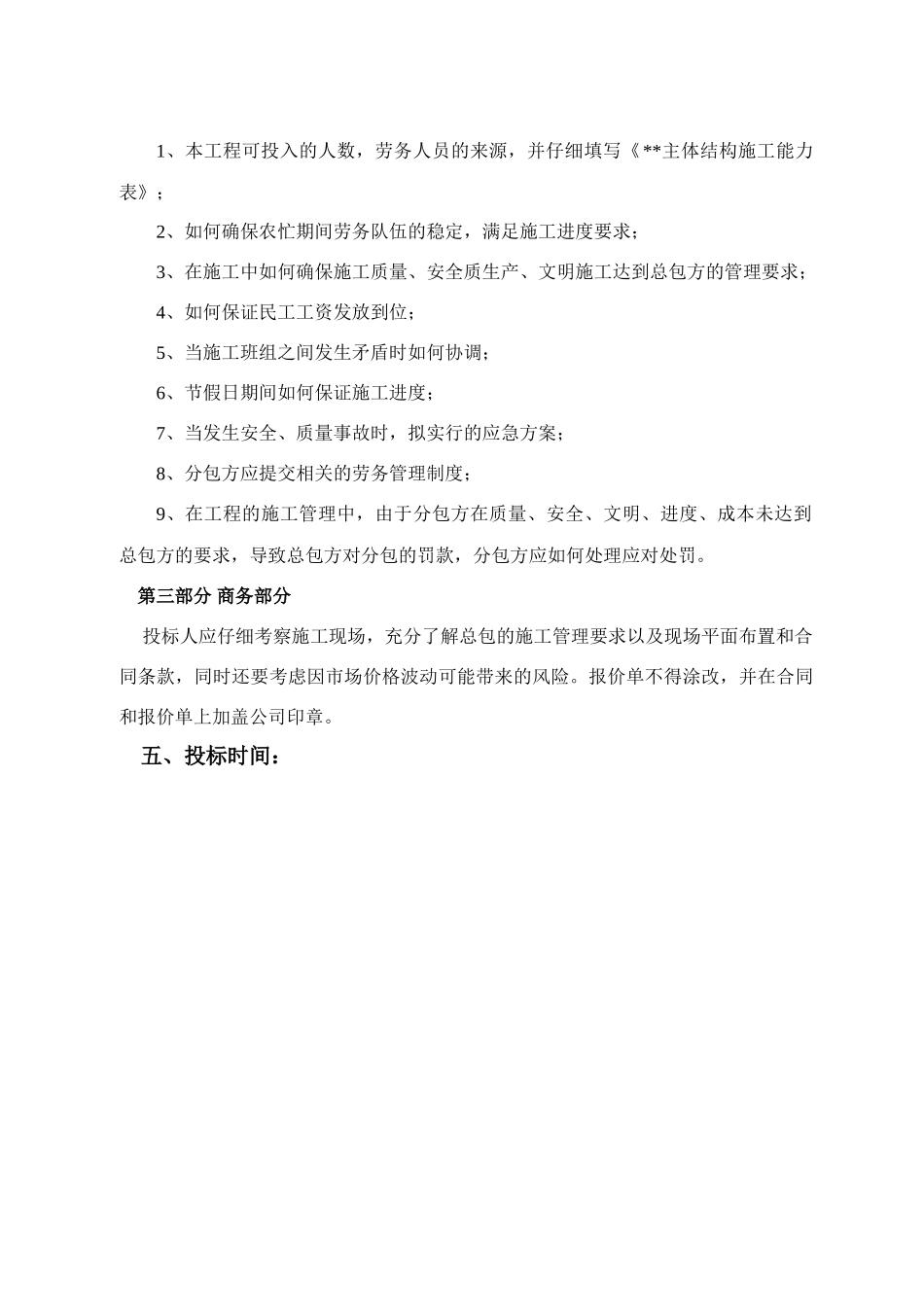

** 住 宅 小 区主 体 结 构 劳 务 分 包 合 同** 主 体 结 构 施 工劳 务 分 包 招 标 说 明一、工程概况: 上海金光名品城一期住宅工程位于上海市普陀区古浪路 188 号,该项目东临中环线、北依沪嘉高速,是一座集住宅、停车、休闲和景观为一体的高档住宅小区。该项目由**有限公司投资开发,同济大学建筑设计讨论院设计,**有限公司总承包。该工程总建筑面积约 27 万平方米、14 幢 24-33 层短肢剪力墙高层住宅;地下一层,层高约 3.9米;一层高架平台,层高约为 5 米;基础开挖深度约 4 米,地上建筑总高度约 100 米。小区设有约 4 万平方米地下车库和约 5 万平方米高架平台,桩基采纳管桩。二、施工说明: 本工程通过议标的方式,根据投标人的施工能力,确定中标面积和施工幢号。高层脚手架采纳悬挑脚手架,模板采纳木模板进行施工。工期要求每幢楼的地下室施工工期为 35 天(从基础垫层施工开始之日起计算工期),地上平均 5.5 天∕层,主体结构封顶后 45 天内确保主体结构验收完成。三、投标资格:1、投标人应具备合法独立法人资格、无不良业绩记录、具有劳务资质;2、投标人应具有一定资金实力,能按合同约定的要求及时足额缴纳合同履约保证金 20 万;3、投标人必须具有自己的劳务基本队伍,对劳务队伍具有丰富的管理经验;4、投标人应具有固定的办公地点。四、投标文件编制: 第一部分 基本资料 (1) 企业基本情况资料 (企业简介、企业近两年施工项目和业绩);(2) 投标人企业资质证书、诚信手册、营业执照复印件(加盖公章);(3) 法人委托书。 第二部分 劳务管理 投标单位必须仔细编制劳务管理方案,管理方案应包含下列内容:1、本工程可投入的人数,劳务人员的来源,并仔细填写《**主体结构施工能力表》;2、如何确保农忙期间劳务队伍的稳定,满足施工进度要求;3、在施工中如何确保施工质量、安全质生产、文明施工达到总包方的管理要求;4、如何保证民工工资发放到位;5、当施工班组之间发生矛盾时如何协调;6、节假日期间如何保证施工进度;7、当发生安全、质量事故时,拟实行的应急方案;8、分包方应提交相关的劳务管理制度;9、在工程的施工管理中,由于分包方在质量、安全、文明、进度、成本未达到总包方的要求,导致总包方对分包的罚款,分包方应如何处理应对处罚。第三部分 商务部分 投标人应仔细考察施工现场,充分了解总包的施工管理要求以及现场平面布置和合同条款...
