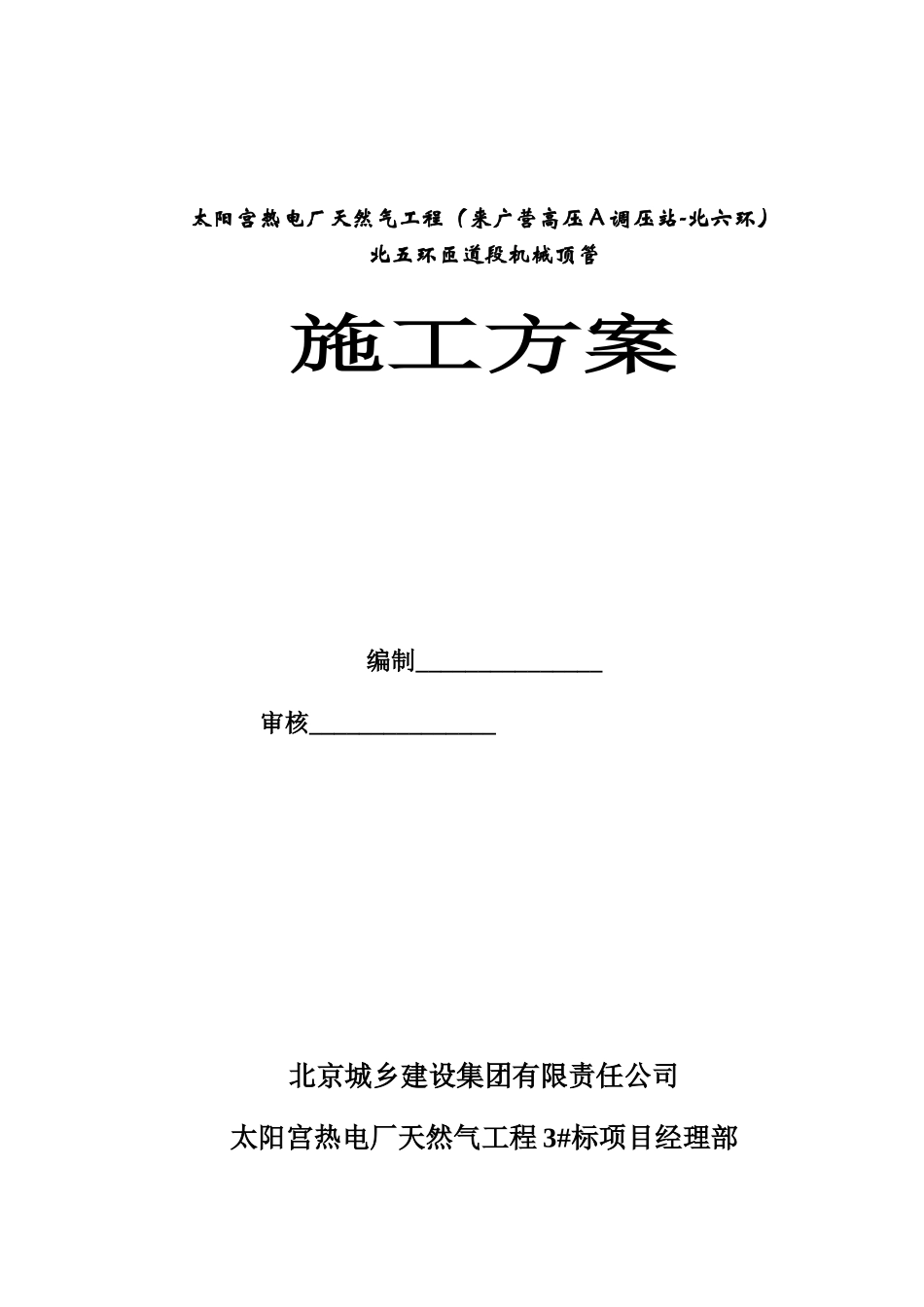

太阳宫热电厂天然气工程(来广营高压 A 调压站-北六环)北五环匝道段机械顶管施工方案编制_______________ 审核_______________北京城乡建设集团有限责任公司太阳宫热电厂天然气工程 3#标项目经理部2007 年 6 月 24 日第一章 编制说明一、编制原则1
本施工组织设计仅作为太阳宫热电厂天然气工程(来广营高压 A 调压站-北六环)北五环匝道段机械顶管的施工依据
确保本工程质量达到合格标准,满足业主的工期要求,有利于施工安全、环境保护、文明施工
根据本工程特点及工期、质量要求,合理安排财力、人力及物力
精心组织施工,制造精品工程
二、编制依据1
北京市煤气热力工程设计院有限公司设计的太阳宫热电厂天然气工程(来广营高压 A 调压站-北六环)天然气管道平面图及纵断图
中国建筑技术集团有限公司提供的《太阳宫-北六环燃气管线工程岩土工程地质勘察报告》

质量、环境、职业健康安全管理体系:《质量管理体系标准》(GB/T19001—2000)《环境管理体系—法律规范及使用指南》(GB/T24001—1996)《职业健康安全管理体系—法律规范》(GB/T28001—2001)4
工程技术法律规范及有关说明:《城镇燃气设计法律规范》GB50028—2025;《输气管道设计法律规范》GB50251—2025;《建筑变形测量规程》(JGJ/T8—97);《建设工程施工现场供用电安全法律规范》(GB50194—93);《北京市建筑工程资料管理规程》(DBJ01—51—2025);《建设工程项目管理法律规范》(GB/T50326—2001);《北京市建筑工程施工安全操作规程》(DBJ01—62—2025);《北京市建筑工程施工现场生活区设置和管理标准》( DBJ01—72—2025);《给水排水管道工程施工及验收法律规范》GB50268—97竣工验收
