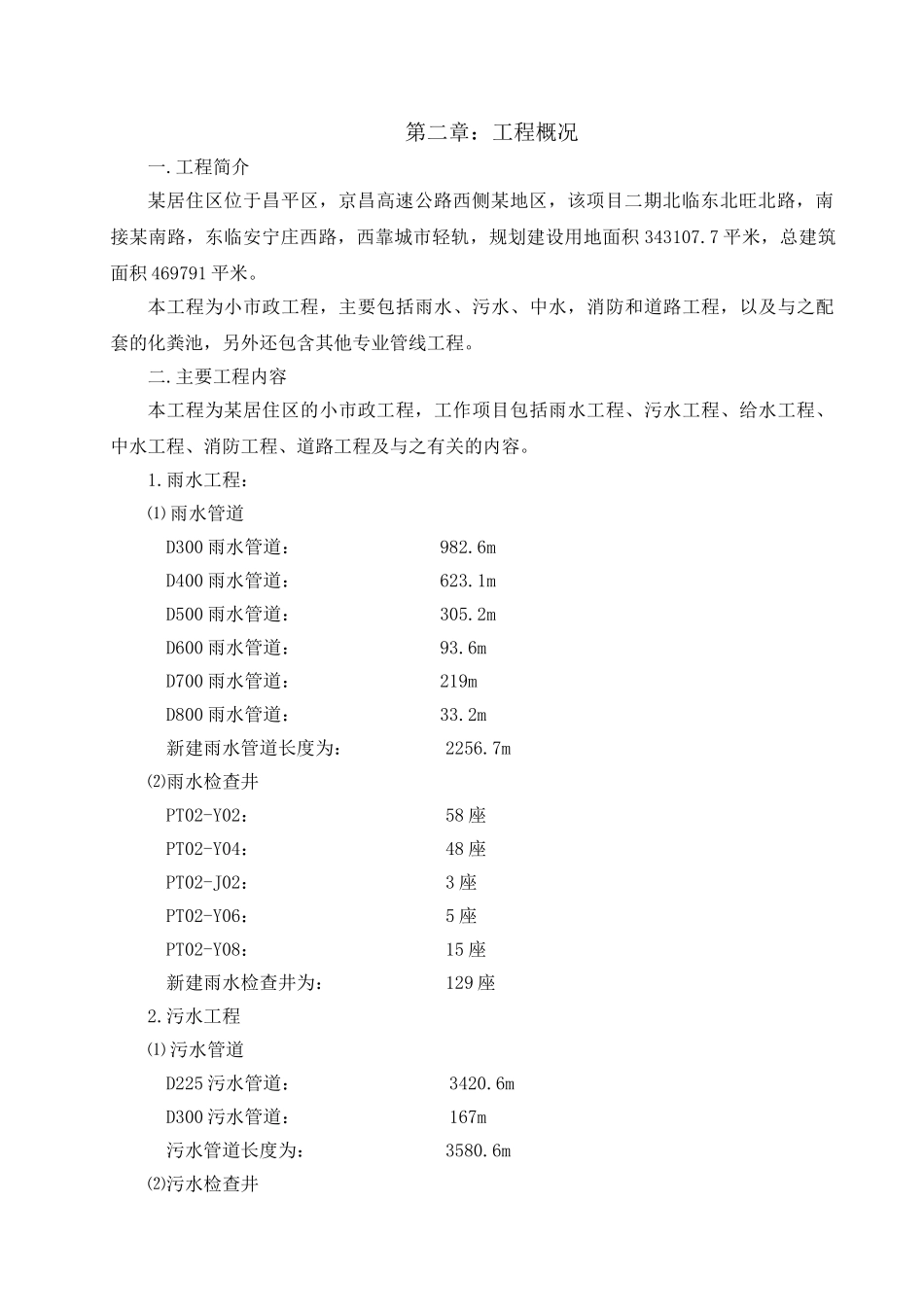

第一章:编制依据某居住区位于昌平区,京昌高速公路西侧某地区,该项目二期北临东北旺北路,南接某南路,东临安宁庄西路,西靠城市轻轨,规划建设用地面积 343107.7 平米,总建筑面积 469791 平米。一.编制依据1. 某居住区内部市政工程(道路、排水、中水及消防)施工图纸2. 我公司现有的技术水平、施工管理水平和机械设备配套能力3. 我公司从事市政工程施工成果和经验4. 现场踏勘、调查所掌握的现场情况和环境资料二.本工程适用的法律规范、规程和标准1.工程测量法律规范(GBJ50026-93)2.北京市给水排水管道工程施工技术规程(DBJ01-47-2000)3.给水排水管道工程施工及验收法律规范(GB50268-97)4.埋地硬聚氯乙烯排水管道工程技术规程(CECS122:2001)5.北京市城市道路工程施工技术规程(DBJ01-45-2000)6.北京市市政工程施工安全操作规程(DBJ01-56-2001)7.业主或监理工程师依据本工程的特点和具体情况以及国家现行法律规范、规程和标准制定的本工程特定适用的有关补充规定和要求。 三.效力顺序1.监理工程师以书面形式发布的本工程专用的补充规定2.北京市颁布的市政工程规程和标准3.建设部、交通部颁发的相关法律规范、规程和标准4.设计单位指定的法律规范、规程和标准5.其它有关行业部门颁布的法律规范、规程和标准及北京市颁布的强制性法律规范和技术标准6.国家颁发的法律规范、规程和标准四.编制原则1.“顾客至上、服务满意”的原则。施工组织设计编制过程中始终贯彻这一原则,充分讨论施工图纸,结合考察现场情况的基础上,根据工程特性和客观要求,全方位配合业主和总包单位做好工程各项任务,制定组织完善、计划周密、安排合理、方案可靠的施工组织设计。2.“高质量、高标准、满足工期要求”的原则。确保实现业主要求的工期、质量前提下,尽可能的提高工程质量标准、缩短施工工期。3.充分讨论现场施工环境,妥善处理施工组织与周边接口问题,周密安排交通疏解和地下管线保护,使施工对周边环境的影响最小化。4.“安全第一、以人为本”的原则。安全目标明确、管理到位、制度完善,强调生命安全为第一,实行有效的安全生产技术措施,确保施工全过程安全。5.“绿化环保、文明施工”的原则。保护环境和文明施工是企业形象的体现,在施工中确保实现整个施工场地达到文明施工施工场地标准。第二章:工程概况一.工程简介某居住区位于昌平区,京昌高速公路西侧某地区,该项目二期北临东北旺北路,南接某南路,东临安宁庄西路,西靠城...
