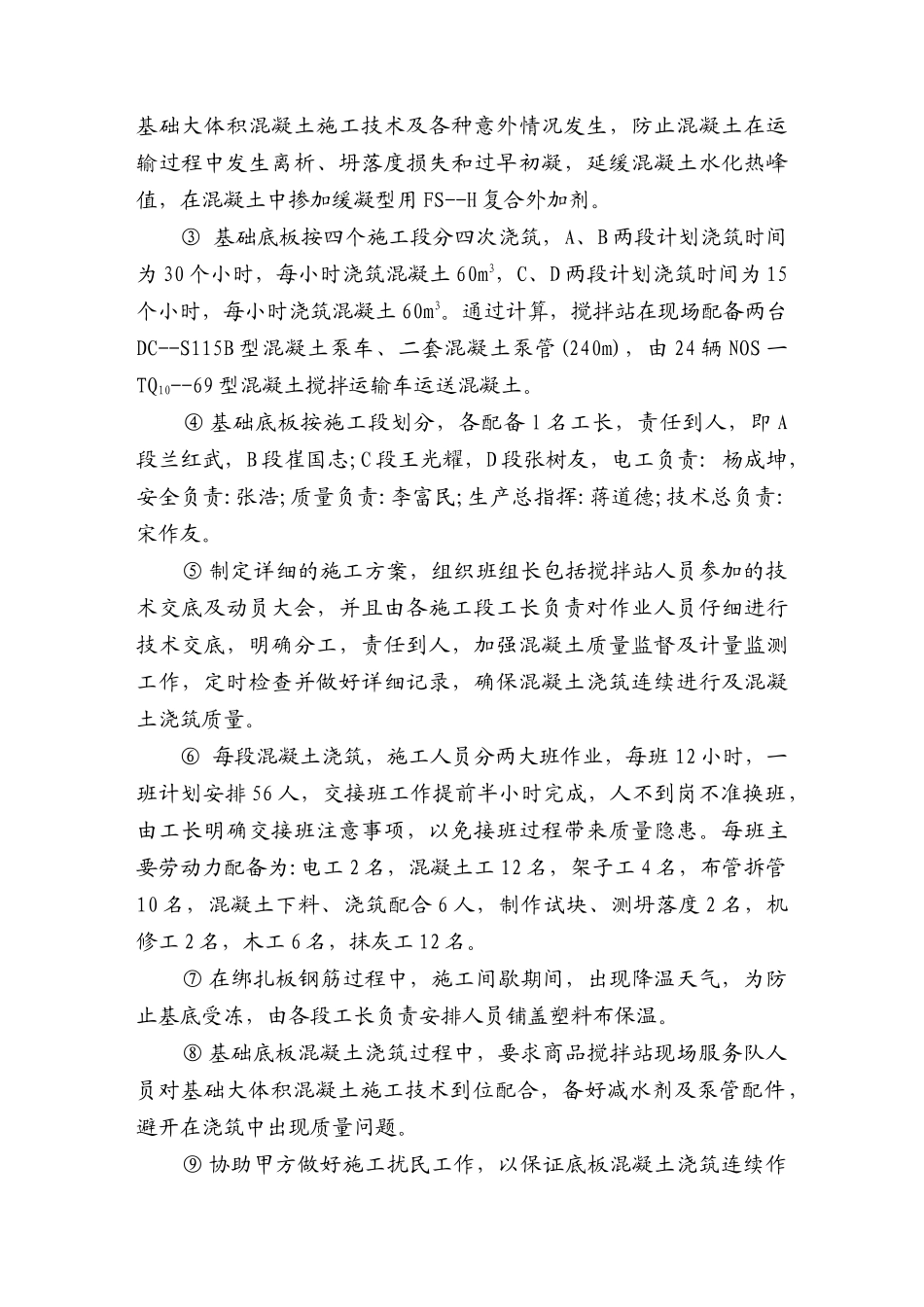

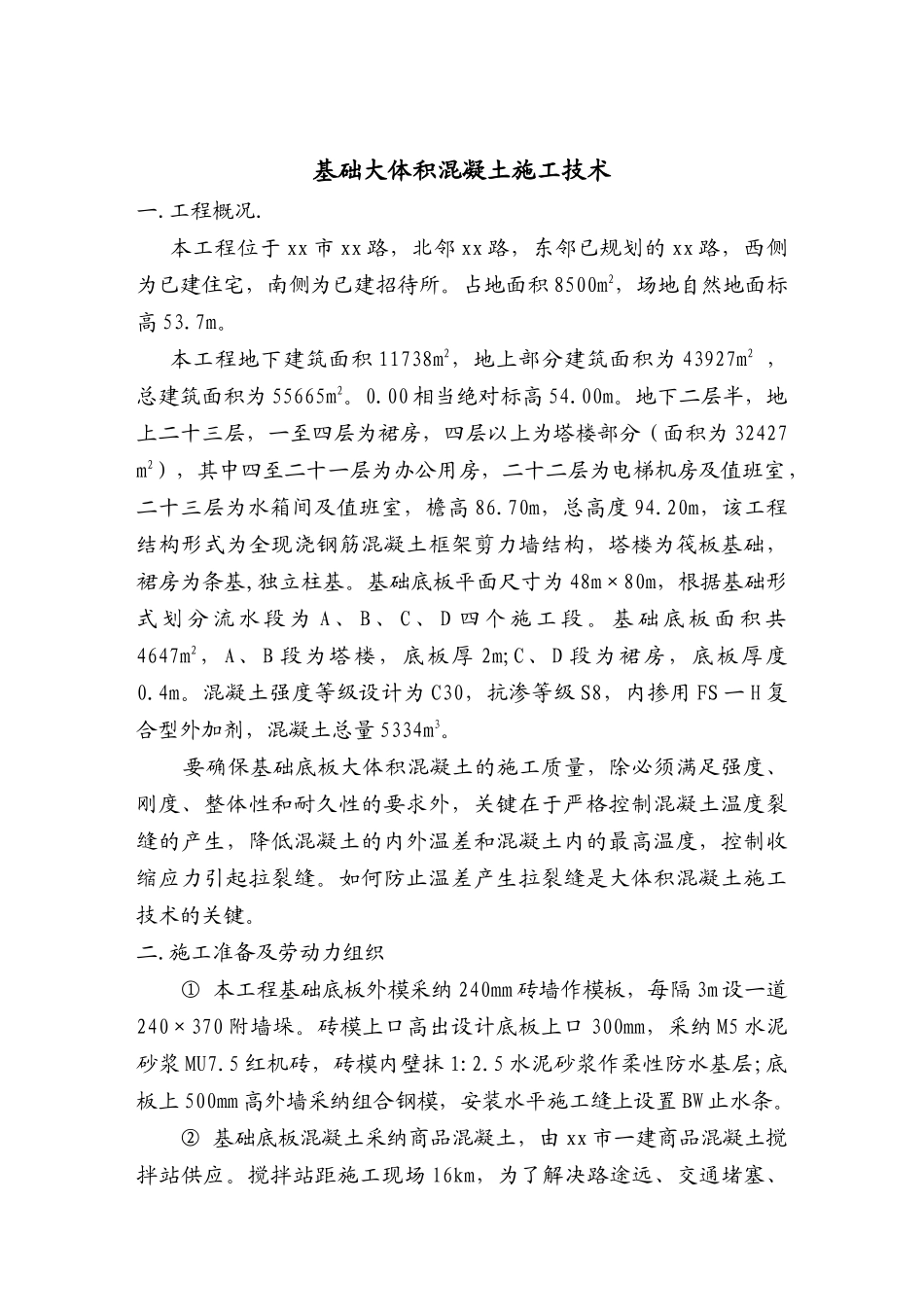

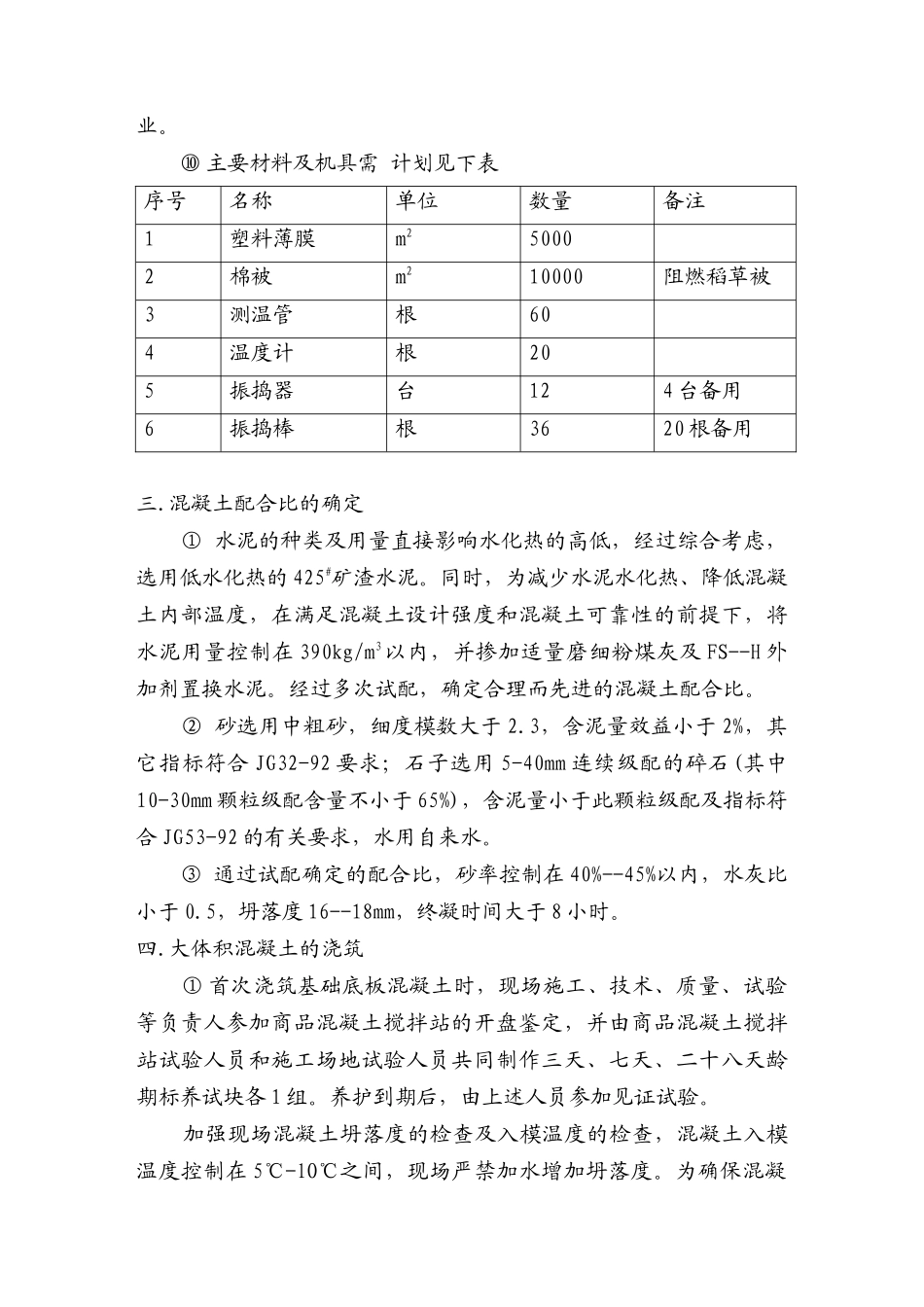

基础大体积混凝土施工技术一.工程概况.本工程位于 xx 市 xx 路,北邻 xx 路,东邻已规划的 xx 路,西侧为已建住宅,南侧为已建招待所。占地面积 8500m2,场地自然地面标高 53.7m。本工程地下建筑面积 11738m2,地上部分建筑面积为 43927m2 ,总建筑面积为 55665m2。0.00 相当绝对标高 54.00m。地下二层半,地上二十三层,一至四层为裙房,四层以上为塔楼部分(面积为 32427 m2),其中四至二十一层为办公用房,二十二层为电梯机房及值班室,二十三层为水箱间及值班室,檐高 86.70m,总高度 94.20m,该工程结构形式为全现浇钢筋混凝土框架剪力墙结构,塔楼为筏板基础,裙房为条基,独立柱基。基础底板平面尺寸为 48m×80m,根据基础形式 划 分 流 水 段 为 A 、 B 、 C 、 D 四 个 施 工 段 。 基 础 底 板 面 积 共4647m2,A、B 段为塔楼,底板厚 2m;C、D 段为裙房,底板厚度0.4m。混凝土强度等级设计为 C30,抗渗等级 S8,内掺用 FS 一 H 复合型外加剂,混凝土总量 5334m3。 要确保基础底板大体积混凝土的施工质量,除必须满足强度、刚度、整体性和耐久性的要求外,关键在于严格控制混凝土温度裂缝的产生,降低混凝土的内外温差和混凝土内的最高温度,控制收缩应力引起拉裂缝。如何防止温差产生拉裂缝是大体积混凝土施工技术的关键。二.施工准备及劳动力组织 ① 本工程基础底板外模采纳 240mm 砖墙作模板,每隔 3m 设一道240×370 附墙垛。砖模上口高出设计底板上口 300mm,采纳 M5 水泥砂浆 MU7.5 红机砖,砖模内壁抹 1:2.5 水泥砂浆作柔性防水基层;底板上 500mm 高外墙采纳组合钢模,安装水平施工缝上设置 BW 止水条。 ② 基础底板混凝土采纳商品混凝土,由 xx 市一建商品混凝土搅拌站供应。搅拌站距施工现场 l6km,为了解决路途远、交通堵塞、基础大体积混凝土施工技术及各种意外情况发生,防止混凝土在运输过程中发生离析、坍落度损失和过早初凝,延缓混凝土水化热峰值,在混凝土中掺加缓凝型用 FS--H 复合外加剂。 ③ 基础底板按四个施工段分四次浇筑,A、B 两段计划浇筑时间为 30 个小时,每小时浇筑混凝土 60m3,C、D 两段计划浇筑时间为 15个小时,每小时浇筑混凝土 60m3。通过计算,搅拌站在现场配备两台DC--S115B 型混凝土泵车、二套混凝土泵管(240m),由 24 辆 NOS 一TQ10--69 型混凝土搅拌运输车运送混凝土。 ④ 基础底板按施...
