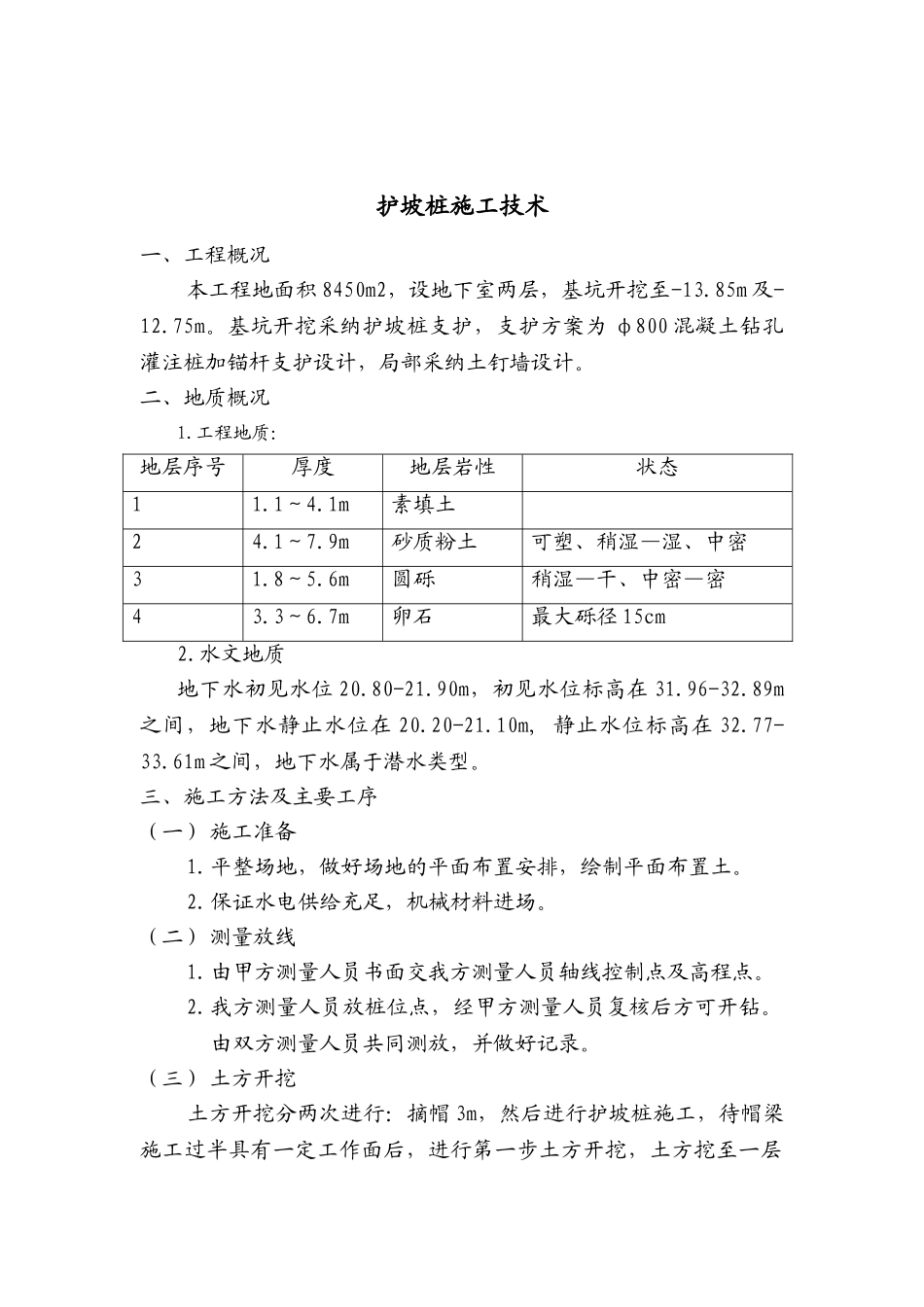

护坡桩施工技术一、工程概况本工程地面积 8450m2,设地下室两层,基坑开挖至-13
85m 及-12
基坑开挖采纳护坡桩支护,支护方案为 φ800 混凝土钻孔灌注桩加锚杆支护设计,局部采纳土钉墙设计

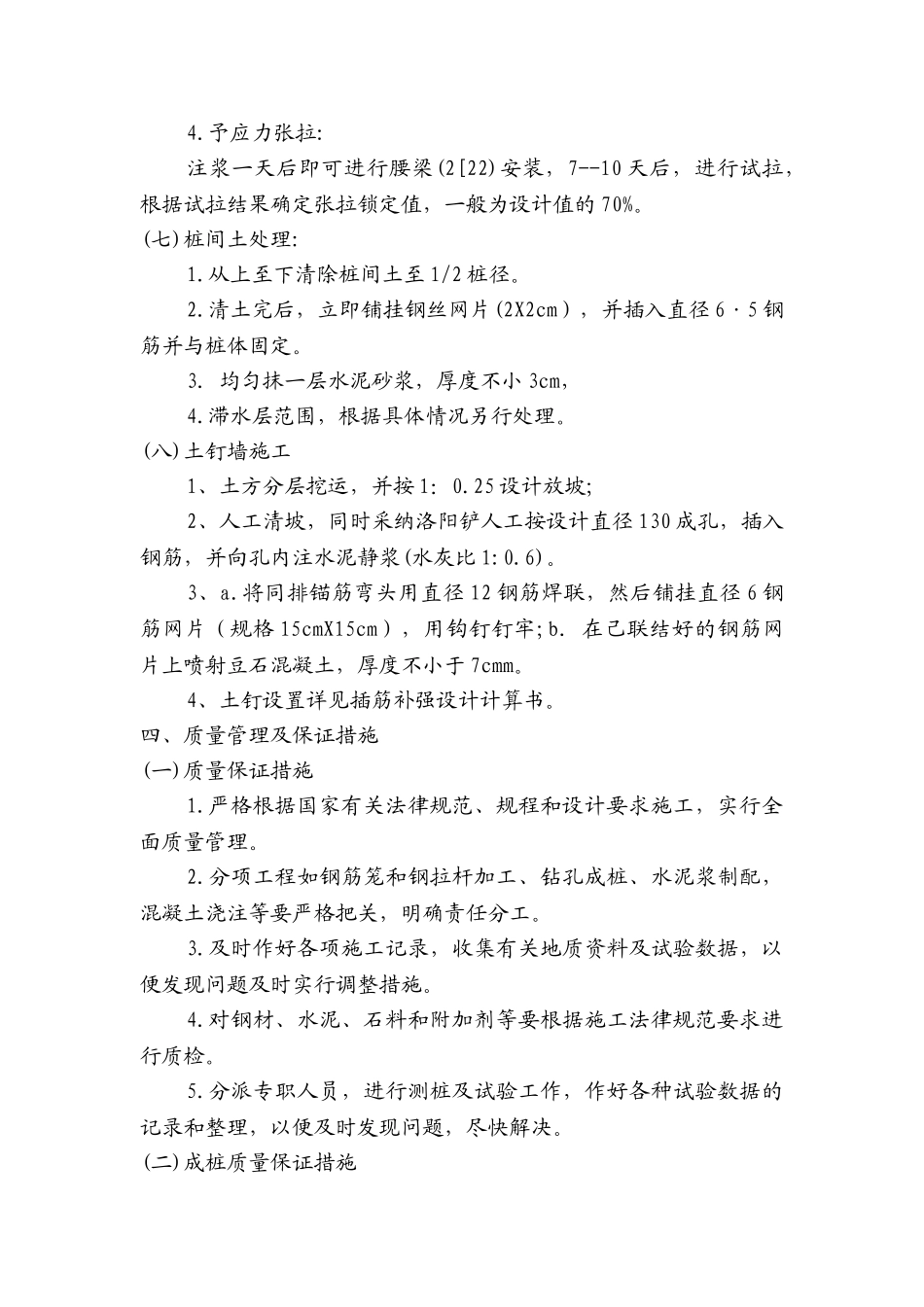

二、地质概况1
工程地质:地层序号厚度地层岩性状态11
1m素填土24
9m砂质粉土可塑、稍湿—湿、中密31
6m圆砾稍湿—干、中密—密43
7m卵石最大砾径 15cm2
水文地质地下水初见水位 20
90m,初见水位标高在 31
89m之间,地下水静止水位在 20
10m, 静止水位标高在 32
61m 之间,地下水属于潜水类型
三、施工方法及主要工序(一) 施工准备1
平整场地,做好场地的平面布置安排,绘制平面布置土
保证水电供给充足,机械材料进场
(二) 测量放线1
由甲方测量人员书面交我方测量人员轴线控制点及高程点
我方测量人员放桩位点,经甲方测量人员复核后方可开钻
由双方测量人员共同测放,并做好记录

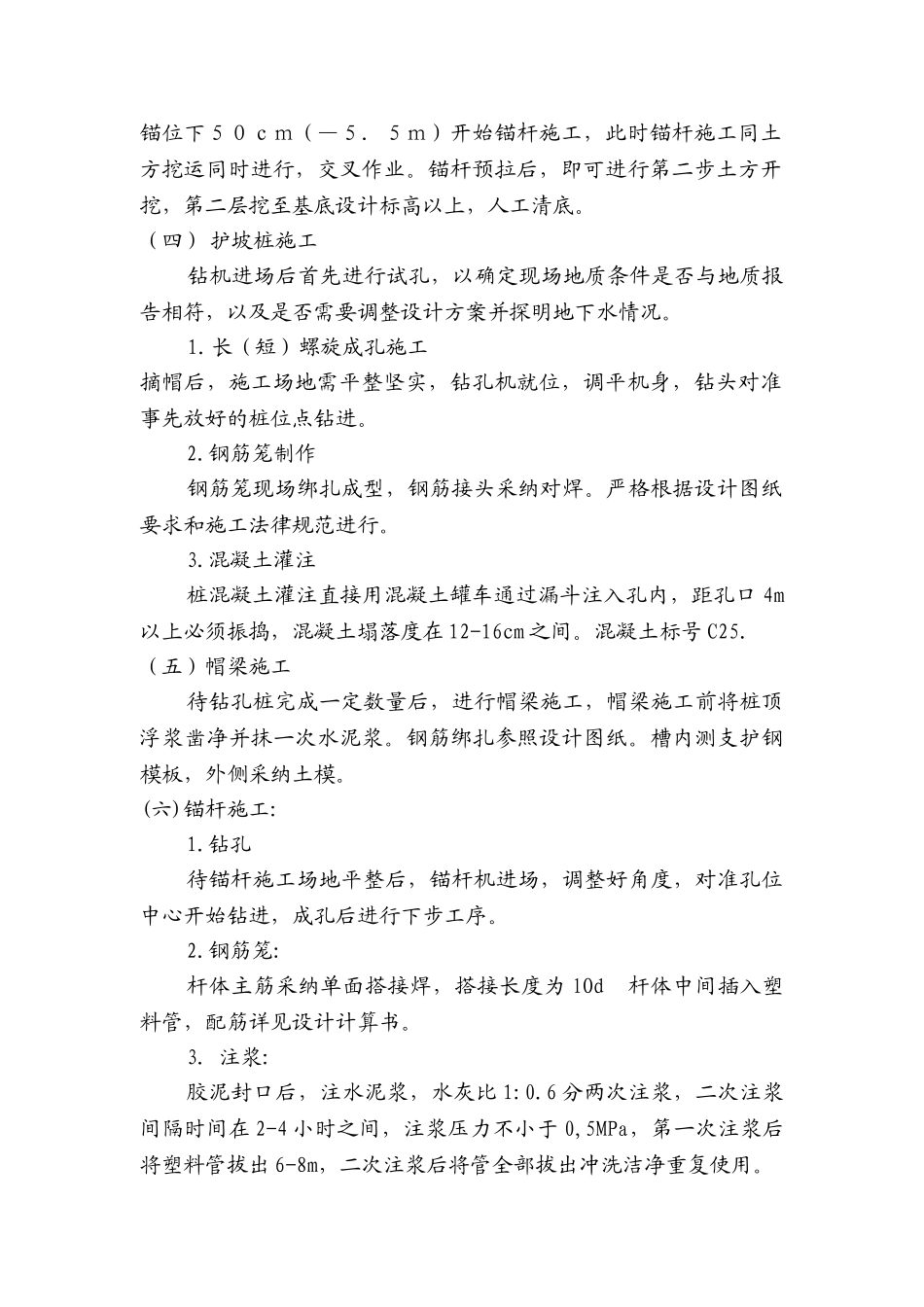

(三) 土方开挖土方开挖分两次进行:摘帽 3m,然后进行护坡桩施工,待帽梁施工过半具有一定工作面后,进行第一步土方开挖,土方挖至一层锚位下50cm(—5.5m)开始锚杆施工,此时锚杆施工同土方挖运同时进行,交叉作业
锚杆预拉后,即可进行第二步土方开挖,第二层挖至基底设计标高以上,人工清底
(四) 护坡桩施工钻机进场后首先进行试孔,以确定现场地质条件是否与地质报告相符,以及是否需要调整设计方案并探明地下水情况
长(短)螺旋成孔施工摘帽后,施工场地需平整坚实,钻孔机就位,调平机身,钻头对准事先放好的桩位点钻进
钢筋笼制作钢筋笼现场绑扎成型,钢筋接头采纳对焊
严格根据设计图纸要求和施工法律规范进行
混凝土灌注桩混凝土灌注直接用混凝土罐车通过漏斗注入孔内,距孔口 4m以上
