北京某综合楼测量工施工技术交底

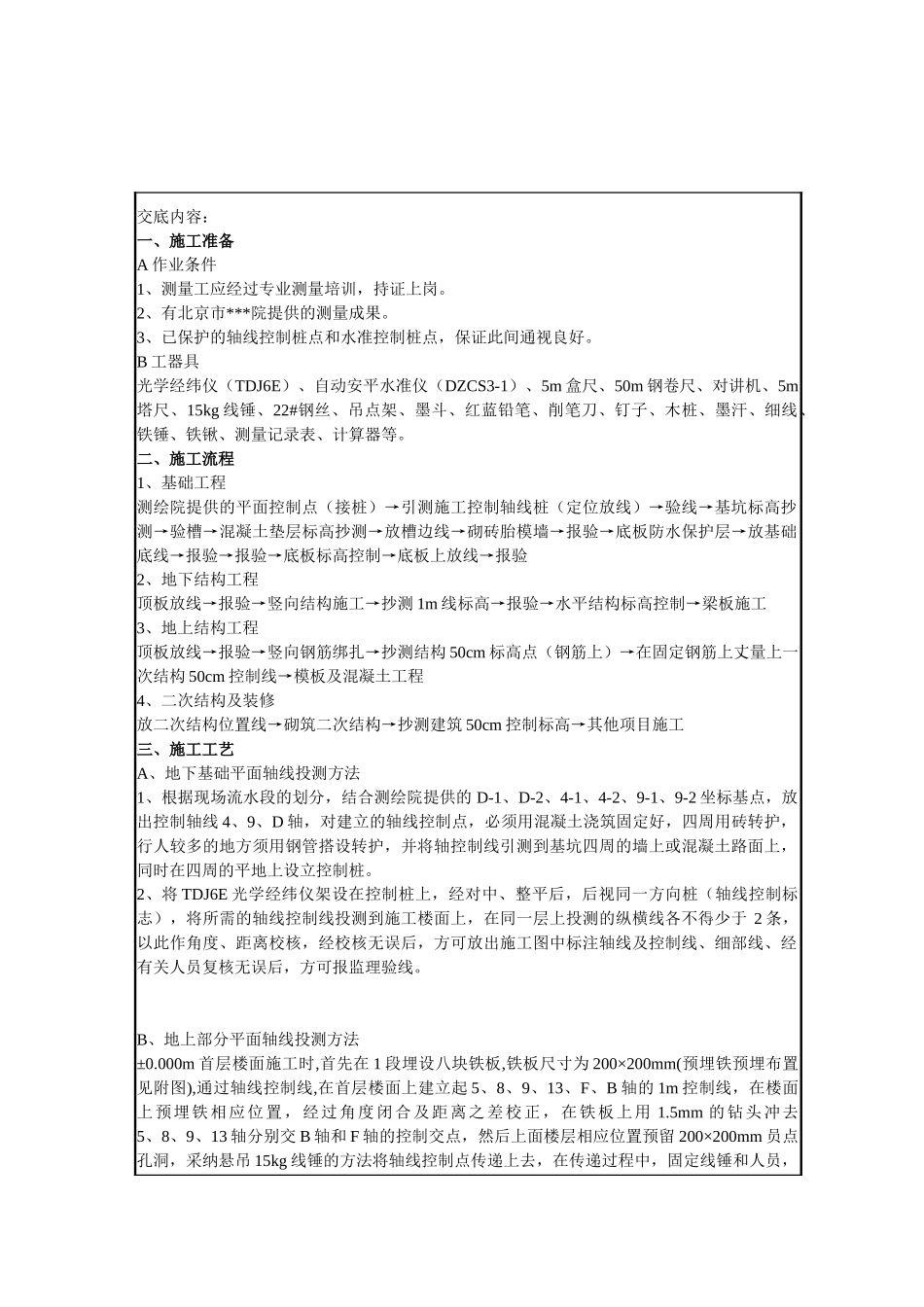

北京某综合楼测量工施工技术交底_第1页
1/3

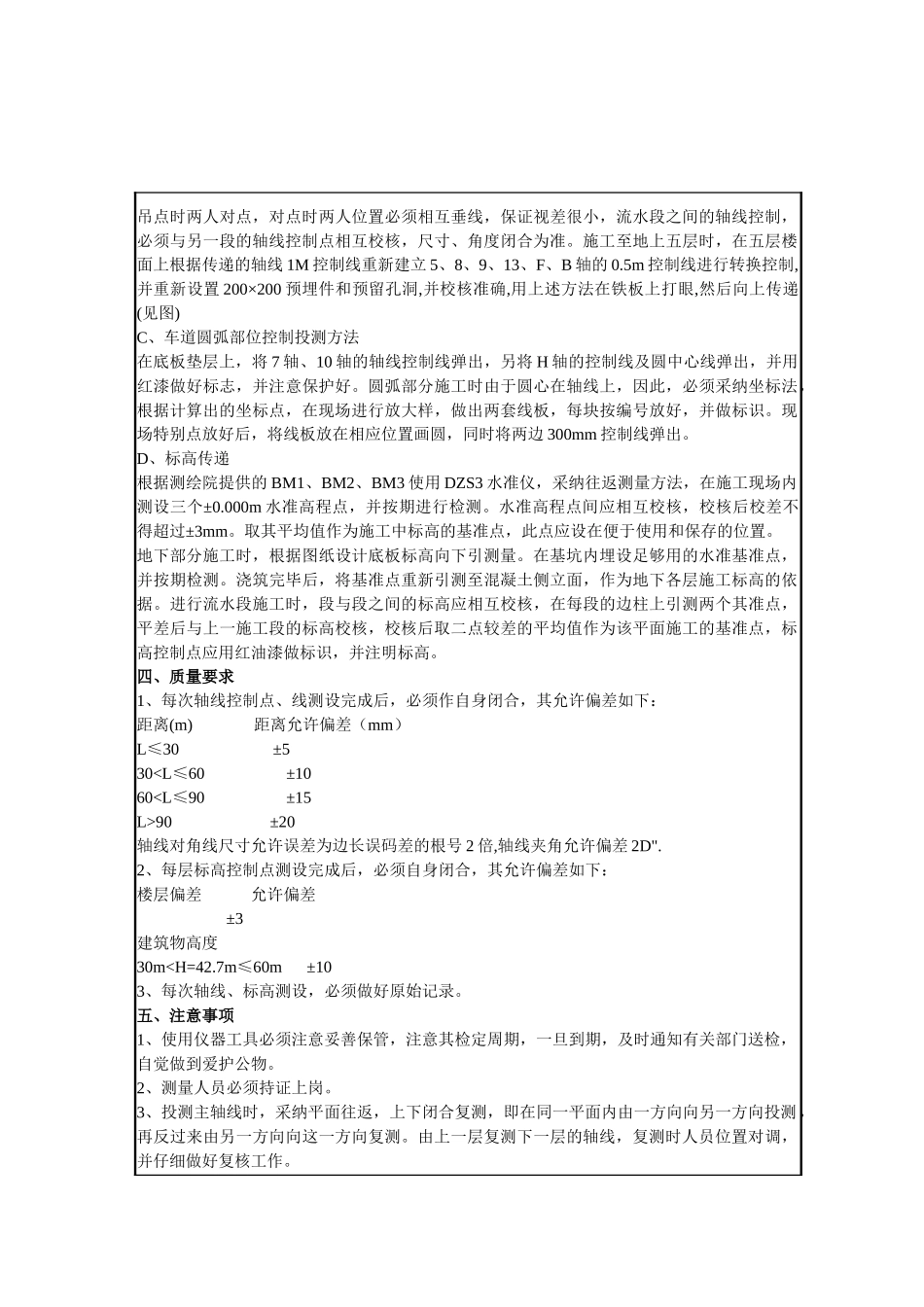

北京某综合楼测量工施工技术交底_第2页
2/3

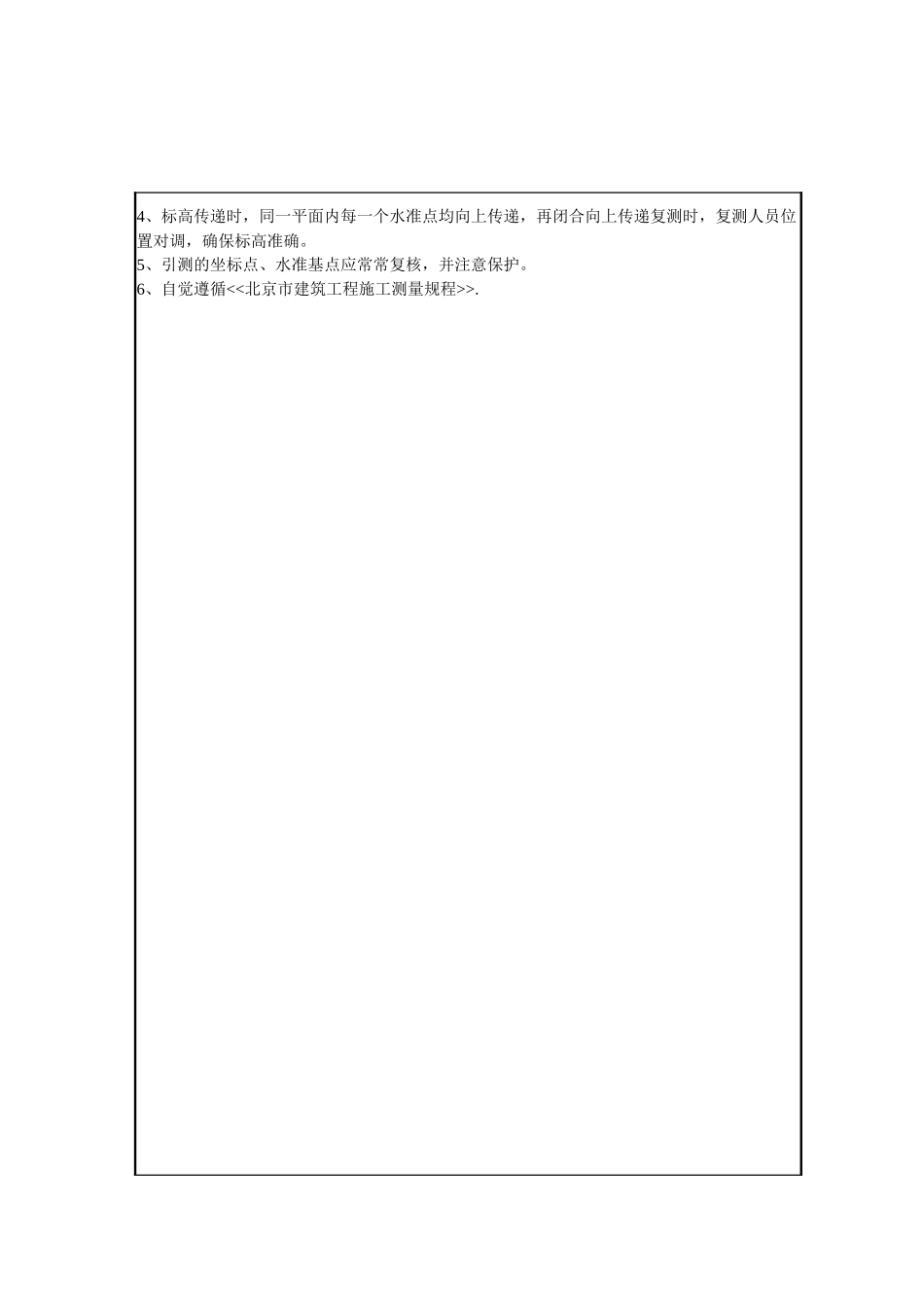

北京某综合楼测量工施工技术交底_第3页
3/3
交底内容:一、施工准备A 作业条件1、测量工应经过专业测量培训,持证上岗。2、有北京市***院提供的测量成果。3、已保护的轴线控制桩点和水准控制桩点,保证此间通视良好。B 工器具光学经纬仪(TDJ6E)、自动安平水准仪(DZCS3-1)、5m 盒尺、50m 钢卷尺、对讲机、5m塔尺、15kg 线锤、22#钢丝、吊点架、墨斗、红蓝铅笔、削笔刀、钉子、木桩、墨汗、细线、铁锤、铁锹、测量记录表、计算器等。二、施工流程1、基础工程测绘院提供的平面控制点(接桩)→引测施工控制轴线桩(定位放线)→验线→基坑标高抄测→验槽→混凝土垫层标高抄测→放槽边线→砌砖胎模墙→报验→底板防水保护层→放基础底线→报验→报验→底板标高控制→底板上放线→报验2、地下结构工程顶板放线→报验→竖向结构施工→抄测 1m 线标高→报验→水平结构标高控制→梁板施工3、地上结构工程顶板放线→报验→竖向钢筋绑扎→抄测结构 50cm 标高点(钢筋上)→在固定钢筋上丈量上一次结构 50cm 控制线→模板及混凝土工程4、二次结构及装修放二次结构位置线→砌筑二次结构→抄测建筑 50cm 控制标高→其他项目施工三、施工工艺A、地下基础平面轴线投测方法1、根据现场流水段的划分,结合测绘院提供的 D-1、D-2、4-1、4-2、9-1、9-2 坐标基点,放出控制轴线 4、9、D 轴,对建立的轴线控制点,必须用混凝土浇筑固定好,四周用砖转护,行人较多的地方须用钢管搭设转护,并将轴控制线引测到基坑四周的墙上或混凝土路面上,同时在四周的平地上设立控制桩。2、将 TDJ6E 光学经纬仪架设在控制桩上,经对中、整平后,后视同一方向桩(轴线控制标志),将所需的轴线控制线投测到施工楼面上,在同一层上投测的纵横线各不得少于 2 条,以此作角度、距离校核,经校核无误后,方可放出施工图中标注轴线及控制线、细部线、经有关人员复核无误后,方可报监理验线。B、地上部分平面轴线投测方法±0.000m 首层楼面施工时,首先在 1 段埋设八块铁板,铁板尺寸为 200×200mm(预埋铁预埋布置见附图),通过轴线控制线,在首层楼面上建立起 5、8、9、13、F、B 轴的 1m 控制线,在楼面上预埋铁相应位置,经过角度闭合及距离之差校正,在铁板上用 1.5mm 的钻头冲去5、8、9、13 轴分别交 B 轴和 F 轴的控制交点,然后上面楼层相应位置预留 200×200mm 员点孔洞,采纳悬吊 15kg 线锤的方法将轴线控制点传递上去,在传递过程中,固定线锤和人员,吊点时两人对点,对点时两人位置...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

北京某综合楼测量工施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
