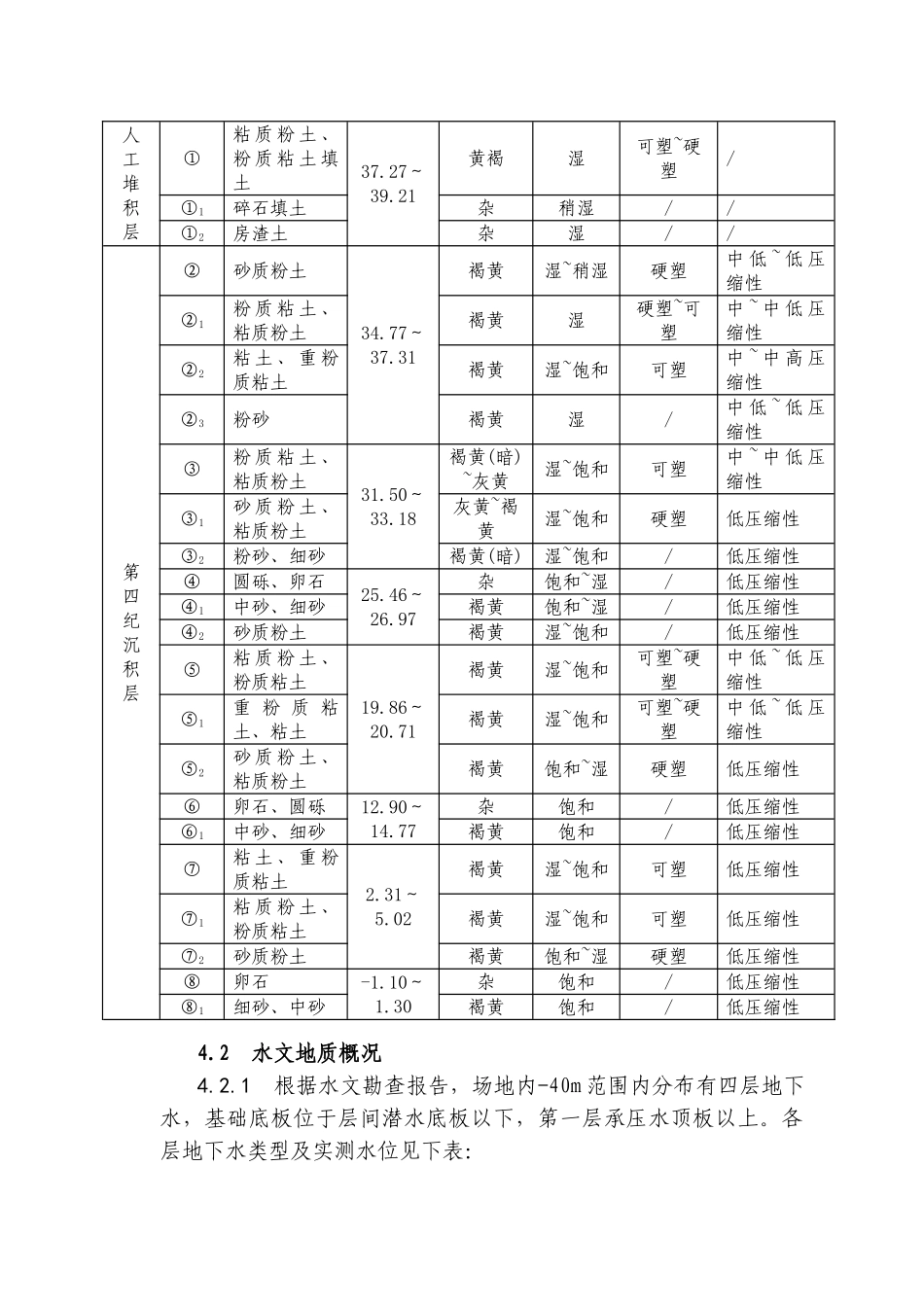

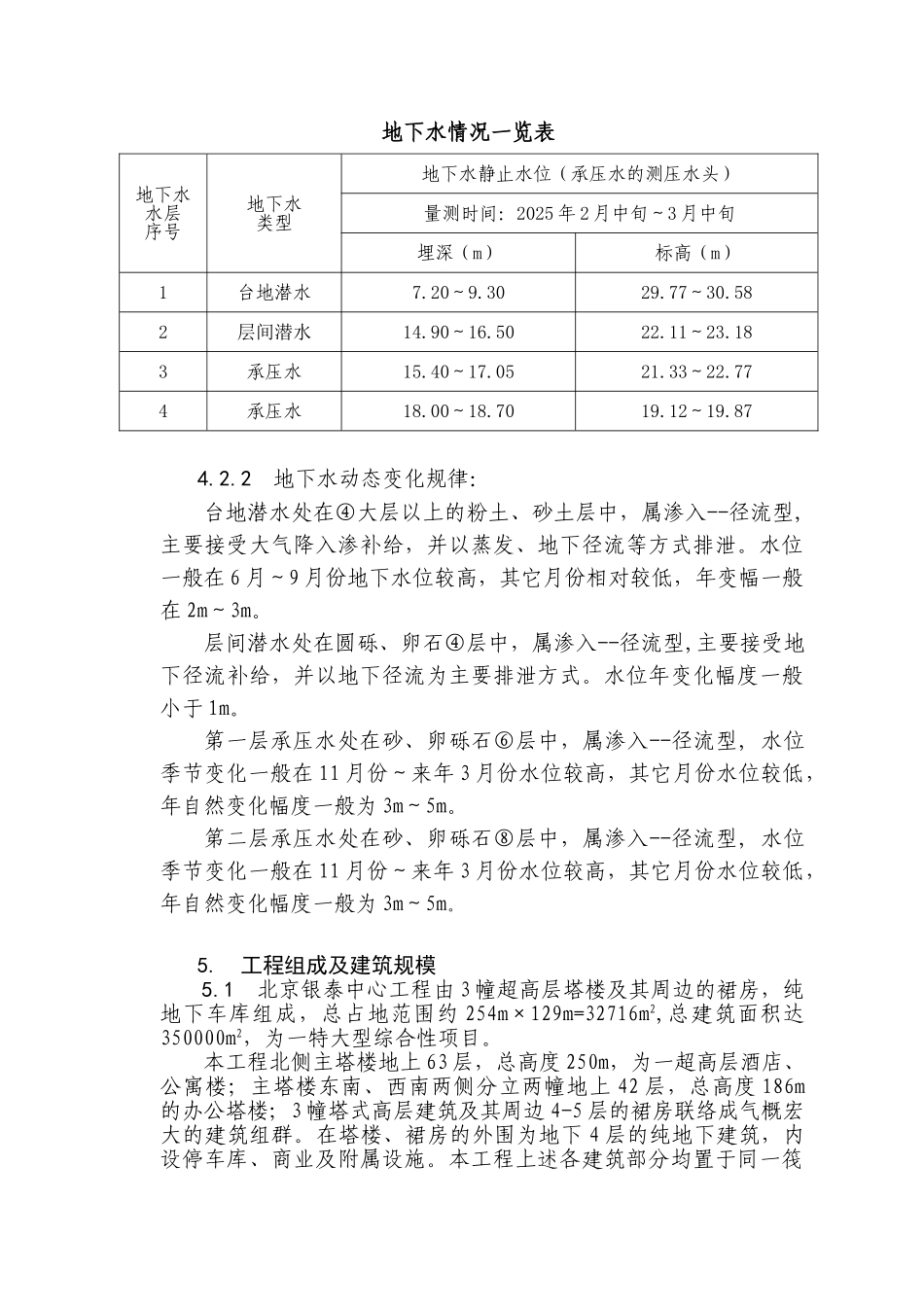

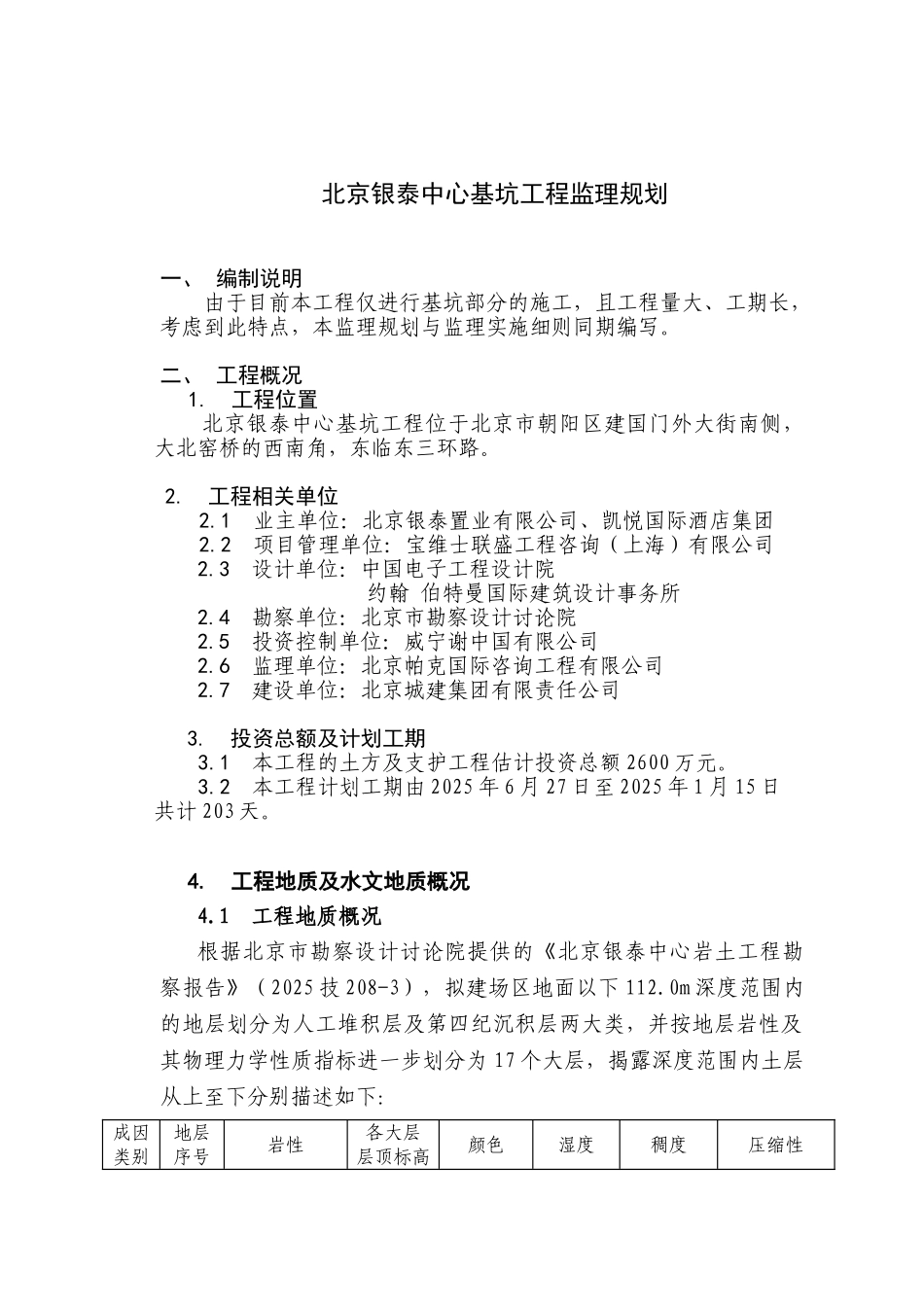

北京银泰中心基坑工程监理规划一、 编制说明由于目前本工程仅进行基坑部分的施工,且工程量大、工期长,考虑到此特点,本监理规划与监理实施细则同期编写。二、 工程概况1. 工程位置 北京银泰中心基坑工程位于北京市朝阳区建国门外大街南侧,大北窑桥的西南角,东临东三环路。 2. 工程相关单位 2.1 业主单位:北京银泰置业有限公司、凯悦国际酒店集团 2.2 项目管理单位:宝维士联盛工程咨询(上海)有限公司2.3 设计单位:中国电子工程设计院 约翰 伯特曼国际建筑设计事务所2.4 勘察单位:北京市勘察设计讨论院2.5 投资控制单位:威宁谢中国有限公司2.6 监理单位:北京帕克国际咨询工程有限公司2.7 建设单位:北京城建集团有限责任公司3. 投资总额及计划工期 3.1 本工程的土方及支护工程估计投资总额 2600 万元。 3.2 本工程计划工期由 2025 年 6 月 27 日至 2025 年 1 月 15 日 共计 203 天。4. 工程地质及水文地质概况4.1 工程地质概况根据北京市勘察设计讨论院提供的《北京银泰中心岩土工程勘察报告》(2025 技 208-3),拟建场区地面以下 112.0m 深度范围内的地层划分为人工堆积层及第四纪沉积层两大类,并按地层岩性及其物理力学性质指标进一步划分为 17 个大层,揭露深度范围内土层从上至下分别描述如下:成因类别地层序号岩性各大层层顶标高颜色湿度稠度压缩性人工堆积层①粘 质 粉 土 、粉 质 粘 土 填土37.27~39.21黄褐湿可塑~硬塑/①1碎石填土杂稍湿//①2房渣土杂湿//第四纪沉积层②砂质粉土34.77~37.31褐黄湿~稍湿硬塑中 低 ~ 低 压缩性②1粉 质 粘 土 、粘质粉土褐黄湿硬塑~可塑中 ~ 中 低 压缩性②2粘 土 、 重 粉质粘土褐黄湿~饱和可塑中 ~ 中 高 压缩性②3粉砂褐黄湿/中 低 ~ 低 压缩性③粉 质 粘 土 、粘质粉土31.50~33.18褐黄(暗)~灰黄湿~饱和可塑中 ~ 中 低 压缩性③1砂 质 粉 土 、粘质粉土灰黄~褐黄湿~饱和硬塑低压缩性③2粉砂、细砂褐黄(暗)湿~饱和/低压缩性④圆砾、卵石25.46~26.97杂饱和~湿/低压缩性④1中砂、细砂褐黄饱和~湿/低压缩性④2砂质粉土褐黄湿~饱和/低压缩性⑤粘 质 粉 土 、粉质粘土19.86~20.71褐黄湿~饱和可塑~硬塑中 低 ~ 低 压缩性⑤1重 粉 质 粘土、粘土褐黄湿~饱和可塑~硬塑中 低 ~ 低 压缩性⑤2砂 质 粉 土 、粘质粉土褐黄饱和~湿硬塑低压缩性⑥卵石、圆砾12.90~14.77杂饱和/低压...
