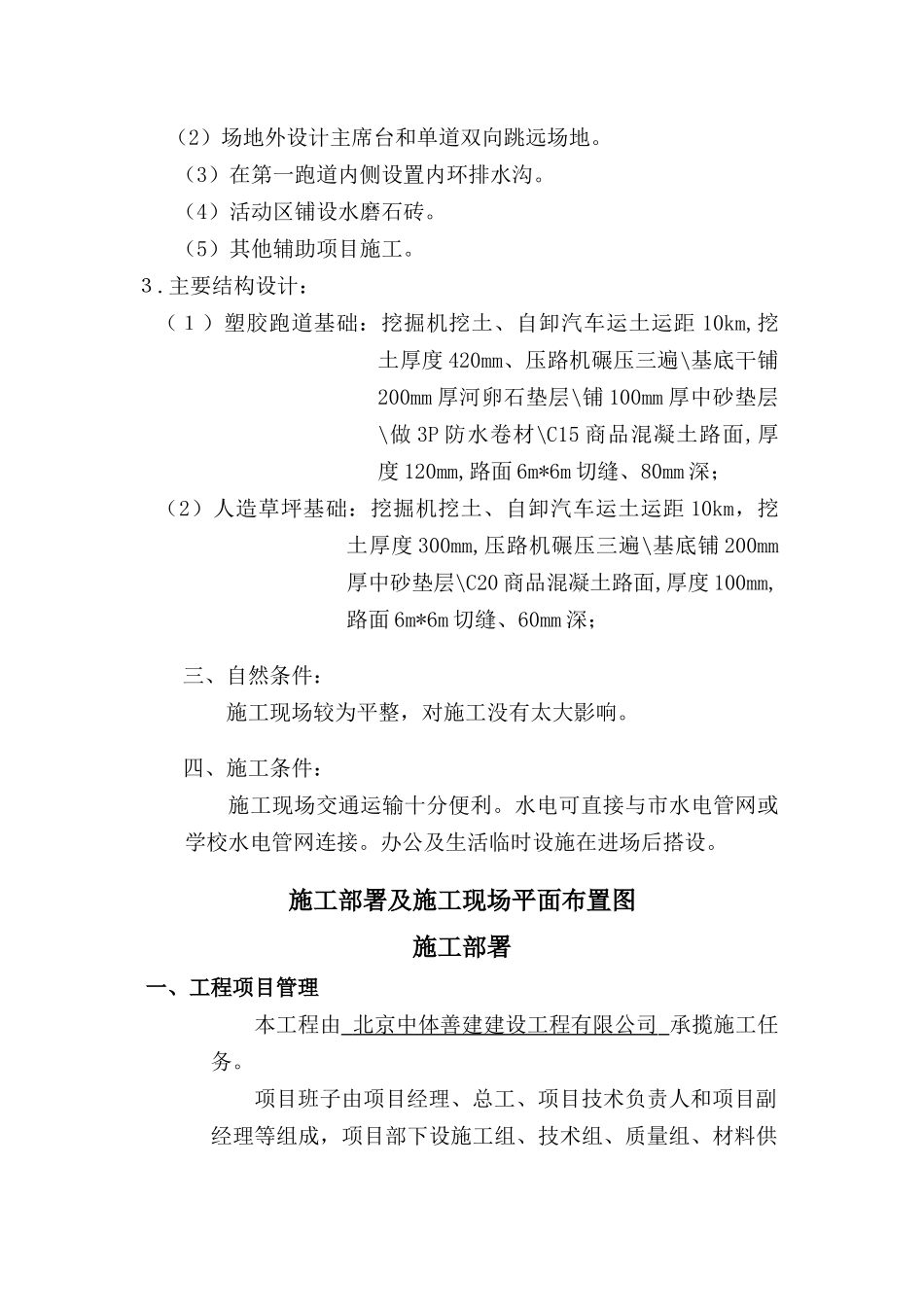

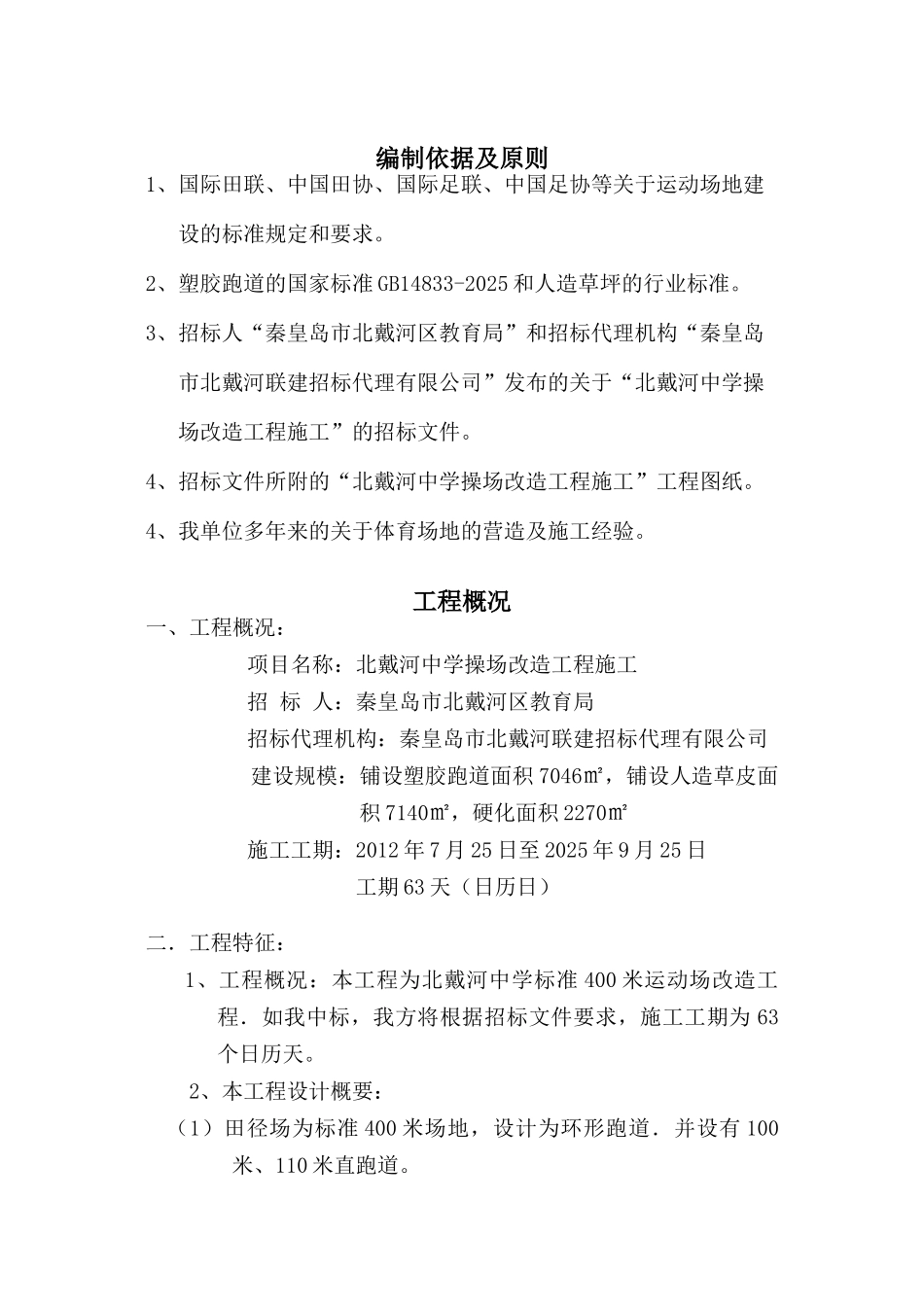

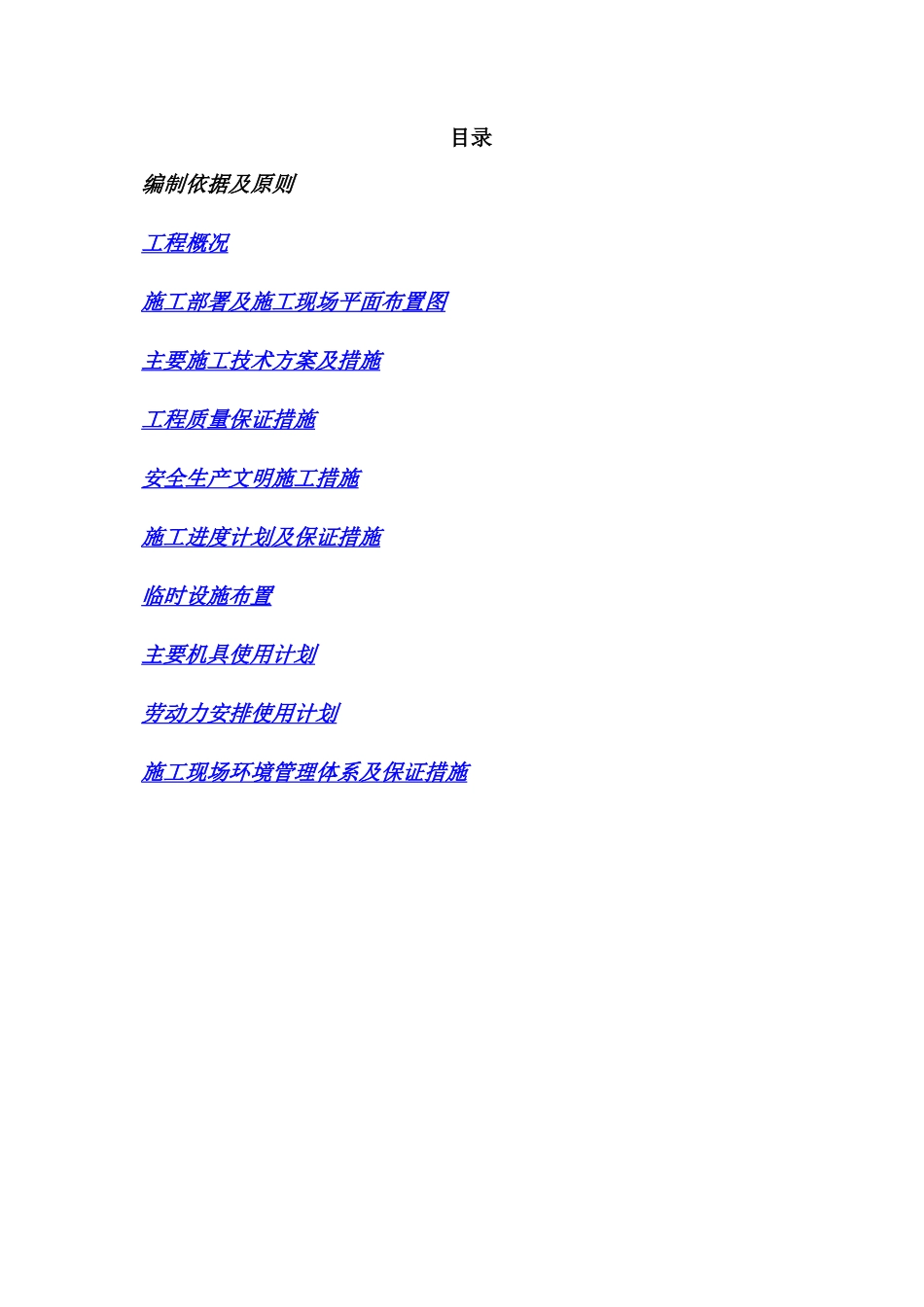

目录编制依据及原则工程概况施工部署及施工现场平面布置图主要施工技术方案及措施工程质量保证措施安全生产文明施工措施施工进度计划及保证措施临时设施布置主要机具使用计划劳动力安排使用计划施工现场环境管理体系及保证措施编制依据及原则1、国际田联、中国田协、国际足联、中国足协等关于运动场地建设的标准规定和要求。2、塑胶跑道的国家标准 GB14833-2025 和人造草坪的行业标准。3、招标人“秦皇岛市北戴河区教育局”和招标代理机构“秦皇岛市北戴河联建招标代理有限公司”发布的关于“北戴河中学操场改造工程施工”的招标文件。4、招标文件所附的“北戴河中学操场改造工程施工”工程图纸。4、我单位多年来的关于体育场地的营造及施工经验。工程概况一、工程概况:项目名称:北戴河中学操场改造工程施工招 标 人:秦皇岛市北戴河区教育局招标代理机构:秦皇岛市北戴河联建招标代理有限公司建设规模:铺设塑胶跑道面积 7046㎡,铺设人造草皮面积 7140㎡,硬化面积 2270㎡施工工期:2012 年 7 月 25 日至 2025 年 9 月 25 日工期 63 天(日历日)二.工程特征:1、工程概况:本工程为北戴河中学标准 400 米运动场改造工程.如我中标,我方将根据招标文件要求,施工工期为 63个日历天。2、本工程设计概要:(1)田径场为标准 400 米场地,设计为环形跑道.并设有 100米、110 米直跑道。(2)场地外设计主席台和单道双向跳远场地。(3)在第一跑道内侧设置内环排水沟。(4)活动区铺设水磨石砖。(5)其他辅助项目施工。3.主要结构设计:(1)塑胶跑道基础:挖掘机挖土、自卸汽车运土运距 10km,挖土厚度 420mm、压路机碾压三遍\基底干铺200mm 厚河卵石垫层\铺 100mm 厚中砂垫层\做 3P 防水卷材\C15 商品混凝土路面,厚度 120mm,路面 6m*6m 切缝、80mm 深;(2)人造草坪基础:挖掘机挖土、自卸汽车运土运距 10km,挖土厚度 300mm,压路机碾压三遍\基底铺 200mm厚中砂垫层\C20 商品混凝土路面,厚度 100mm,路面 6m*6m 切缝、60mm 深;三、自然条件:施工现场较为平整,对施工没有太大影响。四、施工条件:施工现场交通运输十分便利。水电可直接与市水电管网或学校水电管网连接。办公及生活临时设施在进场后搭设。施工部署及施工现场平面布置图施工部署一、工程项目管理本工程由 北京中体善建建设工程有限公司 承揽施工任务。项目班子由项目经理、总工、项目技术负责人和项目副经理等组成,项目部...
