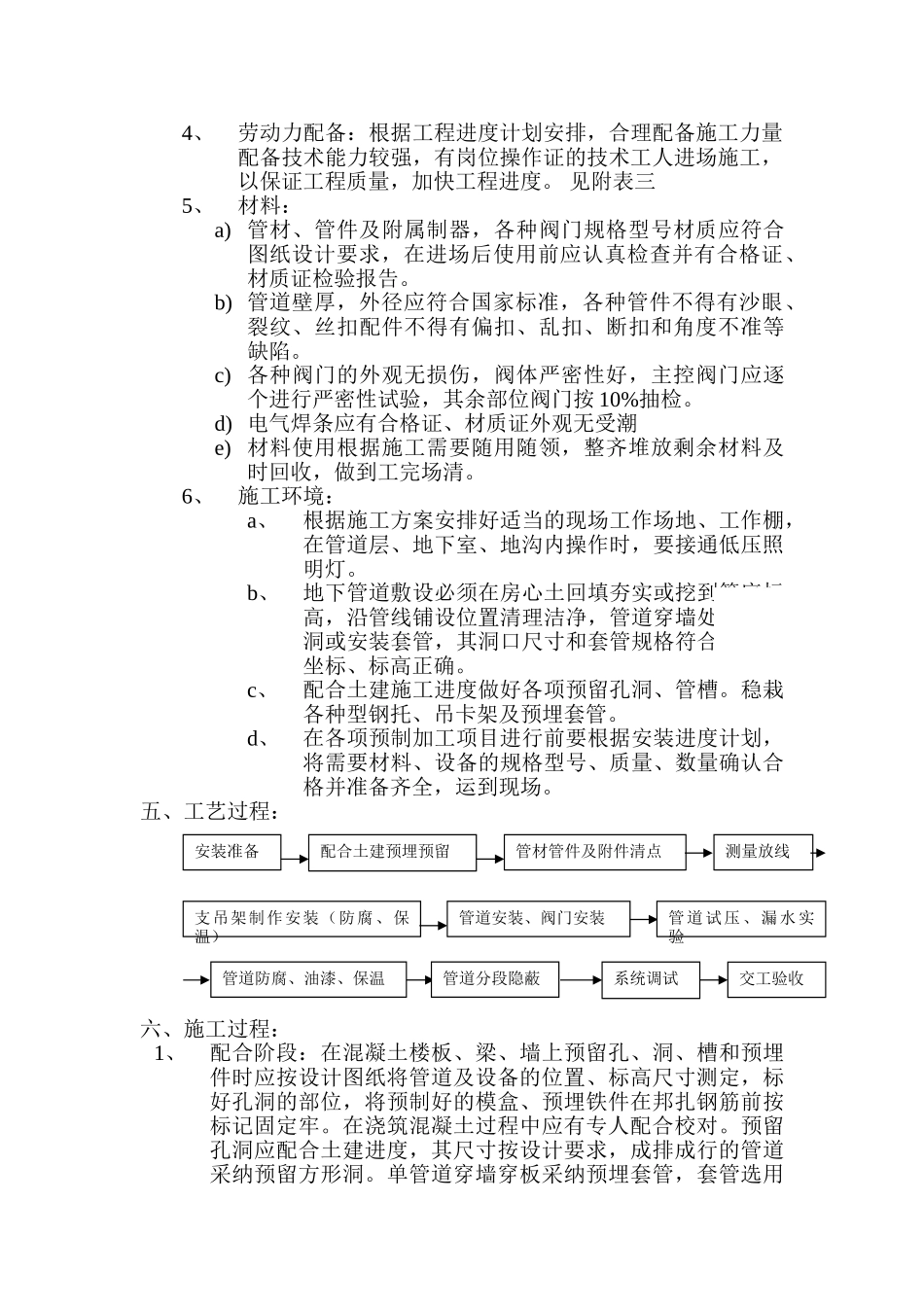

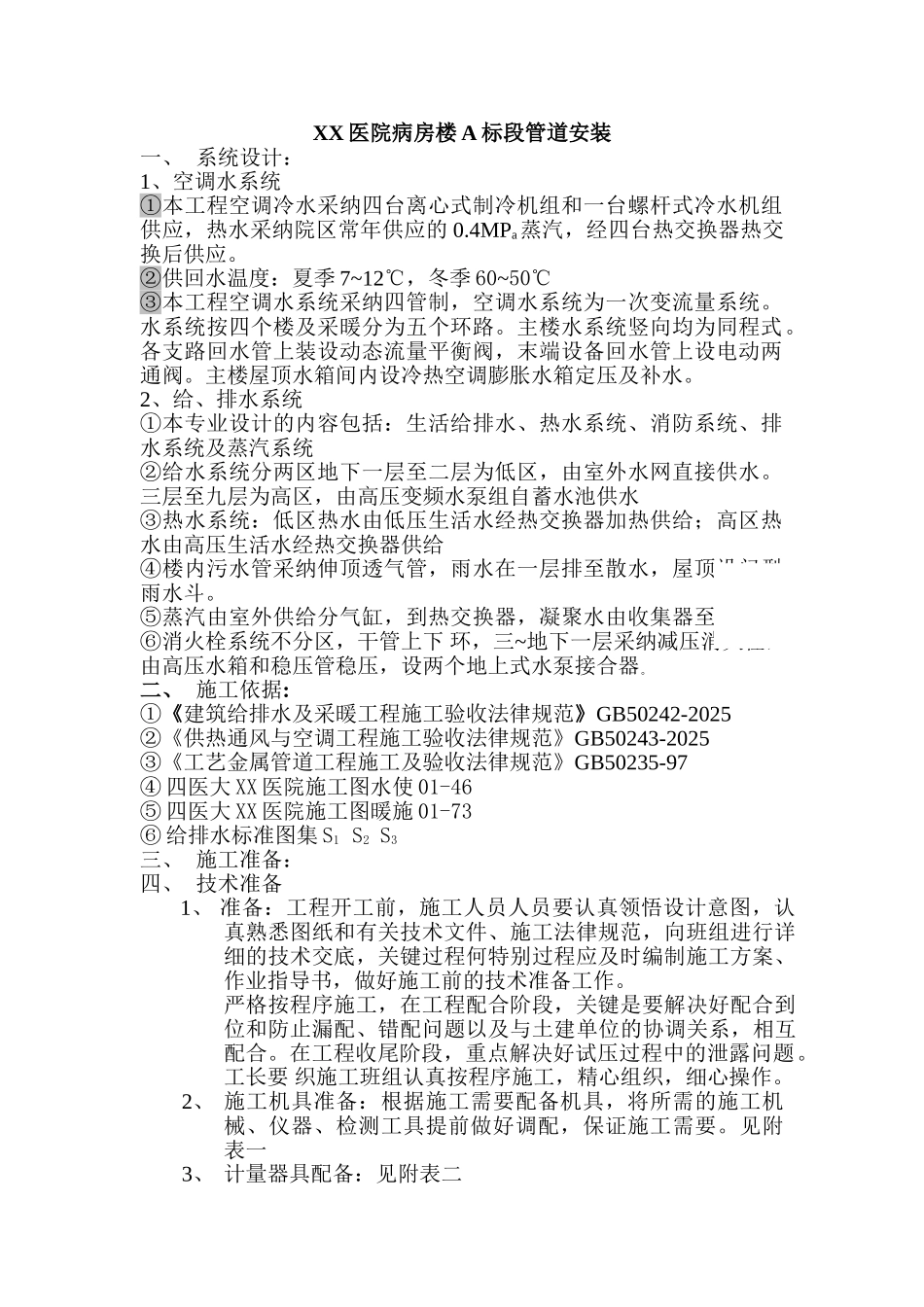

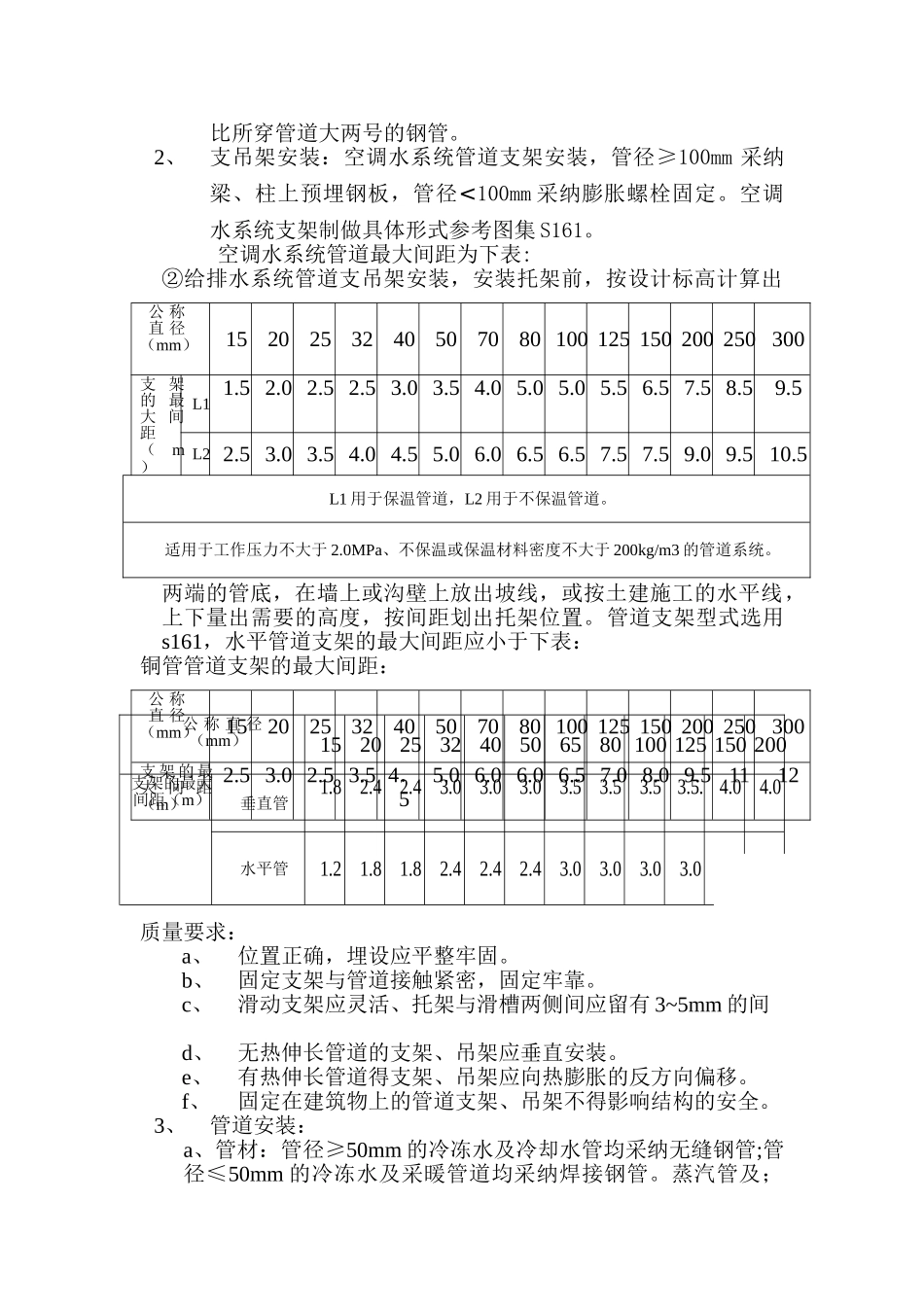

XX 医院病房楼 A 标段管道安装一、 系统设计:1、空调水系统①本工程空调冷水采纳四台离心式制冷机组和一台螺杆式冷水机组供应,热水采纳院区常年供应的 0.4MPa蒸汽,经四台热交换器热交换后供应。②供回水温度:夏季 7~12℃,冬季 60~50℃③本工程空调水系统采纳四管制,空调水系统为一次变流量系统。水系统按四个楼及采暖分为五个环路。主楼水系统竖向均为同程式。各支路回水管上装设动态流量平衡阀,末端设备回水管上设电动两通阀。主楼屋顶水箱间内设冷热空调膨胀水箱定压及补水。2、给、排水系统①本专业设计的内容包括:生活给排水、热水系统、消防系统、排水系统及蒸汽系统②给水系统分两区地下一层至二层为低区,由室外水网直接供水。三层至九层为高区,由高压变频水泵组自蓄水池供水③热水系统:低区热水由低压生活水经热交换器加热供给;高区热水由高压生活水经热交换器供给④楼内污水管采纳伸顶透气管,雨水在一层排至散水,屋顶设门型雨水斗。⑤蒸汽由室外供给分气缸,到热交换器,凝聚水由收集器至泵排出。⑥消火栓系统不分区,干管上下 环,三~地下一层采纳减压消火栓,由高压水箱和稳压管稳压,设两个地上式水泵接合器。 二、 施工依据:①《建筑给排水及采暖工程施工验收法律规范》GB50242-2025②《供热通风与空调工程施工验收法律规范》GB50243-2025③《工艺金属管道工程施工及验收法律规范》GB50235-97④ 四医大 XX 医院施工图水使 01-46⑤ 四医大 XX 医院施工图暖施 01-73⑥ 给排水标准图集 S1 S2 S3三、 施工准备:四、 技术准备1、 准备:工程开工前,施工人员人员要认真领悟设计意图,认真熟悉图纸和有关技术文件、施工法律规范,向班组进行详细的技术交底,关键过程何特别过程应及时编制施工方案、作业指导书,做好施工前的技术准备工作。严格按程序施工,在工程配合阶段,关键是要解决好配合到位和防止漏配、错配问题以及与土建单位的协调关系,相互配合。在工程收尾阶段,重点解决好试压过程中的泄露问题。工长要 织施工班组认真按程序施工,精心组织,细心操作。2、 施工机具准备:根据施工需要配备机具,将所需的施工机械、仪器、检测工具提前做好调配,保证施工需要。见附表一3、 计量器具配备:见附表二4、劳动力配备:根据工程进度计划安排,合理配备施工力量配备技术能力较强,有岗位操作证的技术工人进场施工,以保证工程质量,加快工程进度。 见附表三5、材料:a) 管材、管件及附属...
