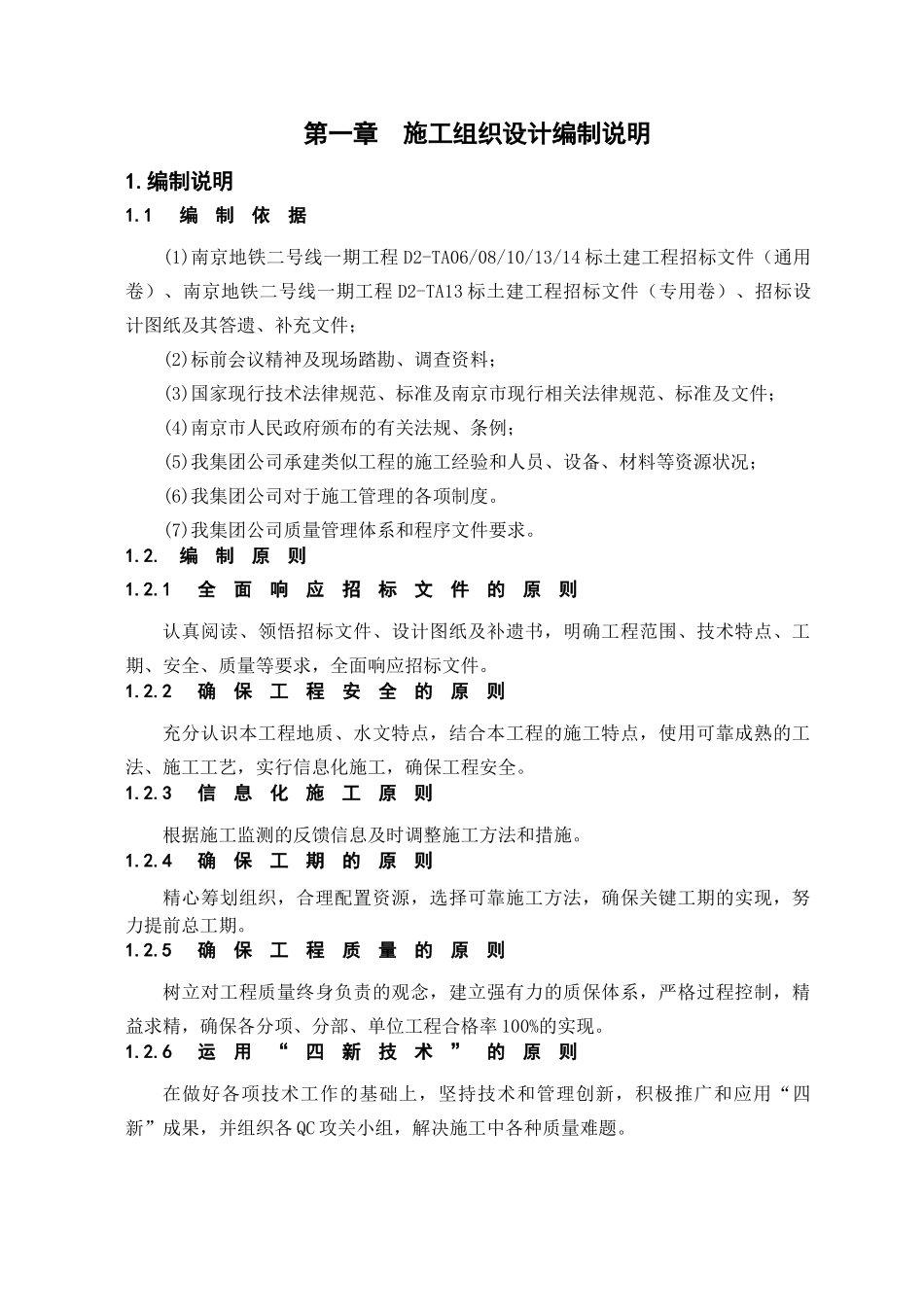

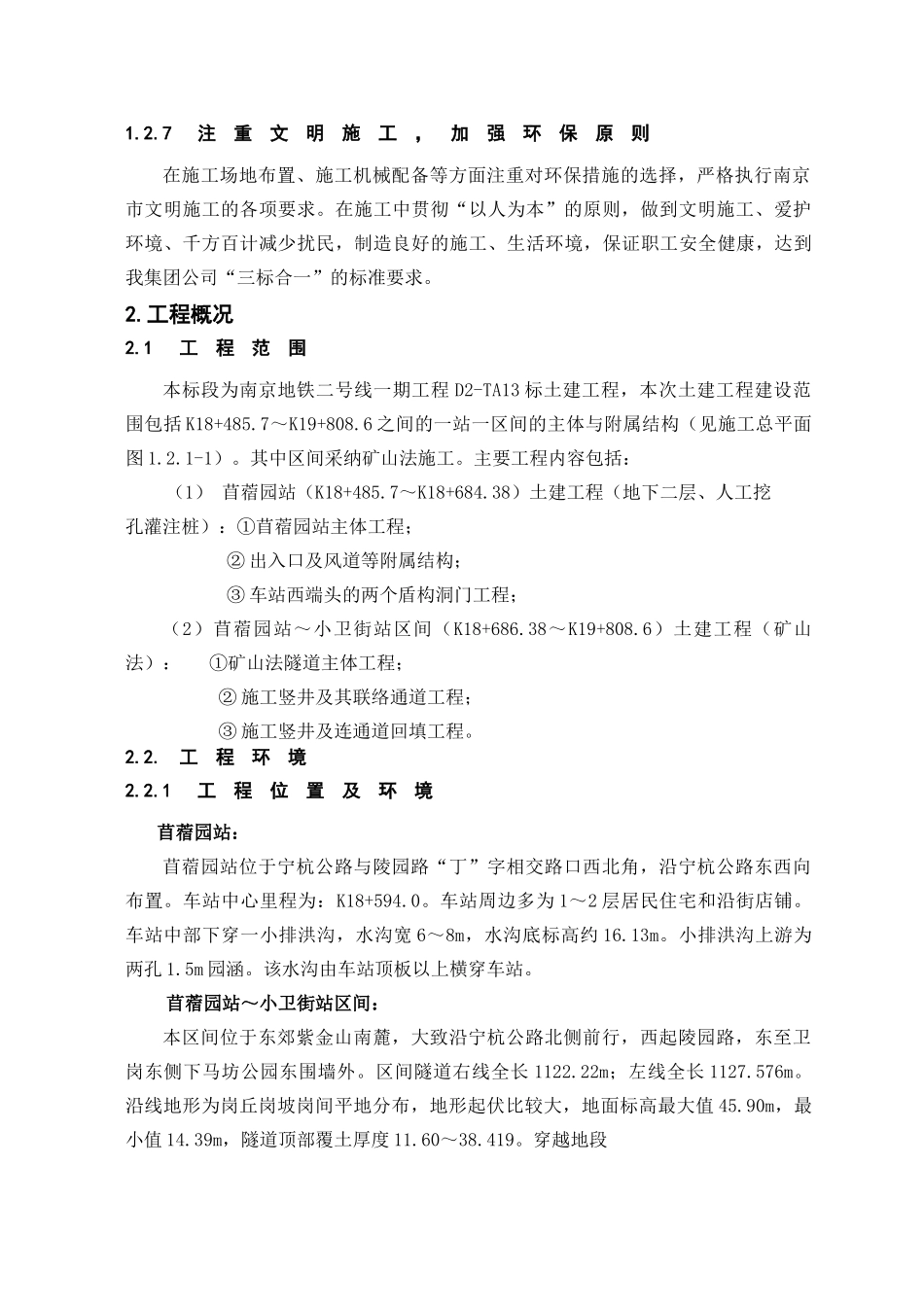

第一章 施工组织设计编制说明1.编制说明1.1 编制依据(1)南京地铁二号线一期工程 D2-TA06/08/10/13/14 标土建工程招标文件(通用卷)、南京地铁二号线一期工程 D2-TA13 标土建工程招标文件(专用卷)、招标设计图纸及其答遗、补充文件;(2)标前会议精神及现场踏勘、调查资料;(3)国家现行技术法律规范、标准及南京市现行相关法律规范、标准及文件; (4)南京市人民政府颁布的有关法规、条例;(5)我集团公司承建类似工程的施工经验和人员、设备、材料等资源状况;(6)我集团公司对于施工管理的各项制度。(7)我集团公司质量管理体系和程序文件要求。1.2.编制原则1.2.1 全面响应招标文件的原则认真阅读、领悟招标文件、设计图纸及补遗书,明确工程范围、技术特点、工期、安全、质量等要求,全面响应招标文件。1.2.2 确保工程安全的原则充分认识本工程地质、水文特点,结合本工程的施工特点,使用可靠成熟的工法、施工工艺,实行信息化施工,确保工程安全。1.2.3 信息化施工原则根据施工监测的反馈信息及时调整施工方法和措施。1.2.4 确保工期的原则精心筹划组织,合理配置资源,选择可靠施工方法,确保关键工期的实现,努力提前总工期。1.2.5 确保工程质量的原则树立对工程质量终身负责的观念,建立强有力的质保体系,严格过程控制,精益求精,确保各分项、分部、单位工程合格率 100%的实现。1.2.6 运用“四新技术”的原则在做好各项技术工作的基础上,坚持技术和管理创新,积极推广和应用“四新”成果,并组织各 QC 攻关小组,解决施工中各种质量难题。1.2.7 注重文明施工,加强环保原则在施工场地布置、施工机械配备等方面注重对环保措施的选择,严格执行南京市文明施工的各项要求。在施工中贯彻“以人为本”的原则,做到文明施工、爱护环境、千方百计减少扰民,制造良好的施工、生活环境,保证职工安全健康,达到我集团公司“三标合一”的标准要求。2.工程概况2.1 工程范围本标段为南京地铁二号线一期工程 D2-TA13 标土建工程,本次土建工程建设范围包括 K18+485.7~K19+808.6 之间的一站一区间的主体与附属结构(见施工总平面图 1.2.1-1)。其中区间采纳矿山法施工。主要工程内容包括:(1) 苜蓿园站(K18+485.7~K18+684.38)土建工程(地下二层、人工挖孔灌注桩):①苜蓿园站主体工程;② 出入口及风道等附属结构;③ 车站西端头的两个盾构洞门工程;(2)苜蓿园站~小卫街站区间(K18+686.38~K19+808.6)土建工程(...
