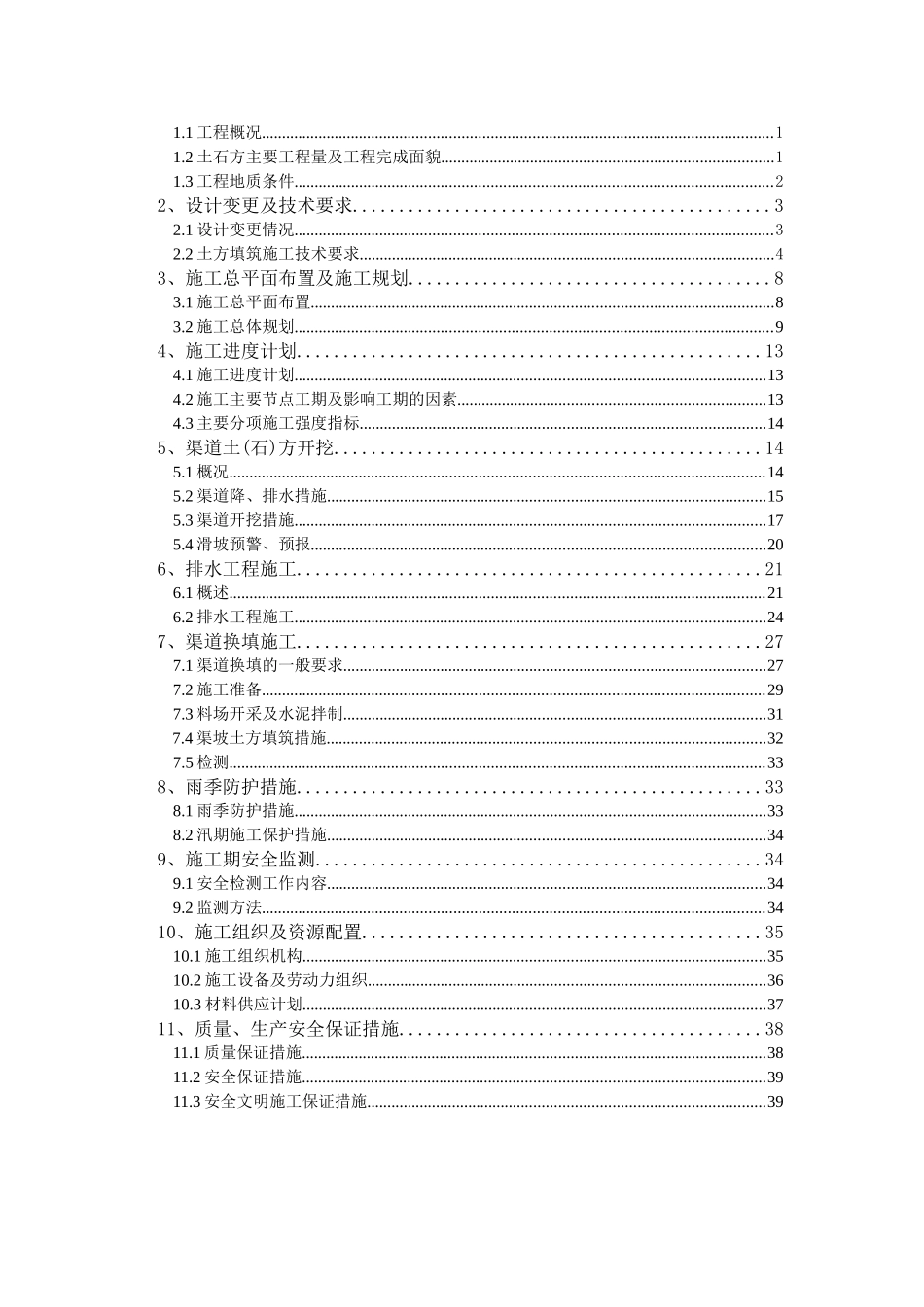

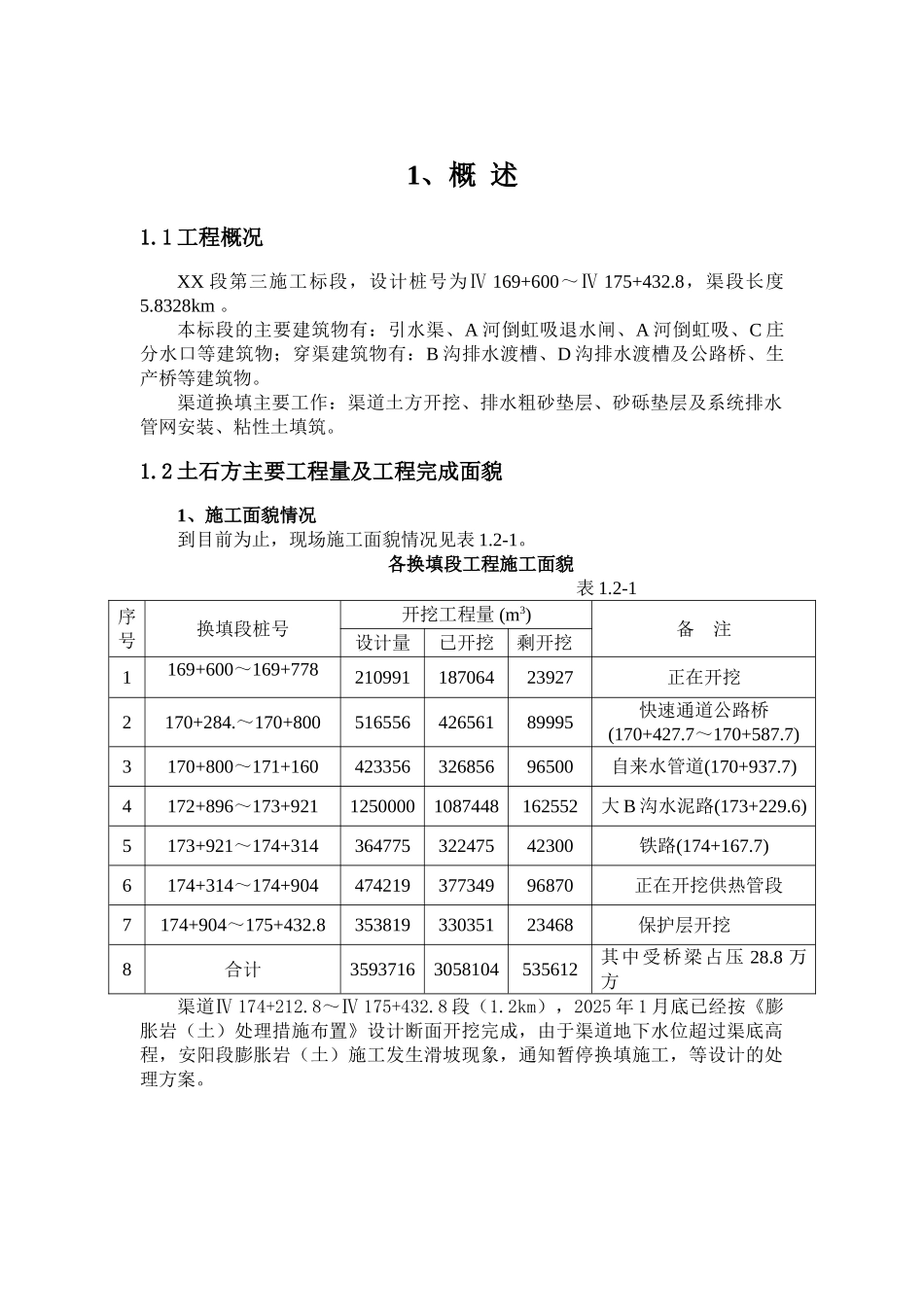

编号:南水北调 XX 一期工程总干渠 XX 北~XX 北段(XX 建管局直管和代建项目)XX 段施工Ⅲ标(合同编号:NHB-工程-03/2025-004) 渠道膨胀岩(土)开挖、换填施工方案(修).编 制: 审 核: 批 准: XXXX 工程局有限公司2025 年 4 月 25 日目 录1、概 述.........................................................11.1 工程概况............................................................................................................................11.2 土石方主要工程量及工程完成面貌.................................................................................11.3 工程地质条件....................................................................................................................22、设计变更及技术要求.............................................32.1 设计变更情况....................................................................................................................32.2 土方填筑施工技术要求.....................................................................................................43、施工总平面布置及施工规划.......................................83.1 施工总平面布置.................................................................................................................83.2 施工总体规划....................................................................................................................94、施工进度计划..................................................134.1 施工进度计划...................................................................................................................134.2 施工主要节点工期及影响工期的因素...........................................................................134.3 主要分项施工强度指标...................................................................................................145、渠道土(石)方开挖..............................................145.1 概况.....................................................................................................................
