14、压力罐、水箱柜等静止设备的安装一、材料设备的要求1、 主要材料(1)钢板=4~20mm 厚的不等,分别用于压力罐,水箱柜的底、边、顶各处
(2)菱形板、斜梯、立柱、导轨等水箱柜外人梯用料
(3)溢水管、补水管、排水管、膨胀管等相关管线设施及材料
2、 措施用料 钢板、型钢、钢管、木跳板、道木等顶板、壁板、胎具及斜梯组焊胎架、弧形卡具、现场钢平台、运输及堆放用料
二、 主要机具及其劳动生产率:1、 主要机具 汽车起重机、液压提升机、电焊机、水压泵、气焊机具、焊条烘干箱、角向磨光机、手动导链、水准仪等
2、 劳动力安排(仅为举例)铆工 18 人,电焊工 18 人,起重机 10 人,油工 6 人,气焊工 2 人,测量工 2 人,电工 2 人,钳工 1 人
三、施工作业条件1、 压力罐的作业条件(1) 对压力罐基础的标高、坡度、直径进行复测验收,并办理中间交接的验收工作
(2) 对压力罐半成品板和型钢构件进行几何尺寸复测,核查材料的质量证明书,并同时办理中间交接的验收工作
(3) 施工现场的吊车道路畅通,各种胎具和措施用料配备齐全
(4) 提升机、液压泵,液压管、液压油及电源线配备齐全
2、水箱柜的作业条件(1)对箱柜基础的标高、坡度、直径、基准线、砂层厚度和平整度进行复测,并办理中间交接验收
(2)对箱柜半成品构件进行几何尺寸复验,同时还应该核查各类半成品材料的质量证明书,并做好检测资料的记录和收集归档工作
(3)完成箱柜水槽壁板、塔体导轨、菱形板等特别构件的堆放胎具和运输胎具的制作
(4)箱柜组焊所需的浮排钢管、板材、型钢和木跳板等材料配备齐全
(5)现场组拼构件的钢平台,应设完成
施工道路要畅通
供水管和水代给量要有保障
(6)施工用电和电缆敷设,以及一级电闸箱、二级箱和所需的电气设备全部准备完毕

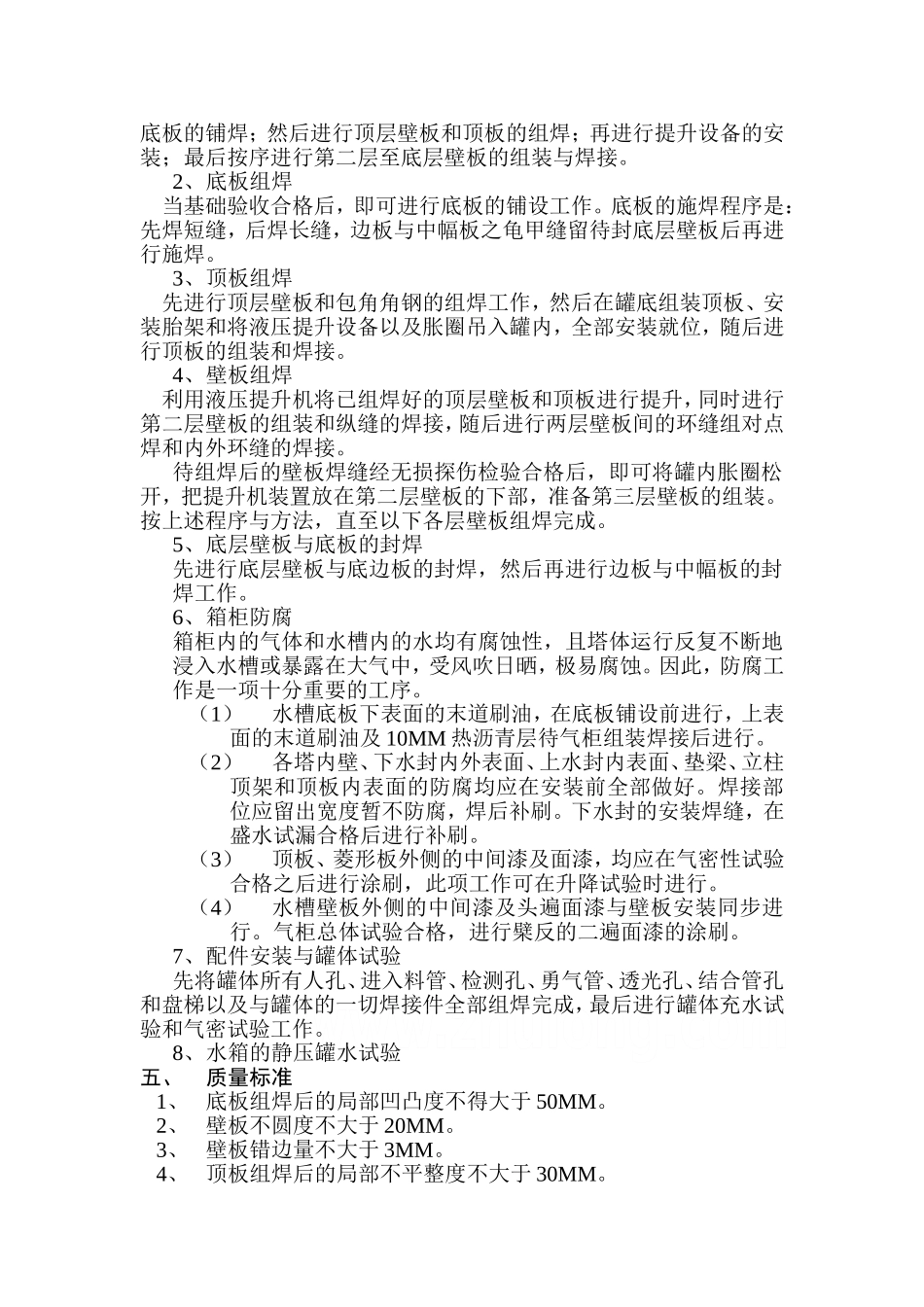

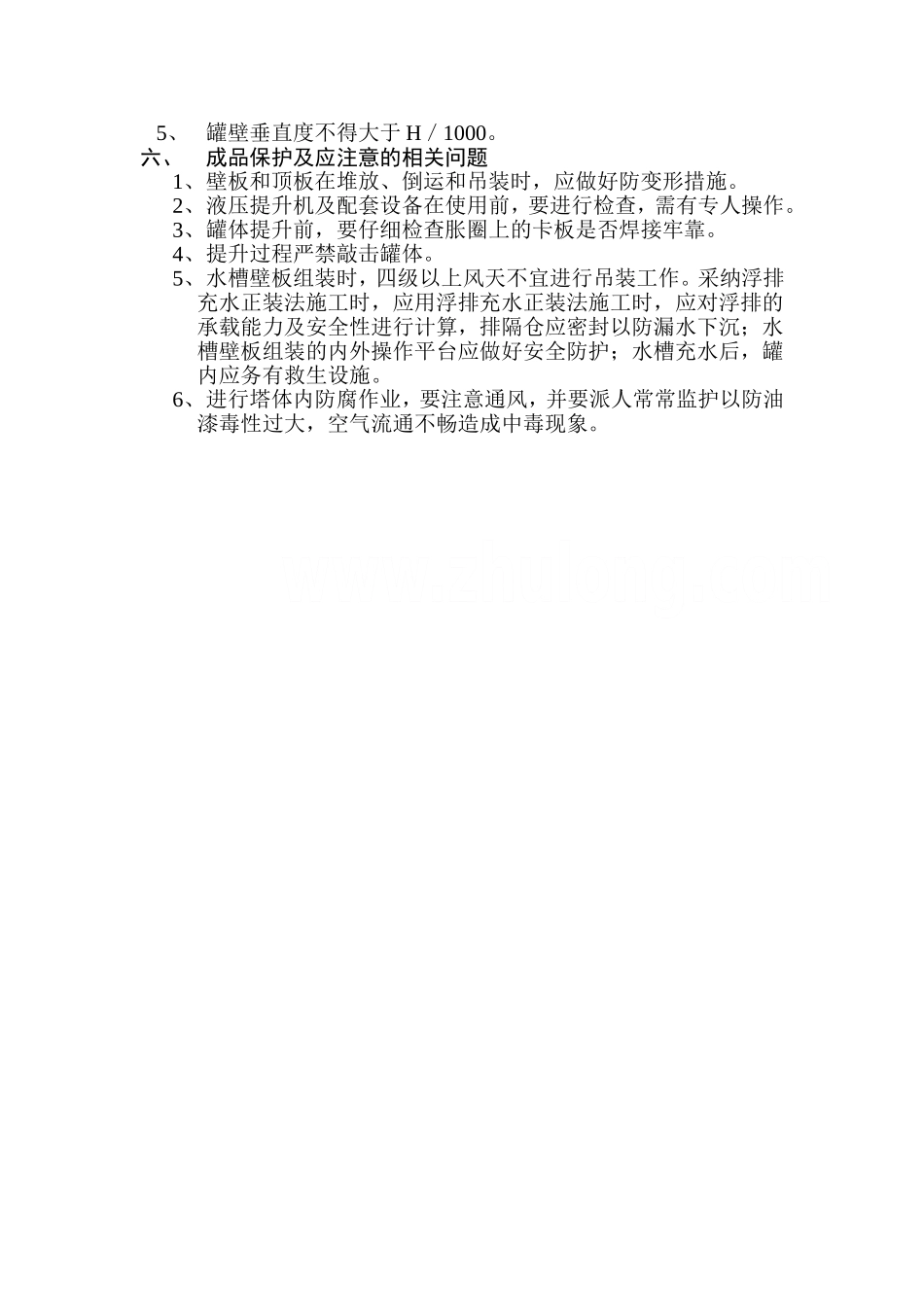

四、操作工艺1、施工程序 采纳液压提升设备进行压力罐安装的主要施工程序是
