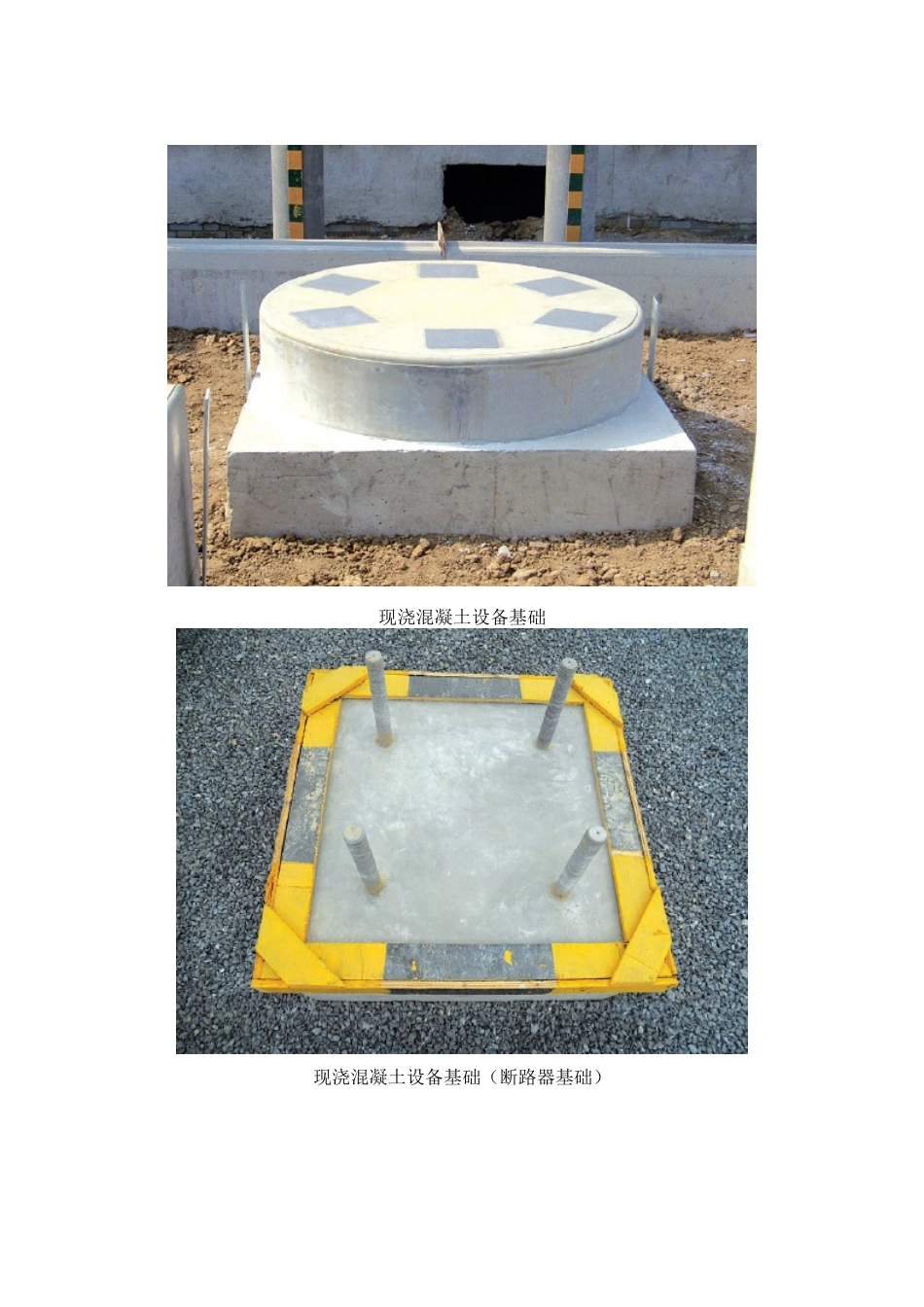

变电站现浇混凝土设备基础(其他设备)工艺标准1、施工工艺标准(1) 采纳清水混凝土施工工艺,表面平整、光滑,棱角分明,颜色一致,无蜂窝麻面,无气泡。(2) 基础露出地面部分阳角应设置圆弧倒角。(3) 允许偏差:1)断路器基础相间距离偏差≤5mm,同相偏差≤5mm。地脚螺栓中心偏差应≤2mm,高度偏差0~10mm。2)隔离开关设备基础同组中心偏差≤5mm。3)如施工图纸和产品说明书有更高要求,应予满足2、施工要点(1) 材料:宜采纳普通硅酸盐水泥,强度等级≥42.5,质量要求符合现行GB 175。粗骨料采纳碎石或卵石,当混凝土强度≥C30时,含泥量≤1%;当混凝土强度<C30 时,含泥量≤2%。细骨料应采纳中砂,当混凝土强度≥C30 时,含泥量≤3%;当混凝土强度<C30 时,含泥量≤5%,其他质量要求符合现行JGJ 52。宜采纳饮用水拌和,当采纳其他水源时水质应达到现行JGJ 63的规定。(2) 模板采纳15mm 厚度以上胶合板或其他大模板,表面平整、清洁、光滑。若模板表面光洁度无法达到要求时也可贴1mm厚PVC板。(3) 模板拼缝处加海绵条,板缝间要用腻子补齐后粘贴20~50mm 宽透明胶带防止漏浆。(4) 断路器地脚螺栓在基础混凝土浇筑前根据安装图定位精确,固定牢固。(5) 混凝土采纳全面分层法浇筑,分层厚度为300~500mm,并保证下层混凝土初凝前浇筑上层混凝土,以避开出现冷缝。振捣时尽量避开与钢筋及埋件或地脚螺栓接触,严禁与模板接触。(6) 混凝土顶标高用水准仪控制,表面用铁抹原浆压光,至少赶压三遍成活。(7) 基础阳角做圆弧倒角时宜使用塑料角线。(8) 基础混凝土应根据季节和气候实行相应的养护措施,冬期施工应实行防冻措施。现浇混凝土设备基础现浇混凝土设备基础(断路器基础)
