电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

变电站端子箱砌体基础施工工艺标准及施工要点

变电站端子箱砌体基础施工工艺标准及施工要点_第1页
1/2
变电站端子箱砌体基础施工工艺标准及施工要点_第2页
2/2

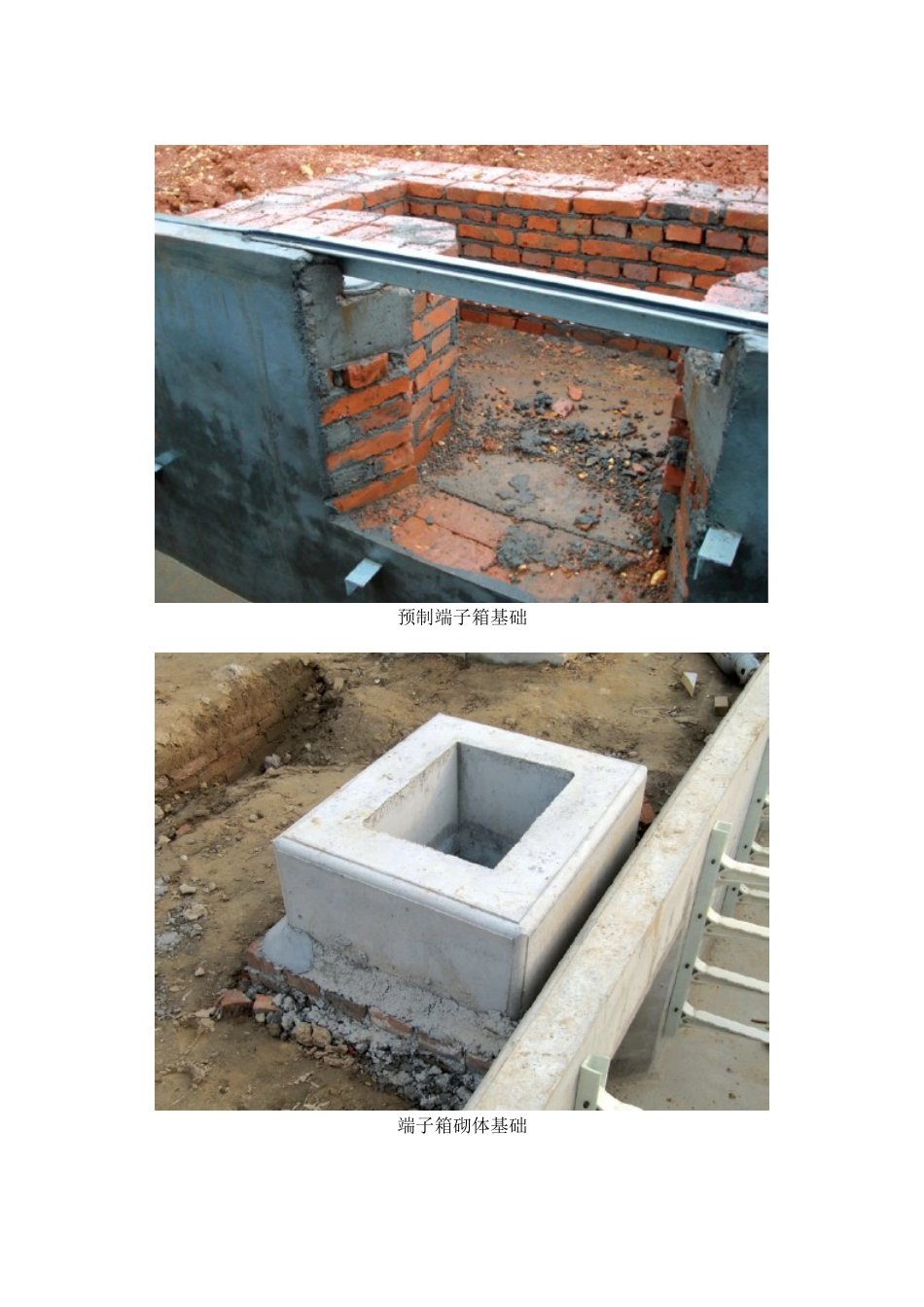

变电站端子箱砌体基础施工工艺标准及施工要点1、施工工艺标准(1) 砌体砂浆饱满密实,砌体水平灰缝的砂浆饱满度不小于80%。(2) 外露部分采纳预制混凝土压顶,阳角倒圆角。(3) 平整度偏差≤3mm;垂直度偏差≤3mm2、施工要点(1) 材料:宜采纳普通硅酸盐水泥,强度等级≥42.5。采纳中砂,含泥量≤5%,使用前过筛。宜采纳饮用水拌和,当采纳其他水源时水质应达到现行JGJ 63的规定。采纳MU15蒸压灰砂砖、混凝土砖、页岩砖。(2) 定位放线:根据测量定位方格网基准点,采纳经纬仪定出端子箱位置线。(3) 基槽开挖:在开挖电缆沟的同时开挖端子箱基础。(4) 砌筑:砌筑时砖的含水率应控制在10%~15%范围,根据端子箱位置在底板混凝土表面定位弹线,确定基础边线,排砖砌筑。砂浆按配合比搅拌,控制好稠度。砂浆应保证3h 内砌筑完毕,砌砖时铺灰长度不应超过500mm,并逐层砌筑,及时清理落地残余砂浆。(5) 预制混凝土压顶:1)预制混凝土压顶采纳清水混凝土倒圆角工艺,宜采纳定型模板,工厂化制作,先制作样板后施工。2)采纳定型模板、倒扣法预制混凝土压顶。支设混凝土模板时,压顶顶面朝下。模板内需粘贴PVC 板,并将压顶上口两个阳角用边长PVC 圆角倒角,圆角粘贴平直、无缝隙,接缝严密。3)混凝土浇筑:严格控制原材料质量及搅拌质量,混凝土振捣密实、振点均匀,不漏振或过振。混凝土终凝12h 后开始洒水养护,并用棉毡覆盖,养护不少于7 天。4)压顶安装前应用 M15 水泥砂浆坐浆15mm找平。(6) 粉刷:采纳M15 水泥砂浆打底,第二层采纳1:2水泥砂浆压光。粉刷前要充分浇水湿润;砂浆的原材料应采纳同一批次进场材料,砂浆配比应统一。砖砌端子箱两侧均进行粉刷。(7) 端子箱与电缆沟连接处宜设置变形缝采纳硅酮耐候胶嵌缝。预制端子箱基础端子箱砌体基础

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

变电站端子箱砌体基础施工工艺标准及施工要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
