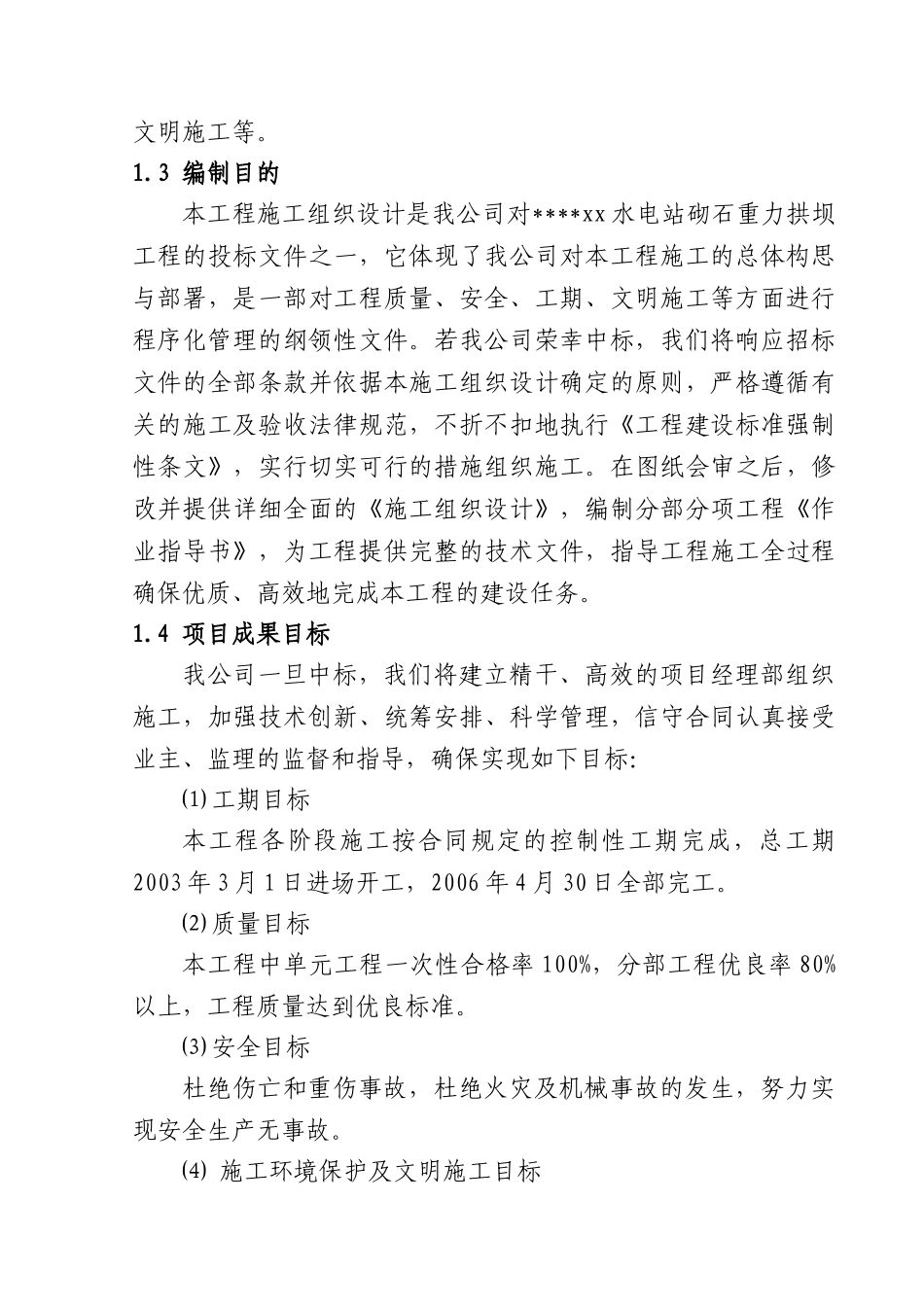

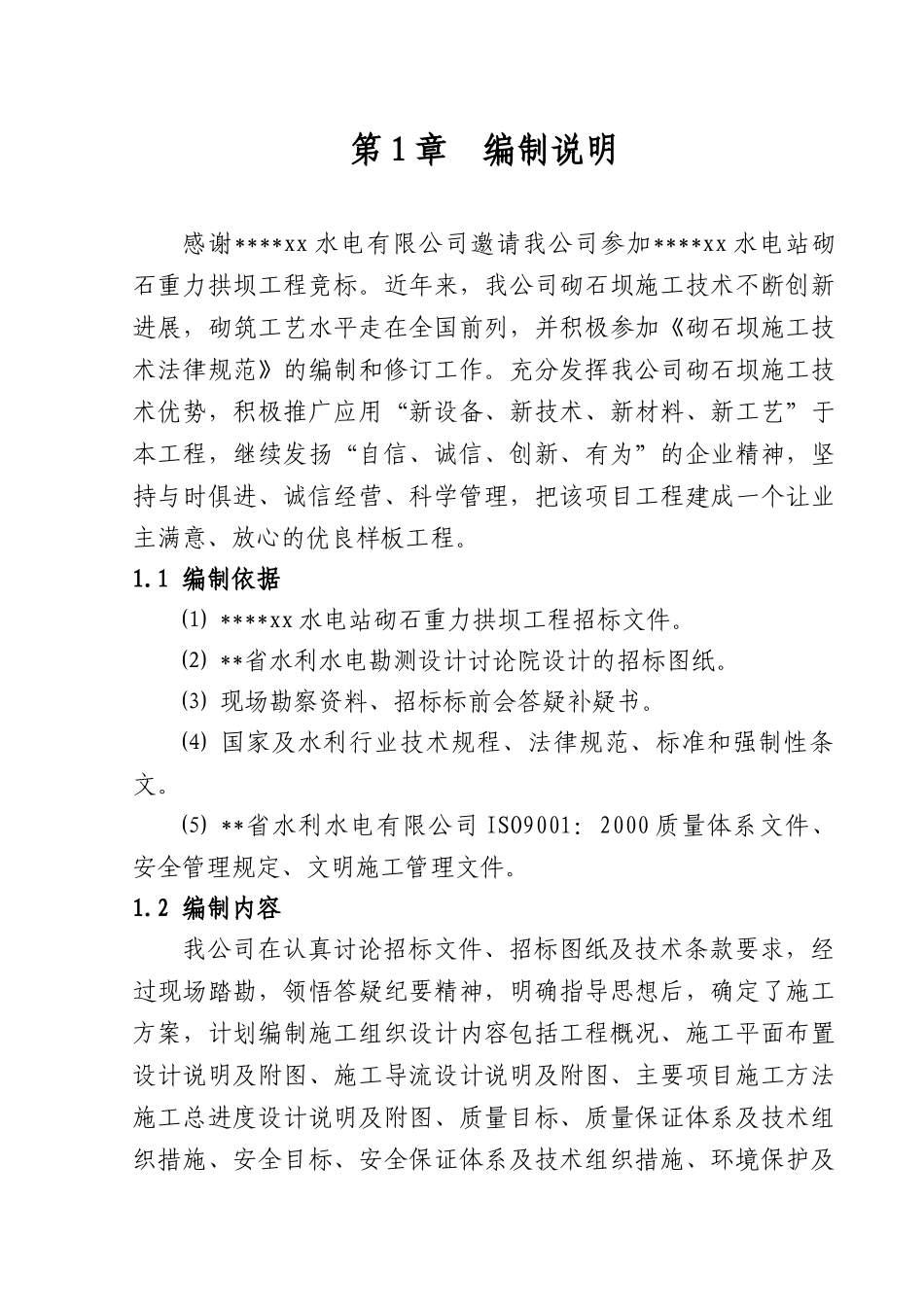

第 1 章 编制说明感谢****xx 水电有限公司邀请我公司参加****xx 水电站砌石重力拱坝工程竞标。近年来,我公司砌石坝施工技术不断创新进展,砌筑工艺水平走在全国前列,并积极参加《砌石坝施工技术法律规范》的编制和修订工作。充分发挥我公司砌石坝施工技术优势,积极推广应用“新设备、新技术、新材料、新工艺”于本工程,继续发扬“自信、诚信、创新、有为”的企业精神,坚持与时俱进、诚信经营、科学管理,把该项目工程建成一个让业主满意、放心的优良样板工程。 1.1 编制依据⑴ ****xx 水电站砌石重力拱坝工程招标文件。⑵ **省水利水电勘测设计讨论院设计的招标图纸。⑶ 现场勘察资料、招标标前会答疑补疑书。⑷ 国家及水利行业技术规程、法律规范、标准和强制性条文。⑸ **省水利水电有限公司 ISO9001:2000 质量体系文件、安全管理规定、文明施工管理文件。1.2 编制内容我公司在认真讨论招标文件、招标图纸及技术条款要求,经过现场踏勘,领悟答疑纪要精神,明确指导思想后,确定了施工方案,计划编制施工组织设计内容包括工程概况、施工平面布置设计说明及附图、施工导流设计说明及附图、主要项目施工方法施工总进度设计说明及附图、质量目标、质量保证体系及技术组织措施、安全目标、安全保证体系及技术组织措施、环境保护及文明施工等。1.3 编制目的本工程施工组织设计是我公司对****xx 水电站砌石重力拱坝工程的投标文件之一,它体现了我公司对本工程施工的总体构思与部署,是一部对工程质量、安全、工期、文明施工等方面进行程序化管理的纲领性文件。若我公司荣幸中标,我们将响应招标文件的全部条款并依据本施工组织设计确定的原则,严格遵循有关的施工及验收法律规范,不折不扣地执行《工程建设标准强制性条文》,实行切实可行的措施组织施工。在图纸会审之后,修改并提供详细全面的《施工组织设计》,编制分部分项工程《作业指导书》,为工程提供完整的技术文件,指导工程施工全过程确保优质、高效地完成本工程的建设任务。1.4 项目成果目标我公司一旦中标,我们将建立精干、高效的项目经理部组织施工,加强技术创新、统筹安排、科学管理,信守合同认真接受业主、监理的监督和指导,确保实现如下目标:⑴ 工期目标本工程各阶段施工按合同规定的控制性工期完成,总工期2003 年 3 月 1 日进场开工,2006 年 4 月 30 日全部完工。⑵ 质量目标本工程中单元工程一次性合格率 100%,分部工程优良率 80%...
