目 录 1 . 工 程 概 况2 . 施 工 目 标 及 施 工 部 署3 . 资 源 配 备 计 划4 .施工现场平面布置及用地计划5 .各分部分项主要施工方案与技 术 措 施6 .施工进度计划及工期保证的措 施7 . 工 程 质 量 的 保 证 措 施8 .工程渗漏及质量通病预防措施9 . 保 证 安 全 的 技 术 措 施10 . 文 明 施 工 保 证 措 施 和 标 化 管理 措 施11 . 环 境 保 护 措 施12 . 特 别 部 位 施 工 技 术 措 施13 . 季 节 性 施 工 技 术 措 施14 . 成 品 保 护 措 施15 . 降 低 工 程 成 本 措 施16 . 工 程 回 访 和 维 修 服 务 措 施17 . 附 表1
1 工程基本概况1
1 本工程位于合肥市**开发区繁华大道以北,**路以西,是一座多功能高层办公楼
工程总建筑面积20333
65㎡,其中地上17940
93㎡,地下2392
72 ㎡;主楼地上11层,地下一层;建筑高度46m ,底层及11层层高分别为4
5 米,其余2-10层层高均为3
工程结构类别为小高层办公楼,建筑等级为三类,建筑耐火等级为二级,抗震设防烈度七度,屋面和地下室防水等级分别为Ⅲ级和Ⅰ级,设计使用年限50年
负一层地下室为人防地下室,防护等级为六级,平常功能为汽车库,战时功能为二等人员掩蔽所,掩蔽面积为11660 ㎡,该人防地下室为一个防护单元分四个抗爆单元
本工程施工现场目前“三通一平”已经基本完成,具备开工条件
施工现场临时用水、用电由建设单位在工程开工前按规定接至施工现场边缘,施工总承包单位在进场后应自己安装施工场地内的临时供水、供电、供气管线及计量表具

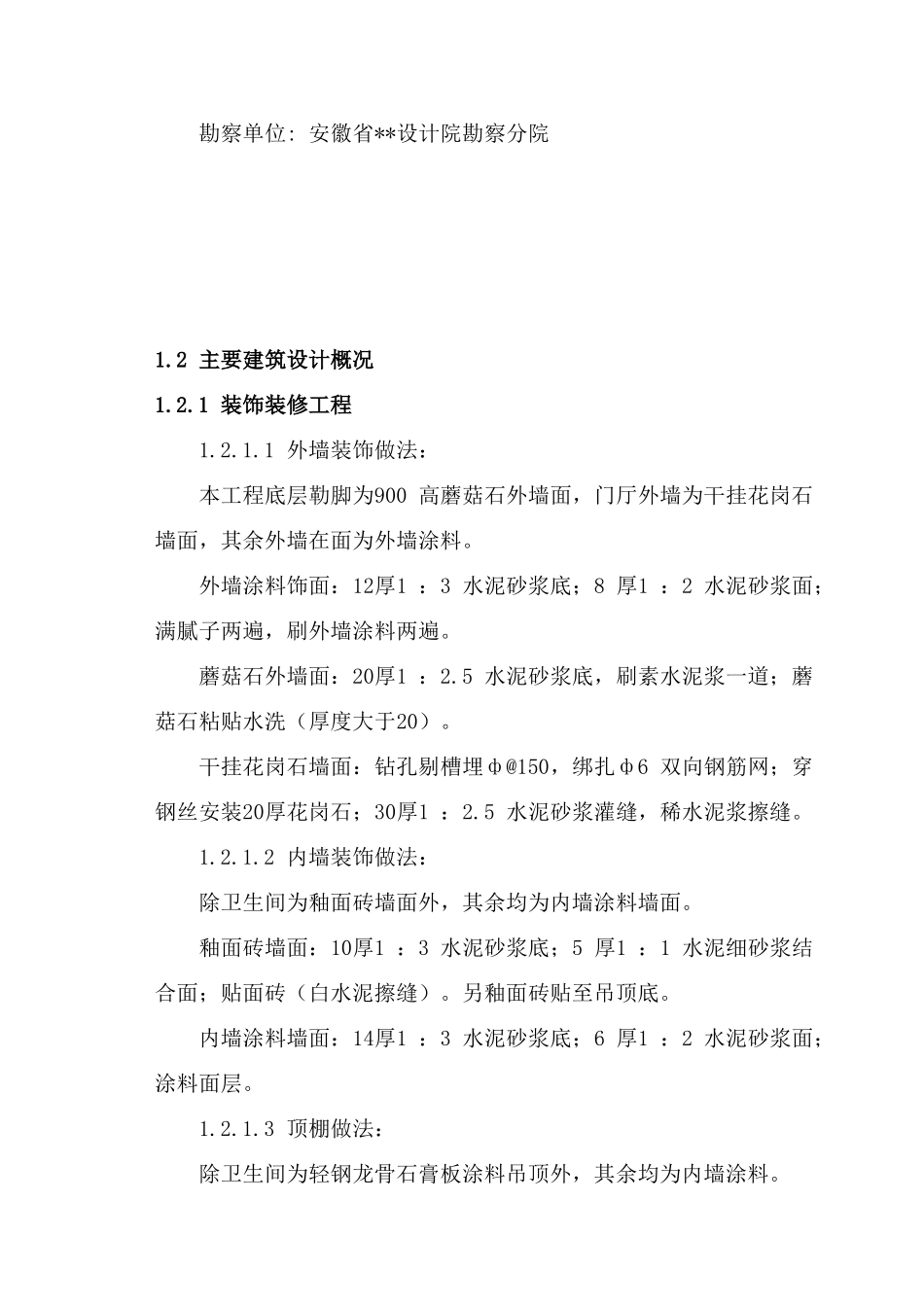

业主单位: 安徽**工程科技有限公司设计单位: 合肥**建筑设计讨论院勘察单位: 安徽省**设计院
