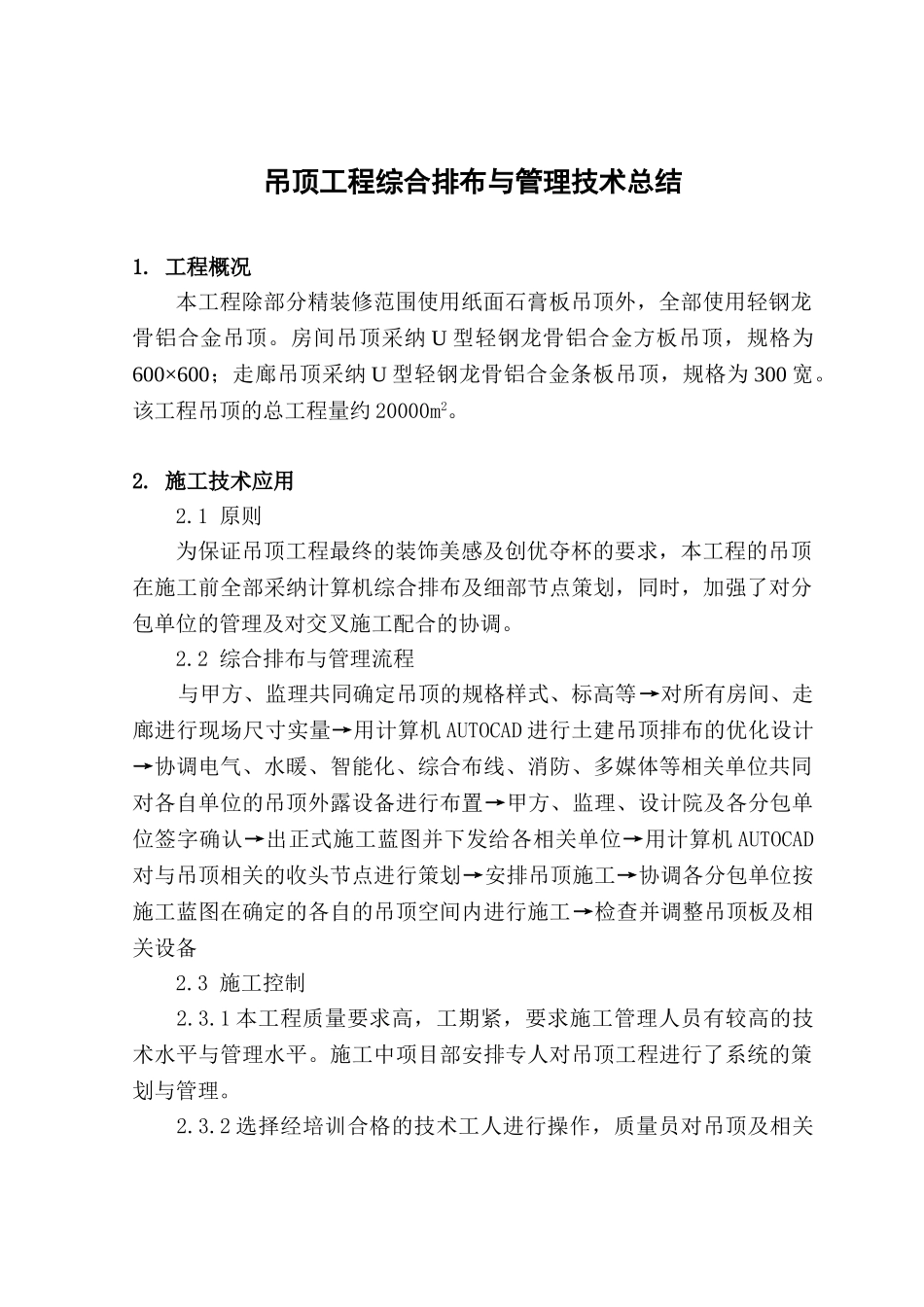

吊顶工程综合排布与管理技术总结1
工程概况本工程除部分精装修范围使用纸面石膏板吊顶外,全部使用轻钢龙骨铝合金吊顶
房间吊顶采纳 U 型轻钢龙骨铝合金方板吊顶,规格为600×600;走廊吊顶采纳 U 型轻钢龙骨铝合金条板吊顶,规格为 300 宽
该工程吊顶的总工程量约 20000m2
施工技术应用2
1 原则为保证吊顶工程最终的装饰美感及创优夺杯的要求,本工程的吊顶在施工前全部采纳计算机综合排布及细部节点策划,同时,加强了对分包单位的管理及对交叉施工配合的协调
2 综合排布与管理流程与甲方、监理共同确定吊顶的规格样式、标高等→对所有房间、走廊进行现场尺寸实量→用计算机 AUTOCAD 进行土建吊顶排布的优化设计→协调电气、水暖、智能化、综合布线、消防、多媒体等相关单位共同对各自单位的吊顶外露设备进行布置→甲方、监理、设计院及各分包单位签字确认→出正式施工蓝图并下发给各相关单位→用计算机 AUTOCAD对与吊顶相关的收头节点进行策划→安排吊顶施工→协调各分包单位按施工蓝图在确定的各自的吊顶空间内进行施工→检查并调整吊顶板及相关设备2
3 施工控制2
1 本工程质量要求高,工期紧,要求施工管理人员有较高的技术水平与管理水平
施工中项目部安排专人对吊顶工程进行了系统的策划与管理
2 选择经培训合格的技术工人进行操作,质量员对吊顶及相关设备的安装实施跟踪检查
3 施工前对各分包单位进行了仔细,细致的技术交底
同时,进行了现场样板控制,经确认后再开始大面积展开
4 由于吊顶内的管线、设备比较复杂,交叉施工不可避开
施工过程中,安排专人对各相关的分包单位进行协调与管理,使吊顶工程的观感能够达到预期目标
4 技术要点 2

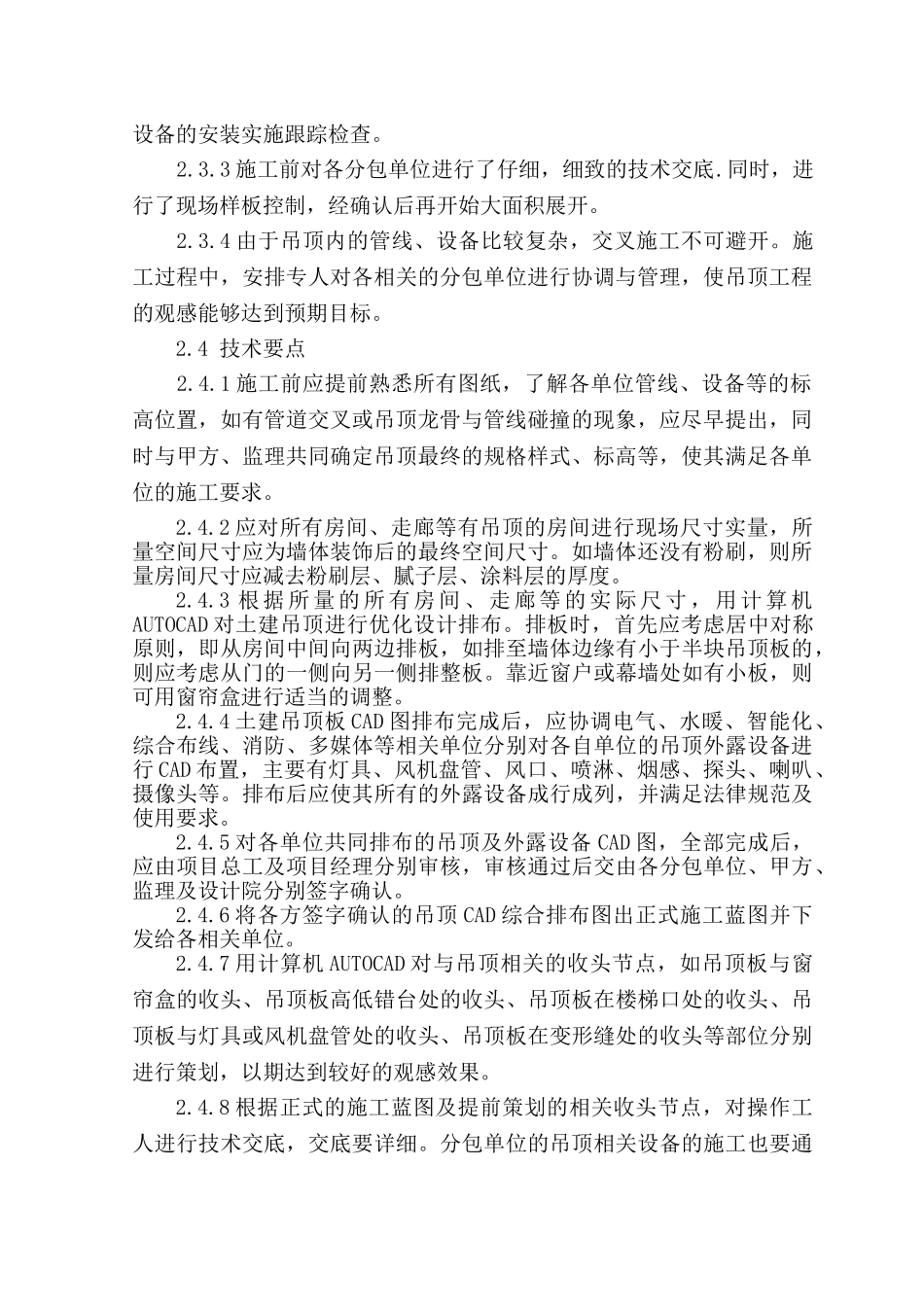

1 施工前应提前熟悉所有图纸,了解各单位管线、设备等的标高位置,如有管道交叉或吊顶龙骨与管线碰撞的现象,应尽早提出,同时与
