中国建筑 项目管理表格分部分项工程施工技术交底表格编号CSCEC-PM-0428-1项目名称及编码河南世贸建设投资有限公司安阳市进口商品直营中心项目第 1 页共 4 页施工单位中建七局安装工程有限公司分部分项工程名称进口商品直营中心基础地脚螺栓安装工程量分包公司负责人交底内容:一、施工准备: 1、主要机具: 电焊机、水准仪、施工线和钢卷尺、全站仪、铁锤、经纬仪两台、水平尺
2、作业条件: (1)为保证施工质量和最大缩短工期,拿到图纸后要仔细审核,确定每个部位所需要的锚栓型号
检查锚栓的位置与基础柱中的钢筋是否交叉及有无其它施工矛盾
(2)加工锚栓和定位钢板,做完前期准备工作;确定锚栓相对位置、标高
浇注混凝土等工序安排专人操作,对出现移位的锚栓要及时校正
并在每道工序完工后进行仔细检查
(3)定位钢板进场后要逐一检查定位钢板的孔位、孔径,不满足要求的,一律不得使用
(4)安排夜间施工时,应有足够的照明设施,并要合理安排安装顺序,已进入场地的锚栓做好保护工作
二、操作工艺1、工艺流程: 确定预埋锚栓型号 →锚栓定位 →轴线、标高确定→预下锚栓→放置定位钢板、固定锚栓→放置螺栓组→地脚螺栓固定→浇筑混凝土→位置复核→ 锚栓防护2、施工流程、要点(1)螺栓要求丝扣均匀、螺纹长度满足设计要求及法律规范要求
地脚螺栓托板和加劲板采纳人工电弧焊焊结,要求焊缝均匀、饱满、无焊瘤和气孔,焊缝尺寸必须符合设计要求
螺栓进场后由材料员和质检员进行验收,检查螺栓规格、尺寸、数量丝扣长度是否符合设计要求,验收合格后按规格码放整齐,并做好标识
(2)轴线、标高确定 根据施工图纸要求,在承台及扩展基础预埋地脚螺栓处,需进行轴线放线定位,以确定其水平位置和标高

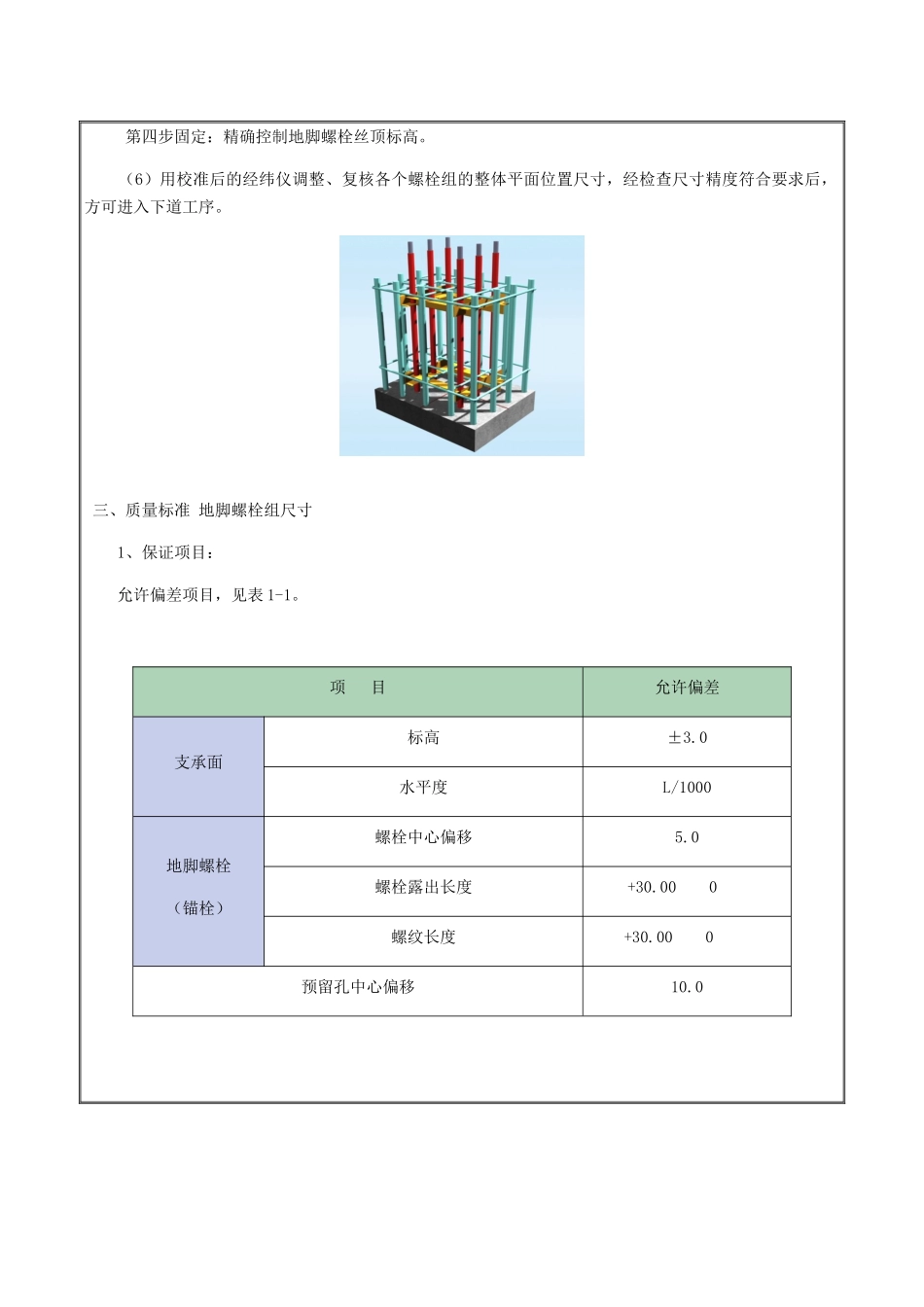

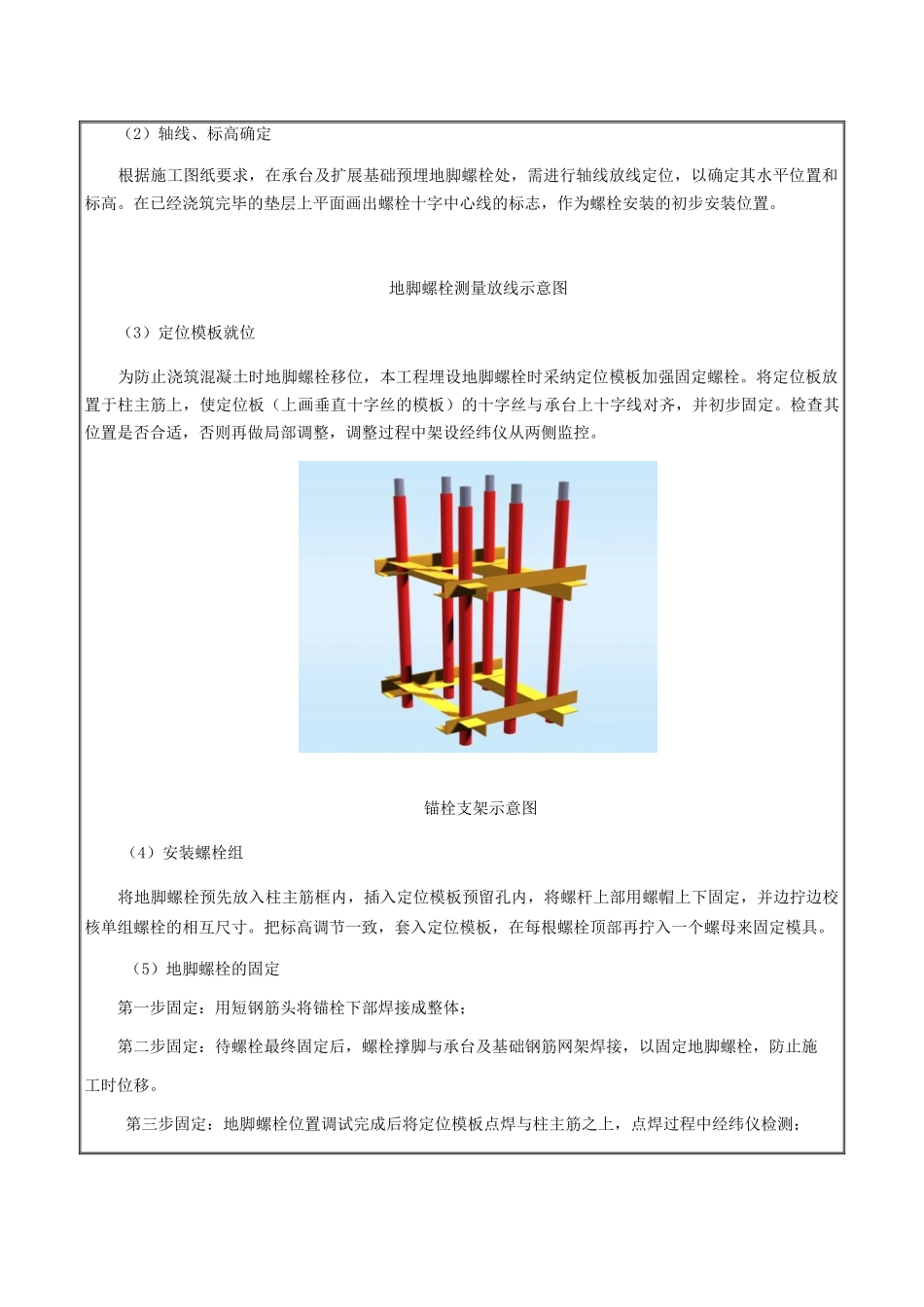

在已经浇筑完毕的垫层上平面画出螺栓十字中心线的标志,作为螺栓安装的初步安装位置
地脚螺栓测量放线示意图(3)定位模板就位 为防止浇筑混凝土时地脚
