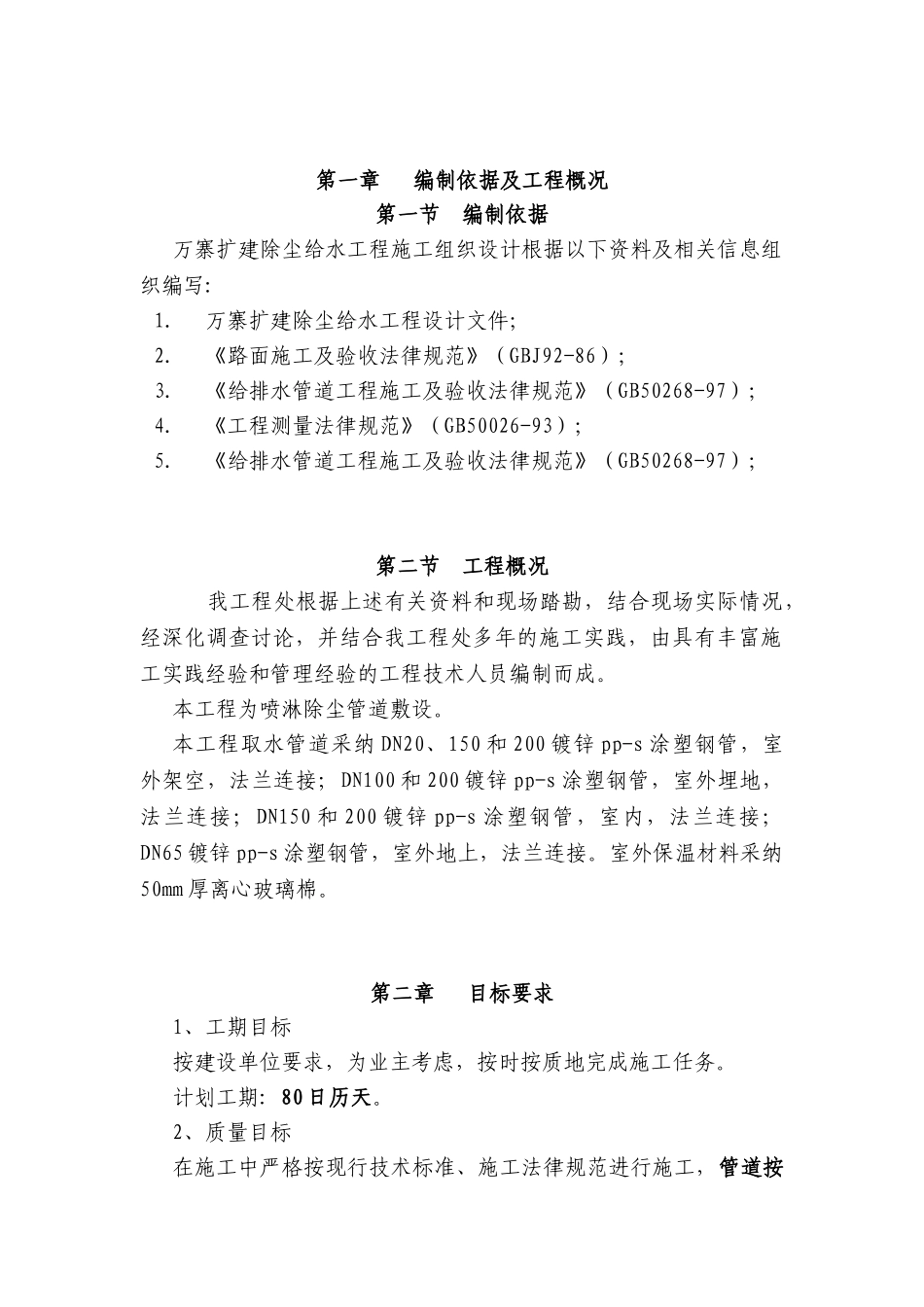

第一章 编制依据及工程概况第一节 编制依据万寨扩建除尘给水工程施工组织设计根据以下资料及相关信息组织编写:1
万寨扩建除尘给水工程设计文件;2
《路面施工及验收法律规范》(GBJ92-86);3
《给排水管道工程施工及验收法律规范》(GB50268-97);4
《工程测量法律规范》(GB50026-93);5
《给排水管道工程施工及验收法律规范》(GB50268-97);第二节 工程概况 我工程处根据上述有关资料和现场踏勘,结合现场实际情况,经深化调查讨论,并结合我工程处多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成
本工程为喷淋除尘管道敷设
本工程取水管道采纳 DN20、150 和 200 镀锌 pp-s 涂塑钢管,室外架空,法兰连接;DN100 和 200 镀锌 pp-s 涂塑钢管,室外埋地,法兰连接;DN150 和 200 镀锌 pp-s 涂塑钢管,室内,法兰连接;DN65 镀锌 pp-s 涂塑钢管,室外地上,法兰连接
室外保温材料采纳50mm 厚离心玻璃棉
第二章 目标要求1、工期目标按建设单位要求,为业主考虑,按时按质地完成施工任务
计划工期: 80 日历天

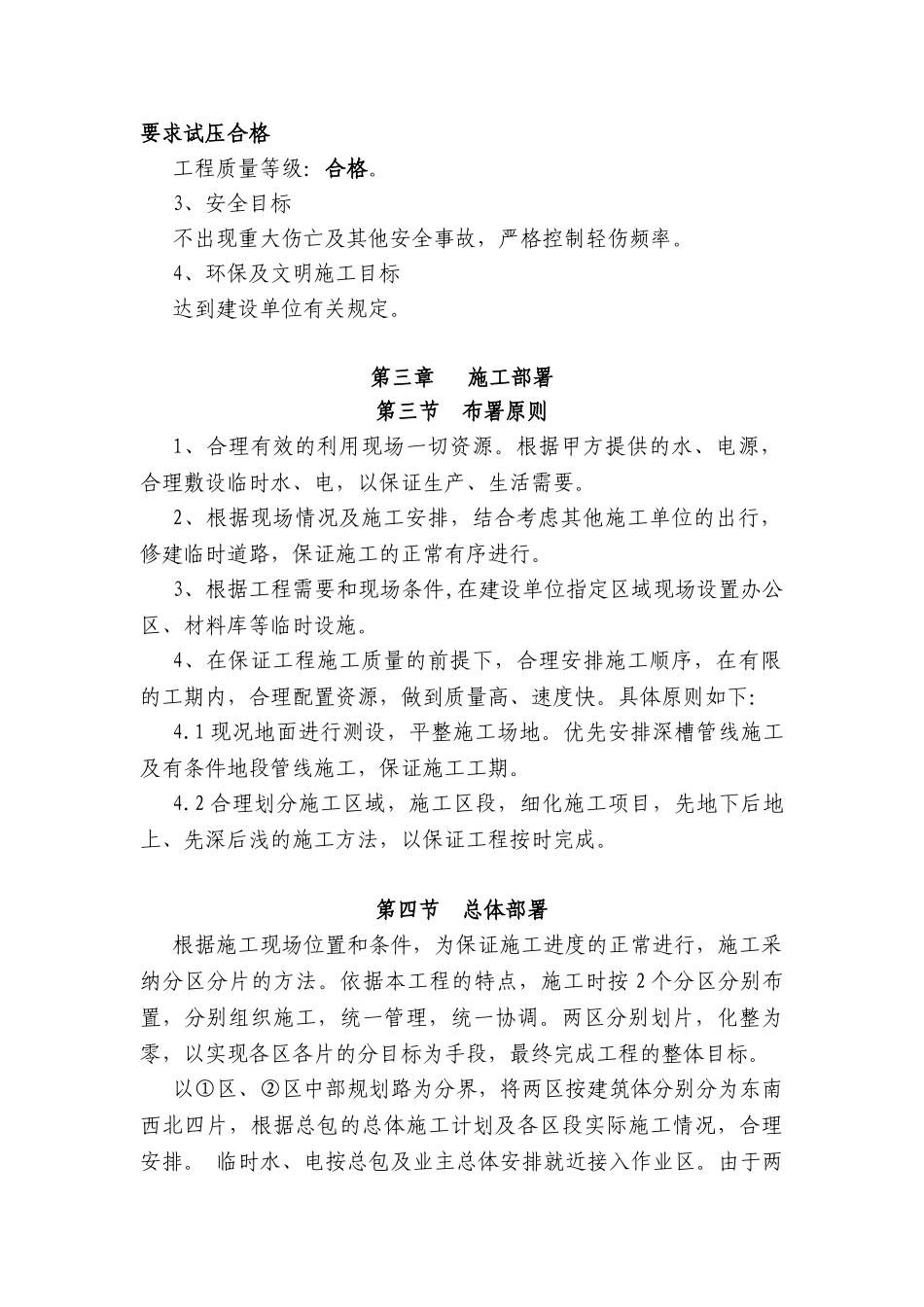

2、质量目标在施工中严格按现行技术标准、施工法律规范进行施工,管道按要求试压合格工程质量等级:合格
3、安全目标不出现重大伤亡及其他安全事故,严格控制轻伤频率
4、环保及文明施工目标达到建设单位有关规定
第三章 施工部署第三节 布署原则1、合理有效的利用现场一切资源
根据甲方提供的水、电源,合理敷设临时水、电,以保证生产、生活需要
2、根据现场情况及施工安排,结合考虑其他施工单位的出行,修建临时道路,保证施工的正常有序进行
3、根据工程需要和现场条件,在建设单位指定区域现场设置办公区、材料库等临时设施

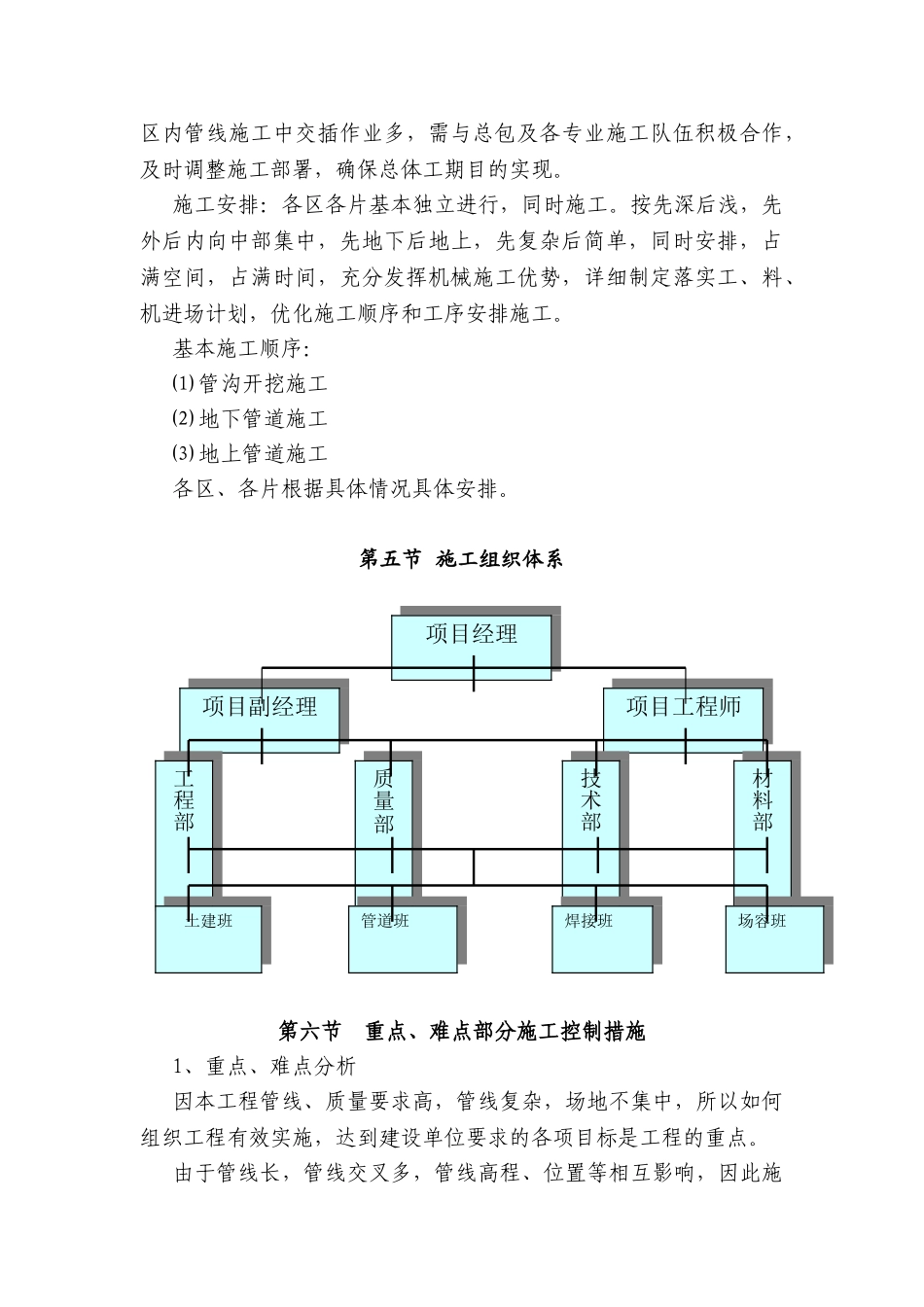

4、在保证工程施工质量的前提下,合理安排施工顺序,在有限的工期内,合理配置资源,做到
