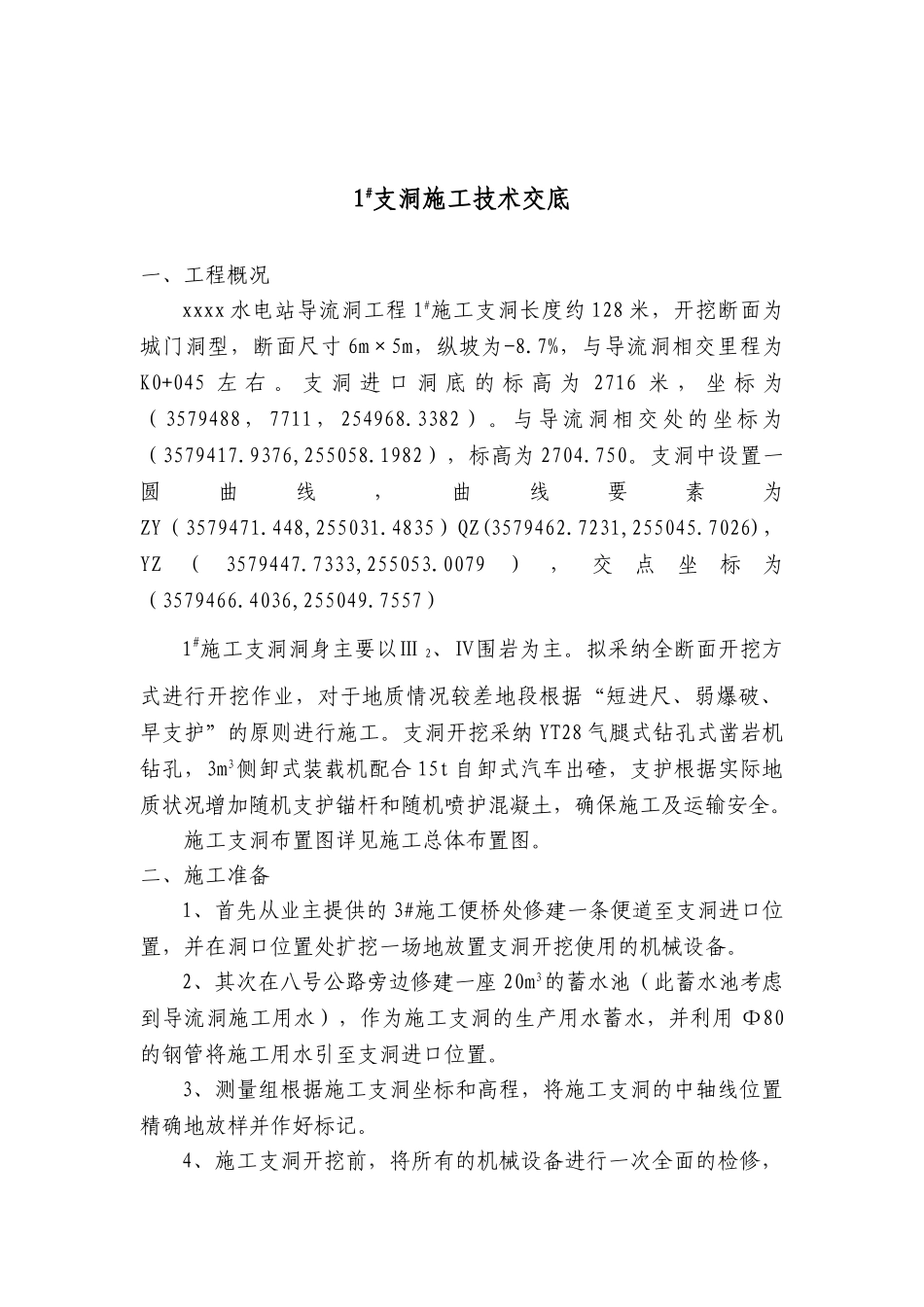

xx 省 xxxx 水电站导流工程开挖及支护技术交底 编制: 复核: 接收人:xx 项目部xx1#支洞施工技术交底一、工程概况xxxx 水电站导流洞工程 1#施工支洞长度约 128 米,开挖断面为城门洞型,断面尺寸 6m×5m,纵坡为-8
7%,与导流洞相交里程为K0+045 左 右
支 洞 进 口 洞 底 的 标 高 为 2716 米 , 坐 标 为(3579488,7711,254968
与导流洞相交处的坐标为(3579417
9376,255058
1982),标高为 2704
支洞中设置一圆曲线,曲线要素为ZY(3579471
448,255031
4835)QZ(3579462
7231,255045
7026),YZ(3579447
7333,255053
0079),交点坐标为(3579466
4036,255049
7557)1#施工支洞洞身主要以Ⅲ 2、Ⅳ围岩为主
拟采纳全断面开挖方式进行开挖作业,对于地质情况较差地段根据“短进尺、弱爆破、早支护”的原则进行施工
支洞开挖采纳 YT28 气腿式钻孔式凿岩机钻孔,3m3侧卸式装载机配合 15t 自卸式汽车出碴,支护根据实际地质状况增加随机支护锚杆和随机喷护混凝土,确保施工及运输安全
施工支洞布置图详见施工总体布置图
二、施工准备1、首先从业主提供的 3#施工便桥处修建一条便道至支洞进口位置,并在洞口位置处扩挖一场地放置支洞开挖使用的机械设备
2、其次在八号公路旁边修建一座 20m3的蓄水池(此蓄水池考虑到导流洞施工用水),作为施工支洞的生产用水蓄水,并利用 Φ80的钢管将施工用水引至支洞进口位置
3、测量组根据施工支洞坐标和高程,将施工支洞的中轴线位置精确地放样并作好标记
4、施工支洞开挖前,将所有的机械设备进行一次全面的检修,以提高施工时机械设备的使用率
5、测量组根据已放好支洞轴线
