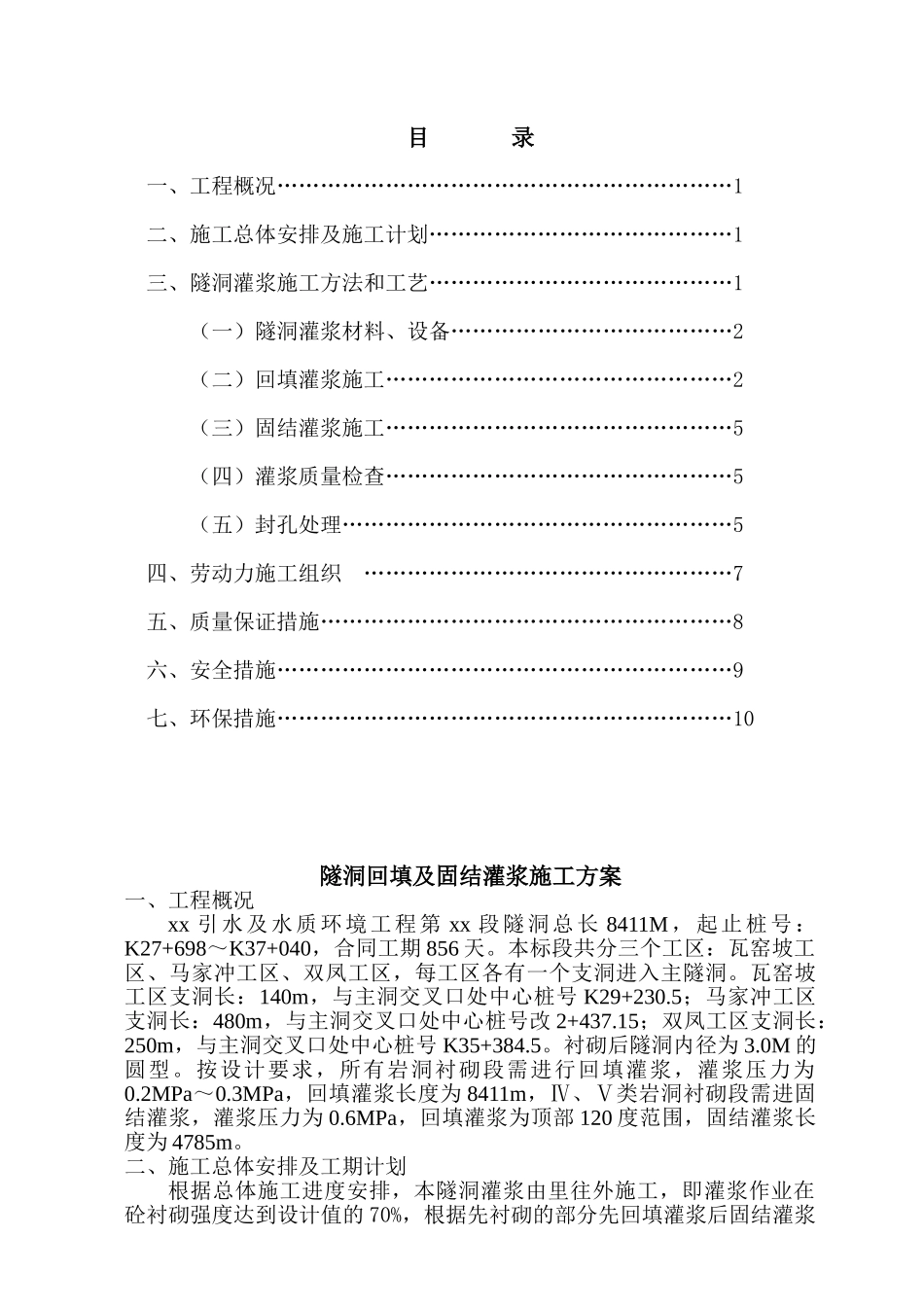

目 录 一、工程概况………………………………………………………1二、施工总体安排及施工计划……………………………………1三、隧洞灌浆施工方法和工艺……………………………………1(一)隧洞灌浆材料、设备…………………………………2(二)回填灌浆施工…………………………………………2(三)固结灌浆施工…………………………………………5(四)灌浆质量检查…………………………………………5(五)封孔处理………………………………………………5四、劳动力施工组织 ……………………………………………7五、质量保证措施…………………………………………………8六、安全措施………………………………………………………9七、环保措施………………………………………………………10隧洞回填及固结灌浆施工方案一、工程概况xx 引水及水质环境工程第 xx 段隧洞总长 8411M,起止桩号:K27+698~K37+040,合同工期 856 天
本标段共分三个工区:瓦窑坡工区、马家冲工区、双凤工区,每工区各有一个支洞进入主隧洞
瓦窑坡工区支洞长:140m,与主洞交叉口处中心桩号 K29+230
5;马家冲工区支洞长:480m,与主洞交叉口处中心桩号改 2+437
15;双凤工区支洞长:250m,与主洞交叉口处中心桩号 K35+384
衬砌后隧洞内径为 3
0M 的圆型
按设计要求,所有岩洞衬砌段需进行回填灌浆,灌浆压力为0
2MPa~0
3MPa,回填灌浆长度为 8411m,Ⅳ、Ⅴ类岩洞衬砌段需进固结灌浆,灌浆压力为 0
6MPa,回填灌浆为顶部 120 度范围,固结灌浆长度为 4785m

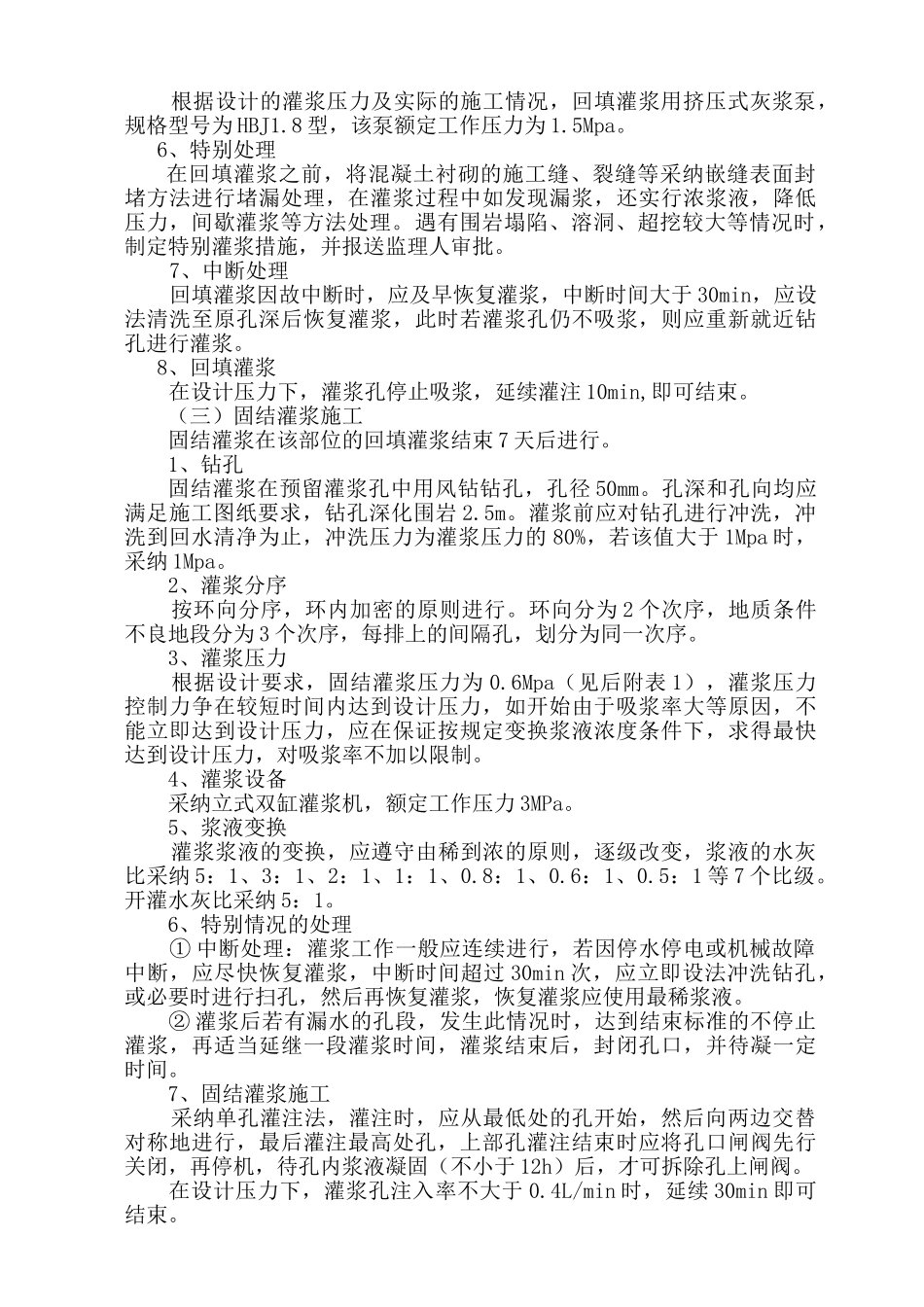

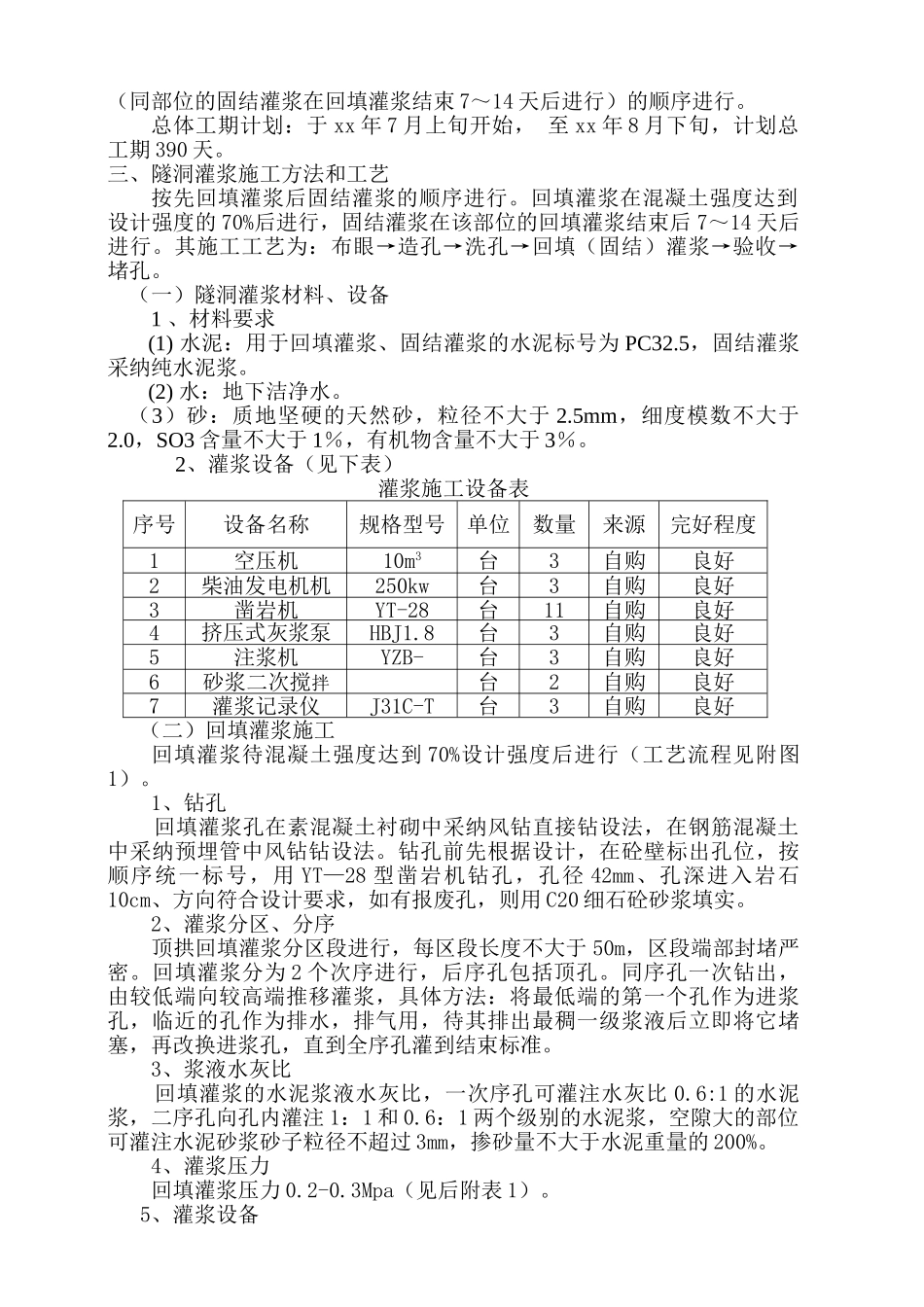

二、施工总体安排及工期计划根据总体施工进度安排,本隧洞灌浆由里往外施工,即灌浆作业在砼衬砌强度达到设计值的 70%,根据先衬砌的部分先回填灌浆后固结灌浆(同部位的固结灌浆在回填灌浆结束 7~14 天后进行)的顺序进行
