1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写

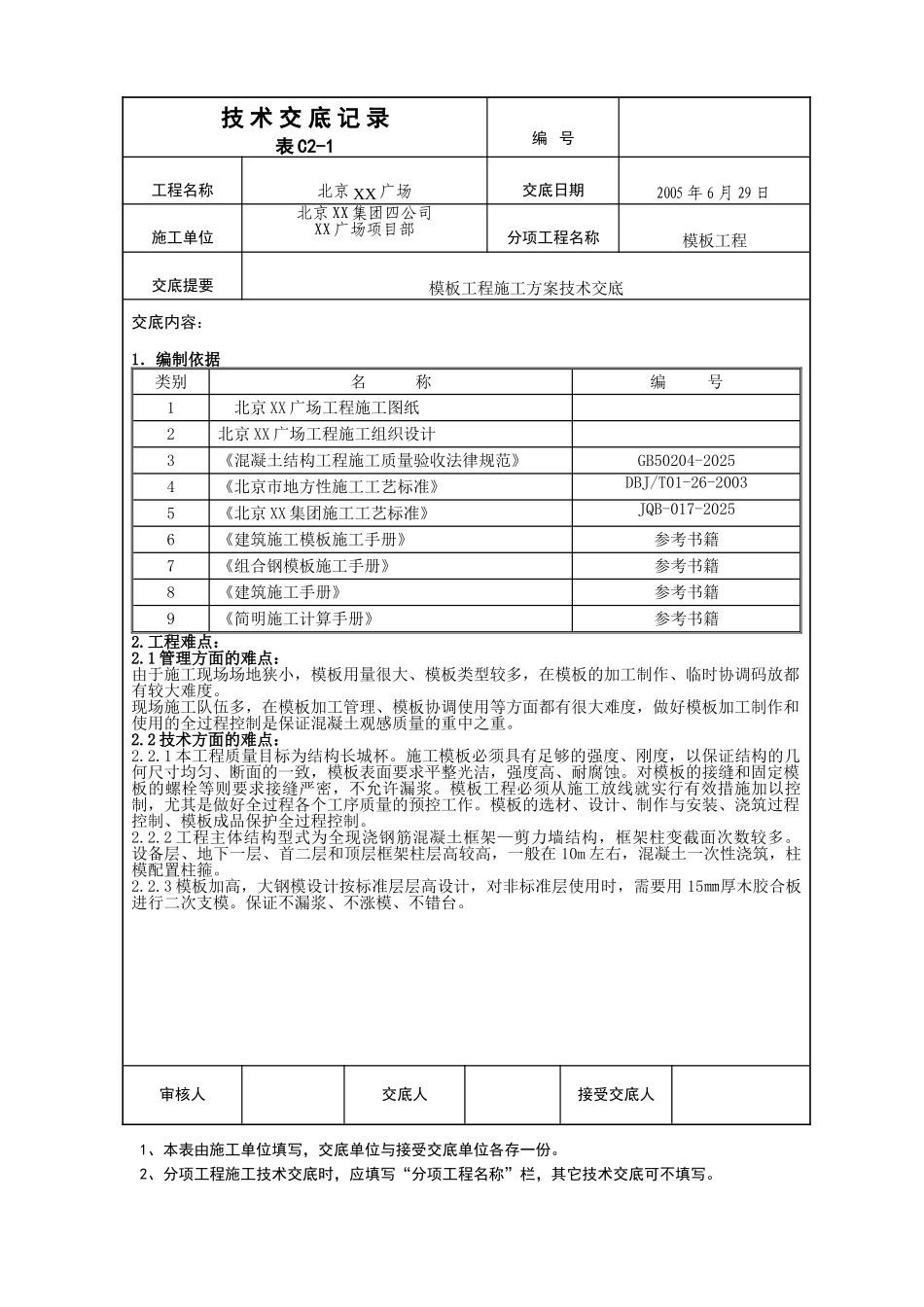

技 术 交 底 记 录 表 C2-1编 号工程名称北京 XX 广场交底日期2005 年 6 月 29 日施工单位北京 XX 集团四公司XX 广场项目部分项工程名称模板工程交底提要模板工程施工方案技术交底交底内容:1.编制依据类别名 称编 号1北京 XX 广场工程施工图纸2北京 XX 广场工程施工组织设计3《混凝土结构工程施工质量验收法律规范》GB50204-20254《北京市地方性施工工艺标准》DBJ/T01-26-20035《北京 XX 集团施工工艺标准》JQB-017-20256《建筑施工模板施工手册》参考书籍7《组合钢模板施工手册》参考书籍8《建筑施工手册》参考书籍9《简明施工计算手册》参考书籍2
工程难点:2
1 管理方面的难点:由于施工现场场地狭小,模板用量很大、模板类型较多,在模板的加工制作、临时协调码放都有较大难度
现场施工队伍多,在模板加工管理、模板协调使用等方面都有很大难度,做好模板加工制作和使用的全过程控制是保证混凝土观感质量的重中之重
2 技术方面的难点:2
1 本工程质量目标为结构长城杯
施工模板必须具有足够的强度、刚度,以保证结构的几何尺寸均匀、断面的一致,模板表面要求平整光洁,强度高、耐腐蚀
对模板的接缝和固定模板的螺栓等则要求接缝严密,不允许漏浆
模板工程必须从施工放线就实行有效措施加以控制,尤其是做好全过程各个工序质量的预控工作
模板的选材、设计、制作与安装、浇筑过程控制、模板成品保护全过程控制
2 工程主体结构型式为全现浇钢筋混凝土框架—剪力墙结构,框架柱变截面次数较多
设备层、地下一层、首二层和顶层框架柱层高较高,一般在 10m 左右,混凝土一次性浇筑,柱模配置柱箍
3 模板加高,
