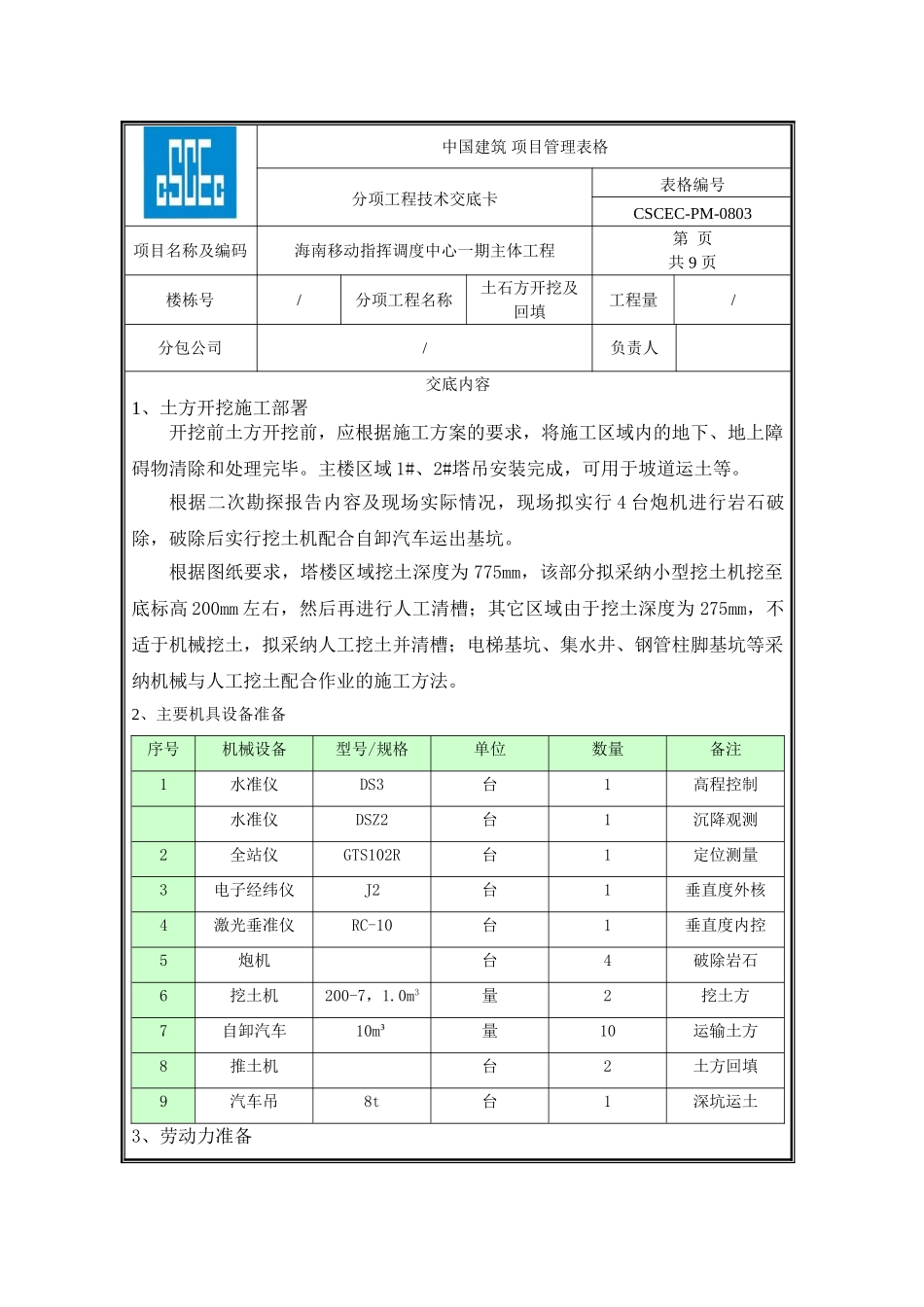

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 9 页楼栋号/分项工程名称土石方开挖及回填工程量/分包公司/负责人交底内容1、土方开挖施工部署开挖前土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
主楼区域 1#、2#塔吊安装完成,可用于坡道运土等
根据二次勘探报告内容及现场实际情况,现场拟实行 4 台炮机进行岩石破除,破除后实行挖土机配合自卸汽车运出基坑
根据图纸要求,塔楼区域挖土深度为 775mm,该部分拟采纳小型挖土机挖至底标高 200mm 左右,然后再进行人工清槽;其它区域由于挖土深度为 275mm,不适于机械挖土,拟采纳人工挖土并清槽;电梯基坑、集水井、钢管柱脚基坑等采纳机械与人工挖土配合作业的施工方法
2、主要机具设备准备序号机械设备型号/规格单位数量备注1水准仪DS3台1高程控制水准仪DSZ2台1沉降观测2全站仪GTS102R台1定位测量3电子经纬仪J2台1垂直度外核4激光垂准仪RC-10台1垂直度内控5炮机台4破除岩石6挖土机200-7,1
0m3量2挖土方7自卸汽车10m³量10运输土方8推土机台2土方回填9汽车吊8t台1深坑运土3、劳动力准备中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 9 页楼栋号/分项工程名称土石方开挖及回填工程量/分包公司/负责人序号工种人数备注1运输车司机308 小时轮班挖土机司机68 小时轮班2基坑清土工人203降水工人84基坑监测人员62 人一组,8 小时轮班4、土方开挖要求4

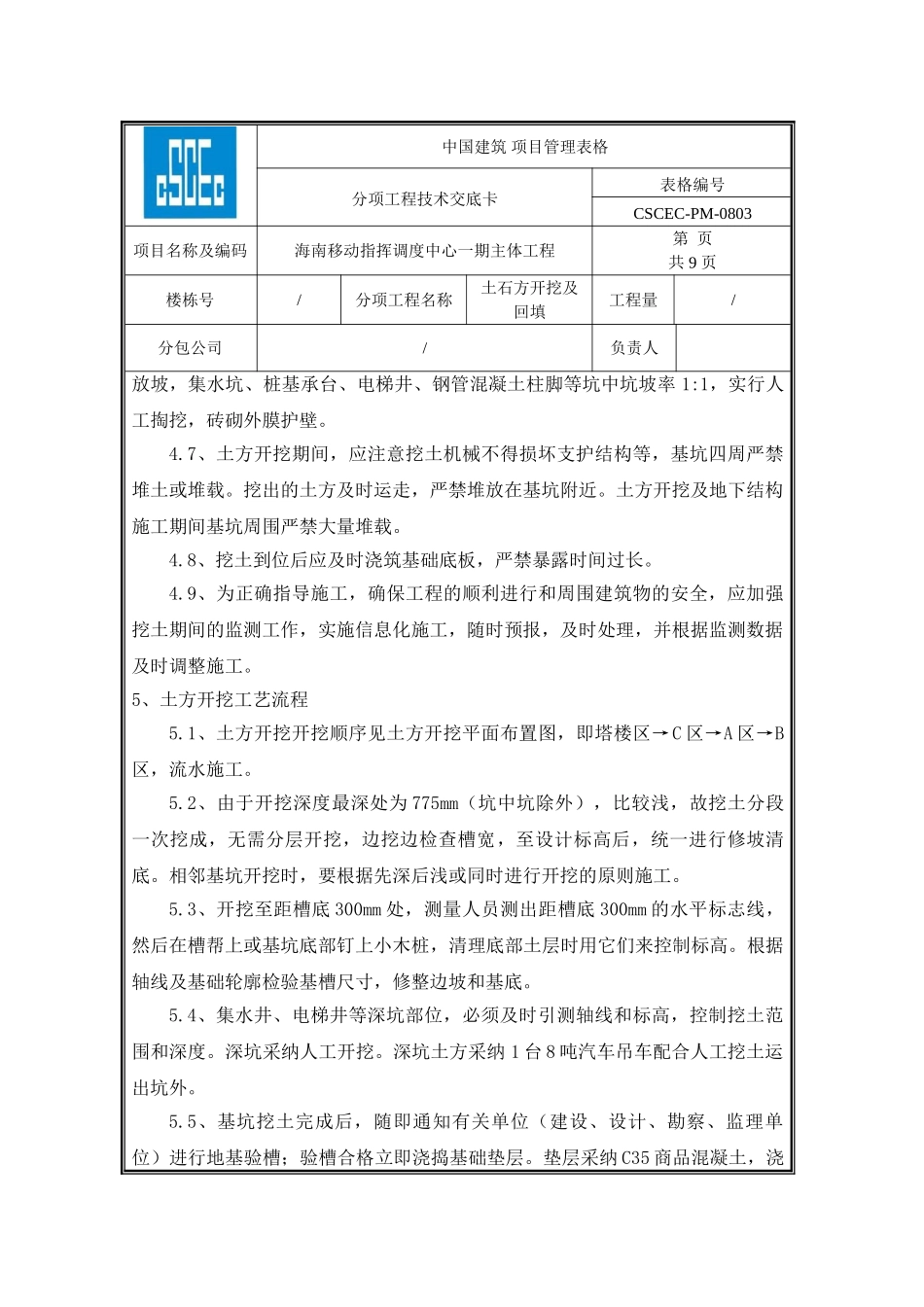

1、建筑物位置的定位控制桩,标高水平桩及开槽灰线尺寸必须经项目质量部门检验合格,并报监理检查确认,预检手续必须经项目质量部门检验合格,并报监理检查确认,预检手
